首页 历史故事主体金属构架的组装焊接技巧

主体金属构架的组装焊接技巧

【摘要】:主体金属构架的组装焊接是在上述零部件制作完成后进行的作业工序,由于整体焊接量较大,会导致焊接变形。立组焊接的主要部件为端部托梁、横梁等。另外,由于桁架底部封板及其支承构件位于桁架底侧,通常需要在上述平组和立组焊接完成之后进行。

主体金属构架的组装焊接是在上述零部件制作完成后进行的作业工序,由于整体焊接量较大,会导致焊接变形。因此,一般会利用焊接工装进行辅助焊接作业,主要有平组焊接(也叫桁架单片组装焊接)工装、立组焊接工装和桁架整体焊接(对接)工装。平组焊接的主要部件为弦材、纵梁和斜材等。立组焊接的主要部件为端部托梁、横梁等。另外,由于桁架底部封板及其支承构件位于桁架底侧,通常需要在上述平组和立组焊接完成之后进行。并且为了方便操作,降低劳动强度,需要将桁架翻转成底部朝上进行焊接。

1.中间桁架组装焊接

中间桁架由于没有拐弯部,零部件数量相对较少,分布比较规则,因此其组装焊接相对简单,一般按照平组→立组→底板顺序组装焊接而成。

2.水平部桁架组装焊接

制作时含有水平段的桁架组件都有拐弯部,而整体式桁架则同时具有上、下两个水平段,这就产生了由拐弯部的焊接顺序不同引起的两种组装焊接方式。第一种方式为平组焊接时水平段平组与倾斜段平组一并组装焊接,之后同时进行立组组装焊接,在这里简称为分组组装焊接方式。第二种方式为分别进行水平段和倾斜段组装焊接(两者分别进行平组、立组组装焊接),之后两者进行对接组装成该桁架组件,在这里简称为分段组装焊接方式。

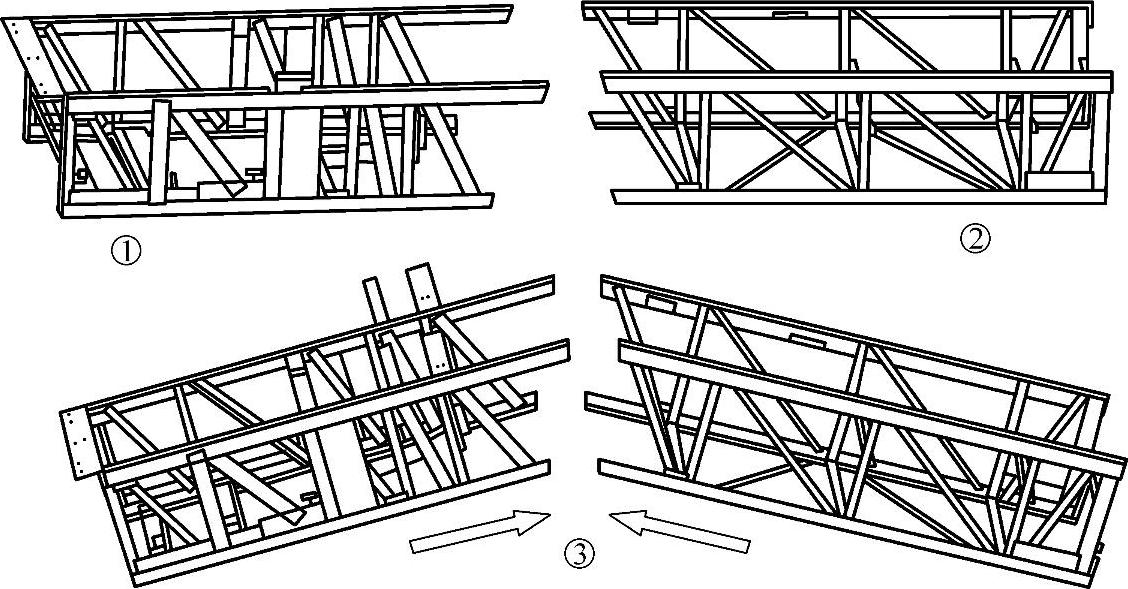

图2-4-2为分组组装焊接方式顺序示意图,图中序号①和②可以同时进行,序号③需在①、②制作完成后进行。从图示制作过程可以看出,该方式制作的桁架上、下弦材拐弯部可通过折弯方式加工而成。


图2-4-2 分组组装焊接方式顺序示意图

图2-4-3为分段组装焊接方式顺序示意图,同样图中序号①和②可以同时进行(两个序号都分别经过平组和立组两个工序,可参照第一种方式,这里不详述),序号③需在①、②制作完成后进行。从该焊接组装方式可知,该方式制作的桁架上、下弦材拐弯部是通过对接焊接方式加工而成的。


图2-4-3 分段组装焊接方式顺序示意图
