地下污水处理厂施工全过程信息化管理

【摘要】:结合现场施工进度,在基于BIM 的信息平台上对即将施工的部位提前采用标记点进行关联,并将相应安全管理措施上传达到施工预警及风险管理。BIM 技术极大地优化了资料管理的时效性及有效性,工程档案电子化管理规范了项目工作的管理制度。施工阶段不断开展,由资料人员得到完成一项资料后及时上传BIM 信息平台,依此保证资料的时效性。

6.3.2.1 质量管理

市政污水处理工程存在施工体量大、复杂构件多等特点,会导致施工阶段的质量管理始终无法精准表达出具体存在的问题。白龙港BIM 信息平台的质量管理功能细化为质量缺陷管理和质量检查两个方面,通过可视化模型详细体现出各构件质量信息。建设单位、监理单位、施工单位三方管理人员对现场质量问题能够落实到相应的构件位置,及时采取措施解决质量问题,做到了高效化质量管控。

通常施工中存在的质量问题往往是以书面形式完成的,对于质量受损程度仅仅依靠文字与图片的表达,无法直观地展现出质量问题的具体位置。BIM 信息平台则可以通过质量缺陷录入功能,将多方检查出的现场问题以三维模型的方式具象化,为现场质量问题解决提供了更有效的依据,同时,减少了各参建单位书面发文滞后所带来不必要的时间成本。当施工现场的质量问题得到解决时,在缺陷点提供质量合格依据,并由监理单位审核落实完毕,则缺陷会变成绿色的质量合格点。

BIM 信息平台支持的质量检查功能主要是针对施工现场的质量验收情况表述,包括隐蔽工程验收、模板工程验收、混凝土工程验收,提供相关的检验批施工质量验收记录至平台进行审阅,为施工阶段的质量管控提供了重要依据,具有可追溯性。

6.3.2.2 安全管理

为确保项目安全管理措施能够落实到位,可在危险源预控与安全风险点管理两个方面对工程进行安全管理。结合现场施工进度,在基于BIM 的信息平台上对即将施工的部位提前采用标记点进行关联,并将相应安全管理措施上传达到施工预警及风险管理。

地下污水处理工程施工过程中的危险源尤为复杂,难以管控,复杂的水沟、狭小的地下空间等结构可能使管理者忽略一些不可见的危险源,从而导致施工过程出现安全问题。

针对潜在的危险源统筹管控现场所有的安全问题,有效解决污水处理工程主体结构建筑面积较大、洞口较多造成的安全隐患。通过录入、消除信息上传以及监控人员审核后确保安全风险点处于可控范围。同时考虑到作业人员的安全教育以及施工机械的安全操作规范,采用上传施工单位工人安全教育及交底、相关机械合格证明等资料,确保施工安全。(www.chuimin.cn)

6.3.2.3 进度管理

工程形象进度是体现施工过程在一定的时间节点上达到的完成工程量和总进度。BIM 技术能够将以往文字或表格数据形式转换成可视化的3D 模型,通过加入时间参数对施工进度进行4D施工模拟。同时,BIM 信息平台可同时模拟计划进度与实际进度,并通过对比展现工程计划进度提前或滞后情况,如图6-23所示。

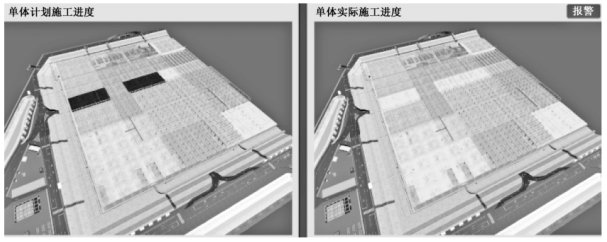

图6-23 4D施工模拟进度计划对比

6.3.2.4 资料管理

随着建筑工程资料管理的需求提高,文档资料纷繁复杂、分类不清晰、整理不及时等一系列的问题逐渐暴露。BIM 技术极大地优化了资料管理的时效性及有效性,工程档案电子化管理规范了项目工作的管理制度。基于BIM 与互联网云计算技术支持,将资料进行分门别类的整合,对信息进行完整的保存。施工阶段不断开展,由资料人员得到完成一项资料后及时上传BIM 信息平台,依此保证资料的时效性。
