大型地下污水处理厂施工流程改进案

【摘要】:图2-4劲性复合桩总流程图2-5劲性复合桩施工工艺流程劲性复合桩施工过程主要涉及场地平整、设备进场验收、测量定位、柔性搅拌桩施工和刚性预应力桩施工等过程。根据现有的场地情况,本工程劲性复合桩的施工需要首先利用搅拌桩机进行水泥土搅拌桩施工,随后利用静压桩机进行预应力管桩施工。表2-4刚性桩施工参数图2-6劲性复合桩施工工艺流程现场

根据设计方案,本工程采用水泥土搅拌桩作为柔性桩和预应力管桩作为刚性桩的劲性复合桩。总体施工流程为先柔性桩施工后刚性桩施工,如图2-4所示,具体施工工艺流程如图2-5所示。

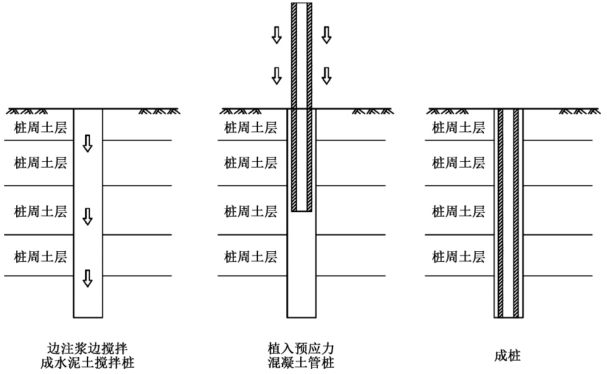

图2-4 劲性复合桩总流程

图2-5 劲性复合桩施工工艺流程

劲性复合桩施工过程主要涉及场地平整、设备进场验收、测量定位、柔性搅拌桩施工和刚性预应力桩施工等过程。根据现有的场地情况,本工程劲性复合桩的施工需要首先利用搅拌桩机进行水泥土搅拌桩施工,随后利用静压桩机进行预应力管桩施工。由于搅拌桩机自身荷载较大、机身较高,在桩机正式进场前,需要平整场地,确保场地满足设备行走要求。本工程所在地处于沿海滩涂地区,因此设备正式进场前对整个施工场地进行了道砟回填加固。

设备进场验收合格后,对设备进行调试,随后对桩位进行定位放线。利用全站仪等设备,确保搅拌桩的钻头正对桩位中心,其水平偏差控制在50mm 以内。

搅拌桩施工完成后将搅拌桩机移位,并将静压桩机就位,再次对桩位进行确认。接着进行刚性桩的施工,刚性桩压桩机植桩与搅拌桩施工结束的时间间隔控制在2h之内,以确保刚性桩的压入。

本工程的柔性桩和刚性桩分别为φ700水泥土搅拌桩和T-PHC C500-460(110)预应力混凝土异形桩。二者的关键施工参数分别如表2-3和表2-4所列。图2-6为各施工节点的现场照片。(www.chuimin.cn)

表2-3 柔性桩施工参数

注:底部4m 复搅时提升、下沉速度均为1.6m/min。

表2-4 刚性桩施工参数

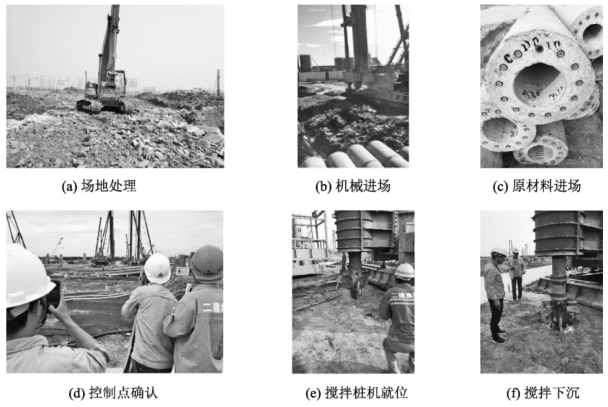

图2-6 劲性复合桩施工工艺流程现场
