软件研发成本度量规范释义-估算期间结果验证

【摘要】:在项目开展期间,甲乙双方采用WBS分解结合经验法、类比法等方法对估算结果进行进一步的验证。以下简单描述采用类比法对成本估算结果的验证情况。类比法即将本项目的部分属性与类似的一组基准数据进行比对,进而获得待估算项目工作量、工期或成本估算值的方法。双方约定,任丽萍作为需求方唯一接口人,所有需求必须经由任丽萍才能提出,所有需求变更均须经过项目领导小组认可。

在项目开展期间,甲乙双方采用WBS分解结合经验法、类比法等方法对估算结果进行进一步的验证。以下简单描述采用类比法对成本估算结果的验证情况。

类比法即将本项目的部分属性与类似的一组基准数据进行比对,进而获得待估算项目工作量、工期或成本估算值的方法。选择类比法进行估算,应根据项目的主要属性,在基准数据库中选择主要属性相同的项目进行比对。

考虑到融威信达目前未建立自己的基准数据库,刘长江与北京软件造价评估技术创新联盟协商决定采用行业基准数据库来进行估算。

主要属性识别:可以识别出项目的3个主要属性是开发类型、业务领域和应用类型。其中开发类型为“新开发”,业务领域为“IT”,应用类型为“OA”。

在使用行业级基准数据库时,如果筛选出的可比对项目数量过少,将影响比对结果的可信度。通常认为,筛选后项目数量不少于20个,则具有很高的可信度;超过7个但不足20个,具备一定的可信度;不超过7个,可信度较低。如果根据多个属性进行筛选后,可比对项目数量不超过7个,可选择单一属性分别筛选比对,之后采用平均值作为估算结果。

筛选比对:查询行业基准数据库后发现,同时符合3个筛选条件的项目只有5个,数量过少,因此选择单一属性分别比对,获得如下费用数据(单位为万元)查询结果见表3-12。(www.chuimin.cn)

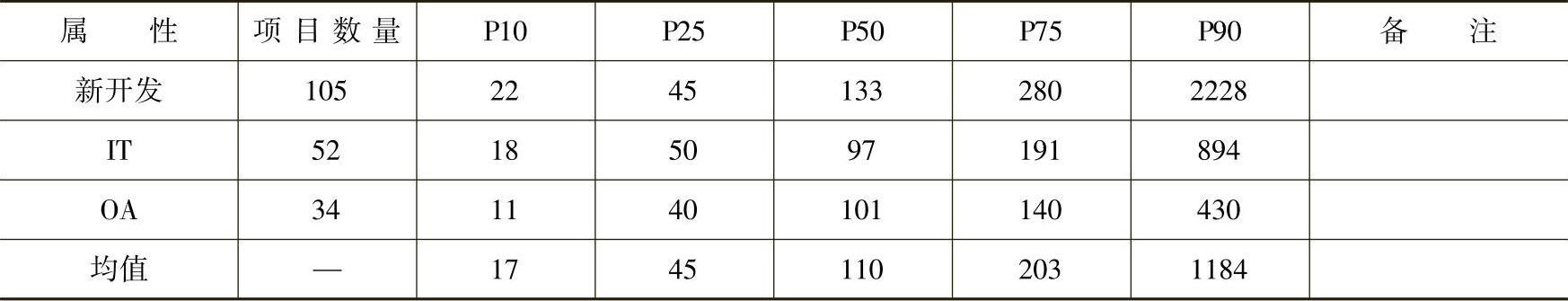

3-12 基准比对说明


估算费用:该项目所需费用的最有可能值为(133+97+101)/3,即110万元。费用估算的合理范围大致在45~203万元之间(采用P25和P75的值分别计算平均值)。

该项目预算在合理范围的下限边缘,这就意味着该项目超出预算的风险较大。因此甲乙双方对未来有可能出现的需求蔓延的风险有一个统一认识。

为确保项目成功,项目经理刘长江、人力资源部任丽萍约定在项目中注意把控好项目范围变更的风险。双方约定,任丽萍作为需求方唯一接口人,所有需求必须经由任丽萍才能提出,所有需求变更均须经过项目领导小组认可。
