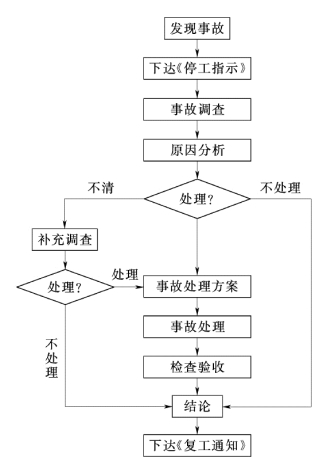

依据1999 年水利部颁发的《水利工程质量事故处理暂行规定》,工程质量事故分析处理程序如图6-1 所示。
(一) 下达停工指示
事故发生(发现)后,总监理人首先向施工单位下达《停工通知》。
事故发生后,施工单位要严格保护现场,采取有效措施抢救人员和财产,防止事故扩大。因抢救人员、疏导交通等原因需移动现场物件时,应当作出标志、绘制现场简图并作出书面记录,妥善保管现场重要痕迹、物证,并进行拍照或录像。
发生(发现)较大、重大和特大质量事故,事故单位要在48h 内向有关单位写出书面报告;突发性事故,事故单位要在4h 内电话向有关单位报告。
质量事故的报告制度:
发生质量事故后,项目法人必须将事故的简要情况向项目主管部门报告。项目主管部门接到事故报告后,按照管理权限向上级水行政主管部门报告。
一般质量事故向项目主管部门报告。
较大质量事故逐级向省级水行政主管部门或流域机构报告。
重大质量事故逐级向省级水行政主管部门或流域机构报告并抄报水利部。
图6-1 工程质量事故分析处理程序
特大质量事故逐级向水利部和有关部门报告。
事故报告应当包括以下内容:
(1)工程名称、建设规模、建设地点、工期、项目法人、主管部门及负责人电话。
(2)事故发生的时间、地点、工程部位以及相应的参建单位名称。
(3)事故发生的简要经过、伤亡人数和直接经济损失的初步估计。
(4)事故发生原因初步分析。
(5)事故发生后采取的措施及事故控制情况。
(6)事故报告单位、负责人及联系方式。
有关单位接到事故报告后,必须采取有效措施,防止事故扩大,并立即按照管理权限向上级部门报告或组织事故调查。
(二) 事故调查
发生质量事故,要按照规定的管理权限组织调查组进行调查,查明事故原因,提出处理意见,提交事故调查报告。
一般事故由项目法人组织设计、施工、监理等单位进行调查,调查结果报项目主管部门核备。(www.chuimin.cn)
较大质量事故由项目主管部门组织调查组进行调查,调查结果报上级主管部门批准并报省级水行政主管部门核备。
重大质量事故由省级以上水行政主管部门组织调查组进行调查,调查结果报水利部核备。
特大质量事故由水利部组织调查。
事故调查组的主要任务:
(1)查明事故发生的原因、过程、财产损失情况和对后续工程的影响。
(2)组织专家进行技术鉴定。
(3)查明事故的责任单位和主要责任者应负的责任。
(4)提出工程处理和采取措施的建议。
(5)提出对责任单位和责任者的处理建议。
(6)提交事故调查报告。
事故调查组提交的调查报告经主持单位同意后,调查工作即告结束。
(三) 事故处理
发生质量事故,必须针对事故原因提出工程处理方案,经有关单位审定后实施。
一般质量事故,由项目法人负责组织有关单位制定处理方案并实施,报上级主管部门备案。
较大质量事故,由项目法人负责组织有关单位制定处理方案,经上级主管部门审定后实施,报省级水行政主管部门或流域机构备案。
重大质量事故,由项目法人负责组织有关单位提出处理方案,征得事故调查组意见后,报省级水行政主管部门或流域机构审定后实施。
特大质量事故,由项目法人负责组织有关单位提出处理方案,征得事故调查组意见后,报省级水行政主管部门或流域机构审定后实施,并报水利部备案。
事故处理需要进行设计变更的,需原设计单位或有资质的单位提出设计变更方案。需要进行重大设计变更的,必须经原设计审批部门审定后实施。
(四) 检查验收
事故部位处理完成后,必须按照管理权限经过质量评定与验收后,方可投入使用或进入下一阶段施工。
(五) 下达《复工通知》
事故处理经过评定和验收后,总监理工程师下达《复工通知》。
有关水利工程建设质量控制的文章
造成工程质量事故的原因多种多样,但从整体上考虑,一般原因大致可以归纳为下列几方面。违反基本建设程序而直接造成工程质量事故的问题有:可行性研究不充分。致使该工程推迟一年多发电,花费质量事故处理费用上亿元。(五) 建筑材料及制品不合格不合格工程材料、半成品、构配件或建筑制品的使用,必然导致质量事故或留下质量隐患。......
2023-11-19
间接原因是指质量事故发生场所外的环境因素,如施工管理混乱,质量检查监督工作失责,规章制度缺乏等等。从质量事故的调查中发现,单纯的集中型或单纯的连锁型均较少,常见的往往是某些因果连锁,又有一些原因集中,最终导致事故的发生,称为“复合型”。因此对一些重大的质量事故,应采用逻辑推理法,通过事故链的分析,追寻事故的本质原因。......
2023-11-19
工程项目具有周期长等特点,工程质量不是旦夕之间形成的。工程建设各阶段紧密衔接,互相制约影响,所以工程建设的每阶段均对工程质量形成产生十分重要的影响。因此,工程竣工验收阶段是工程质量控制的最后一个重要环节。综上所述,工程项目质量的形成是一个系统的过程,即工程质量是由可行性研究、工程设计、工程施工和竣工验收各阶段质量的综合反映。只有有效地控制各阶段的质量,才能确保工程项目质量目标的最终实现。......
2023-11-19
在生产过程中,按规定取样,测定其特性值,将其统计量作为一个点画在控制图上,然后连接各点成一条折线,即表示质量波动情况。(二) 控制图的绘制原材料质量基本稳定的条件下,混凝土强度主要取决于水灰比,因此可以通过控制水灰比来间接的控制强度。为说明管理图的控制方法,以设计水灰比=0.50 为例,绘制水灰比的~R 管理图。经计算得到:图7-11控制图分析1)连续25 点无超出控制界线者。连续7 点至少有3 点接近控制界线。......
2023-11-19
但水利水电工程中厂房道路生活设施等工程应参照国家和其他行业的质量检验评定标准进行评定。至此,水利水电建设工程施工质量的质量检验和评定标准的法规体系已基本形成,为加强水利水电工程施工质量管理,搞好工程质量控制,提高工程质量奠定了良好的基础。......
2023-11-19
(一) 因果分析图概念因果分析图法是利用因果分析图来系统整理分析某个质量问题(结果)与其产生原因之间关系的有效工具,因果分析图也称特性要因图,又因其形状常被称为树枝图或鱼刺图。因果分析图基本形式如图7-14 所示。(二) 因果分析图绘制下面结合实例加以说明。因果分析图的绘制步骤与图中箭头方向恰恰相反,是从“结果”开始将原因逐层分解的,具体步骤如下:明确质量问题—结果。图7-15 是混凝土强度不足的因果分析图。......
2023-11-19
要分析究竟是哪种原因所引起,必须对质量问题的特征表现,以及其在施工中和使用中所处的实际情况和条件进行具体分析。分析方法很多,但其基本步骤和要领可概括如下。分析、比较和判断,找出最可能造成质量问题的原因。(二) 分析要领分析要领的方法是逻辑推理法,其基本原理是:确定质量问题的初始点,即所谓原点,它是一系列独立原因集合起来形成的爆发点。因其反映出质量问题的直接原因,而在分析过程中具有关键性作用。......
2023-11-19
(一) 合同项目质量控制程序监理机构应在施工合同约定的期限内,经发包人同意后向承包人发出进场通知,要求承包人按约定及时调遣人员和施工设备、材料进场进行施工准备。监理机构应协助发包人向承包人移交施工合同约定应由发包人提供的施工用地、道路、测量基准点以及供水、供电、通信设施等开工的必要条件。由此增加的费用和工期延误造成的损失由发包人承担。......
