设置质量控制点是保证达到施工质量要求的必要前提,监理人在拟定质量控制工作计划时,应予以详细地考虑,并以制度来保证落实;对于质量控制点,要事先分析可能造成质量问题的原因,再针对原因制定对策和措施进行预控。
(一) 质量控制点设置步骤
承包人应在提交的施工措施计划中,根据自身的特点拟定质量控制点,通过监理人审核后,就要针对每个控制点进行控制措施的设计,主要步骤和内容如下:
(1)列出质量控制点明细表。
(2)设计质量控制点施工流程图。
(3)进行工序分析,找出影响质量的主要因素。
(4)制定工序质量表,对上述主要因素规定出明确的控制范围和控制要求。
(5)编制保证质量的作业指导书。
承包人对质量控制点的控制措施设计完成后,经监理人审核批准后方可实施。
(二) 质量控制点的设置
监理人应督促施工承包人在施工前全面、合理地选择质量控制点。并对施工承包人设置质量控制点的情况及拟采取的控制措施进行审核。必要时,应对施工承包人的质量控制实施过程进行跟踪检查或旁站监督,以确保质量控制点的实施质量。
承包人在工程施工前应根据施工过程质量控制的要求、工程性质和特点以及自身的特点,列出质量控制点明细表,表中应详细地列出各质量控制点的名称或控制内容、检验标准及方法等,提交监理人审查批准后,在此基础上实施质量预控。
设置质量控制点的对象,主要有以下几方面:
(1)人的行为。某些工序或操作重点应控制人的行为,避免人的失误造成质量问题。如对高空作业、水下作业、爆破作业等危险作业。
(2)材料的质量和性能。材料的性能和质量是直接影响工程质量的主要因素,尤其是某些工序,更应将材料的质量和性能作为控制的重点。如预应力钢筋的加工,就要求对钢筋的弹性模量、含硫量等有较严要求。
(3)关键的操作。
(4)施工顺序。有些工序或操作,必须严格相互之间的先后顺序。
(5)技术参数。有些技术参数与质量密切相关,亦必须严格控制。如外加剂的掺量,混凝土的水灰比等。
(6)常见的质量通病。常见的质量通病如混凝土的起砂、蜂窝、麻面、裂缝等都与工序严格有关,应事先制定好对策,提出预防措施。
(7)新工艺、新技术、新材料的应用。当新工艺、新技术、新材料虽已通过鉴定、试验,但是施工操作人员缺乏经验,又是初次施工时,也必须对其工序进行严格控制。
(8)质量不稳定、质量问题较多的工序。通过质量数据统计,表明质量波动、不合格率较高的工序,也应作为质量控制点设置。
(9)特殊地基和特种结构。对于湿陷性黄土、膨胀土、红黏土等特殊地基的处理,以及大跨度结构、高耸结构等技术难度大的施工环节和重要部位,更应特别控制。
(10)关键工序。如钢筋混凝土工程的混凝土振捣,灌注桩的钻孔,隧洞开挖的钻孔布置、方向、深度、用药量和填塞等。

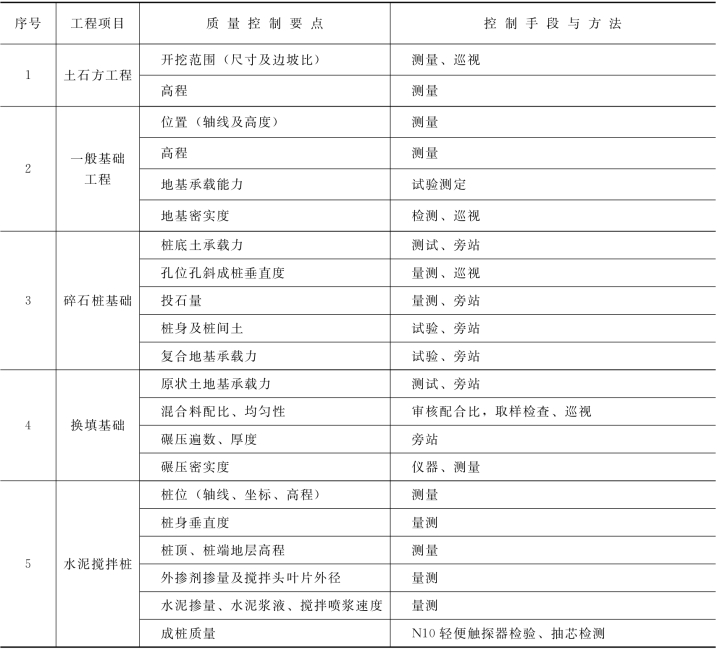

控制点的设置要准确有效,因此究竟选择哪些对象作为控制点,这需要由有经验的质量控制人员通过对工程性质和特点、自身特点以及施工过程的要求充分进行分析后进行选择。如表3-3 是某工程承包人设置的质量控制点。
表3-3 工程质量控制点总表(www.chuimin.cn)
续表
注 1.巡视——施工现场作业面不定时的检查监督。
2.旁站——现场跟踪、观察及量测等方式进行的检查监督。
3.量测——用简单的手持式量尺,量具、量器 (表)进行的检查监督。
4.测量——借助于测量仪器、设备进行检查。
5.试验——通过试件、取样进行的试验检查等。
(三) 两类质量检验点
从理论上讲,或在工程实践中,要求监理人对施工全过程的所有施工工序和环节,都能实施检验,以保证施工的质量。然而,在实际中难以做到这一点,为此,监理人应在工程开工前,应督促施工承包人在施工前全面、合理的选择质量控制点。根据质量控制点的重要程度及监督控制要求不同,将质量控制点区分为质量检验见证点和质量检验待检点。
1.见证点
所谓“见证点”,是指承包人在施工过程中达到这一类质量检验点时,应事先书面通知监理。
人到现场见证,观察和检查承包人的实施过程。然而在监理人接到通知后未能在约定时间到场的情况下,承包人有权继续施工。
例如,在建筑材料生产时,承包人应事先书面通知监理人对采石场的采石、筛分进行见证。当生产过程的质量较为稳定时,监理人可以到场,也可以不到场见证,承包人在监理人不到场的情况下可继续生产,然而需作好详细的施工记录,供监理人随时检查。在混凝土生产过程中,监理人不一定对每一次拌和都到场检验混凝土的温度、坍落度、配合比等指标,而可以由承包人自行取样,并作好详细的检验记录,供监理人检查。然而,在混凝土标号改变或发现质量不稳定时,监理人可以要求承包人事先书面通知监理人到场检查,否则不得开拌。此时,这种质量检验点就成了“待检点”。
质量检验“见证点”的实施程序如下:
步骤1:施工或安装承包人在到达这一类质量检验点 (见证点)之前24h,书面通知监理人,说明何日何时到达该见证点,要求监理人届时到场见证。
步骤2:监理人应注明他收到见证通知的日期并签字。
步骤3:如果在约定的见证时间监理人未能到场见证,承包人有权进行该项施工或安装工作。
步骤4:如果在此之前,监理人根据对现场的检查,并写明他的意见,则承包人在监理人意见的旁边,应写明他根据上述意见已经采取的改正行动,或者他所可能有的某些具体意见。
监理人到场见证时,应仔细观察、检查该质量检验点的实施过程,并在见证表上详细记录,说明见证的建筑物名称、部位、工作内容、工时、质量等情况,并签字。该见证表还可用作承包人进度款支付申请的凭证之一。
2.待检点
对于某些更为重要的质量检验点,必须要在监理人到场监督、检查的情况下承包人才能进行检验。这种质量检验点称为“待检点”。
例如在混凝土工程中,由基础面或混凝土施工缝处理,模板、钢筋、止水、伸缩缝和坝体排水管及混凝土浇筑等工序构成混凝土单元工程,其中每一道工序都应由监理人进行检查认证,每一道工序检验合格才能进入下一道工序。根据承包人以往的施工情况,有的可能在模板架立上容易发生漏浆或模板走样事故,有的可能在混凝土浇筑方面经常出现问题。此时,就可以选择模扳架立或混凝土浇筑作为 “待检点”,承包人必须事先书面通知监理人,并在监理人到场进行检查监督的情况下,才能进行施工。
又如在隧洞开挖中,当采用爆破掘进时,钻孔的布置、钻孔的深度、角度、炸药量、填塞深度、起爆间隔时间等爆破要素,对于开挖的效果有很大影响,特别是在遇到有地质构造带如断层、夹层、破碎带的情况下,正确的施工方法以及支护对施工安全关系极大。此时,应该将钻孔的检查和爆破要素的检查,定为 “待检点”,每一工序必须要通过监理人的检查确认。
当然,从广义上讲,隐蔽工程覆盖前的验收和混凝土工程开仓前的检验,也可以认为是“待检点”。
“待检点”和 “见证点”执行程序的不同,就在于步骤3,即如果在到达待检点时,监理人未能到场,承包人不得进行该项工作,事后监理人应说明未能到场的原因,然后双方约定新的检查时间。
“见证点”和 “待检点”的设置,是监理人对工程质量进行检验的一种行之有效的方法。这些检验点应根据承包人的施工技术力量、工程经验、具体的施工条件、环境、材料、机械等各种因素的情况来选定。各承包人的这些因素不同,“见证点”或 “待检点”也就不同。有些检验点在施工初期当承包人对施工还不太熟悉、质量还不稳定时可以定为“待检点”。而当施工承包人已熟练地掌握施工过程的内在规律、工程质量较稳定时,又可以改为“见证点”。某些质量控制点,对于这个承包人可能是“待检点”,而对于另一个承包人可能是“见证点”。
有关水利工程建设质量控制的文章
若经审查符合规定的要求,认证机构将及时与申请单位联系,要求申请单位作必要的补充或修改,符合规定后再发出“接受申请通知书”。(四) 获准认证后的监督管理认证机构对获准认证的供方质量管理体系实施监督管理。......
2023-11-19
间接原因是指质量事故发生场所外的环境因素,如施工管理混乱,质量检查监督工作失责,规章制度缺乏等等。从质量事故的调查中发现,单纯的集中型或单纯的连锁型均较少,常见的往往是某些因果连锁,又有一些原因集中,最终导致事故的发生,称为“复合型”。因此对一些重大的质量事故,应采用逻辑推理法,通过事故链的分析,追寻事故的本质原因。......
2023-11-19
(一) 相关图法的概念相关图又称散布图。质量数据之间的关系多属相关关系。这种统计分析方法,称为相关图法。图7-16相关图弱正相关[图7-17 ]。随x 值的增加,y值也有增加趋势,但x、y 的关系不像正相关那么明确。散布点形成由左向右向下的一条直线带,说明x 对y的影响与正相关恰恰相反。图7-17相关图正相关;弱正相关;不相关;负相关;弱负相关;非线性相关从图7-16 可以看出本例水灰比对强度影响是属于负相关。......
2023-11-19
企业参照ISO9000 标准建立质量体系并使其有效运行,可以提高企业内部质量管理水平或向外部提供质量担保方面发挥作用。建立质量管理体系的主要目的是为了管理好企业内部的质量工作,使企业的领导对本企业的质量管理水平和质量保证能力建立信心,使影响产品质量的各种因素都处于受控状态,以最经济的方式实现产品的质量要求。ISO9000 标准的这种职能称为质量管理情况。......
2023-11-19
实践中存在着多种不同的行业分类方式,对在粤港澳大湾区内横琴、前海和南沙地区的投资者来说造成了极大的不便及困扰。在CEPA实施中,由于缺乏官方部门或机构的详细解释和阐述,某些已经开放的专业服务领域,因“政出多门”“大门开,小门不开”等协调问题而难以落实。......
2023-07-25
设备安装过程的检查,包括设备基础、设备就位、设备调平找正、设备复查与二次灌浆。根据使用材料的不同,基础分为素混凝土基础和钢筋混凝土基础。素混凝土基础主要用于安装静止设备和振动力不大的设备。设备安装就位前,安装单位应对设备基础进行检验,以保证安装工作的顺利进行。为了使设备上的定位基准线对准安装基准线,通常将设备进行微移调整,使其安装过程中所出现的偏差控制在允许范围之内。......
2023-11-19
(一) 合同内质量检验合同内检验是指合同文件中作出明确规定的质量检验,包括工序、材料、设备、成品等的检验。若重新检验结果证明这些材料和工程设备不符合合同要求,则应由承包人承担重新检验的费用和工期延误责任;若重新检验结果证明这些材料和工程设备符合合同要求,则应由发包人承担重新检验的费用和工期延误责任。......
