(一) 合同项目质量控制程序
(1)监理机构应在施工合同约定的期限内,经发包人同意后向承包人发出进场通知,要求承包人按约定及时调遣人员和施工设备、材料进场进行施工准备。进场通知中应明确合同工期起算日期。
(2)监理机构应协助发包人向承包人移交施工合同约定应由发包人提供的施工用地、道路、测量基准点以及供水、供电、通信设施等开工的必要条件。
(3)承包人完成开工准备后,应向监理机构提交开工申请。监理机构在检查发包人和承包人的施工准备满足开工条件后,签发开工令。
(4)由于承包人原因使工程未能按施工合同约定时间开工,监理机构应通知承包人在约定时间内提交赶工措施报告并说明延误开工原因。由此增加的费用和工期延误造成的损失由承包人承担。
(5)由于发包人原因使工程未能按施工合同约定时间开工,监理机构在收到承包人提出的顺延工期的要求后,应立即与发包人和承包人共同协商补救办法。由此增加的费用和工期延误造成的损失由发包人承担。
合同项目质量控制程序如图3-3 所示。
(二) 单位工程质量控制程序
监理机构应审批每一个单位工程的开工申请,熟悉图纸,审核承包人提交的施工组织设计、技术措施等,确认后同意开工,如图3-4 所示。
(三) 分部工程质量控制程序
监理机构应审批承包人报送的每一分部工程开工申请,审核承包人递交的施工措施计划,检查该分部工程的开工条件,确认后签发分部工程开工通知。(www.chuimin.cn)
(四) 工序或单元工程质量控制程序

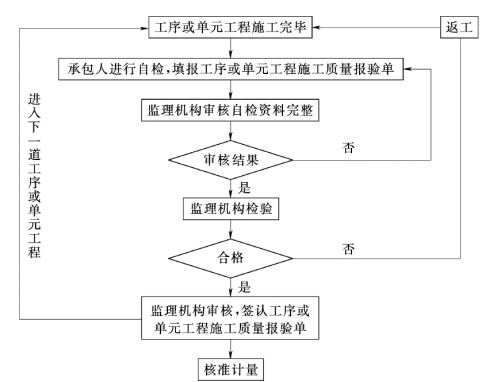

第一个单元工程在分部工程开工申请获批准后自行开工,后续单元工程凭监理机构签发的上一单元工程施工质量合格证明方可开工,如图3-5 所示。

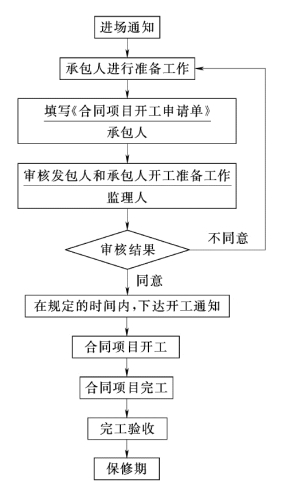

图3-3 合同项目质量控制程序
(五) 混凝土浇筑开仓
监理机构应对承包人报送的混凝土浇筑开仓报审表进行审核。符合开仓条件后,方可签发。

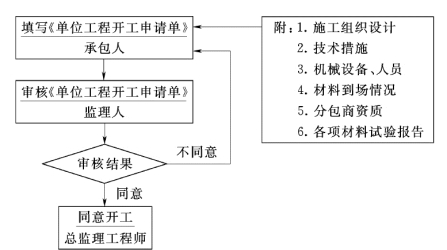

图3-4 单位工程质量控制程序
图3-5 工序或单元工程质量控制程序
有关水利工程建设质量控制的文章
但水利水电工程中厂房道路生活设施等工程应参照国家和其他行业的质量检验评定标准进行评定。至此,水利水电建设工程施工质量的质量检验和评定标准的法规体系已基本形成,为加强水利水电工程施工质量管理,搞好工程质量控制,提高工程质量奠定了良好的基础。......
2023-11-19
(一) 合同内质量检验合同内检验是指合同文件中作出明确规定的质量检验,包括工序、材料、设备、成品等的检验。若重新检验结果证明这些材料和工程设备不符合合同要求,则应由承包人承担重新检验的费用和工期延误责任;若重新检验结果证明这些材料和工程设备符合合同要求,则应由发包人承担重新检验的费用和工期延误责任。......
2023-11-19
质量认证是由可以充分信任的第三方证实某一经鉴定的产品或服务符合特定标准或规范性文件的活动。依据标准中的性能要求进行认证叫做合格认证;依据标准中的安全要求进行认证叫做安全认证,前者是自愿的,后者是强制性的。质量管理体系具有下列特征:图9-1认证标志合格认证标志图;安全认证标志图;长城标志图;PRC标志图认证的对象是质量体系而不是产品。......
2023-11-19
计量抽样检查适用于有较高要求的质量特征值,而它可用连续尺度度量,并服从于正态分布,或经数据处理后服从正态分布。(一) 计量型抽样检验中的几个基本概念1.规格限规格限是指规定用以判断单位产品某计量质量特征是否合格的界限值。若QU≥k,则接收该批;若QU<k,则拒收该批。......
2023-11-19
但是,监理单位的质量控制并不能代表承包人内部的质量保证体系,它只能通过执行承包合同,运用质量认证权和否决权,对承包人进行检查和管理,并促使承包人建立健全质量保证体系,从而保证工程质量。......
2023-11-19
在生产过程中,按规定取样,测定其特性值,将其统计量作为一个点画在控制图上,然后连接各点成一条折线,即表示质量波动情况。(二) 控制图的绘制原材料质量基本稳定的条件下,混凝土强度主要取决于水灰比,因此可以通过控制水灰比来间接的控制强度。为说明管理图的控制方法,以设计水灰比=0.50 为例,绘制水灰比的~R 管理图。经计算得到:图7-11控制图分析1)连续25 点无超出控制界线者。连续7 点至少有3 点接近控制界线。......
2023-11-19
工程项目具有周期长等特点,工程质量不是旦夕之间形成的。工程建设各阶段紧密衔接,互相制约影响,所以工程建设的每阶段均对工程质量形成产生十分重要的影响。因此,工程竣工验收阶段是工程质量控制的最后一个重要环节。综上所述,工程项目质量的形成是一个系统的过程,即工程质量是由可行性研究、工程设计、工程施工和竣工验收各阶段质量的综合反映。只有有效地控制各阶段的质量,才能确保工程项目质量目标的最终实现。......
2023-11-19
工程项目质量是多单位、各环节工作质量的综合反映,而工程产品质量又取决于施工操作和管理活动各方面的工作质量。因此,保证工作质量是确保工程项目质量的基础。......
2023-11-19
