本文以通过公开招投标获取某建设项目的环境监理合同为例,将环境监理单位开展施工准备阶段的环境监理工作程序如图3-8所示,各项工作的主要内容如下。

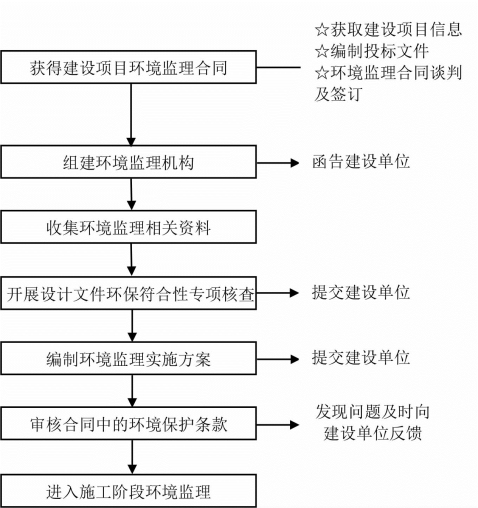

图3-8 施工准备阶段环境监理工作程序

1.环境监理合同签订

(1)获取环境监理项目信息

环境监理单位获知某建设项目的环境监理工作正在公开招投标,而本环境监理单位符合招标人的条件,且具备开展该建设项目环境监理工作的能力,可报名参加该建设项目环境监理工作的投标。

(2)编制投标文件

环境监理单位安排相关职能部门人员,到建设地点进行现场勘察,了解建设项目的基本信息、所在地的环境目标、污染物的排放标准、当地生态环境行政主管部门关于生态环境的相关要求或规定,建设单位的项目发包模式等。

环境监理单位按招标文件的要求编制投标文件,除完全响应招标文件的各项要求外,一般应编制建设项目的环境监理大纲,明确环境监理的工作范围和工作目标、环境监理机构的组织模式、环境监理的主要内容、环境监理的主要工作方法、环境监理的工作制度等内容,为下一阶段的环境监理合同谈判打下基础。

(3)环境监理合同谈判及签订

环境监理单位收到中标通知书后,立即组织各职能部门相关人员,与建设单位进行环境监理合同的谈判。环境监理合同双方达成一致意见后,即可正式签订。(www.chuimin.cn)

2.组建环境监理机构

签订环境监理合同后,环境监理单位根据建设项目的承包模式、项目特点、规模、工程复杂程度,按投标文件和环境监理合同的约定,任命环境监理总监,组建建设项目环境监理机构。

3.收集环境监理资料

环境监理总监安排环境监理机构配备的环境监理工程师和环境监理员,收集开展建设项目环境监理工作的相关资料。

4.开展设计文件环保符合性专项核查

环境监理总监组织环境监理机构配备的环境监理工程师和环境监理员,根据环评及许可(或批复)文件、建设项目初步设计和施工图设计文件等,开展设计文件环保符合性专项核查。

5.编制环境监理实施方案

环境监理总监组织环境监理机构配备的环境监理工程师和环境监理员,主持编写建设项目环境监理实施方案。建设项目环境监理实施方案经环境监理单位技术负责人批准后,用来指导建设项目环境监理机构全面开展环境监理工作。

6.审核合同环境保护条款

环境监理总监应安排人员对建设项目的施工、采购和试运行等相关合同进行环境保护条款的审核。
