岩基开挖方法及规范要求

【摘要】:岩基开挖就是按照设计要求,将风化、破碎和有缺陷的岩层挖除,使水工建筑物建在完整坚实的岩石面上。岩基开挖前应做好以下工作:熟悉基本资料。岩基开挖的主要方法是钻孔爆破法。开挖偏差符合规范要求。基岩开挖,一般采用延长药包梯段爆破、毫秒分段起爆,最大一段起爆药量不得大于500kg。对于建基面1.5m以上的一层岩石,应采用梯段爆破,距建基面0.2m厚度的岩石应进行撬挖。

岩基开挖就是按照设计要求,将风化、破碎和有缺陷的岩层挖除,使水工建筑物建在完整坚实的岩石面上。岩基开挖前应做好以下工作:

(1)熟悉基本资料。详细分析坝址区的工程地质和水文地质资料,了解岩性,掌握各种地质缺陷的分布及发育情况。

(2)明确水工建筑物设计对地基的具体要求。

(3)熟知工程的施工条件和施工技术水平及装备力量。

(4)与业主、地质、设计、监理等人员共同研究,确定适宜的地基开挖范围、深度和形态。

岩基开挖是一个重要的施工环节,为保证开挖的质量、进度和安全,应解决好以下几方面的问题:

(www.chuimin.cn)

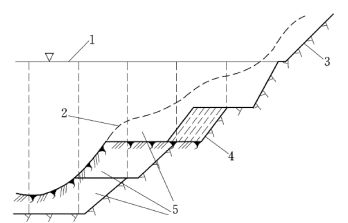

图10-1 岩基开挖程序

1—坝顶线;2—原地面线;3—安全削坡;4—开挖线;5—开挖层

(1)做好基坑排水工作。在围堰闭气后,立即排除基坑积水及围堰渗水,布置好排水系统,配备足够的排水设备,边下挖基坑、边排水,降低和控制水位,确保开挖工作不受水的干扰。

(2)合理安排开挖程序。由于受地形、时间和空间的限制,水工建筑物基坑开挖一般比较集中,工种多,安全问题比较突出。因此,基坑开挖的程序,应本着自上而下、先岸坡后河槽的原则。如果河床很宽,也可考虑部分河床和岸坡平行作业,但应采取有效的安全措施。无论是河床还是岸坡,都要由上而下,分层开挖,逐步下降,如图10-1 所示。

(3)选定合理的开挖范围和形态。基坑开挖范围,主要取决于水工建筑物的平面轮廓,同时还要满足机械运行、道路布置、施工排水、立模与支撑的要求。放宽的范围一般从几米到十几米不等,由实际情况而定。开挖以后的基岩面,要求尽量平整,如是水工建筑物略向上游倾斜,高差不宜太大,以利于建筑物的稳定。要避免基岩有尖突部分和应力集中。

(4)正确选择开挖方法,保证开挖质量。岩基开挖的主要方法是钻孔爆破法。基础岩石开挖,应采用分层梯段松动爆破;边坡轮廓面开挖,应采用预裂爆破或光面爆破;紧邻水平建基面,应采用预留岩体保护层,并对保护层进行分层爆破。开挖偏差符合规范要求。基岩开挖,一般采用延长药包梯段爆破、毫秒分段起爆,最大一段起爆药量不得大于500kg。紧邻水平建基面的爆破,应防止爆破对基岩的不利影响,一般采取预留保护层的方法。保护层的开挖是控制基岩质量的关键,其要点是分层开挖、梯段爆破、控制一次起爆药量、控制爆破震动影响。对于建基面1.5m以上的一层岩石,应采用梯段爆破,距建基面0.2m厚度的岩石应进行撬挖。边坡预裂爆破或光面爆破的效果应符合以下要求:在开挖轮廓面上,残留炮孔痕迹应均匀分布;对于节理裂隙不发育的岩体,炮孔痕迹保存率应达到80%以上;对节理裂隙较发育和发育的岩体,应达到50%~80%;对节理裂隙极发育的岩体,应达到10%~50%;相邻炮孔间岩面的不平整度,不应大于15cm。
