【摘要】:细骨料应采用中粗沙,细度模数大于2.5,含水率控制在5%~7%;粗骨料粒径不应大于15mm,喷混凝土骨料级配应满足表4.4.1要求。表4.4.1喷混凝土骨料级配3)水。质量应符合设计要求,初凝时间不大于5min,终凝时间不应大于10min。当采用小于400L的强制式搅拌机时,搅拌时间不小于1min,当采用自落式搅拌机时,搅拌时间不小于2min,掺有外加剂时搅拌时间应适当延长。

(1)锚杆孔的钻孔应根据设计和施工技术方案确定的位置,其孔位偏差不应大于10mm。孔向应满足设计要求,钻孔的孔斜偏差符合设计要求。钻孔深度达到设计图纸的规定,孔深偏差值不大于50mm。

(2)先安装锚杆后注浆的注浆锚杆孔钻孔孔径应大于锚杆直径25mm以上。

(3)喷锚支护使用的各种原材料应经检测合格方能使用。锚杆注浆水泥浆配合比应在以下范围内通过试验确定:水泥∶砂1∶1~1∶2(重量比);水∶水泥0.38∶1~0.45∶1(重量比)。

(4)锚杆安装采用“先插锚杆后注浆”,注浆时孔口溢出浓浆为止。

(5)锚喷支护使用的锚杆、水泥浆原材料均应检验合格,符合设计要求。水泥浆及喷混凝土试块抗压强度符合设计要求。

(6)钢筋网面搭接采用绑扎长度不小于40d(d为直径),必须绑扎牢固采用焊接长度不小于10d,钢筋网与坡面距离宜为3cm。

(7)喷混凝土原材料应符合以下要求:

1)水泥。采用普通硅酸盐水泥,当有特殊要求时,经监理工程师批准,可采用特种水泥,水泥标号不低于32.5级(大厂水泥)。(www.chuimin.cn)

2)骨料。细骨料应采用中粗沙,细度模数大于2.5,含水率控制在5%~7%;粗骨料粒径不应大于15mm,喷混凝土骨料级配应满足表4.4.1要求。

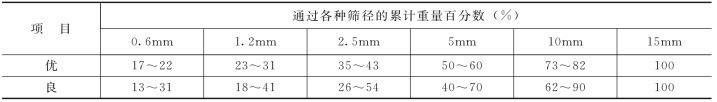

表4.4.1 喷混凝土骨料级配

3)水。应符合混凝土拌和用水规定。

4)外加剂。质量应符合设计要求,初凝时间不大于5min,终凝时间不应大于10min。

(8)喷混凝土称量允许偏差。水泥和速凝剂偏差±2%;砂、石偏差±3%。当采用小于400L的强制式搅拌机时,搅拌时间不小于1min,当采用自落式搅拌机时,搅拌时间不小于2min,掺有外加剂时搅拌时间应适当延长。

(9)喷混凝土厚度应符合设计要求,钢筋网喷混凝土时,保护层不小于30mm。
