振冲碎石桩处理液化地层技术方案审核

【摘要】:根据设计要求,处理后地基达到技术指标、结合本场区的地质条件,对施工单位报送的施工技术方案进行审核,其方案是否可行。图4.2.1采用振冲碎石桩处理液化地层工艺流程图机械。1)主要设备:根据设计图纸布置得振冲碎石桩的桩距2.5m及要求处理后的地基的技术指标消除砂土液化,本次施工采用BL-75型振冲器从其振动力160kN、振幅7.0mm考虑,采用振冲器型号能够达到设计要求的技术指标,其采用的机械可行。

根据设计要求,处理后地基达到技术指标、结合本场区的地质条件,对施工单位报送的施工技术方案进行审核,其方案是否可行。

依据设计要求指标及施工总进度的要求,对施工单位的施工能力进行把关,施工从源头开始控制,考虑其实施的可行性、可控性指标,进行审核,方案评价如下:

2.3.1 质量控制

(1)方式方法。采用振冲碎石桩处理液化地层,是目前处理手段最为有效的处理方法,其处理范围:依据抗震规范要求,消除液化,闸室基础外2~4排护桩,本次设计范围为2排护桩。处理深度:桩长必须穿过液化层。加固控制参数采用三控制,即加密电流控制、填料量控制、留振时间控制。

工艺流程见图4.2.1。

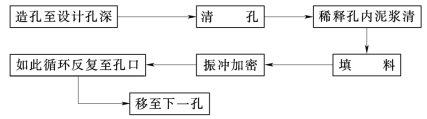

图4.2.1 采用振冲碎石桩处理液化地层工艺流程图

(2)机械

1)主要设备:根据设计图纸布置得振冲碎石桩的桩距2.5m及要求处理后的地基的技术指标消除砂土液化,本次施工采用BL-75型振冲器从其振动力160kN、振幅7.0mm考虑,采用振冲器型号能够达到设计要求的技术指标,其采用的机械可行。

2)附属设备:

起重吊车:根据振冲器的总重量20.5kN,结合地层情况及设计要求的孔深,施工采用的16t与施工的BL-75型振冲器相配套,其设备能够保证其施工顺利实施。

装载机:采用ZL-15型,其装载能力为1m3,满足设计要求的少餐多吃的原则,即每次填料量上升高度不大于0.5m,在设计要求的范围之内,表明其型号与之配套施工相符。

离心式水泵:采用4in22kW其压力和流量,能够满足振冲器的用水流量和压力。

污水泵:采用4in15kW其排污能力与振冲器和4in离心式水泵造孔排浆量的情况与之相符、相配套,说明其可行。

(3)材料:采用碎石为5~15cm的粒径与其振冲器75kW的加密能力与之配套,达到最佳加密效果。

(4)人员:要求是专业施工人员,做到定人、定机、定岗位,三定原则,特别是此次施工有特种作业人员吊车司机、装载机司机,上述两司机必须是持证操作,司机必须遵从指挥人员的指挥,保证施工质量。

(5)环境:根据工程项目特点要做到场地平整。

(6)技术控制参数:

A桩位:与设计位置偏差不大于5cm

B桩深:达到设计孔深±误差5cm

C孔斜率:不大于5%

D填料量:不低于0.8m3/m(www.chuimin.cn)

E加密电流:不低于100A

F留振时间:不低于10s

G每次填料上升高度:不大于50cm

(7)质量管理体系:施工单位报送管理体系是三级质量管理体系,责任到人,施工的质量能够按照标书要求的质量控制。

2.3.2 进度控制

根据施工总进度安排要求,合理安排各分部工程的时间。

振冲碎石桩施工时间为19天,工程量:桩数为446根,其中4m桩长378根;7m桩长68根,总进尺为1988m,根据工程量和工期以及施工单位的施工能力素质、管理水平,安排设备和人员。

项目施工单位安排人员和设备如下:

设备:两台振冲器(一台备用)、一台吊车、一台装载机、一台离心式水泵、一台污水泵。

人员:两个班组,每班六名,一共12名。

施工安排:采用一天两班制,每班12小时,计划每天进尺280m。

综合以上情况,对三控指标的质量、进度的分析,监理部认为此施工方案计划是切实可行的。

2.3.3 检验方法

(1)巡视:由于振冲碎石桩施工工艺简单,监理机构对工程质量控制的主要方法就是巡视,每天不定期对施工进行检查施工控制参数控制孔深、加密电流100A、填料量每米填料量不少于0.8m3、留振时间不少于10s。

(2)旁站:闸室基础下地层②层细砂含砾的地层承载力能够满足闸室地基承载力要求,振冲碎石桩目的就是消除液化,根据碎石桩施工的特点选择对振冲碎石桩桩间土液化评价、桩体质量评价的检测进行旁站,掌握检验数据第一手资料,以对工程质量进行评判,确定施工质量等级。

2.3.4 信息管理

按照建设工程目标控制的环节控制如图4.2.2所示控制原理。

图4.2.2 按照建设工程目标控制的环节控制原理

根据振冲碎石桩施工的特点,施工工艺简单,但其施工质量与地层情况影响有直接关系且影响大,监理部要求施工单位对碎石桩进行自检试验获得资料,与设计要求的质量进行对比,发现问题,及时进行纠正、调整控制参数,以便对施工质量控制。
