在地下工程的建设过程中,有许多规范的、经验的、计算分析的施工安全控制标准,但如何根据具体工程的实际情况来选择一些安全控制指标并制定出经济合理的控制标准,这是当前亟需解决的问题。对于不同的施工状态应采用不同的安全施工控制标准。地下工程处于危险施工状态时,应立即实施应急预案,采取相应的应急措施。......
2023-10-09
地下工程远程监控系统平台建设的总体目标是围绕地下工程施工的安全管控需求,重点实现地下工程监测数据的快速采集、无线传输、后台汇总整理、后台安全分析、施工安全状态评估及管理和超限预报警管理等。总的来说,远程监控系统主要包含监控功能和管理功能两大功能,每大功能下有涵盖多项子功能,如组织架构管理功能、授权权限管理功能、监测数据管理功能、施工工况采集功能、系统地图页面导航功能、安全分析评估功能、预报警管理功能和短信预警功能等。
1)权限管理
(1)用户权限管理。远程监控系统能根据用户的职责范畴,设计用户组及用户组权限,分配不同用户具体的平台使用权限,包括功能权限、操作权限和工程权限。功能权限是设定不同使用者的平台信息的使用权限;操作权限是设定不同使用者使用平台的操作权限;工程权限是根据不同使用者的合同隶属关系,设定不同使用者对不同合同权属工程的信息使用权限。
(2)安全登录管理。远程监控系统具备用户登录安全控制功能,对于3个月内没有更改过密码的用户,系统将自动发送提醒短信,通知用户需通过手机获取动态密码验证后方可登录,以保证用户使用账号的安全性。
2)监测数据管理
远程监控系统具备监测数据采集与分析功能,主要提供各监测方使用,以便将采集的监测数据传输至系统数据库,系统能够后台自动汇总整理报送的监测数据,并通过后台分析,将监测数据反映的信息通过多种途径在前台予以展示。系统也可提供信息的查询、打印等辅助功能。
(1)人工监测数据录入功能。对于采用传统人工监测的工程,远程监控系统提供监测数据人工录入的功能,相关数据输入人员可通过数据录入窗口,定时把监测数据、监测日志录入至系统数据库。
(2)自动监测数据采集功能。对于采用自动化监测的工程,远程监控系统内置多种和自动采集仪器相符的传输协议标准,提供自动采集仪器的参数后台配置功能,通过相关配置,系统可从自动采集仪器上自动获取相关的数据信息存储到系统数据库中。
(3)数据过滤功能。监测数据录入功能模块中,系统内置了监测数据信息的过滤功能,通过设定数据过滤的范围,便于将不准确、无效的数据系统过滤;具备数据合法性校验功能,录入数据人员可对录入的数据做初步校验,保证数据录入的准确性。
3)工程资料管理
(1)文档资料分类功能。远程监控系统具备工程资料综合管理功能,能够对工程建设相关资料进行整合管理,如设计文件、设计变更等资料管理、施工方案管理、监测方案管理等。系统可根据设定的分类方式对工程资料进行分类管理。
(2)文档资料关联管理。鉴于工程资料具有关联性,远程监控系统内置工程资料关联管理模块,具备资料关联功能,实现用户查阅文件的联动化。并且可通过文档查询功能,实现文档的属性、级别、等级等的关联查询。(www.chuimin.cn)
(3)工程图纸电子化管理。系统具备工程建设图纸的电子化管理功能,便于通过监控系统平台方便调阅工程设计图纸。
4)地图页面导航
远程监控系统具备地图页面导航功能(图10-2),平台使用者可以通过地图首页快速进入所关注工程的具体关注项。也就是说,地图版页面导航可更加直观地管理入口,可通过图示链接快速进入监测数据查询、安全状态查阅、预警事件查阅等功能模块。

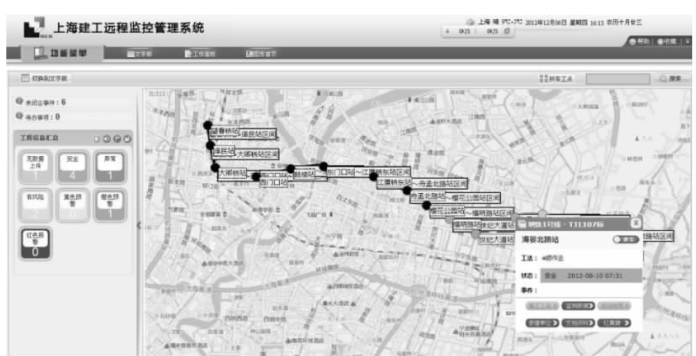

图10-2 地图页面导航示意图
深基坑远程监控系统具体实现的功能详见表10-3。

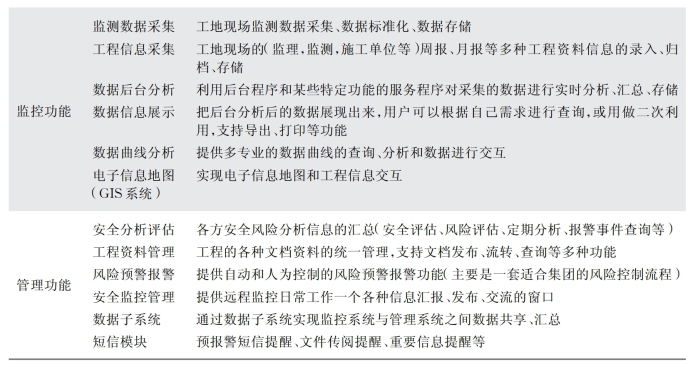

表10-3 深基坑远程监控系统功能明细表
目前,尽管自动化监测系统在地下工程施工建设项目中得到了越来越多的应用,但也多局限于针对监测数据的管理,而对于整个项目的其他相关信息并未能进行平台化管理。对于地下工程的安全风险管控,通过一个更全面、更系统信息管理平台,使得项目相关信息尽可能多地得以集中管理,便于查询、交互及使用,如图10-3所示。

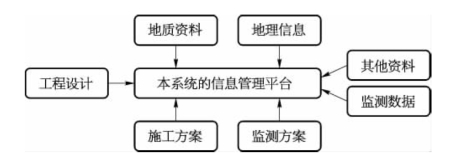

图10-3 地下工程信息管理平台
有关地下工程施工安全控制及案例分析的文章
在地下工程的建设过程中,有许多规范的、经验的、计算分析的施工安全控制标准,但如何根据具体工程的实际情况来选择一些安全控制指标并制定出经济合理的控制标准,这是当前亟需解决的问题。对于不同的施工状态应采用不同的安全施工控制标准。地下工程处于危险施工状态时,应立即实施应急预案,采取相应的应急措施。......
2023-10-09
为了能够有效地进行地下工程的施工安全控制,除了制定相应的施工安全管理制度外,还应设置一些施工安全控制指标,安全控制指标的设置应符合部位关键、易于监测等原则。周围环境的施工安全控制指标主要有:周边建筑的竖向、倾斜和水平位移;周边建筑、地表的裂纹;周边管线的变形等。隧道本身的安全施工控制指标主要有:隧道沉降及水平位移,隧道断面收敛变形控制,隧道轴线偏离控制,隧道内表面平整度,隧道内有害气体含量等。......
2023-10-09
为确保应急救助的快速反应能力和效果,研究和制定了安全排险救助的技术措施,做到统一指挥、分工明确、各尽其责、搞好协作和配合。2)地下连续墙施工安全控制由于本工程地下连续墙深度达57.5 m,且施工需穿越⑦1层砂质黏土和粉砂层及⑦2层粉砂层,在地下连续墙施工中极易产生坍孔现象。由于整钢筋笼体积大、刚度差,起吊时极易变形散架,发生安全事故。施工中制定相应的安全技术措施和操作规程,在吊运过程中进行监控。......
2023-10-09
为降低上述不利后果的负面影响,应对地下工程施工期间发生的安全形态进行分级,根据不同的安全形态分级判断其是否可接受,以及接受程度如何,然后采取不同的安全控制对策与处置措施。地下工程施工安全形态分级主要依靠工程事故的发生概率和工程事故的损失两个指标进行判断。工程事故发生概率等级标准和工程事故损失等级标准组成地下工程施工安全等级标准的判断矩阵,见表2-6。......
2023-10-09
由于矩形顶管机在施工过程中易产生侧向偏转,因此在顶进过程中需要及时进行纠正侧向偏转。图7-10调整减摩浆液注入位置5)使用平衡翼在矩形顶管机左右两侧上下各有两组平衡翼装置,该装置由油缸驱动,能伸缩,也能180°旋转,最大伸出长度500 mm,可在±200 mm范围内上下转动,在顶管机正常推进时缩回,需要纠正顶管机姿态时伸出。通过调整平衡翼的伸出量及旋转角度来控制侧转,对防止和克服机体侧转量的增大有较好的效果。......
2023-10-09
在设计、使用洞门密封时要预先考虑到盾壳上的凸出物体,在相应位置设置可调节的构造,保证密封的性能。盾构基座的底面与始发井的底板之间要垫平垫实,保证接触面积满足要求。4)反力系统出现失稳对体系的各构件必须进行强度、刚度校验,对受压构件一定要做稳定性验算。各连接点应采用合理的连接方式保证连接牢靠,各构件安装要定位精确,并确保电焊质量和螺栓连接强度。......
2023-10-09
①详细调查拟换刀地点的地层、透水情况,对其稳定性进行综合分析评价,确定合适的压力作业值。③通过观察孔确定土仓开挖面安全情况下,准备空压机通风,选定已交底人员做准备,并分工明确,开仓作业机具及应急物资准备到位后开仓作业。在换刀的作业过程中,须对使用的工具进行管理,防止作业过程中工具遗留在土仓内影响螺旋机及刀具等。......
2023-10-09
2005年,召开了中国第一次全国范围的地下工程安全风险分析研讨会,这次会议的顺利召开对推动地下工程安全风险研究的全面开展有积极的促进作用,推动了地下工程安全风险研究的全面开展。2011年1月,举办了“城市轨道交通地下工程风险管理及安全控制技术”研讨会。这标志着我国地下工程施工安全管理理论越来越受到重视。另外,国家层面对于地下工程的施工安全管控也相当重视。......
2023-10-09
相关推荐
