在人民路隧道南线盾构浦西接收段(图9-7),里程DSK0+810—DSK0+988(安仁街—丽水路)约180 m范围内,施工环境极其复杂。

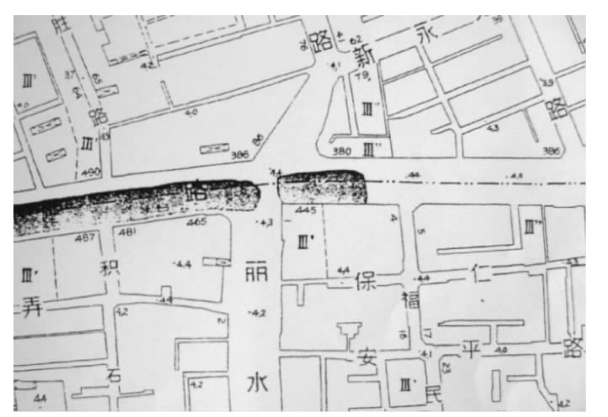

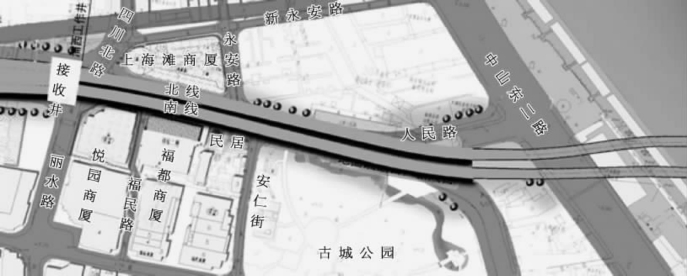

图9-7 浦西段图
1)南线隧道结构上覆土浅且地质条件差

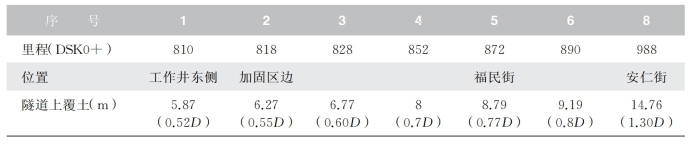

在人民路隧道南线盾构浦西接收段,特别是DSK0+810—DSK0+872(丽水路—福民街)段,盾构机上覆土在5.76~8.68 m内渐变,坡度5%,如此浅的覆土在大直径盾构隧道施工中非常少见。覆土情况见表9-3。
表9-3 隧道结构上覆土
在浦西接收段,盾构主要穿越③j、③、④、⑤1等土层,特别是在富民街附近,②1层土缺失,盾构上部覆盖渗透性强的③j层并有相当厚度的填土,且接收段分布有暗浜,地质条件不利于泥水盾构掘进。土层性质见表9-4。接收段地质剖面图如图9-8所示。暗浜分布如图9-9所示。

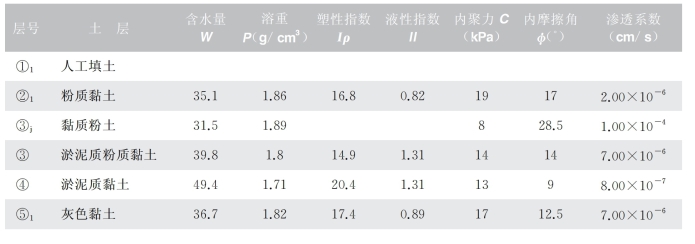

表9-4 土层性质
2)南线隧道结构距已施工北线隧道结构间距近

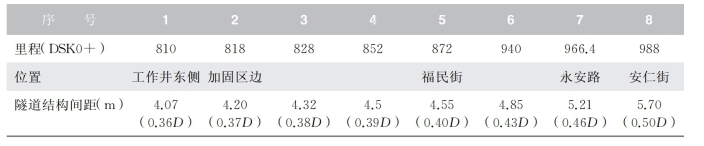

在人民路隧道南线盾构浦西接收段,南北两条隧道结构外边线之间的距离在4.07~5.7 m内渐变,最小间距仅0.36D,见表9-5。
表9-5 隧道结构间距

图9-8 接收段地质剖面图
图9-9 暗浜分布图(www.chuimin.cn)
3)南线隧道结构距周边建筑物近
南线盾构将在里程DSK0+982—DSK0+939、DSK0+875—DSK0+935和DSK0+830—DSK0+870段分别穿越安仁街西侧4栋老民居、福都商厦围护结构和悦园商厦围护结构(表9-6、图9-10),与4栋老民居最近距离仅1.1 m,与悦园商厦围护结构最近距离仅30 cm。安仁街西侧4栋老民居包括人民路361号、365号、369号和377号,根据检测报告,这些房屋建成时间较早,多采用埋深1m左右的浅基础,结构整体性较差,而且这些房屋经多年使用已有一定的损伤,存在不安全因素。

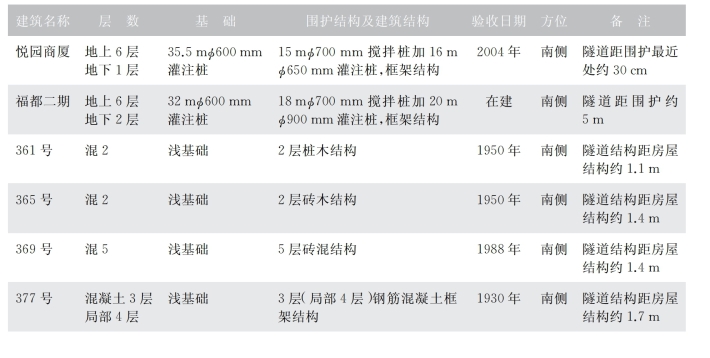

表9-6 周边主要建筑物
图9-10 周边主要建筑物
4)南线隧道结构南侧有一根民国时期的大直径老旧砖砌雨污水总管

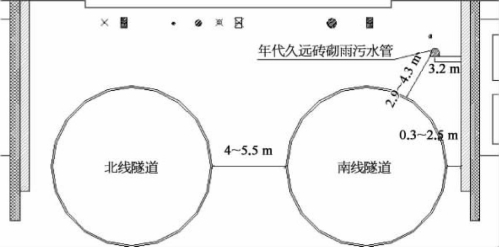

南线隧道南侧有一根民国时期的砖砌1 200 mm×1 500 mm雨污水总管(图9-11),它是豫园地区的雨污水总管,涉及面较大。总管离南侧隧道结构最近处仅2.9 m(DSK0+810,接收井东侧)。
图9-11 雨污水总管
5)南线隧道施工区域上方管线、交通密集
南线隧道浦西接收段处于上海老城厢地区,地下管线密集,涉及面广。加固区东侧邻排的管线有煤气700、煤气300、天然气(0.4 MPa)300、市话18孔、通信18孔、上水500、直埋电缆10根。工作井东侧东西向受影响的压力管线有上水100、上水200、上水400、天然气(0.4 MPa)300、煤气700。人民路过往的公交众多,有26路、11路、736路、64(电车)、945路、926路、801路、930路、920路、304路、945路、锦江观光专线等。
6)南线隧道掘进范围内存在老城厢的木桩基础
在南线隧道接收加固清障作业时,发现有不明木桩基础,基础下打设有3m长φ200 mm及1.2 m长φ120 mm木桩。由于周边管线密集,道路无法封交,所以无法在施工前进一步探明该木桩基础。根据现场挖掘情况,经理论计算,判断木桩有侵入掘进面的可能。在南线盾构接收时,发现木桩基础确实已侵入到南线盾构掘进断面内(图9-12)。

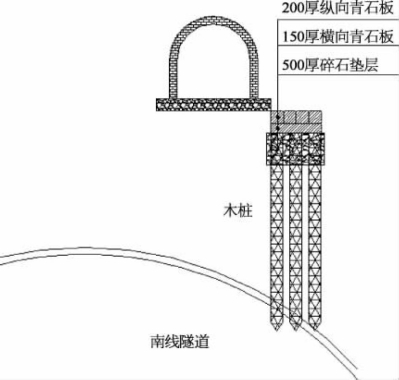

图9-12 侵入掘进断面内的木桩基础
有关地下工程施工安全控制及案例分析的文章
在设计、使用洞门密封时要预先考虑到盾壳上的凸出物体,在相应位置设置可调节的构造,保证密封的性能。盾构基座的底面与始发井的底板之间要垫平垫实,保证接触面积满足要求。4)反力系统出现失稳对体系的各构件必须进行强度、刚度校验,对受压构件一定要做稳定性验算。各连接点应采用合理的连接方式保证连接牢靠,各构件安装要定位精确,并确保电焊质量和螺栓连接强度。......
2023-10-09
图6-1盾构法施工示意图2)盾构隧道施工流程盾构隧道施工工艺流程如图6-2所示。盾构法尽管具有很多优点,但也存在一定的不足:①当隧道曲线半径过小时,施工较为困难。④盾构法施工中采用全气压方法疏干和稳定地层时,对劳动保护要求较高,施工条件差。⑥在饱和含水地层中,盾构法施工所用的拼装衬砌,对达到整体结构防水性的技术要求较高。......
2023-10-09
在地下工程的建设过程中,有许多规范的、经验的、计算分析的施工安全控制标准,但如何根据具体工程的实际情况来选择一些安全控制指标并制定出经济合理的控制标准,这是当前亟需解决的问题。对于不同的施工状态应采用不同的安全施工控制标准。地下工程处于危险施工状态时,应立即实施应急预案,采取相应的应急措施。......
2023-10-09
为了能够有效地进行地下工程的施工安全控制,除了制定相应的施工安全管理制度外,还应设置一些施工安全控制指标,安全控制指标的设置应符合部位关键、易于监测等原则。周围环境的施工安全控制指标主要有:周边建筑的竖向、倾斜和水平位移;周边建筑、地表的裂纹;周边管线的变形等。隧道本身的安全施工控制指标主要有:隧道沉降及水平位移,隧道断面收敛变形控制,隧道轴线偏离控制,隧道内表面平整度,隧道内有害气体含量等。......
2023-10-09
为确保应急救助的快速反应能力和效果,研究和制定了安全排险救助的技术措施,做到统一指挥、分工明确、各尽其责、搞好协作和配合。2)地下连续墙施工安全控制由于本工程地下连续墙深度达57.5 m,且施工需穿越⑦1层砂质黏土和粉砂层及⑦2层粉砂层,在地下连续墙施工中极易产生坍孔现象。由于整钢筋笼体积大、刚度差,起吊时极易变形散架,发生安全事故。施工中制定相应的安全技术措施和操作规程,在吊运过程中进行监控。......
2023-10-09
为降低上述不利后果的负面影响,应对地下工程施工期间发生的安全形态进行分级,根据不同的安全形态分级判断其是否可接受,以及接受程度如何,然后采取不同的安全控制对策与处置措施。地下工程施工安全形态分级主要依靠工程事故的发生概率和工程事故的损失两个指标进行判断。工程事故发生概率等级标准和工程事故损失等级标准组成地下工程施工安全等级标准的判断矩阵,见表2-6。......
2023-10-09
由于矩形顶管机在施工过程中易产生侧向偏转,因此在顶进过程中需要及时进行纠正侧向偏转。图7-10调整减摩浆液注入位置5)使用平衡翼在矩形顶管机左右两侧上下各有两组平衡翼装置,该装置由油缸驱动,能伸缩,也能180°旋转,最大伸出长度500 mm,可在±200 mm范围内上下转动,在顶管机正常推进时缩回,需要纠正顶管机姿态时伸出。通过调整平衡翼的伸出量及旋转角度来控制侧转,对防止和克服机体侧转量的增大有较好的效果。......
2023-10-09
2)盾构始发阶段盾构始发阶段安全策划重点主要为土体加固、发射架定位安装、洞口密封效果保证、始发反力装置可靠性保证四个方面。第三类为盾构施工过程中由于施工参数控制不力,造成的建(构)筑物发生不均匀沉降,造成建筑物倾斜、开裂,管道断裂,隧道开裂、变形,高架桥梁倾斜等。5)大型设备吊装盾构进出场需涉及大型设备吊装,在吊装施工过程中,安全策划的重点为防止吊车倾覆、吊物坠落等。......
2023-10-09
相关推荐
