【摘要】:1)周圈减摩钢板的重新固定在工具式钢管幕顶进完成后,先解除周圈减摩钢板与工具式钢管幕之间的固定,再将周圈减摩钢板与进始发洞门固定。图8-43箱涵顶进在箱涵顶进时,固定在进始发洞门上的周圈减摩钢板将箱涵与土体隔离,切断箱涵与地层之间的摩擦联系,避免箱涵上部土体产生背土效应,减摩钢板在箱涵顶进完成后留在土体内。

顶进箱涵置换工具式钢管幕的施工流程为:施工准备,安装箱涵顶进设备及反力体系→顶进箱涵靠近洞门,箱涵与工具式钢管幕连接→箱涵顶进,置换管节,将接收井内置换出的管节回收→箱涵顶进完成。

1)周圈减摩钢板的重新固定

在工具式钢管幕顶进完成后,先解除周圈减摩钢板与工具式钢管幕之间的固定,再将周圈减摩钢板与进始发洞门固定(图8-40)。箱涵顶进时,减摩钢板留在土体内,将箱涵与土体隔离,切断箱涵与地层之间的摩擦联系,避免箱涵上部土体产生背土效应。

2)铺设滑行轨道

在箱涵前方铺设滑行轨道(图8-41),滑行轨道从箱涵现浇位置到洞门处,并用土将两根滑行轨道之间的空间填满。在滑行轨道铺设完后,利用箱涵后部的顶进设备及反力体系,顶推箱涵至始发工作井洞门位置。

图8-40 周圈减摩钢板与洞门固定

图8-41 滑行轨道

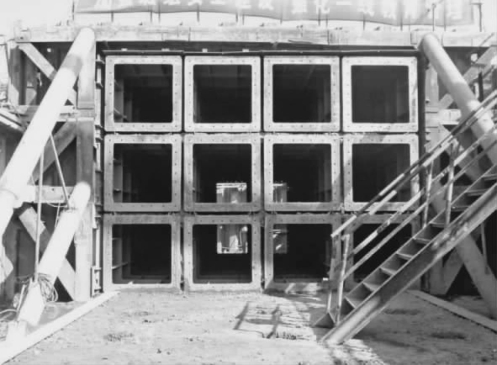

3)箱涵与工具式钢管幕的连接(图8-42)

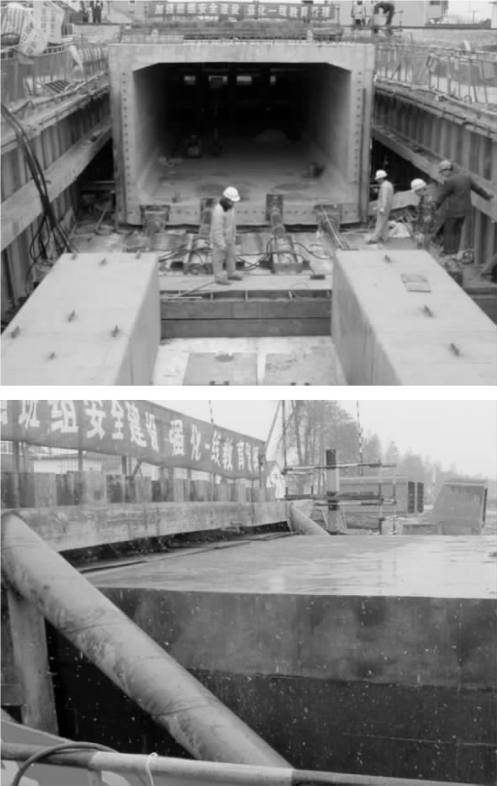

在箱涵顶进过程中,混凝土箱涵自重较大,箱涵头部存在下沉风险,而箱涵头部一旦下沉,要使箱涵头部抬头相当困难,为此设置了连接箱涵与工具式钢管幕的可调式柔性连接装置,利用型钢和工具式钢管幕端面的螺栓孔将工具式钢管幕连接成一体。箱涵顶进至始发工作井洞门位置后,顶进箱涵使型钢进入箱涵内,至型钢上表面的楔形与箱涵内表面的楔形贴合紧,型钢上下两端嵌入箱涵的上下内表面,将箱涵与工具式钢管幕连接成整体,实现箱涵与工具式钢管幕的同步移动,借助二者连接后的整体性以及工具式钢管幕的牵引,既有利于箱涵顶进姿态的控制,又可防止箱涵顶进中的“磕头”现象。

(www.chuimin.cn)

图8-42 箱涵与工具式钢管幕的连接

4)箱涵顶进(图8-43)

在箱涵与工具式钢管幕连接后,顶进箱涵。顶进过程中,应合理控制顶进速度,平稳匀速推进,密切注意推进油缸的油压,做到连续均衡施工。要及时准确地掌握箱涵顶进的方向和高程,根据测量结果调整推进油缸顶力和位置,严格控制箱涵顶进的纠偏量,减小对周边环境的扰动。

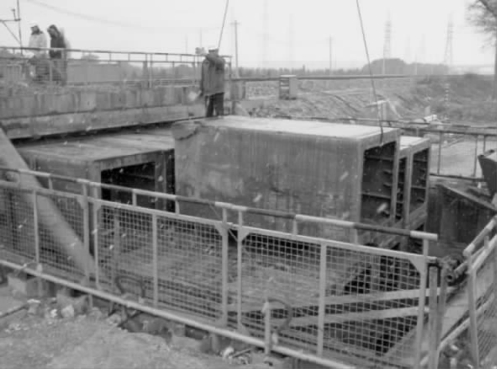

图8-43 箱涵顶进

在箱涵顶进时,固定在进始发洞门上的周圈减摩钢板将箱涵与土体隔离,切断箱涵与地层之间的摩擦联系,避免箱涵上部土体产生背土效应,减摩钢板在箱涵顶进完成后留在土体内。

5)置换工具式钢管幕

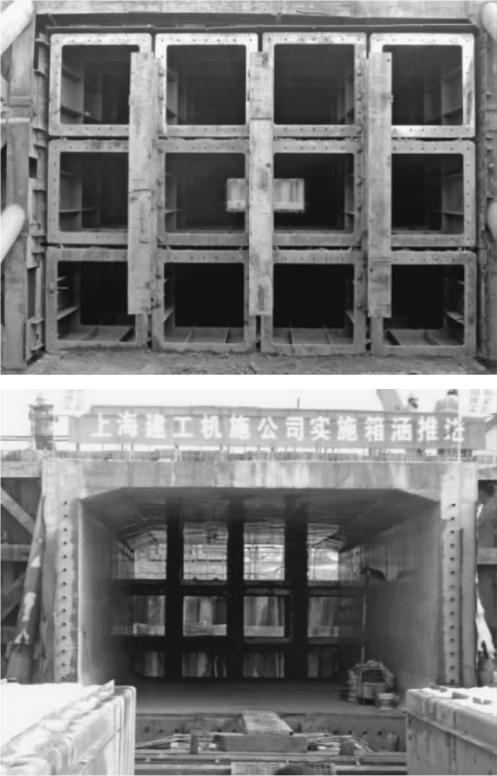

逐步顶进箱涵,同步在接收工作井中将被置换出的工具式钢管幕吊出,直至箱涵顶进至设定位置,所有的工具式钢管幕被置换出(图8-44)。

图8-44 工具式钢管幕被置换出
