【摘要】:1)基坑降水图5-2逆作法施工流程示意图可采用管井降水、真空管井降水、集水明排、轻型井点降水、喷射井点降水等方法。7)上下同步施工用于以地下结构顶板或地下一层为界面层,在向下逆作施工地下结构的同时,同步向上施工界面层以上结构的逆作法施工。图5-3逆作法取土口布置实例上下同步施工是逆作法施工的发展方向,要求施工单位具备更高的施工工艺水平,与设计的结合也更为紧密。

逆作法施工的基本流程(图5-2):首先施工地下连续墙和中间支撑桩或格构柱,然后浇筑地下结构顶板、梁,接着逐层开挖基坑,逐层浇筑地下各层结构楼板、梁、剪力墙,最后完成基础底板的浇筑,并同步进行上部结构施工。

1)基坑降水

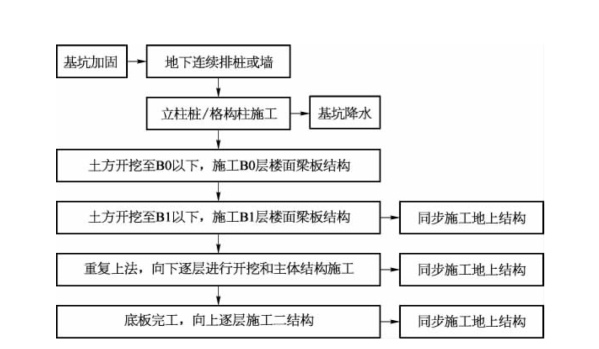

图5-2 逆作法施工流程示意图

可采用管井降水、真空管井降水、集水明排、轻型井点降水、喷射井点降水等方法。逆作法基坑施工中,应根据地下水平结构施工工况,严格控制疏干降水深度。疏干降水后开挖土体中的地下水位应低于开挖面0.5~1.0 m,且开挖面与地下水位的高差不宜大于3.0 m。

2)围护结构的施工

主要有“两墙合一”地下连续墙、灌注桩排桩、型钢水泥土搅拌墙和咬合桩等形式。地下连续墙施工前应通过试成槽确定成槽机械、泥浆配比、施工工艺、槽壁稳定等技术参数。围护结构的垂直度偏差、平面定位偏差等是施工控制的要点。

3)土方开挖

主要包括取土口设置和土方开挖及运输等。取土口留设时应结合结构的预留洞口、楼梯间、主楼部位、电梯井等进行布置。逆作法取土口布置实例如图5-3所示。

4)竖向支承桩柱

主要包括竖向支承桩施工和竖向支承柱施工。竖向支承柱结构可采用格构柱、钢管混凝土柱、型钢柱等型式,针对不同形式采取相应的施工工艺。

5)先期结构施工(www.chuimin.cn)

主要包括模板工程施工、钢筋混凝土施工和节点构造要求等。地下水平结构采用钢结构或钢与混凝土组合结构时,水平结构楼板应预留下层钢结构吊装用埋件,并考虑钢结构吊装设备的作业空间。

6)后期结构施工

逆作法竖向结构施工,包括地下室框架柱、剪力墙、地下室外墙(包含内衬墙及壁柱)等界面层以下的竖向混凝土结构,宜在完成底板后,逐层由下向上进行回筑。

7)上下同步施工

用于以地下结构顶板或地下一层为界面层,在向下逆作施工地下结构的同时,同步向上施工界面层以上结构的逆作法施工。

图5-3 逆作法取土口布置实例

上下同步施工是逆作法施工的发展方向,要求施工单位具备更高的施工工艺水平,与设计的结合也更为紧密。对施工工况模拟、竖向构件和转换构件等的技术具有较高的要求。

8)基坑安全与监测

基坑监测应从基坑围护结构施工开始,至地下结构施工完成为止,当工程需要时,应延长监测周期。主要内容包含监测项目、测点布置及警戒值要求,以及远程信息化管理等。
