对进行气压试验的设备,气密性试验可在气压试验压力降到气密性试验压力后一并进行。设备气密性试验方法及要求:设备经液压试验合格后方可进行气密性试验。气密性试验时,压力应缓慢上升,达到试验压力后,保压时间不少于30min,同时对焊缝和连接部位等用检漏液检查,无泄漏为合格。......
2023-10-08
点评:气柜是教材介绍的最后一种静置设备,每年考核的出题数目不是很多,一般为一道题左右,请考生多关注气柜的制作和安装的要求。

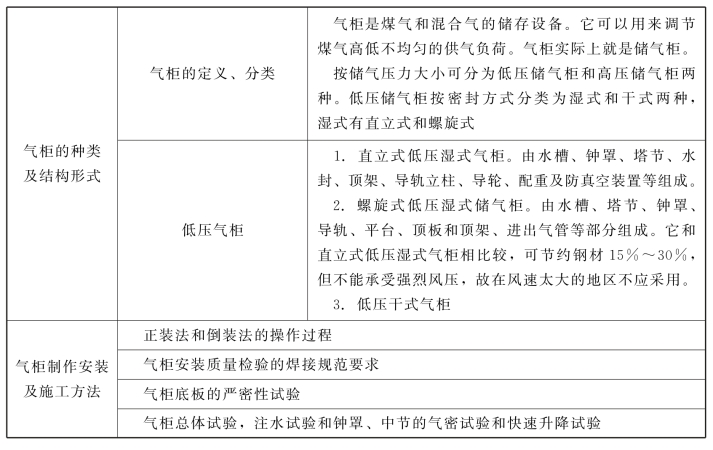

知识要点集成
表5-23 气柜
经典考题剖析
其他年份考题
气柜施工过程中,根据焊接规范要求,应对焊接质量进行检验,以下操作正确的是( )。
A.气柜壁板所有对焊焊缝均应做真空试漏试验
B.下水封的焊缝应进行注水试验
D.气柜底板焊缝应做煤油渗透试验
答案:B(www.chuimin.cn)
[解析]本题考点是气柜安装质量检验。
(1)施工过程中的焊接质量检验。焊接规范要求如下:
1)气柜壁板所有对焊焊缝均应经煤油渗透试验。
2)下水封的焊缝应进行注水试验,不漏为合格。
3)当钢板厚度为8mm以上时,水槽壁对接焊缝应进行无损探伤检查,抽查数量,立焊缝不少于10%,环缝不少于5%。如不合格则应在该焊工所焊焊缝有缺陷部分的延伸方向加倍检查,或在其他可疑部分进行补充探伤,如仍不合格时则该焊工所焊的焊缝应100%探伤检查。
(2)气柜底板的严密性试验。气柜底板严密性试验同样是为了检查底板结构强度和焊缝的严密性。底板的严密性试验可采用真空试漏法或氨气渗漏法。
1)真空试漏法。真空试漏法是在底板焊缝表面刷上肥皂水,将真空箱压在焊道上并用胶管接至真空泵,当真空度达到1.96kPa(200mmHg)时进行检查,以焊缝表面不产生气泡为合格。
2)氨气渗漏法。沿底板周围用黏土或其他材料将底板与基础间隙封闭(需要留出4~6个孔洞以检查氨气分布情况)。检查时向底板下通入氨气,用试纸在底板周围留好的孔洞处检查,氨气分布均匀后,即可在焊缝表面涂刷酚酞-酒精溶液进行检查。
(3)气柜总体试验。
1)气柜施工完毕,进行注水试验。气柜施工完后,经检查合格后首先进行注水试验,其目的一是预压基础,二是检查水槽的焊接质量。水槽的注水要分次进行,每次注水后观察基础沉陷情况,如发现沉陷较快和不均匀沉陷要立即停止注水并将水放尽,找出原因,采取有效措施进行处理,处理完后进行注水。水槽注水试验不应少于24h。
2)钟罩、中节的气密试验和快速升降试验。气柜气密试验和快速升降试验的目的是检查各中节、钟罩在升降时的性能和各导轮、导轨、配合及工作情况、整体气柜密封的性能。
有关建设工程技术与计量.安装工程的文章
对进行气压试验的设备,气密性试验可在气压试验压力降到气密性试验压力后一并进行。设备气密性试验方法及要求:设备经液压试验合格后方可进行气密性试验。气密性试验时,压力应缓慢上升,达到试验压力后,保压时间不少于30min,同时对焊缝和连接部位等用检漏液检查,无泄漏为合格。......
2023-10-08
图4.32节点抗弯试验测点布置图图4.33节点抗弯试验测点布置图说明:①图4.33 中应变2~应变4 以及应变11~应变14 用于测量端部轴向应变,从而换算成轴向应力,并与传感器数值比对。2)安装加载制度无轴向约束节点抗弯试验加载方案支座采用滚轴支座,保证梁在加载过程中,端部为简支条件,不提供转动约束。采用位移控制模式,加载速度为5mm/min,直至节点区域达到破坏条件。图4.35有轴向约束试件安装情况......
2023-10-07
考生应该掌握变电所的类别、设备的种类及其功能,安装要求。知识要点集成表6-1变配电工程与安装续表6-1续表6-1续表6-1经典考题剖析一、2020年考题1.关于变配电工程,以下说法正确的为()。其中低压配电室则要求尽量靠近变压器室。SF6断路器适用于需频繁操作及有易燃易爆危险的场所,要求加工精度高,对其密封性能要求更严。保护间隙避雷器、管型避雷器在工厂变电所中使用较少。......
2023-10-08
考生应熟悉电气工程部分的安装内容、计量单位及计算规则。经典考题剖析一、2020年考题1.以下可以作为“电气设备安装工程”列项的为()。接地母线、引下线、避雷网附加长度三、2018年考题依据《通用安装工程工程量计算规范》GB50856-2013中电气设备安装工程量计算规则,配线进入箱、柜、板的预留长度应为盘面尺寸()。......
2023-10-08
概括起来,焊接性试验主要有以下内容:1.焊缝及热影响区抵抗产生冷裂纹的能力冷裂纹是合金结构钢焊接中最为常见的一种缺陷,且其产生和扩展具有延迟特性,危害极大。可用间接计算和焊接性试验来评定冷裂纹敏感性。因此,测定焊接接头抵抗脆性断裂能力也是焊接性试验的重要内容之一。......
2023-07-02
A.高压汽轮机B.超高压汽轮机C.特高压汽轮机D.亚临界压力汽轮机E.超临界压力汽轮机3.关于工业小型汽轮机转子安装技术要点的说法中,正确的有()。A.管式水冷壁B.膜式水冷壁C.对流管束D.过热器6.锅炉本体受热面组合安装的一般程序中,设备清点检查得紧后工序是()。......
2023-08-31
2)工程造价管理机构在确定计价定额中利润时,应以定额人工费或作为计算基数,其费率根据历年工程造价积累的资料,并结合建筑市场实际确定,以单位(单项)工程测算,利润在税前建筑安装工程费的比重可按不低于5%且不高于7%的费率计算。2)工程排污费工程排污费等其他应列而未列入的规费应按工程所在地环境保护等部门规定的标准缴纳,按实计取列入。2)计日工由建设单位和施工企业按施工过程中的签证计价。......
2023-08-20
考点归纳1 市政消火栓考点归纳2 室外消火栓(续)考点归纳3 室外消火栓的检查真题解析多项选择题92下列关于室外消火栓安装的说法,正确的是( )。同一建筑物设置的室外消火栓应采用同一规格的栓口及配件,而非同一厂家,故B错。根据《消防给水及消火栓系统技术规范》第12.3.7条3、4款规定地下式室外消火栓顶部进水口或出水口应正对井口,应设置永久性固定标志。......
2023-08-25
