【摘要】:胶合木对温度和湿度较敏感,施工中需合理控制环境温度和湿度。胶合木梁出厂的平衡含水率12%左右,由于较高的气温和较低的湿度,现场安装过程中测定平衡含水率约为4%,所以此气候条件下开裂的概率比较高,裂纹难以避免,需采取包裹等措施。图7.7太原历史气候统计由于种种原因,玻璃幕墙没有及时跟进,使胶合木在室外暴露的时间过长,在风吹日晒的状况下逐步出现胶合木表裂现象。

胶合木对温度和湿度较敏感,施工中需合理控制环境温度和湿度。太原植物园由于施工进度要求,温室胶合木安装时间为3—5 月。太原春季气温回升快,光照充足,降水少,蒸发大(图7.7、图7.8)。胶合木梁出厂的平衡含水率12%左右,由于较高的气温和较低的湿度,现场安装过程中测定平衡含水率约为4%,所以此气候条件下开裂的概率比较高,裂纹难以避免,需采取包裹等措施。

图7.7 太原历史气候统计

由于种种原因,玻璃幕墙没有及时跟进,使胶合木在室外暴露的时间过长,在风吹日晒的状况下逐步出现胶合木表裂现象。组织专家对施工现场进行裂缝调查分析,根据现场监测数据分析部分构件表面出现裂缝的类型及影响。经过分析,认为大部分裂纹属于表裂。

1)现场采取的措施

对已安装就位的3#温室、2#温室的结构构件用防水透气膜进行全覆盖,减少风吹日晒的影响(图7.9)。由于2#温室的玻璃幕墙尚未开始安装,对2#温室的构件表面再次刷涂佐倍尔面漆。继续定期监测统计现场已有的裂纹状态,观察其长度、宽度、深度。

因此,胶合木结构施工过程需特别注意合理控制工期,胶合木构件运到现场需尽快安装,暴露时间不能太长,幕墙安装需及时跟进。

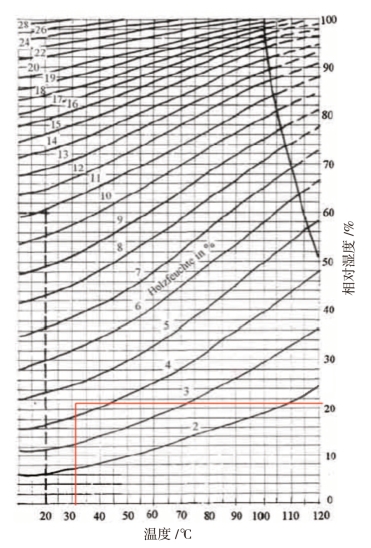

图7.8 太原季节温度和湿度关系表

2)少量重点裂缝的修补措施

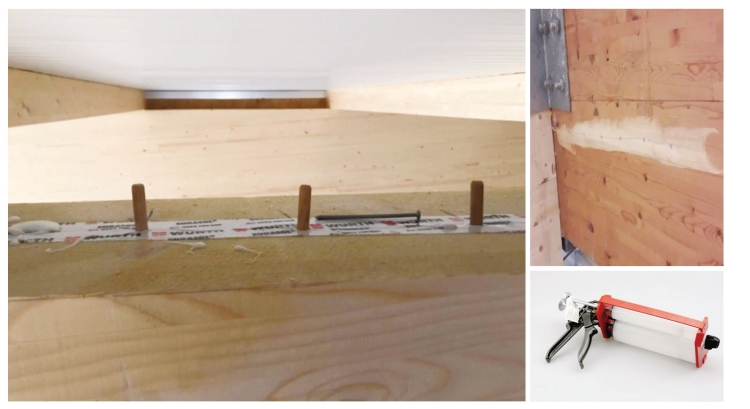

在幕墙封顶后,现场的裂纹在确定其状态稳定的条件下进行现场检查、测试,对开裂较大的少量杆件进行了修补加强(图7.10)。处理措施如下:(www.chuimin.cn)

裂缝宽度小于2mm、深度小于1/6 截面高度的,清理裂缝表面后采用针管注胶处理;少量裂缝宽度大于2mm、深度大于1/6 截面高度的,进行注胶处理,并后期监测。注胶需要满足以下施工条件:

(1)气温需在17~35℃。

(2)根据裂缝的深度,沿裂纹长度方向,每15cm 钻9~9.5mm 孔洞,40~50mm 深度,在裂纹上用细锯切割等长同深度的长切口。

(3)用气泵枪彻底清理裂纹深处,用密封条在裂纹上下15mm 处粘贴,在密封条上标注钻孔位置,用透明的密封胶带封闭裂纹。

(4)在孔洞位置用打胶枪打穿密封带注入结构用胶,观察胶体流入透明胶带位置,直到胶体到达下一个钻孔,在钻孔处打入木销10mm,然后依次全部打入。等待24h,切割木销端头,去除胶带,处理表面。
