图1.2本研究的研究框架本研究分别从计算模型、应用方法和案例分析的角度,对建设工程施工运输工艺约束和设备约束进行论述,具体内容如下:建构以改进差分进化人工蜂群算法为快速寻优策略,广义优先关系串行调度为目标函数的资源受限项目调度模型。......
2023-10-05
垂直运输活动过程是从运输物件进场堆放存储、转运到缓冲区、再通过垂直运输设备运送到施工计划指定位置的全过程。垂直运输活动依据运输设备的类型,可分为塔吊运输活动和电梯运输活动。运输活动工作包占用的塔吊具有唯一性,即塔吊与运输活动工作包在同一时间内是一对一的关系。塔吊的安装、投入使用、爬升和拆卸是垂直运输活动的重要节点。电梯则不具有唯一性,即当电梯的空间和荷载等约束条件得到满足时,被运输活动工作包所占用的电梯可以承运其他的运输活动工作包。电梯的安装、投入使用、拆卸以及永久电梯置换施工电梯是垂直运输活动的重要节点。
垂直运输过程的流程主要是针对各种运输设备的运输特征、构件库存管理、运输过程的重要节点、垂直运输过程中需要满足的管理目标等进行预测和优化。基于拍卖协议模型和运输活动过程表达,建立垂直运输过程计算的基本步骤。
(1)定义有限资源和活动工作包,有限资源是电梯、塔吊和运输时间,活动工作包是一系列不可间断的重复性的运输活动。
(2)根据电梯群和塔吊群的组织设计,确定参与运输活动的电梯和塔吊及其位置、使用时间、使用区域、注意事项等。
(3)根据施工组织方案,确定运输物的存储区、缓冲区(需求点、供应点)。如果没有缓冲区,则储存区为需求点。
(4)根据运输构件确定实施相关项目需求的轻重缓急、空间放置要求和工序要求等,确定运输活动工作包完成的最后期限。
(5)根据对相关项目和工种负责人的问卷调查结果,对属于同一性质不可间断的重复性活动进行归类。
(6)确定时间周期(例如一周),运输过程的计算流程详见图5.6和图5.7。
(7)在当前时间周期下,确定满足约束条件并需要完成的活动工作包列表:Ai={a1,a2,a3,…,an}。
(8)确定在相应时间周期下,可以提供有效资源的施工电梯和塔吊列表:Rj={r1,r2,r3,…,rm}。
(9)扫描Ai={a1,a2,a3,…,an},选取最后期限靠前ai。
(10)扫描Rj={r1,r2,r3,…,rm},选取可行ri:
①当前活动工作包扫描到合适资源时:
a.获得合适资源。
b.执行并完成该活动工作包。(www.chuimin.cn)
c.从活动工作包列表中删除完成的活动工作包。
d.释放使用过的资源,回归资源列表。
②如果累计时间没有到达项目的完成时间:
a.时间周期加一。

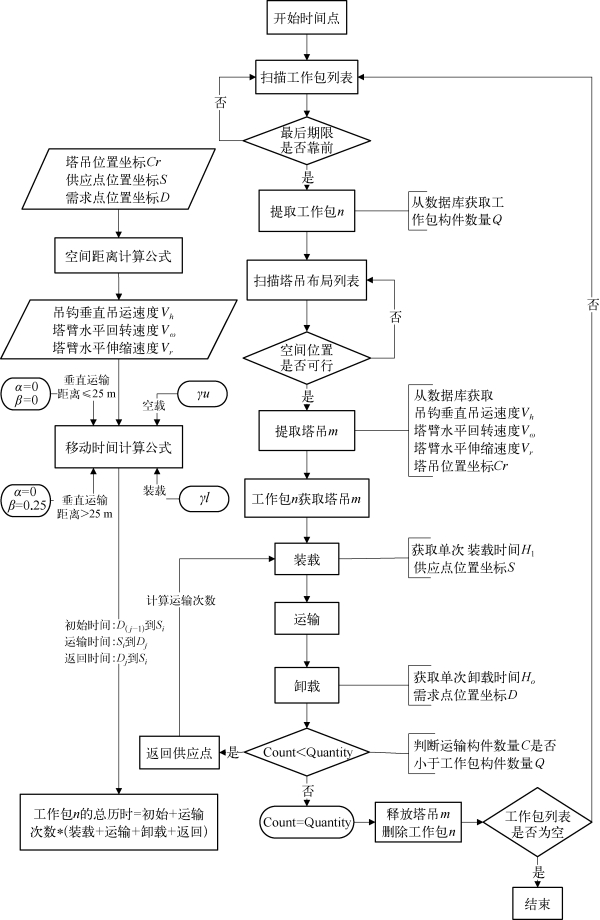

图5.6 施工电梯运输过程的计算流程图

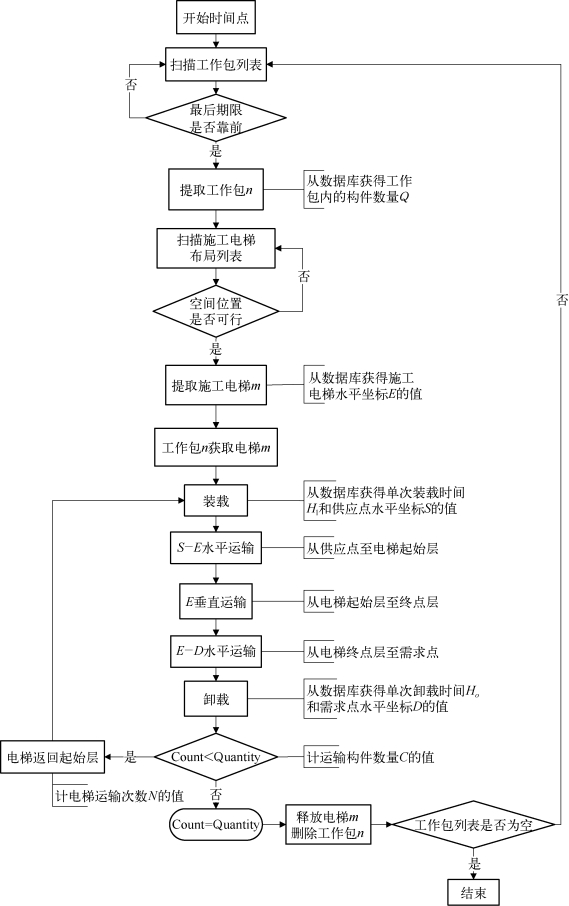

图5.7 塔吊运输过程的计算流程图
b.返回(7)。
(11)获得若干内含一定组合顺序的资源配置活动的方案组。
(12)求解各方案的胜者决定问题,并优化各方案。
(13)根据绝对竞拍总成本最低原则选取方案组中的最优方案。
(14)根据垂直运输活动工作包资源配置的最终方案调整库存管理规划,优化采购构件及库存空间布置方案。
(15)通过该计算流程的数据输出,并对输出数据进行简单分析和整理,可进一步推算出方案执行过程中相关设备运行的详细数据。
有关基于Agent交互协议的施工运输与资源配置的模型和方法的文章
图1.2本研究的研究框架本研究分别从计算模型、应用方法和案例分析的角度,对建设工程施工运输工艺约束和设备约束进行论述,具体内容如下:建构以改进差分进化人工蜂群算法为快速寻优策略,广义优先关系串行调度为目标函数的资源受限项目调度模型。......
2023-10-05
本研究根据系统分析和设计的原则,对建设工程垂直运输管理进行业务分析、功能性分析、非功能性分析、系统设计和数据库设计,建立Java2平台企业版的B/S架构的建设工程垂直运输管理系统。由于该系统采用的是B/S计算机技术架构,客户机上只要能够连接网络并且安装了浏览器,用户界面完全可以通过浏览器呈现,还能通过Web Server同数据库进行数据交换,具有操作简单、运行速度快且准确等优点。......
2023-10-05
多Agent资源配置的拍卖协议在处理任务分配和进度管理中,每个任务可以设置时间期限和价值,若超过该时间期限,执行任务的主体将失去竞争资格。制定拍卖协议的目的在于通过给出一个更加科学合理的资源配置组合方案来解决整体最优的问题。图5.2拍卖协议的模型在处理实际大型问题时,可以通过跟踪有效资源、获取和释放资源、计算活动顺序和时间最终得到最优方案,具体实施流程如下:确定时间周期。......
2023-10-05
垂直运输活动过程是从运输物件进场堆放存储、转运到缓冲区、再通过垂直运输设备运送到施工计划指定位置的全过程。垂直运输过程的流程主要是针对各种运输设备的运输特征、构件库存管理、运输过程的重要节点、垂直运输过程中需要满足的管理目标等进行预测和优化。基于拍卖协议模型和运输活动过程表达,建立垂直运输过程计算的基本步骤。图5.6施工电梯运输过程的计算流程图图5.7塔吊运输过程的计算流程图b.返回。......
2023-10-05
在计算塔吊运输历时时,运输时间和空返时间的计算的主要区别在于塔吊运输难易系数γk的取值。因此,塔吊运输活动现场数据采集可以作为塔吊运输活动计算模型的参考依据。塔吊吊钩操作的难易系数γk则表示不同的塔吊类型在不同的位置上进行不同荷载操作的难易程度。因此,塔吊活动工作包历时Hmn的计算如下:表5.2用于说明式至式的塔吊运输时间的计算变量。......
2023-10-05
具有市场结构的多Agent系统一般采用合同网协议。合同网协议是一种动态的任务分配方式,通过任务招标、投标和订立合同进行任务分配。同时,合同网协议也适用于垂直运输管理与水平运输管理的数据交互。......
2023-10-05
本研究主要运用人工智能范畴下的启发式算法、仿生算法和基于Agent交互协议模型结构,建构以施工工艺约束为主的水平运输管理和以专项设备约束为主的垂直运输管理的计算模型,并提出相应的应用方法,具体研究方法及技术路线如图1.1所示。......
2023-10-05
塔吊和施工电梯作为建设工程施工垂直运输的主要设备,与之相关的工程管理研究状况具体如下。塔吊的租赁或购买费用昂贵,施工场地的限制和规避碰撞的要求,多部门协作管理难度大等因素决定了塔吊在垂直运输管理中的重要地位。2)施工电梯运输管理施工电梯一般由临时性施工电梯和永久性使用电梯组成。但由于施工现场的垂直运输受到进度计划、材料供应、天气等因素的影响,施工电梯调度管理的理论研究较少。......
