表4.2案例运算结果施工进度计划数据表(续表)将资源受限项目调度模型的计算结果输入工艺约束车辆调度模型中,根据工艺约束的时间窗口和运输总成本最低的目标获得水平运输计划。在运输弹性参数=0.86的前提下,平均车载率为57%;如果设=1的话,平均车载率则为66%。在受到4个场地资源约束条件下的时间窗资源约束的车辆调度计划,运输强度较均衡,车载率接近70%,可视为优解。......
2023-10-05
本节主要根据资源约束动态调度管理的方法和施工案例的运算结果,从施工进度计划和运输进度计划相结合的视角,提出资源分配、资源调整及工期优化等适用于施工进度管理的拓展方法。
1)资源分配
以横坐标表示资源使用的时间,纵坐标表示资源使用量,可获得如图4.4所示的结果。

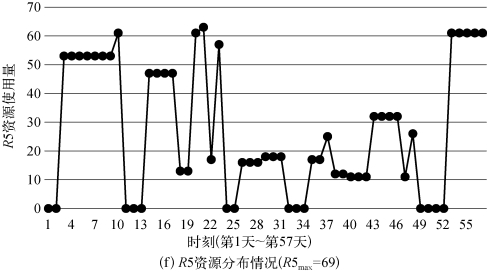

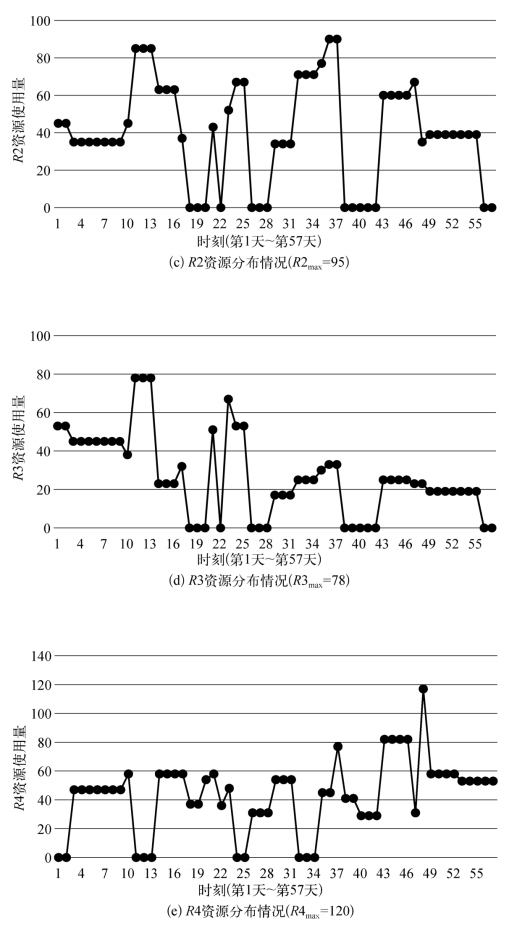

图4.4 案例R0~R5资源分配图
其中R0为水平运输设备资源,R1为人力资源,R2为S轴区域的操作场地,R3为S轴区域的缓冲堆场区,R4为A轴区域的操作场地,R5为A轴区域的缓冲堆场区。图4.4反映了土方施工运输过程中人员、运输设备、场地等各资源的瓶颈和彼此的矛盾。
另一方面,R0~R5的资源类型可以是人力资源、场地资源、机械设备资源等施工运输资源。根据不同的资源种类分配情况,可以反映进度管理目标与其他管理目标的关系。例如,场地资源的分配情况可以反映现场的安全情况,人机资源的分配情况可以折算为成本并用于反映成本的控制情况等。因此,通过有效的资源配置进行施工水平运输管理可以实现三大管理目标的协同管理。
2)资源调整与工期变动的关系
(1)资源均衡与工期的关系。
根据进度计划及逆向反推算法,标记出关键路径上的任务编号为1、11、12、13、8、19、22、23、24、25、30、29、33、36、27、5、16、20、21、4、18、7。在不影响总工期的前提条件下,对非关键路径上的任务进行资源均衡。以资源R1为例,可进行资源均衡的任务编号为3和9,通过任务3和任务9均延后一天开始,使得第14天和第17天的R1资源使用量分别从原来的14和5均衡到11和8,第35天和第37天的R1资源使用量分别从原来的29和25均衡到27和27。该优化实现了资源均衡中局部填谷削峰的目标,具体如图4.5所示。
图4.5 案例R1资源均衡对比图(www.chuimin.cn)
(2)资源约束与工期的关系。
如果该案例不受任何资源约束,在input输入数据中的R0~R5的资源使用量均设为无穷大,运算结果显示所有任务完成的总工期为31天,而受R0~R5资源约束的总工期为57天,可见多资源约束对工期影响非常大。
(3)资源类型与工期的关系。
如果将某一资源设为无穷大,其他资源保持不变,则具体影响如下:R0资源无约束,总工期为46天;R1资源无约束,总工期为48天;R2资源无约束,总工期为52天;R3资源无约束,总工期为52天;R4资源无约束,总工期为54天;R5资源无约束,总工期为53天。可见,场地类的资源约束之间具有较强的联系,释放某一场地资源而不释放其对应的场地资源,对施工总进度的影响不大。
(4)资源利用率与工期的关系。
图4.4中关键路径上的任务11,在资源R0、R1和R2上的利用率偏低。根据各个要素的相关性分析和相关系数设定,增加资源和缩短历时的优化处理(见图4.6),使任务11的资源利用率增加了近1倍,总工期缩短了3天(见表4.4)。
表4.4 调整任务11的资源利用率与工期优化结果

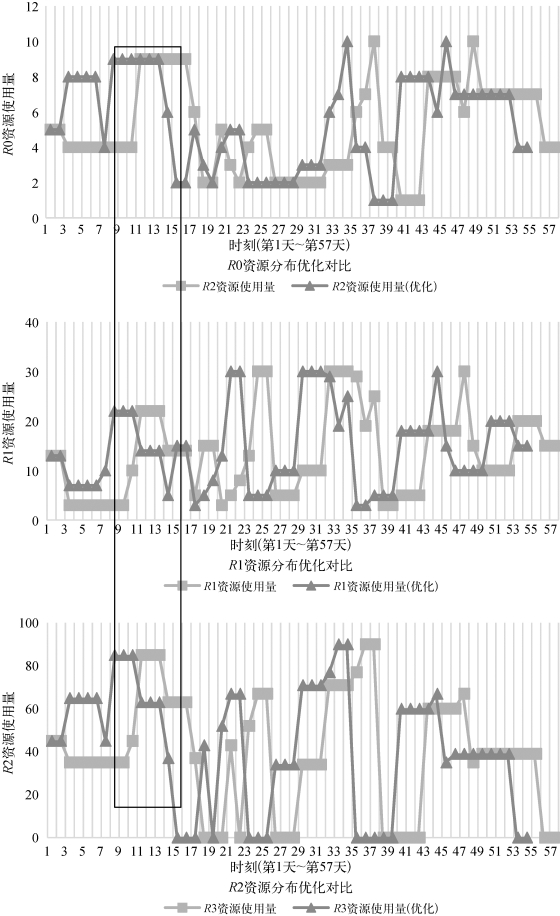

图4.6 调整任务11的资源优化对比
可见,对相同情况的任务进行类似的优化处理,能提高整个计划的资源利用率,缩短总工期。总之,该算法的实现能快速制订资源约束的进度计划,通过对运算出的第(n-1)次计划分析,优化并运算出第n次计划,以此类推,根据实际情况对工期和资源的要求,达到逐步优化的目的。
在实际工程施工管理中,往往是先输入进度计划和工艺约束,再输出资源配置方案,即求解逆向资源受限项目调度问题。通过分析梳理资源调整和工期变动的关系,可建立资源约束的动态调度方法,该方法有利于求解逆向调度问题。
有关基于Agent交互协议的施工运输与资源配置的模型和方法的文章
表4.2案例运算结果施工进度计划数据表(续表)将资源受限项目调度模型的计算结果输入工艺约束车辆调度模型中,根据工艺约束的时间窗口和运输总成本最低的目标获得水平运输计划。在运输弹性参数=0.86的前提下,平均车载率为57%;如果设=1的话,平均车载率则为66%。在受到4个场地资源约束条件下的时间窗资源约束的车辆调度计划,运输强度较均衡,车载率接近70%,可视为优解。......
2023-10-05
本研究根据系统分析和设计的原则,对建设工程垂直运输管理进行业务分析、功能性分析、非功能性分析、系统设计和数据库设计,建立Java2平台企业版的B/S架构的建设工程垂直运输管理系统。由于该系统采用的是B/S计算机技术架构,客户机上只要能够连接网络并且安装了浏览器,用户界面完全可以通过浏览器呈现,还能通过Web Server同数据库进行数据交换,具有操作简单、运行速度快且准确等优点。......
2023-10-05
在计算塔吊运输历时时,运输时间和空返时间的计算的主要区别在于塔吊运输难易系数γk的取值。因此,塔吊运输活动现场数据采集可以作为塔吊运输活动计算模型的参考依据。塔吊吊钩操作的难易系数γk则表示不同的塔吊类型在不同的位置上进行不同荷载操作的难易程度。因此,塔吊活动工作包历时Hmn的计算如下:表5.2用于说明式至式的塔吊运输时间的计算变量。......
2023-10-05
图1.2本研究的研究框架本研究分别从计算模型、应用方法和案例分析的角度,对建设工程施工运输工艺约束和设备约束进行论述,具体内容如下:建构以改进差分进化人工蜂群算法为快速寻优策略,广义优先关系串行调度为目标函数的资源受限项目调度模型。......
2023-10-05
英格兰拍卖与荷兰拍卖相反,是一种涨价拍卖方式,在这种方式下,销售者不断提升价格,直至不再有购买者愿意购买。在实际应用中,往往需要根据具体情况中的信息交互方式,决定采用何种拍卖协议。因此,根据建设工程垂直运输设备集中调度管理问题的研究特性,本研究主要分析集中拍卖协议的交互类型,以下简称为“拍卖协议”。拍卖协议中整体利益最大化可以理解为完成资源配置后任务产生的总价值最大或消耗的总成本最低。......
2023-10-05
多Agent资源配置的拍卖协议在处理任务分配和进度管理中,每个任务可以设置时间期限和价值,若超过该时间期限,执行任务的主体将失去竞争资格。制定拍卖协议的目的在于通过给出一个更加科学合理的资源配置组合方案来解决整体最优的问题。图5.2拍卖协议的模型在处理实际大型问题时,可以通过跟踪有效资源、获取和释放资源、计算活动顺序和时间最终得到最优方案,具体实施流程如下:确定时间周期。......
2023-10-05
具有市场结构的多Agent系统一般采用合同网协议。合同网协议是一种动态的任务分配方式,通过任务招标、投标和订立合同进行任务分配。同时,合同网协议也适用于垂直运输管理与水平运输管理的数据交互。......
2023-10-05
垂直运输活动过程是从运输物件进场堆放存储、转运到缓冲区、再通过垂直运输设备运送到施工计划指定位置的全过程。垂直运输过程的流程主要是针对各种运输设备的运输特征、构件库存管理、运输过程的重要节点、垂直运输过程中需要满足的管理目标等进行预测和优化。基于拍卖协议模型和运输活动过程表达,建立垂直运输过程计算的基本步骤。图5.6施工电梯运输过程的计算流程图图5.7塔吊运输过程的计算流程图b.返回。......
2023-10-05
