施工运输与资源配置的模型和方法:案例简介和数据读取

【摘要】:在Revit软件BIM三维模型中可以快速读取各个施工构件、操作平台和堆场场地的体量。对数据库中的数据进行筛选整理,获得初始化数据,如表4.1所示。表4.1案例施工计划基础数据表(续表)(续表)其中,R1为人力资源,同一时间可提供的最大人数为30人。R4为A轴区域的操作场地,同一时间可提供的最大空间为120m2。将运输量转化为需要投入的运输设备,标准载重量为每车15m3。根据工期要求,需要同一时间投入现场的运输设备总量R0为10台。

某在建超高层养老院及社区卫生服务中心项目,采用框架—筒体结构,占地面积约6000平方米,总建筑面积约21000平方米,工程金额约5300万元。该项目目前处于基础施工阶段,由于所处位置较为繁华,空置场地非常有限,需要安排与施工节奏一致的施工运输计划,提高场地使用率。

在基础后浇带进行开挖、浇捣、砌筑、平整等施工过程中,有大量挖出的土方需暂放在缓冲堆放区,然后通过运输设备和人员运至集中堆放场地,同时又有大量的钢筋、混凝土等建筑材料需要运往施工操作场地。因此,施工进度往往受到人员、运输设备、操作场地、缓冲堆放区等资源的限制。

在Revit软件BIM三维模型中可以快速读取各个施工构件、操作平台和堆场场地的体量。在此利用BIM建模软件的RevitDBLink功能连接ODBC,批量导出数据并存储在SQL数据库中。对数据库中的数据进行筛选整理,获得初始化数据,如表4.1所示。

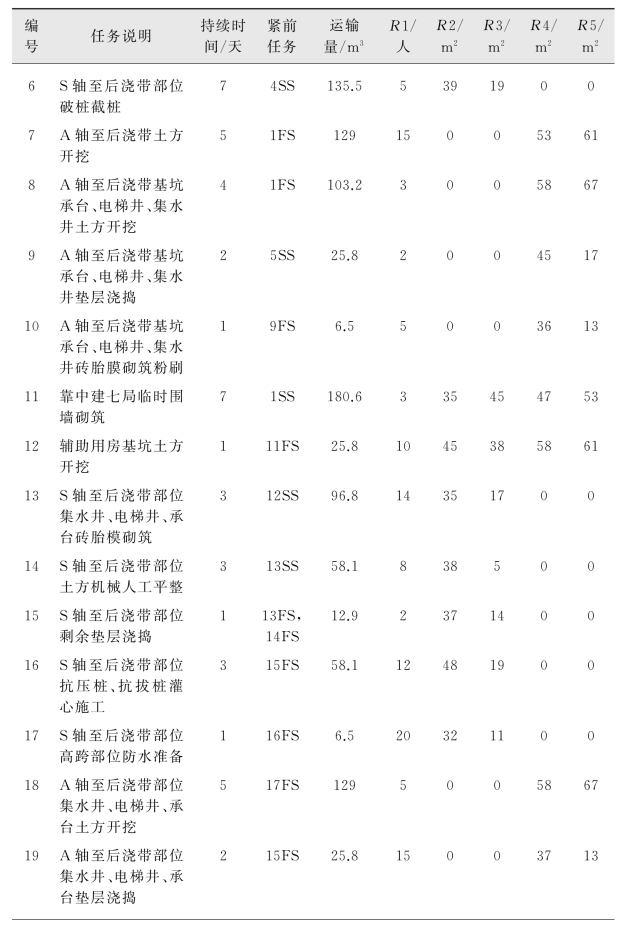

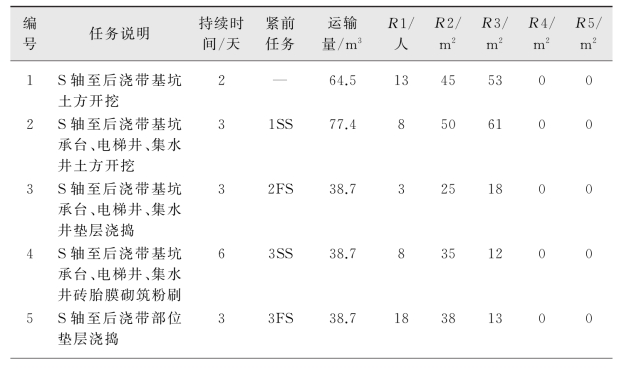

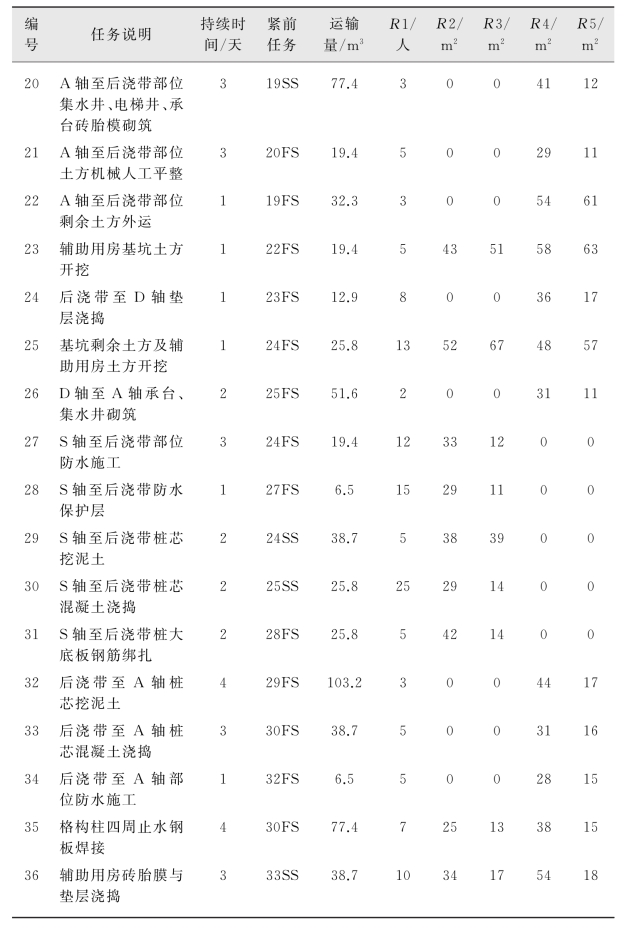

表4.1 案例施工计划基础数据表

(续表)(www.chuimin.cn)

(续表)

其中,R1为人力资源,同一时间可提供的最大人数为30人。R2为S轴区域的操作场地,同一时间可提供的最大空间为95m2。R3为S轴区域的缓冲堆场区,同一时间可提供的最大空间为78m2。R4为A轴区域的操作场地,同一时间可提供的最大空间为120m2。R5为A轴区域的缓冲堆场区,同一时间可提供的最大空间为69m2

将运输量转化为需要投入的运输设备,标准载重量为每车15m3。根据工程现场运输经验,运输弹性参数为∂=0.86。根据工期要求,需要同一时间投入现场的运输设备总量R0为10台。
