施工阶段的项目任务分解在很大程度上就是技术系统的分解,需要考虑施工承发包方式、施工功能面(标段)的划分、工程分阶段实施或全面实施、承包合同工作分解结构和专业工作内容分解等。1)保持施工项目内容的完整性任意一个任务J在被分解成多个下层任务J1、J2至Jn时,应存在集合J=J1∪J2∪Jn,且Ji和Jj之间互不重叠,存在关系Ji∩Jj=,其中i≠j。......
2023-10-05
由于资源受限项目调度模型在水平运输管理中起着最终判断决策运输方案是否可行的作用,且该模型流程结构复杂,算法嵌套较多,因此有必要通过测试算例评估改进差分进化人工蜂群算法和广义优先关系串行调度,提升资源受限项目调度模型的适用程度和运算速度。

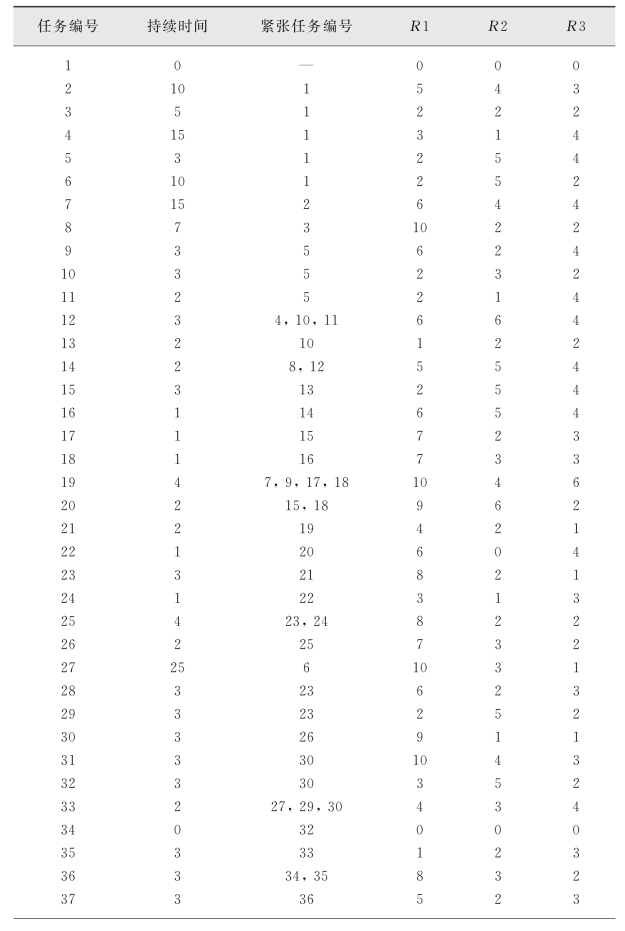

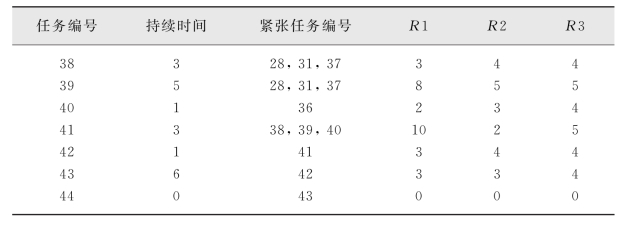

在算例测试中,输入资源约束进度管理的测试案例数据,执行任务D=44,每个任务需要占用三种可更新资源,每个资源同一时间内的最大使用量分别为R1=12、R2=8、R3=8,各任务的持续时间、紧前任务(示例均为经典的FS型关系)和资源需求如表3.2所示。
表3.2 测试示例基础数据表
(续表)
根据既有研究的经验,变异系数F和交叉系数CR一般取值在[0,1]之间,此处均取0.5(Cai,2011)。而引领蜂、跟随蜂和侦察蜂的最佳比例通常分别约为75%、10%和15%。因此,蜂巢的构造函数Hive为:
int totalNumberBees=100;
int numberInactive=20;
int numberActive=50;
int numberScout=30;
int maxNumberVisits=20;
int maxNumberCycles=100。(www.chuimin.cn)
在Windows10、CPU Intel Core i5和8G内存的操作环境下,以上程序的平均运算时间为2秒,通过Java编程分别使用差分进化算法、人工蜂群算法和改进差分人工蜂群算法对示例进行测试,结果显示改进差分人工蜂群算法具有收敛快(见图3.6)、误差小(见表3.3)等重要优势。

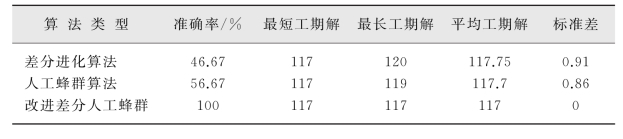

表3.3 三种算法结果对比
图3.6显示了各类算法的运算效率。其中,横坐标为迭代次数,纵坐标为每次迭代计算出来的工期,分别用长虚线、长短虚线和短虚线表示差分人工蜂群算法、人工蜂群算法和差分进化算法迭代过程的工期。

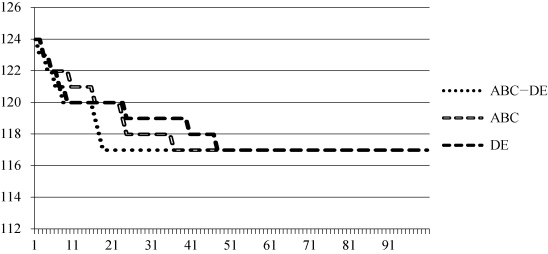

图3.6 三种仿生算法的迭代过程
最优工期的计算结果如表3.4所示,其中关键路径上的结束时间用黑体字标出。

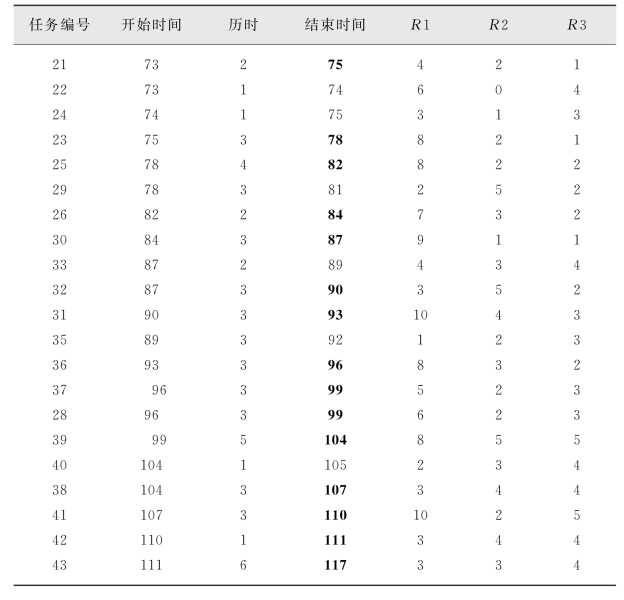

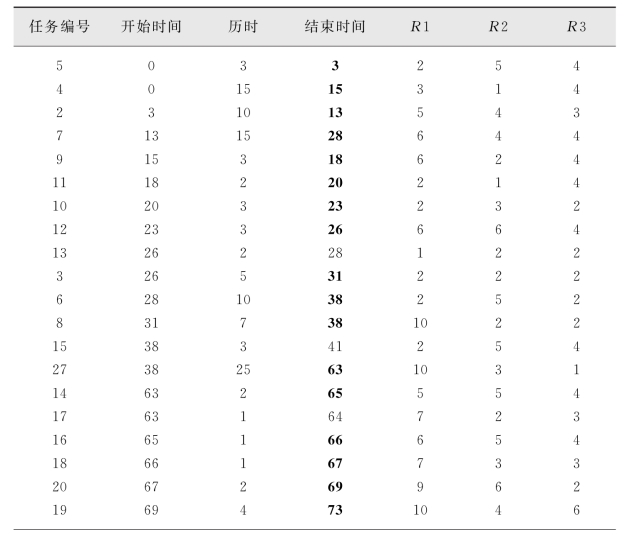

表3.4 最优工期资源配置进度计划
(续表)
根据表3.4最优工期资源配置进度计划,可将计算结果导入进度管理软件Project中,为符合Project工作日和日期的输入规则,需给表3.4的数据设置一个开始时间节点,便可获得施工进度管理常用的横道图,故表3.4的计算数据可快速转化为工程应用数据。
有关基于Agent交互协议的施工运输与资源配置的模型和方法的文章
施工阶段的项目任务分解在很大程度上就是技术系统的分解,需要考虑施工承发包方式、施工功能面(标段)的划分、工程分阶段实施或全面实施、承包合同工作分解结构和专业工作内容分解等。1)保持施工项目内容的完整性任意一个任务J在被分解成多个下层任务J1、J2至Jn时,应存在集合J=J1∪J2∪Jn,且Ji和Jj之间互不重叠,存在关系Ji∩Jj=,其中i≠j。......
2023-10-05
为了建立施工工序与施工任务之间的有效联系且方便运算,本研究以施工过程和水平施工运输彼此间的约束资源为媒介,建立与资源受限项目调度模型相对应的资源约束车辆调度模型。图4.1施工进度计划与水平运输计划的联系工艺约束的车辆调度问题属于时间窗口约束下的车辆调度问题,运输任务i的时间区间为[ETi,LTi]。......
2023-10-05
无论是哪种类型的资源受限项目调度问题,都需要将调度方案转化为有效的调度计划以便安排活动任务。调度计划是满足一系列优先级限制和资源限制的前提下制定的连续方法,主要有并行调度产生方案和串行调度产生方案两种。对于小规模和强资源限制的项目,并行调度计算结果优于串行调度,而大规模和适当资源限制的项目更适合串行调度方案。图3.5广义优先关系串行调度产生方案的目标流程初始化值及参数。......
2023-10-05
表4.2案例运算结果施工进度计划数据表(续表)将资源受限项目调度模型的计算结果输入工艺约束车辆调度模型中,根据工艺约束的时间窗口和运输总成本最低的目标获得水平运输计划。在运输弹性参数=0.86的前提下,平均车载率为57%;如果设=1的话,平均车载率则为66%。在受到4个场地资源约束条件下的时间窗资源约束的车辆调度计划,运输强度较均衡,车载率接近70%,可视为优解。......
2023-10-05
塔吊和施工电梯作为建设工程施工垂直运输的主要设备,与之相关的工程管理研究状况具体如下。塔吊的租赁或购买费用昂贵,施工场地的限制和规避碰撞的要求,多部门协作管理难度大等因素决定了塔吊在垂直运输管理中的重要地位。2)施工电梯运输管理施工电梯一般由临时性施工电梯和永久性使用电梯组成。但由于施工现场的垂直运输受到进度计划、材料供应、天气等因素的影响,施工电梯调度管理的理论研究较少。......
2023-10-05
管理的最终目的也是充分利用资源,以较少的资源实现垂直运输的优化管理。表5.8运输工具信息表资源管理数据实体负责建立和维护关于运输人员排班、运输历时、运输消耗成本、运输工具、运输库存节点和缓存节点等数据。一般而言,要求所有涉及资源运行的数据在资源管理数据实体内存档。资源管理数据实体的主要功能是实现运输工具与运输任务实体进行数据交互,缓存节点和库存节点通过仓库查询进行人机交互。......
2023-10-05
本研究根据系统分析和设计的原则,对建设工程垂直运输管理进行业务分析、功能性分析、非功能性分析、系统设计和数据库设计,建立Java2平台企业版的B/S架构的建设工程垂直运输管理系统。由于该系统采用的是B/S计算机技术架构,客户机上只要能够连接网络并且安装了浏览器,用户界面完全可以通过浏览器呈现,还能通过Web Server同数据库进行数据交换,具有操作简单、运行速度快且准确等优点。......
2023-10-05
本研究主要运用人工智能范畴下的启发式算法、仿生算法和基于Agent交互协议模型结构,建构以施工工艺约束为主的水平运输管理和以专项设备约束为主的垂直运输管理的计算模型,并提出相应的应用方法,具体研究方法及技术路线如图1.1所示。......
