具有市场结构的多Agent系统一般采用合同网协议。合同网协议是一种动态的任务分配方式,通过任务招标、投标和订立合同进行任务分配。同时,合同网协议也适用于垂直运输管理与水平运输管理的数据交互。......
2023-10-05
本研究对建设工程施工运输在项目管理实践中存在的问题进行剖析,结合相关理论研究,提出基于Agent模型交互的资源受限项目调度模型和工艺约束车辆调度模型的水平运输管理方法,以及基于拍卖协议的运输设备集中调度模型的垂直运输管理方法,具体研究框架如图1.2所示。

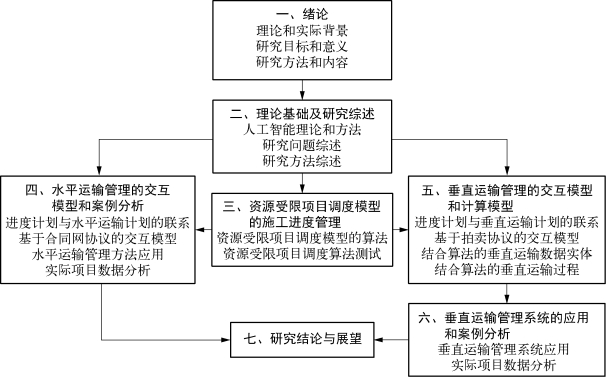

图1.2 本研究的研究框架
本研究分别从计算模型、应用方法和案例分析的角度,对建设工程施工运输工艺约束和设备约束进行论述,具体内容如下:
(1)建构以改进差分进化人工蜂群算法为快速寻优策略,广义优先关系串行调度为目标函数的资源受限项目调度模型。然后通过施工信息模型导入初始化数据,建立带时间窗口的工艺约束车辆调度模型,并通过算例验证资源受限项目调度模型的适用性和高效性。(www.chuimin.cn)
(2)通过基于Agent模型的交互机制建立资源受限项目调度模型和工艺约束车辆调度模型的消息传递和协商机制,并提出资源约束动态调度的关键路径、进度优化、资源均衡等功能的扩展和补充方法。在eclipse环境下用Java语言进行编程,运用基于Agent模型交互的资源受限项目调度模型和工艺约束车辆调度模型解决实际工程问题。根据施工运输案例的运算结果对约束资源分配、施工进度计划、施工运输计划、资源和优化方案进行应用分析。
(3)根据资源受限项目调度模型的施工进度计划与资源约束集中调度模型的垂直运输计划间的联系,建立基于竞价集中拍卖协议的计算模型,规划拍卖协议垂直运输模型的迭代计算流程。随后,根据拍卖协议垂直运输模型数据输入的需要,分别建立施工电梯及塔吊的时间和成本计算模型。最后,对运输任务和资源管理的数据实体进行归类和数据描述,并对施工电梯和塔吊的运输过程模型和计算流程进行分析。
(4)通过数据库结构设计及面向对象的系统分析和设计,在Java2平台企业版上建立具有智能辅助决策及信息管理的建设工程垂直运输管理系统。最后将实际案例所收集的数据整理后输入系统获得运算结果,并对有效输出数据和项目实际运行数据进行对比分析。
有关基于Agent交互协议的施工运输与资源配置的模型和方法的文章
具有市场结构的多Agent系统一般采用合同网协议。合同网协议是一种动态的任务分配方式,通过任务招标、投标和订立合同进行任务分配。同时,合同网协议也适用于垂直运输管理与水平运输管理的数据交互。......
2023-10-05
在计算塔吊运输历时时,运输时间和空返时间的计算的主要区别在于塔吊运输难易系数γk的取值。因此,塔吊运输活动现场数据采集可以作为塔吊运输活动计算模型的参考依据。塔吊吊钩操作的难易系数γk则表示不同的塔吊类型在不同的位置上进行不同荷载操作的难易程度。因此,塔吊活动工作包历时Hmn的计算如下:表5.2用于说明式至式的塔吊运输时间的计算变量。......
2023-10-05
表4.2案例运算结果施工进度计划数据表(续表)将资源受限项目调度模型的计算结果输入工艺约束车辆调度模型中,根据工艺约束的时间窗口和运输总成本最低的目标获得水平运输计划。在运输弹性参数=0.86的前提下,平均车载率为57%;如果设=1的话,平均车载率则为66%。在受到4个场地资源约束条件下的时间窗资源约束的车辆调度计划,运输强度较均衡,车载率接近70%,可视为优解。......
2023-10-05
塔吊和施工电梯作为建设工程施工垂直运输的主要设备,与之相关的工程管理研究状况具体如下。塔吊的租赁或购买费用昂贵,施工场地的限制和规避碰撞的要求,多部门协作管理难度大等因素决定了塔吊在垂直运输管理中的重要地位。2)施工电梯运输管理施工电梯一般由临时性施工电梯和永久性使用电梯组成。但由于施工现场的垂直运输受到进度计划、材料供应、天气等因素的影响,施工电梯调度管理的理论研究较少。......
2023-10-05
对差分进化算法、人工蜂群算法和改进差分进化人工蜂群算法这三种算法的计算性能进行对比分析,结果表明,改进差分进化人工蜂群算法与另外两者相比更具优势。通过差分进化算法改进人工蜂群算法,运用人工蜂群算法避免领域搜索,即通过差分进化人工蜂群算法处理优先级确认问题。以广义优先关系串行调度产生方案获得的工期作为适应度值,并以此改进差分进化人工蜂群算法优先级编码。......
2023-10-05
本研究根据系统分析和设计的原则,对建设工程垂直运输管理进行业务分析、功能性分析、非功能性分析、系统设计和数据库设计,建立Java2平台企业版的B/S架构的建设工程垂直运输管理系统。由于该系统采用的是B/S计算机技术架构,客户机上只要能够连接网络并且安装了浏览器,用户界面完全可以通过浏览器呈现,还能通过Web Server同数据库进行数据交换,具有操作简单、运行速度快且准确等优点。......
2023-10-05
多Agent资源配置的拍卖协议在处理任务分配和进度管理中,每个任务可以设置时间期限和价值,若超过该时间期限,执行任务的主体将失去竞争资格。制定拍卖协议的目的在于通过给出一个更加科学合理的资源配置组合方案来解决整体最优的问题。图5.2拍卖协议的模型在处理实际大型问题时,可以通过跟踪有效资源、获取和释放资源、计算活动顺序和时间最终得到最优方案,具体实施流程如下:确定时间周期。......
2023-10-05
垂直运输活动过程是从运输物件进场堆放存储、转运到缓冲区、再通过垂直运输设备运送到施工计划指定位置的全过程。垂直运输过程的流程主要是针对各种运输设备的运输特征、构件库存管理、运输过程的重要节点、垂直运输过程中需要满足的管理目标等进行预测和优化。基于拍卖协议模型和运输活动过程表达,建立垂直运输过程计算的基本步骤。图5.6施工电梯运输过程的计算流程图图5.7塔吊运输过程的计算流程图b.返回。......
