【摘要】:配管、配线工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表3-84的规定执行。表3-84 配管、配线注:1.配管、线槽安装不扣除管路中间的接线箱(盒)、灯头盒、开关盒所占长度。在配管清单项目计量时,设计无要求时上述规定可以作为计量接线盒、拉线盒的依据。

配管、配线工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,

应按表3-84的规定执行。

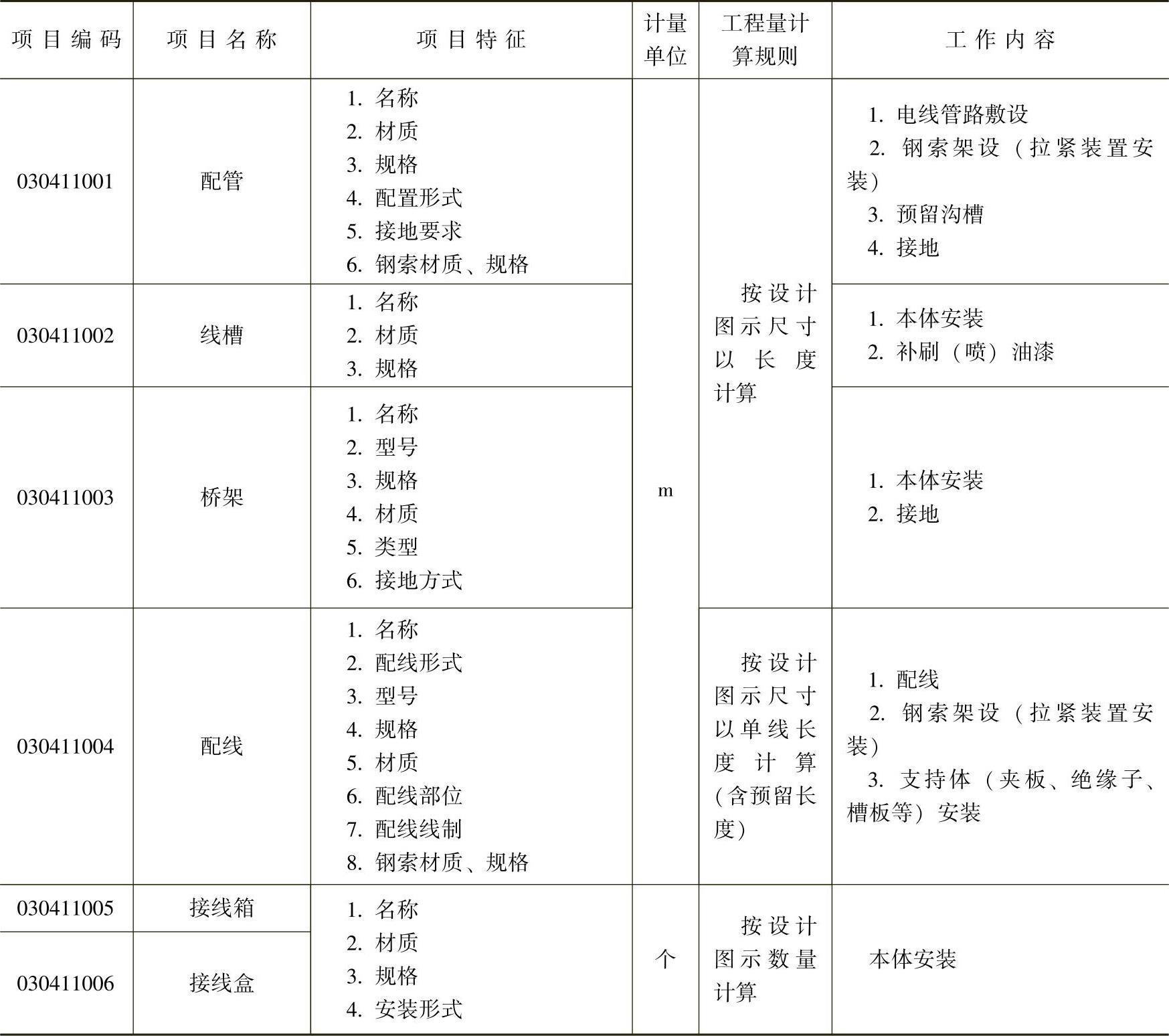

3-84 配管配线(编码:030411)


注:1.配管、线槽安装不扣除管路中间的接线箱(盒)、灯头盒、开关盒所占长度

2.配管名称指电线管、钢管、防爆管、塑料管、软管、波纹管等。

3.配管配置形式指明配、暗配、吊顶内、钢结构支架、钢索配管、埋地敷设、水下敷设、砌筑沟内敷设等。

4.配线名称指管内穿线、瓷夹板配线、塑料夹板配线、绝缘子配线、槽板配线、塑料护套配线、线槽配线、车间带形母线等。(www.chuimin.cn)

5.配线形式指照明线路,动力线路,木结构,顶棚内,砖、混凝土结构,沿支架、钢索、屋架、梁、柱、墙,以及跨屋架、梁、柱。

6.配线保护管遇到下列情况之一时,应增设管路接线盒和拉线盒:(1)管长度每超过30m,无弯曲;(2)管长度每超过20m,有1个弯曲;(3)管长度每超过15m,有2个弯曲;(4)管长度每超过8m,有3个弯曲。

垂直敷设的电线保护管遇到下列情况之一时,应增设固定导线用的拉线盒:(1)管内导线截面为50mm2及以下,长度每超过30m;(2)管内导线截面为70~95mm2,长度每超过20m;(3)管内导线截面为120~240mm2,长度每超过18m。在配管清单项目计量时,设计无要求时上述规定可以作为计量接线盒、拉线盒的依据。

7.配管安装中不包括凿槽、刨沟。

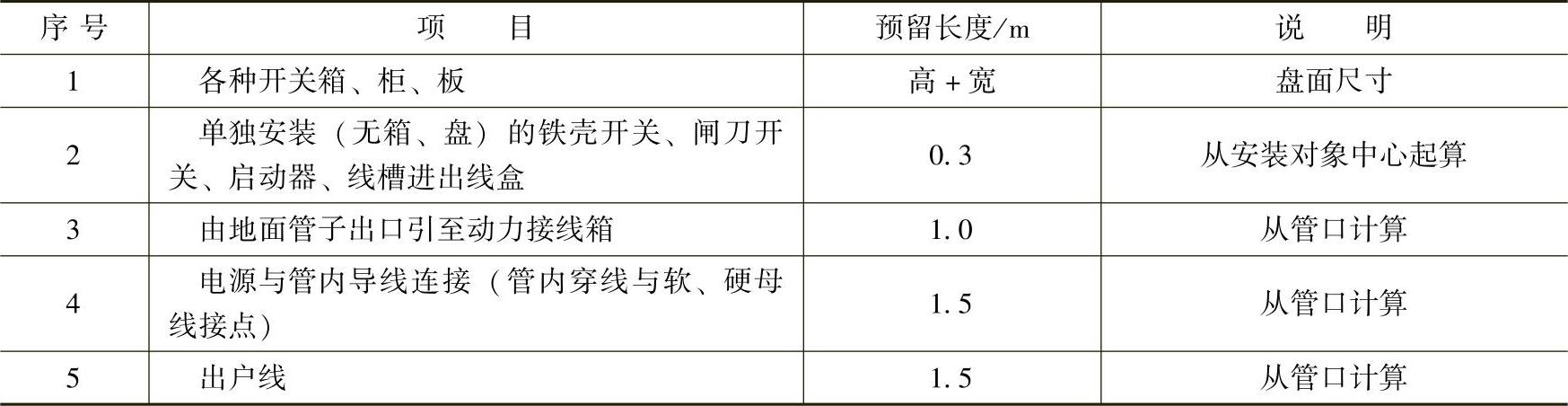

8.配线进入箱、柜、板的预留长度见表3-85。

3-85 配线进入箱板的预留长度(单位:m/根)
