电气工程量清单计价实例

【摘要】:某电力工程架设300/500V三相四线线路,需要10m高水泥杆8根,杆距为50m,试计算其工程量。图3-32 外线工程平面图70mm2导线长度工程量=×2=510=0.51km35mm2导线长度工程量=×3=765=0.77km立混凝土电杆工程量=5根普通拉线制作安装工程量=5组杆上变压器组装315kVA工程量=1台进户线横担安装工程量=1组清单工程量计算结果见表3-83。

【例3-56】电力工程架设300/500V三相四线线路,需要10m高水泥杆8根,杆距为50m,试计算其工程量

【解】

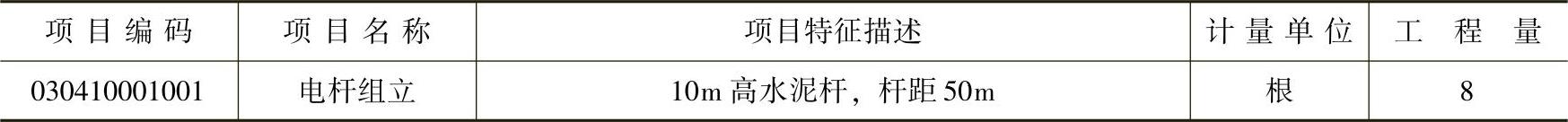

电杆组立工程量见表3-79。

3-79 清单工程量计算表(例3-56)

【例3-57】 某工厂架设380/220V三相四线线路,需要使用裸铜10m高水泥杆8根,杆距为50m,杆上铁横担水平安装1根,试计算横担组装工程量。

【解】

根据工程量计算规则:

横担组装工程量=8×1=8(组)

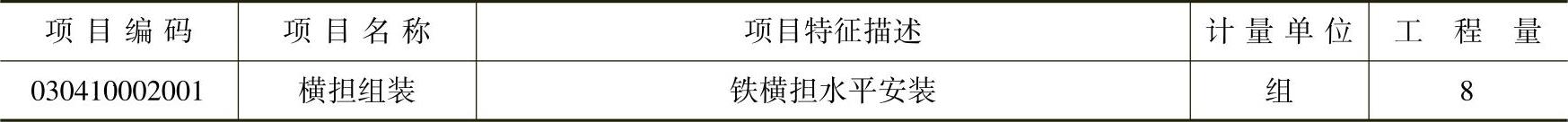

工程量计算结果见表3-80。

3-80 清单工程量计算表(例3-57)

【例3-58】 某10kV配电工程需要设置杆上变压器5台,高压绝缘子4组,避雷器1组,试计算杆上设备工程量。

【解】

杆上设备工程量见表3-81。

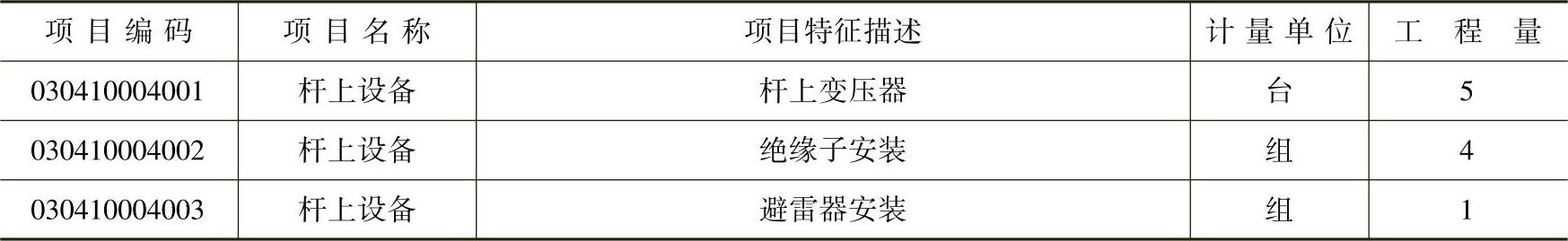

3-81 清单工程量计算表(例3-58)

【例3-59】 某新建电力工厂需要架设380V/220V三相四线线路;需要组立15m高的水泥电杆10根,且杆上铁横担水平安装一根,最末一根杆上有阀型避雷器4组,若此工程导线采用(3×120+1×70)裸铝绞线,试计算横担组装和电杆组立工程量。

【解】

(1)横担组装

工程量=10×1=10(组)

(2)电杆组立

工程量=10根(www.chuimin.cn)

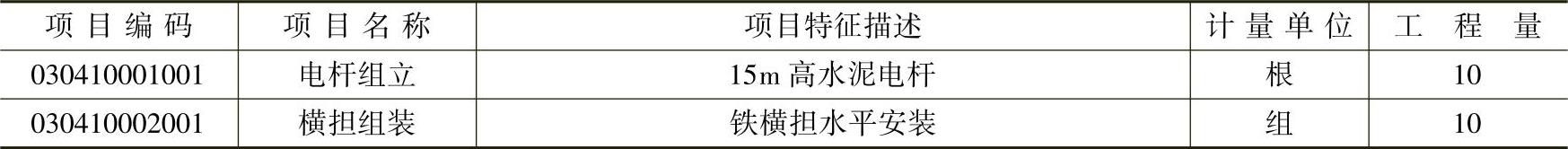

杆上设备工程量见表3-82。

3-82 清单工程量计算表(例3-59)

【例3-60】 某外线工程平面图如图3-32所示,电杆12m,其间距均为45m,在丘陵地区施工,选用BLX(2×70+3×35),室外杆上变压器容量为315kVA,变压器台杆高14m。试计算各项工程量。

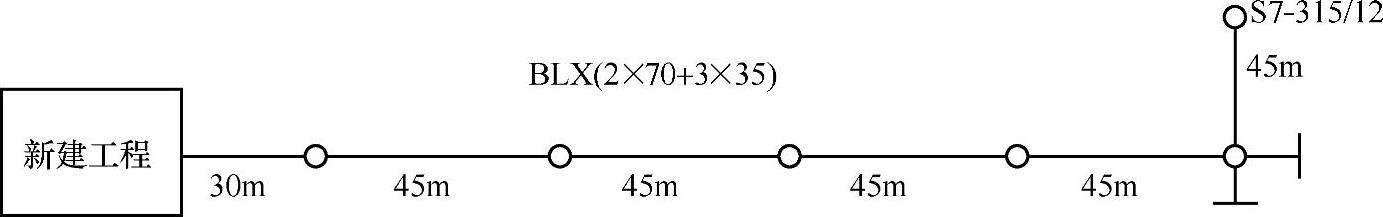

图3-32 外线工程平面图

【解】

(1)70mm2导线长度

工程量=(45×5+30)×2=510(m)=0.51km

(2)35mm2导线长度

工程量=(45×5+30)×3=765(m)=0.77km

(3)立混凝土电杆

工程量=5根

(4)普通拉线制作安装

工程量=5组

(5)杆上变压器组装315kVA

工程量=1台

(6)进户线横担安装

工程量=1组

清单工程量计算结果见表3-83。

3-83 清单工程量计算表(例3-60)
