【摘要】:施工组织设计所涉及的图纸外的费用主要属于措施项目费。在计算工程量时,应注意清单计价和定额计价时计算方法的不同。清单计价是辅助项目随主项计算,将不同的工程内容组合在一起,计算出清单项目的综合单价;而定额计价,是根据相同的工程内容合并汇总,然后套用定额,计算出该项目的分部分项工程费。

工程量清单计价的基本过程可以描述为:在统一的工程量计算规则的基础上,制定工程量清单项目设置规则,根据具体工程的施工图纸计算出各个清单项目的工程量,再根据各种渠道所获得的工程造价信息和经验数据计算得到工程造价。这一计算过程如图1-1所示。

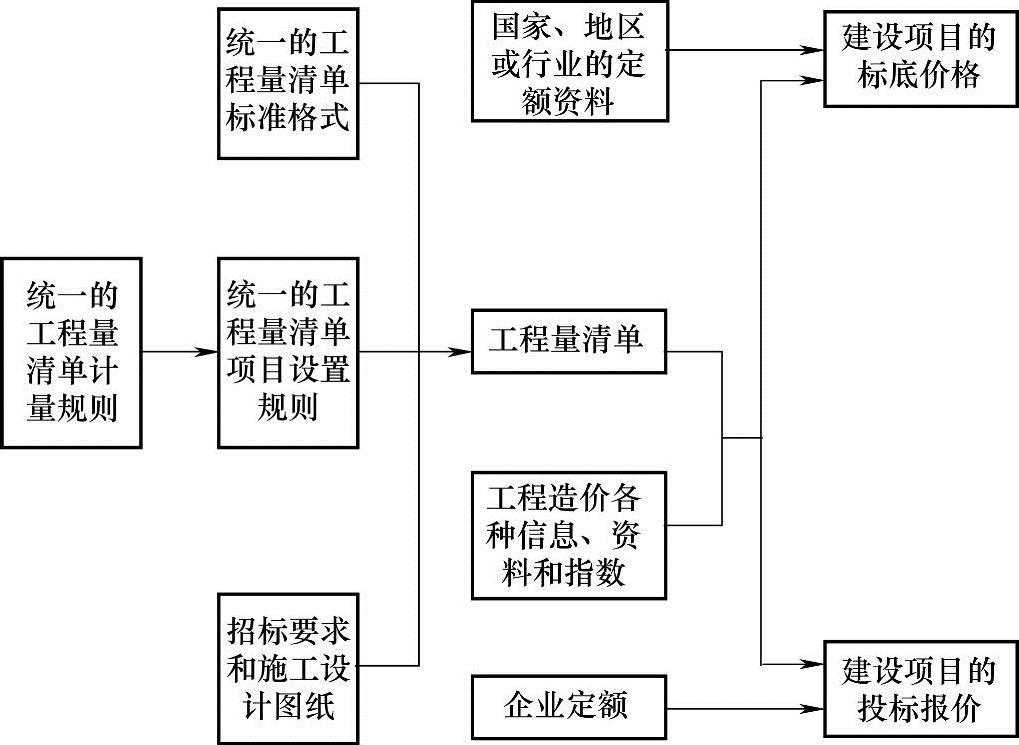

图1-1 工程量清单计价过程

从图1-1中可以看出,其编制过程可以分为两个阶段:工程量清单格式的编制和利用工程量清单来编制投标报价。投标报价是在业主提供的工程量计算结果的基础上,根据企业自身所掌握的各种信息、资料,结合企业定额编制得出的。

具体的步骤如下:

1.研究招标文件、熟悉图纸

(1)熟悉工程量清单。工程量清单是计算工程造价最重要的依据,在计价时一定要全面了解每一个清单项目的特征描述,熟悉其所包括的工程内容,以便在计价时不漏项,不重复计算。

(2)研究招标文件。工程招标文件及合同条件的相关条款和要求是计算工程造价的重要依据。在招标文件及合同条件中对有关承发包工程范围、内容、期限、工程材料、设备采购供应方法等都有具体规定,只有在计价时按规定进行,才能确保计价的有效性。因此,投标单位拿到招标文件后,按照招标文件的要求,要对照图纸、对招标文件提供的工程量清单进行复查或复核,其内容主要有以下几部分:

1)分专业对施工图进行工程量的数量审查。一般招标文件上要求投标单位核查工程量清单,若投标单位不审查,则不能及时发现清单编制中存在的问题,也就不能充分利用招标单位给予投标单位澄清问题的机会,因此产生的后果则由投标单位自行负责。

2)按照图纸说明和选用的技术规范对工程量清单项目进行审查。这主要是指依据规范和技术要求,审查清单项目是否漏项,例如电气设备中有很多调试工作(母线系统调试、低压供电系统调试等),应审查在工程量清单中是否有漏项。

3)按照技术要求和招标文件的具体要求,对工程需要增加的内容进行审查。认真研究招标文件是投标单位争取中标的首要要素。表面上看,各招标文件基本相同,但每个项目都有自己的特殊要求,这些要求必定会在招标文件中反映出来,这需要投标人仔细研究。有的工程量清单上要求增加的内容与技术要求和招标文件上的要求不统一,只有通过审查和澄清才能统一起来。

(3)熟悉施工图纸。全面、系统地阅读图纸,是精确计算工程造价的重要工作。阅读图纸时应注意以下几点:

1)根据设计要求,收集图纸选用的标准图、大样图。

2)认真阅读设计说明,掌握安装构件的部位和尺寸、安装施工要求及特点。

3)了解本专业施工与其他专业施工工序之间的关系。(www.chuimin.cn)

4)针对图纸中的错、漏以及表示不清楚的地方予以记录,以便在招标答疑会上询问解决。

(4)熟悉工程量计算规则。当分部分项工程的综合单价使用定额进行单价分析时,对定额工程量计算规则的熟悉和掌握是快速、准确地进行单价分析的重要保证。

(5)了解施工组织设计。施工组织设计或施工方案是施工单位的技术部门针对具体工程编制的施工作业的指导性文件,其中对施工技术措施、安全措施、施工机械配置、是否增加辅助项目等,都应在工程计价的过程中给予注意。施工组织设计所涉及的图纸外的费用主要属于措施项目费。

(6)熟悉加工订货的相关情况。明确建设单位、施工单位双方在加工订货方面的分工。对需要进行委托加工订货的设备、材料生产厂或供应商询价,并落实厂家或供应商对产品交货期及产品到工地交货价格的承诺。

(7)明确主材和设备的来源情况。主材和设备的型号、规格、质量、材质、品牌等对工程造价有很大影响,因此主材和设备的范围及有关内容需要发包人予以明确,必要时注明产地和厂家。对大宗材料和设备价格,必须考虑交货期和从交通运输线至工地现场的运输条件。

2.计算工程量

清单计价的工程量计算主要有两部分内容,首先是核算工程量清单所提供清单项目工程量是否准确,其次是计算每一个清单项目所组合的工程项目(子项)的工程量,以便进行单价分析。在计算工程量时,应注意清单计价和定额计价时计算方法的不同。清单计价是辅助项目随主项计算,将不同的工程内容组合在一起,计算出清单项目的综合单价;而定额计价,是根据相同的工程内容合并汇总,然后套用定额,计算出该项目的分部分项工程费。

3.分部分项工程工程量清单计价

分部分项工程工程量清单计价分两个步骤。第一步,按照招标文件给定的工程量清单项目逐一进行综合单价分析。在分析计算依据方面,既可采用企业定额,也可采用各地现行的安装工程综合定额。第二步,按照分部分项工程工程量清单计价格式,将每个清单项目的工程数量分别乘以对应的综合单价计算出各项合价,再将各项合价汇总。

4.措施项目清单计价

措施项目清单计价是完成项目施工必须采取的工程措施内容,一般在招标文件中提供。若提供的项目与拟建工程情况不完全相符时,投标人可作增减。费用的计算可参照计价方法中措施项目指引的计算方法进行,也可按施工方案和施工组织设计中相应项目要求进行人工、材料、机械分析计算。每项措施项目费,都应以“项”或“宗”为单位计算其综合单价,其价格应包括管理费、价差、利润

5.其他项目费、规费、税金的计算

其他项目费、规费、税金应按照各地规定计算。
