工程排水与加固技术:堆载区沉降速率远超设计要求

【摘要】:最大沉降速率为74mm/d,平均为51.6mm/d,远远超出设计要求的10mm/d。表5堆载预压区的边桩位移结果表续表累计位移量最小为6mm,最大为201mm,平均为75.6mm。

4.1.1 沉降盘

受篇幅的限制,表3只是堆载区部分沉降盘的累计沉降量、观测历时、最大沉降速率、固结度统计表

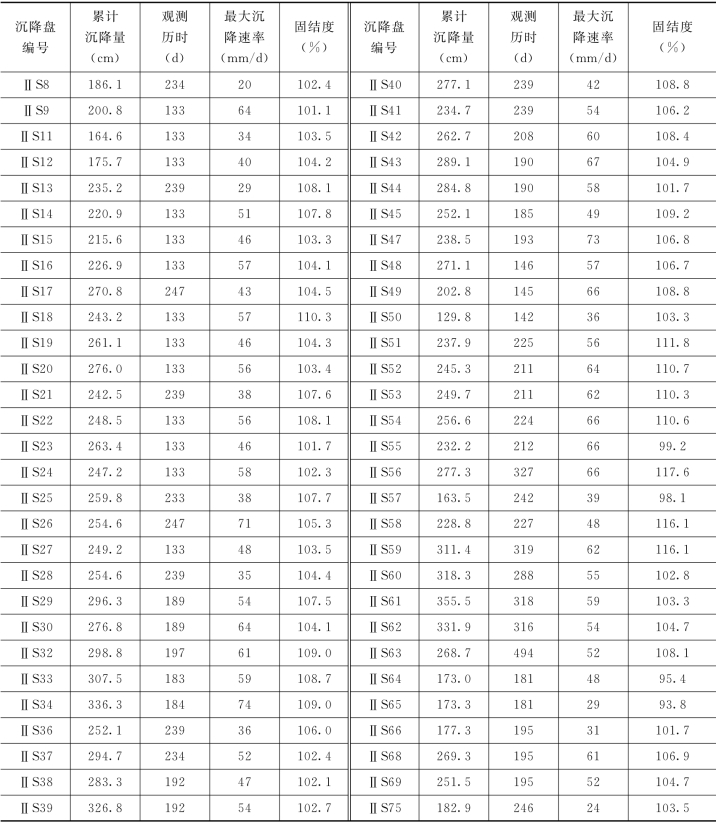

表3 各沉降盘累计沉降量、最大沉降速率、固结度统计表

堆载区原设计堆载至+8.0m,实际施工时为了抢进度,基本上都超载至+10.0m,为了折算至+8.0m固结度,我们通过理论计算,调整压缩系数和固结系数,拟合了堆载至+10.0m荷载情况下的沉降曲线,然后计算出了+8.0m荷载下的总沉降量。从表3的结果看,折算后的大部分测点的固结度都超过了100%。虽然如此,但考虑到卸载回弹和次固结等因素的影响,实际使用过程中的残余沉降大约10cm。

各沉降盘的加固历时时间平均为225d,平均沉降为250.2cm。最大沉降速率为74mm/d,平均为51.6mm/d,远远超出设计要求的10mm/d。但因为控制得当,没有发生地基失稳的现象。

4.1.2 分层沉降

表4列出了5个分层沉降的数据,堆载区的加固历时平均为229d;平均沉降为242.4cm,最大沉降速率为68.0mm/d,平均为44.0mm/d。

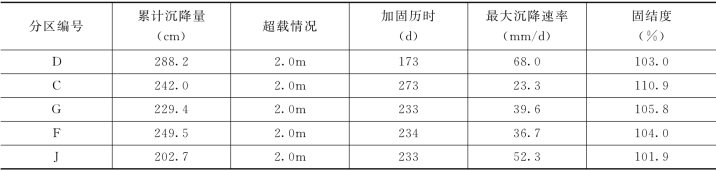

表4 各分层沉降仪累计沉降量、最大速率和加固时间表

由于超载的影响,折算后的固结度也超过了100%。

4.1.3 边桩

表5给出了20个边桩的位移测量数据。从表5的数据看,随着施工的推进,边桩位移点就被堆载料埋掉了,所以每个位移点观测持续的时间都不长。

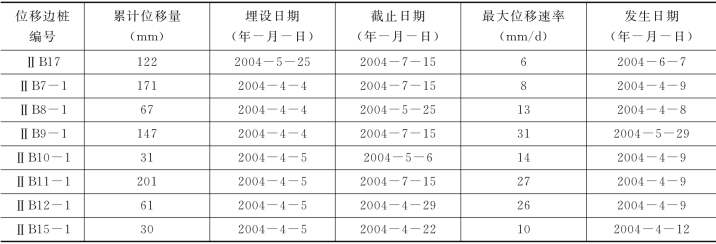

表5 堆载预压区的边桩位移结果表

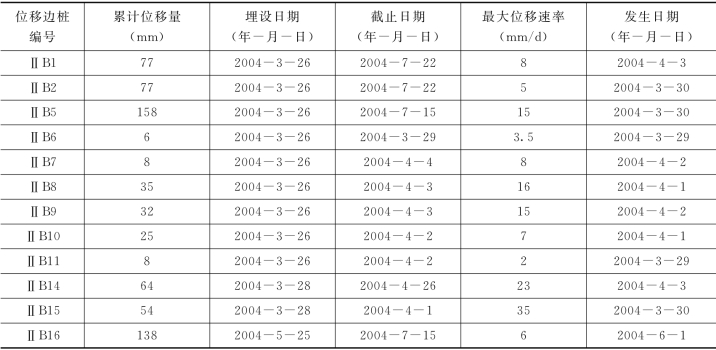

续表

累计位移量最小为6mm,最大为201mm,平均为75.6mm。位移的方向指向加固区外。
