③有关围护结构的施工质量验收可按相关规定执行,验收合格后方可进行土方开挖。基坑的支护与开挖方案,各地均有严格的规定,应按当地的要求,对方案进行申报,经批准后才能施工。降水、排水系统对维护基坑的安全极为重要,必须在基坑开挖施工期间安全运转,并应时刻检查其工作状况。基坑(槽)、管沟挖土应分层进行,分层厚度应根据工程具体情况决定。3)除一级和三级外的基坑属二级基坑。......
2025-09-30
1)砌体工程所用的材料应有产品的合格证书及产品性能检测报告。块材、水泥、钢筋及外加剂等还应有材料的主要性能的进场复验报告。严禁使用国家明令淘汰的材料。
2)砌体结构施工前,应编制砌体结构工程施工方案。
3)砌体结构的标高、轴线,应引自基准控制点。
4)在砌筑基础前,应校核放线尺寸,允许偏差应符合表3-18的规定。

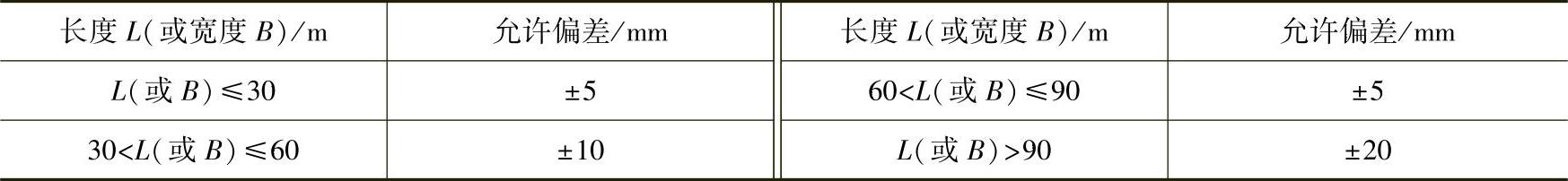

表3-18 放线尺寸的允许偏差
5)伸缩缝、沉降缝、防震缝中的模版应拆除干净,不得夹有砂浆、块体及碎渣等杂物。
6)砌筑顺序应符合下列规定:
①当基底标高不同时,应从低处砌起,并应由高处向低处搭砌。当设计无要求时,搭接长度L不应小于基础底的高度差H,搭接长度范围内下层基础扩大应扩大砌筑。
②砌体的转角处与交接处应同时砌筑。当不能同时砌筑时,应按规定留槎、接槎。
砌体的转角处与交接处同时砌筑可以保证墙体的整体性,从而大大提高砌体结构的抗震性能。从震害调查可以看出,不少多层砖混结构建筑,由于砌体的转角处与交接处接槎不良而导致外墙甩出和砌体倒塌。所以,必须重视砌体的转角处与交接处的砌筑。当不能同时砌筑时,应按相关要求留槎并做好接槎处理。
7)砌筑墙体应设置皮数杆。
8)在墙上留置临时施工洞口,其侧边离交接处墙面不应小于500mm,洞口净宽度不应超过1m。抗震设防烈度为9度的地区建筑物的临时施工洞口位置,应会同设计单位确定。临时施工洞口应做好补砌。
9)不得在下列墙体或部位设置脚手眼:
①120mm厚墙、清水墙、料石墙、独立柱和附墙柱。
②过梁上与过梁成60°的三角形范围及过梁净跨度1/2的高度范围内。
③宽度小于1m的窗间墙。
④门窗洞口两侧石砌体300mm,其他砌体200mm范围内;转角处石砌体600mm,其他砌体450mm范围内。
⑤梁或梁垫下及其左右500mm范围内。
⑥设计不允许设置脚手眼的部位。
⑦轻质墙体
⑧夹心复合墙外叶墙。
10)脚手眼补砌时,清除脚手眼内掉落的砂浆、灰尘;脚手眼处砖及填塞用砖应湿润并应填实砂浆,不得用干砖填塞。
11)设计要求的洞口、管道、沟槽应于砌筑时正确留出或预埋,未经设计同意,不得打凿墙体和在墙体上开凿水平沟槽。对于宽度超过300mm的洞口上部,应设置过梁。不应在截面长边小于500mm的承重墙体、独立柱内埋设管线。
12)尚未施工楼面或屋面的墙或柱,其抗风允许自由高度不得超过表3-19的规定。若超过表中限值时,必须采用临时支撑等有效措施。

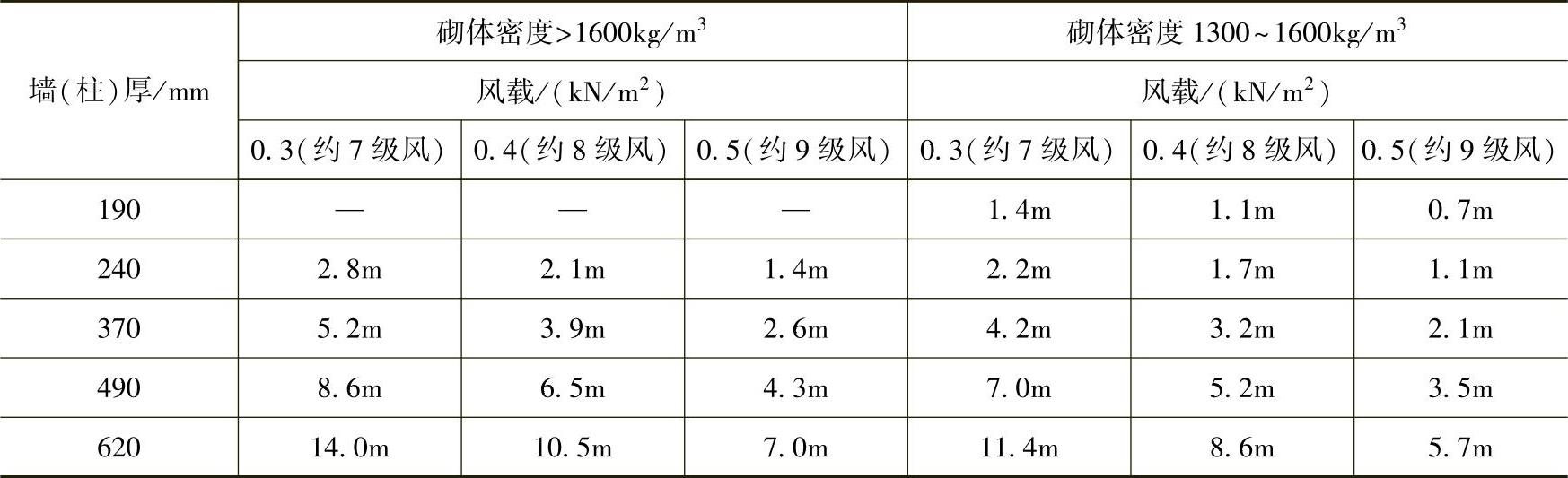

表3-19 墙和柱的允许自由高度
注:1)本表适用于施工处相对标高(H)在10m范围内的情况。如10m<H≤15m,15m<H≤20m时,表中的允许自由
高度应分别乘以0.9、0.8的系数;如H>20m时,应通过抗倾覆验算确定其允许自由高度。
2)当所砌筑的墙有横墙或其他结构与其连接,而且间距小于表列限值的2倍时,砌筑高度可不受本表的限制。
3)当砌体密度小于1300kg/m3时,墙和柱的允许自由高度应另行验算确定。
施工处标高可以按下式计算:
H=H0+h/2 (3-1)(https://www.chuimin.cn)
式中 H——施工处的标高(m);
H0——起始计算自由高度处的标高(m);
h——表3-22内相应的允许自由高度值(m)。
对于设置钢筋混凝土圈梁的墙或柱,其砌筑高度在未达到圈梁位置时,应从地面(或楼面)算起;在超过圈梁时,则可从最近的一道圈梁处算起,但此时圈梁混凝土的抗压强度应达到5N/mm2以上。
13)砌筑完基础或每一楼层后,应校核砌体的轴线和标高。在允许偏差范围内,轴线偏差可在基础顶面或楼面校正,标高偏差宜通过调整上部砌体灰缝厚度校正。
14)搁置预制梁、板的砌体顶面应平整,标高一致。
15)砌体施工质量控制等级应分为三级,并应符合表3-20的规定。
表3-20 砌体施工质量控制等级
注:1)砂桨、混凝土强度离散性大小根据强度标准差确定。
2)配筋砌体不得为C级施工。

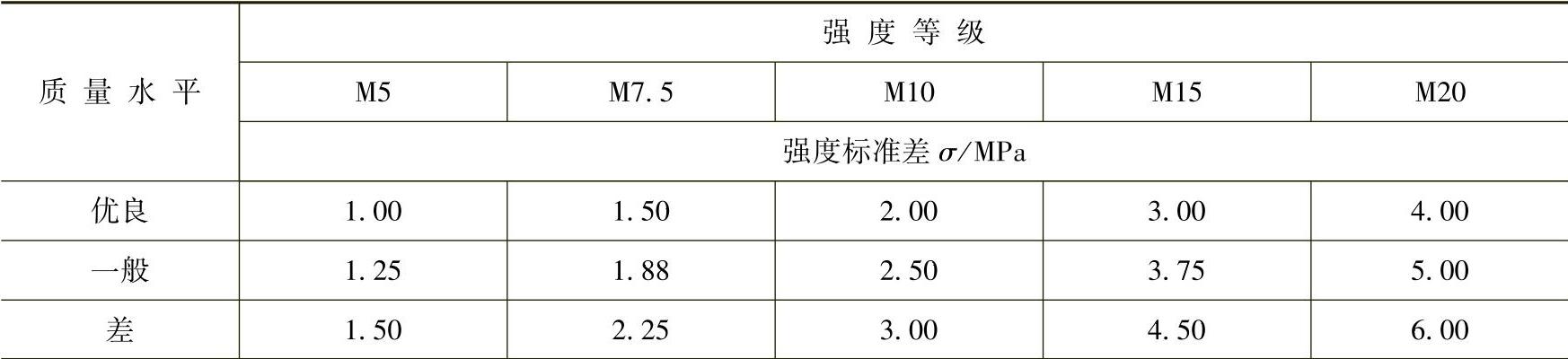

对于砂浆和混凝土的施工质量,可分为“优良”、“一般”及“差”三个等级,强度离散性分别对应为“离散性小”、“离散性较小”及“离散性大”,其划分情况参见表3-21、表3-22。
表3-21 砌筑砂浆质量水平

表3-22 混凝土质量水平
16)砌体结构中钢筋(包括夹心复合墙内外叶墙间的拉结件或钢筋)的防腐,应符合设计规定。
17)雨天不宜在露天处砌筑墙体,对下雨当日砌筑的墙体应进行遮盖。继续施工时,应复核墙体的垂直度,如果垂直度超过允许偏差,则应拆除并重新砌筑。
18)在砌体施工时,楼面和屋面堆载不得超过楼板的允许荷载值。当施工层进料口处施工荷载较大时,楼板下宜采取临时支撑措施。
在楼面上砌筑施工时,下列超载现象常使楼板底产生裂缝,严重者会导致安全事故:
①集中卸料造成超载。
②抢进度或遇停电时,提前集中备料造成超载。
③采用井架或门架上料时,吊篮停置位置偏高,接料平台倾斜有坎,运料车出吊篮后对进料口房间楼面产生较大的冲击荷载。
19)在正常施工的条件下、砖砌体和小砌块砌体每日砌筑高度宜控制在1.5m或一步脚手架高度内;石砌体不宜超过0.2m。
20)砌体结构工程检验批的恶化部分应同时符合下列规定:
①所用材料类型及同类型材料的强度等级相同。
②不超过250m3。
③主体结构砌体一个楼层(基础砌体可按一个楼层计);填充墙砌体时刻多个楼层合并。
21)砌体结构工程检验批验收时,其主控项目应全部符合《砌体结构工程施工质量验收规范》(GB50203—2011)的规定;有允许偏差的项目,最大超差值为允许偏差的1.5倍。
22)砌体结构分项工程中检验批抽检时,各抽检项目的样本最小容量除有特殊要求外,按不小于5规定。
23)在墙体砌筑过程中,当砌筑砂浆初凝后,块体被撞动或移动时,应将砂浆清除后再铺浆砌筑。
24)分项工程检验批质量验收可按《砌体结构工程施工质量验收规范》(GB50203—2011)附录A各相应表填写。
相关文章
③有关围护结构的施工质量验收可按相关规定执行,验收合格后方可进行土方开挖。基坑的支护与开挖方案,各地均有严格的规定,应按当地的要求,对方案进行申报,经批准后才能施工。降水、排水系统对维护基坑的安全极为重要,必须在基坑开挖施工期间安全运转,并应时刻检查其工作状况。基坑(槽)、管沟挖土应分层进行,分层厚度应根据工程具体情况决定。3)除一级和三级外的基坑属二级基坑。......
2025-09-30
④检查承包单位对进场作业人员的安全教育培训记录。4)施工现场发生安全事故时应按规定程序上报。2)监理工程师应依据专项施工方案及工程建设强制性标准对危险性较大的分部分项工程进行检查。......
2025-09-30
基础下面承受压力的土层或岩层称为地基。当土层的承载力差时,必须对土层进行加固,这种经过人工处理的地基,称人工地基。基础的埋深 从室外设计地面至基础底面的垂直距离称基础的埋深,如图2-2所示。埋深大于4m的称为深埋基础,小于4m的称为浅埋基础。......
2025-09-30
由于4/6 GHz 通信卫星的拥挤,以及与地面微波网的干扰问题,目前已开发使用11/14 GHz频段,其中上行采用14~14.5 GHz,下行采用11.7~12.2 GHz,或10.95~11.2 GHz,以及11.45~11.7 GHz,并用于民用卫星和广播卫星业务。20/30 GHz频段也已经开始使用,上行为27.5~31 GHz,下行为17.7~21.2 GHz。图10.42卫星通信系统基本组成卫星通信系统包括如下部分。......
2025-09-29
表2-44 土方开挖施工质量检查主控项目检验(续)注:地(路)面基层的偏差只适用于直接在挖、填方上做地(路)面的基层。表2-45 土方开挖施工质量检查一般项目检验验收资料1)工程地质勘察报告或施工前补充的地质详勘报告。2)地基验槽记录:应有建设单位、施工单位、设计单位、勘察单位签署的检验意见。5)土方工程施工方案。......
2025-09-30
2)建设单位持加盖单位公章和单位项目负责人签名的《房屋建设工程和市政基础设施工程竣工验收备案表》一式四份及上述规定的材料,向备案机关备案。3)备案机关在收齐、验证备案材料后15个工作日内,在《房屋建设工程和市政基础设施工程竣工验收备案表》上签署备案意见(盖章),建设单位、施工单位、监督站和备案机关各持一份。......
2025-09-30
为确保砌体房屋具有良好的整体性和刚度以抵抗地震灾害,根据抗震设防烈度等因素在房屋每层的楼板板底处设置圈梁。当地震设防要求不高时,一般仅在基础及房屋顶层檐口处各设一道圈梁;在房屋的转角处、纵横墙相交处、楼梯间四角等部位还应设置构造柱。砌体房屋阳台多采用现浇钢筋混凝土结构,一般和钢筋混凝土的楼板或屋面、圈梁、构造柱整体浇筑。......
2025-09-30
由此可知,测量工作的主要内容就是水准测量、角度观测和距离丈量,这三项工作也称为测量的三大要素。测量工作是各类工程的先导工序,测量工作的质量直接关系到工程的质量与工期。从事测量工作,首先要遵守国家法律、法令和法规,如《中华人民共和国计量法》《中华人民共和国建设法》《中华人民共和国计量法实施细则》以及钢卷尺仪器的检验、检定规程。......
