概算定额水平应反映正常条件下大多数地区和企业的生产力水平。成立编制机构,确定机构人员,进行调查研究,明确编制目的,了解现行概算定额执行情况及存在问题,明确编制方法、编制范围及编制内容。......
2023-06-23
一、建筑安装工程费用构成
建筑安装工程费按照工程造价形成由分部分项工程费、措施项目费、其他项目费、规费、税金组成,分部分项工程费、措施项目费、其他项目费包含人工费、材料费、施工机具使用费、企业管理费和利润。建筑安装工程费用项目组成如图3-1所示。

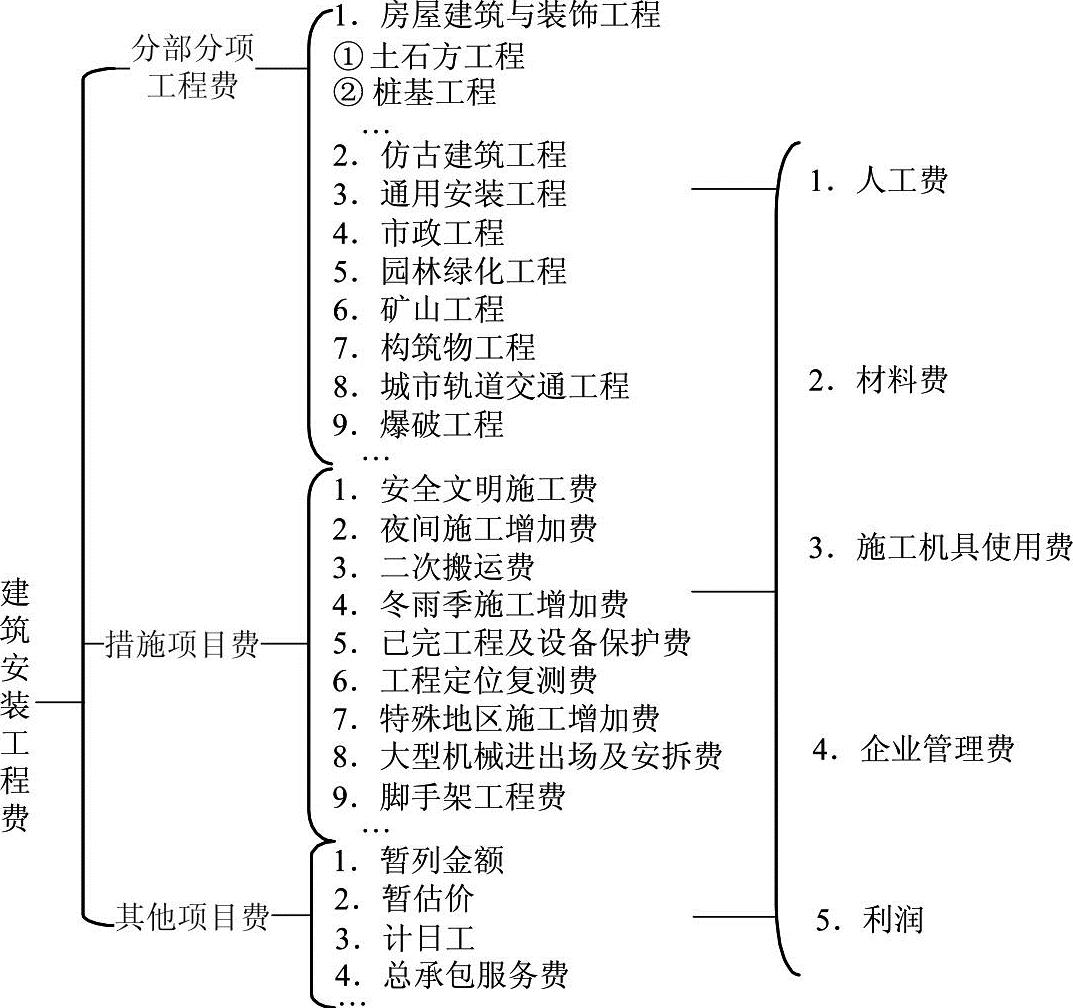

图3-1 建筑安装工程费用项目组成
图3-1 建筑安装工程费用项目组成(续)
(一)分部分项工程费
分部分项工程费是指各专业工程的分部分项工程应予列支的各项费用。
1.专业工程
专业工程是指按现行国家计量规范划分的房屋建筑与装饰工程、仿古建筑工程、通用安装工程、市政工程、园林绿化工程、矿山工程、构筑物工程、城市轨道交通工程、爆破工程等各类工程。
2.分部分项工程
分部分项工程是指按现行国家计量规范对各专业工程划分的项目。如房屋建筑与装饰工程划分的土石方工程、地基处理与桩基工程、砌筑工程、钢筋及钢筋混凝土工程等。
各类专业工程的分部分项工程划分详见现行国家或行业计量规范。
(二)措施项目费
措施项目费是指为完成建设工程施工,发生于该工程施工前和施工过程中的技术、生活、安全、环境保护等方面的费用。
1.安全文明施工费
1)环境保护费:是指施工现场为达到环保部门要求所需要的各项费用。
2)文明施工费:是指施工现场文明施工所需要的各项费用。
3)安全施工费:是指施工现场安全施工所需要的各项费用。
4)临时设施费:是指施工企业为进行建设工程施工所必须搭设的生活和生产用的临时建筑物、构筑物和其他临时设施的费用,包括临时设施的搭设、维修、拆除、清理或摊销费等。
2.夜间施工增加费
夜间施工增加费是指因夜间施工所发生的夜班补助费、夜间施工降效、夜间施工照明设备摊销及照明用电等费用。
3.非夜间施工照明费
非夜间施工照明费是指为保证工程施工正常进行,在地下室等特殊施工部位施工时所采用的照明设备的安拆、维护及照明用电等费用。
4.二次搬运费
二次搬运费是指因施工场地条件限制而发生的材料、构配件、半成品等一次运输不能到达堆放地点,必须进行二次或多次搬运所发生的费用。
5.冬雨季施工增加费
冬雨季施工增加费是指在冬季或雨季施工需增加的临时设施、防滑、排除雨雪,人工及施工机械效率降低等费用。
6.地上、地下设施和建筑物的临时保护设施费
地上、地下设施、建筑物的临时保护设施费是指在工程施工过程中,对已建成的地上、地下设施和建筑物进行的遮盖、封闭、隔离等必要保护措施所发生的费用。
7.已完工程及设备保护费
已完工程及设备保护费是指竣工验收前,对已完工程及设备采取的必要保护措施所发生的费用。
8.大型机械设备进出场及安拆费
大型机械设备进出场及安拆费是指机械整体或分体自停放场地运至施工现场或由一个施工地点运至另一个施工地点,所发生的机械进出场运输及转移费用及机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费和安装所需的辅助设施的费用。
9.脚手架工程费
脚手架工程费是指施工需要的各种脚手架搭、拆、运输费用以及脚手架购置费的摊销(或租赁)费用。
10.混凝土模板及支架(撑)费
混凝土模板及支架(撑)费是指混凝土施工过程中需要的各种钢模板、木模板、支架等的支拆、运输费用及模板、支架的摊销(或租赁)费用。
11.垂直运输费
垂直运输费是指现场所用材料、机具从地面运至相应高度以及职工人员上下工作面等所发生的运输费用。
12.超高施工增加费
当单层建筑物檐口高度超过20m,多层建筑物超过6层时,可计算超高施工增加费。
13.施工排水、降水费
施工排水、降水费是指将施工期间有碍施工作业和影响工程质量的水排到施工场地以外,以及防止在地下水位较高的地区开挖深基坑出现基坑浸水,地基承载力下降,在动水压力作用下还可能引起流砂、管涌和边坡失稳等现象而必须采取有效的降水和排水措施费用。该项费用由成井和排水、降水两个独立的费用项目组成。
14.其他
根据项目的专业特点或所在地区不同,可能会出现其他的措施项目。如工程定位复测费和特殊地区施工增加费等。
(三)其他项目费
1.暂列金额
暂列金额是指建设单位在工程量清单中暂定并包括在工程合同价款中的一笔款项。用于施工合同签订时尚未确定或者不可预见的所需材料、工程设备、服务的采购,施工中可能发生的工程变更、合同约定调整因素出现时的工程价款调整以及发生的索赔、现场签证确认等的费用。
2.暂估价
暂估价是指招标人在工程量清单中提供的用于支付必然发生但暂时不能确定价格的材料、工程设备的单价以及专业工程的金额。
3.计日工
计日工是指在施工过程中,施工企业完成建设单位提出的施工图纸以外的零星项目或工作所需的费用。
4.总承包服务费
总承包服务费是指总承包人为配合、协调建设单位进行的专业工程发包,对建设单位自行采购的材料、工程设备等进行保管以及施工现场管理、竣工资料汇总整理等服务所需的费用。
(四)规费
规费是指按国家法律、法规规定,由省级政府和省级有关权力部门规定必须缴纳或计取的费用。
1.社会保险费
1)养老保险费:是指企业按照规定标准为职工缴纳的基本养老保险费。
2)失业保险费:是指企业按照规定标准为职工缴纳的失业保险费。
3)医疗保险费:是指企业按照规定标准为职工缴纳的基本医疗保险费。
4)生育保险费:是指企业按照规定标准为职工缴纳的生育保险费。
5)工伤保险费:是指企业按照规定标准为职工缴纳的工伤保险费。
2.住房公积金
住房公积金是指企业按规定标准为职工缴纳的住房公积金。
3.工程排污费
工程排污费是指按规定缴纳的施工现场工程排污费。
其他应列而未列入的规费,按实际发生计取。
(五)税金
二、人工消耗指标
(一)施工定额(劳动定额)中人工消耗指标
施工定额(劳动定额)中的人工消耗指标是在拟定基本工作时间、辅助工作时间、准备与结束工作时间、不可避免的中断时间,以及休息时间的基础上制定的。
1.拟定基本工作时间
1)各组成部分与最终产品单位一致时的基本工作时间计算。此时,单位产品基本工作时间应分别乘以相应的换算系数,计算公式为
式中 T1——单位产品基本工作时间;
ti——各组成部分的基本工作时间;
n——各组成部分的个数。
2)各组成部分单位与最终产品单位不一致时的基本工作时间计算。此时,各组成部分基本工作时间应分别乘以相应的换算系数,计算公式为
式中 ki——对应于ti的换算系数。
2.拟定辅助工作时间
辅助工作时间的确定方法与基本工作时间相同。如果在计时观察时不能取得足够的资料,也可采用工时规范或经验数据来确定。
(1)确定准备与结束工作时间准备与结束工作时间分为工作日和任务两种。任务的准备与结束时间通常不能集中在某一个工作日中,而要采取分摊计算的方法,分摊在单位产品的时间定额里。
(2)确定不可避免的中断时间在确定不可避免中断时间的定额时,必须注意由工艺特点所引起的不可避免中断时间才可列入工作过程的时间定额中。
(3)拟定休息时间休息时间应根据工作班作息制度、经验资料、计时观察资料,以及对工作的疲劳程度作全面分析来确定。同时,应考虑尽可能利用不可避免中断时间作为休息时间。
3.确定规范时间
(1)确定准备与结束工作时间准备与结束工作时间分为工作日和任务两种。任务的准备与结束时间通常不能集中在某一个工作日中,而要采取分摊计算的方法,分摊在单位产品的时间定额里。
(2)确定不可避免的中断时间在确定不可避免中断时间的定额时,必须注意由工艺特点所引起的不可避免中断时间才可列入工作过程的时间定额中。
(3)拟定休息时间休息时间应根据工作班作息制度、经验资料、计时观察资料,以及对工作的疲劳程度作全面分析来确定。同时,应考虑尽可能利用不可避免中断时间作为休息时间。
4.拟定定额时间
工序作业时间=基本工作时间+辅助工作时间=基本工作时间/(1-辅助时间%)
规范时间=准备与结束工作时间+不可避免的中断时间+休息时间
定额时间=工序作业时间/(1-规范时间%)
(二)预算定额中人工消耗指标
1.基本用工
基本用工=人工时间定额=∑(综合取定的工程量×劳动定额)
2.其他用工
1)超运距用工,指劳动定额中已包括的材料、半成品场内水平搬运距离与预算定额所考虑的现场材料、半成品堆放地点到操作地点的水平运输距离之差而产生的用工。
超运距=预算定额取定运距-劳动定额已包括运距
超运距用工=∑(超运距材料数量×时间定额)
2)辅助用工,指技术工种劳动定额内不包括而在预算定额内又必须考虑的用工。
辅助用工=∑(材料加工数量×相应的加工劳动定额)
3)人工幅度差,即预算定额与劳动定额的差额,主要是指在劳动定额中未包括而在正常施工情况下不可避免但又很难准确计量的用工和各种工时损失。
人工幅度差=(基本用工+辅助用工+超运距用工)×人工幅度差系数
人工幅度差系数一般为10%~15%。
三、机械台班消耗指标
1)施工定额中的机械台班消耗指标包括:有效工作时间、不可避免的无负荷工作时间、不可避免的中断时间和非施工本身造成的停工时间等。
2)机械产量定额=机械纯工作1小时产量×工作班延续时间×机械利用系数。
3)机械台班消耗指标(机械时间定额)=1/机械产量定额。
4)概预算定额中的机械台班消耗指标=施工定额机械台班消耗指标×(1+机械幅度差率)。
四、材料消耗指标
现场材料分为一次性消耗材料和周转使用材料。一次性消耗材料一般是指构成工程实体的材料;周转使用材料可多次使用,价值分次摊销。
材料损耗量是指正常施工条件下不可避免的堆放损耗、现场内的运输损耗和操作损耗。
材料损耗率=损耗量/净用量×100%
材料消耗量=材料净用量×(1+损耗率)
周转使用材料消耗指标,需计算一次使用量、平均一次补损量、周转使用量、一次摊销量。
五、人工费、材料费、施工机具使用费的构成
(1)人工费计时工资或计件工资、奖金、津贴和补贴、加班加点工资、特殊情况下支付的工资。
(2)材料费材料原价、运杂费、运输损耗费、采购及保管费。
(3)施工机具使用费折旧费、大修理费、经常修理费、安拆费及场外运输费、人工费、燃料动力费、其他费用等。
有关2017全国造价工程师执业资格考试建设工程造价案例分析四周通关的文章
概算定额水平应反映正常条件下大多数地区和企业的生产力水平。成立编制机构,确定机构人员,进行调查研究,明确编制目的,了解现行概算定额执行情况及存在问题,明确编制方法、编制范围及编制内容。......
2023-06-23
概算定额的是以预算定额为基础编制的。编制概算定额常用的方法有归并、综合、简化等。概算定额中的含量来源是根据常用的通用图集或一般建筑设计标准测算比较、综合分析取定的。表5-2水泥砂浆地面概算项目表表5-2中概算定额子目5—1中的数字“0.93”表示测算所得“水泥砂浆面层”的定额含量为0.93 。......
2023-06-23
概算定额应该贯彻社会平均水平和简明适用的原则。由于概算定额的使用范围不同,其编制依据也略有不同。概算定额经测算比较后,可报送国家授权机关审批。2)工程内容、计量单位及综合程度应与概算定额一致。......
2023-08-27
1)预算定额的编制步骤①根据上级主管部门关于编制预算定额的批文,组成编制小组,拟订编制方案。②抽调专业人员进行调查研究,搜集现行预算定额的执行情况及其他预算资料,确定需调整与补充的项目,制订工作计划。⑦预算定额的出版、发行。预算定额中还列有“材料采集及加工”及“材料运输”两章,这是公路定额特有的,主要为在边远地区施工单位自行开采、加工施工材料和自办材料运输编制的。预算定额和施工定额计量单位往往不同。......
2023-08-24
根据地区性定额和价格等资料编制,在地区范围内使用的工程单价属于地区单价。工料单价又称为直接工程费单价,如预算定额中的“基价”。其计算公式如下:分部分项工程直接工程费单价(基价)。......
2023-08-27
编列安装工程措施项目时,应根据拟安装工程的具体情况,在表3-2中选择列项,也可根据实际情况补充。表3-2中可以计算工程量的项目,宜采用分部分项工程量清单方式编制。其他措施项目必须根据实际措施项目名称确定项目名称,明确描述工作内容及包含范围。......
2023-10-08
1)基本定额的定义基本定额是指在合理的条件下,为生产单位数量半产品、中间产品所规定的各种资源消耗量标准。3)基本定额的作用①进行定额抽换。如新型结构桥梁中的混凝土构件在定额中查不到,此时即可通过基本定额来计算所需人工、机械、材料数量。定额中需砂浆7.5 号,而设计是10 号,需进行定额抽换。②由1 009 页基本定额知:1 m310 号砂浆需:325 号水泥311 kg,砂1.07 m3。......
2023-08-24
功率密度小于104~105W/cm2为热传导焊,激光辐射加热待加工表面,表面热量通过热传导向内部扩散,此时熔深浅、焊接速度慢;功率密度大于105~107W/cm2时,金属表面受热作用下凹成“孔穴”,其冶金物理过程与电子束焊极为相似,形成深熔焊,具有焊接速度快、深宽比大的特点。......
2023-07-02
相关推荐
