首页 理论教育风沙路基公路施工工艺与防沙

风沙路基公路施工工艺与防沙

【摘要】:2)施工方法沥青混合料的拌制。施工完成后,及时进行松铺系数的验证,以指导后续施工。一般不用人工不断地整修,只有在特殊情况下,如局部离析,须在现场管理人员的指导下,允许用人工找平或更换混合料,缺陷较严重时应予铲除,并及时调整摊铺机或改进摊铺工艺。③摊铺机的摊铺速度根据拌和机的产量、施工机械配套情况及摊铺厚度、摊铺宽度等予以调整。④压实完成24 h后,方能允许施工车辆通行。

1)工艺流程

下承层清扫→测量放样→喷洒粘层油→混合料拌和→汽车运输→摊铺→碾压→检测。

2)施工方法

(1)沥青混合料的拌制。

①严格掌握沥青和集料的加热温度以及沥青混合料的出厂温度。集料温度应比沥青温度高10~20℃,热混合料成品在储料仓储存后,其温度下降不应超过10℃,沥青混合料的施工温度控制范围见表4-4。

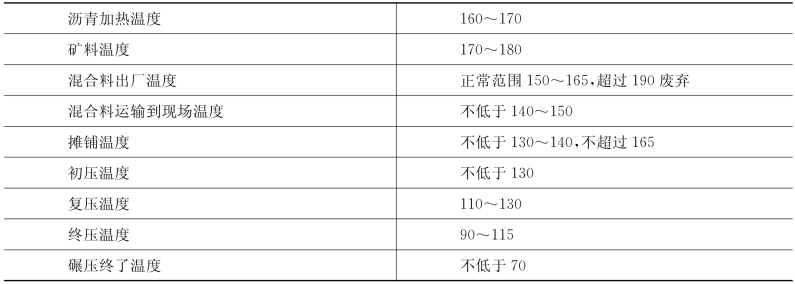

表4-4 沥青混合料的施工温度控制(℃)

②拌和时间及加料次序:加集料→加沥青→加矿粉→拌和→出料,拌和时间不宜少于45 s(其中干拌5~10 s)。

③拌和站操作人员将试验室提供的生产配合比输入计算机,由计算机进行全过程控制。

④拌和的混合料应均匀一致、无花白料、无结团成块或严重粗细料分离现象。随时检查混合料的均匀性,及时分析异常现象,如确认是质量问题,做废料处理并及时予以纠正。

(2)沥青混合料的运输。

①为防止沥青与车厢板粘结,在车厢侧板和底板涂一薄层油水(1∶3)混合液。

②采用温度计检测沥青混合料的出厂温度和运至现场温度。插入深度要大于150 mm,每车均测并做记录。

③拌和机向运料车放料时,汽车应前后移动,分数堆装料,以减少粗集料的离析现象。

④沥青混合料运输车的运量应较拌和能力和摊铺速度有所富余,摊铺机前方应有五辆运料车等候卸料。

⑤运料车要有完好无损的篷布覆盖,避免温度损失或污染环境。

⑥连续摊铺过程中,运料车在摊铺机前10~30 cm处停住,不得撞击摊铺机。卸料过程中运料车应挂空挡,依靠摊铺机推动前进。

(3)沥青混合料的摊铺。本标段采用两台沃尔沃8820摊铺机进行摊铺,施工前将摊铺机的各项性能状态由操作手依据实际调整到最佳状态,夯锤级别定为3级,夯锤频率8次/s,并均匀、连续不间断地摊铺。两台摊铺机前后错开10~20 m,两幅之间搭接3~6 cm并躲开车道轮迹带。摊铺时采用走平衡梁的方法进行施工,松铺系数暂定为K=1.20,中面层设计厚度为5 cm,摊铺厚度为6 cm。施工完成后,及时进行松铺系数的验证,以指导后续施工。

①摊铺机行走前先“闷料”预热,且要保持摊铺机螺旋内的混合料不少于2/3高度,以防混合料离析。摊铺机的收料斗尽量开大,保证向后部供料充足,也不要使收料斗送空或频繁卷斗,以免粗料集中进入斗底造成混合料离析。摊铺机熨平板必须拼接紧密,不许存有缝隙,防止卡入粒料将摊铺面拉出条痕。路面两侧由人工进行处理,两侧混合料宜稍高出摊铺面。

②用摊铺机摊铺的混合料未压实前,施工人员不得进入踩踏。一般不用人工不断地整修,只有在特殊情况下,如局部离析,须在现场管理人员的指导下,允许用人工找平或更换混合料,缺陷较严重时应予铲除,并及时调整摊铺机或改进摊铺工艺。

③摊铺机的摊铺速度根据拌和机的产量、施工机械配套情况及摊铺厚度、摊铺宽度等予以调整。本次试验段施工摊铺速度暂定为2~3 m/min,施工时应均匀、不间断地连续摊铺。

④沥青混合料摊铺过程中随时检查其宽度、厚度、平整度、横坡,对不合格之处及时进行调整。对外形不规则、空间受到限制以及构造物接头等摊铺机无法工作的地方,采用人工铺筑。

⑤沥青混合料摊铺过程中随时检查摊铺温度,摊铺温度控制在130~140℃。

⑥摊铺时遇雨立即停止施工,并消除未压实成型的混合料;遭受雨淋的混合料应废弃,不得卸入摊铺机摊铺。

(4)沥青混合料的压实成型。

①沥青混合料的压实是保证路面施工质量的重要环节,为保证压实度和平整度,初压在混合料不产生推移、开裂等情况下尽量在摊铺后较高温度下进行。

压路机应以缓慢而均匀的速度碾压,本次试验段施工采用钢轮在前、胶轮在后的组合方式进行碾压,并根据试验段确定最佳碾压组合。压实程序为初压、复压、终压(包括成型)三个阶段。压实过程中,压路机以慢而均匀的速度碾压,驱动轮面向摊铺机,碾压的线路及方向保持一致,并遵循从外侧向中心、从低向高的碾压原则。

a.初压。紧随摊铺机后碾压,采用双钢轮压路机静压1遍。并保持较短的初压区长度,以尽快使表面压实,减少热量散失。初压温度不低于130℃。碾压速度为2 km/h。

b.复压。紧跟在初压后进行,且不得停顿。采用以下两种组合,以检查压实效果:

双钢轮振动碾压2遍,胶轮碾压2遍,检测压实度;

双钢轮振动碾压3遍,胶轮碾压2遍,检测压实度。

压路机碾压段的总长度缩短至60~80 m。复压温度控制在110~130℃。碾压速度为3 km/h。

c.终压。紧跟在复压后进行,采用双钢轮压路机静压1~2遍,以达到要求压实度,并无明显轮迹为准。终压温度控制在90~115℃。碾压终了的温度不低于70℃。碾压速度为4 km/h。压路机碾压速度见表4-5。

表4-5 压路机碾压速度(km/h)

③在当天碾压的尚未冷却的沥青面层上,不得停放压路机或其他车辆,并防止矿料、油料和杂物散落其上。

④压实完成24 h后,方能允许施工车辆通行。

(5)施工接缝的处理。

①纵向施工缝。采用两台摊铺机成梯队联合摊铺方式的纵向接缝,应在前部已摊铺混合料部分留下10~20 cm宽暂不碾压用作后高程基准面,并有4~10 cm的摊铺层重叠,以热接缝形式在最后做跨接碾压以消除缝迹,上下层纵缝应错开15 cm以上。

②横向接缝。

a.在已成型沥青层的端部,先用6 m直尺检查,将平整度超过3 mm的部分切去,挖除干净,并将切面上的污染物用水洗刷干净,再涂以沥青粘层,基本干后,摊铺机再就位。

b.在熨平板开始预热前,量出接缝处沥青层的实际厚度,根据松铺系数算出松铺厚度,熨平板应预热14~20 min,使接缝处原路面的温度在65℃以上。开始铺筑的速度要慢,一般为1 m/min。

c.碾压开始前,将原路面上的沥青混合料清除干净,接缝处保持线条顺直,固定1台振动压路机处理接缝,路面中间部分采用横向碾压,两侧采用纵向碾压。横压时钢轮大部分压在原路面上,逐渐移向新铺路面,前后4~6遍;纵压时应使压路机的后轮超出接缝3~6 m。一般振压2遍,静压2~3遍。

(6)开放交通及其他。

①待结构层自然冷却,表面温度低于50℃方可开放交通,并控制车辆行驶速度在15 km/h以内,严禁紧急刹车和掉头。

②铺筑好的结构层严格控制交通,保持整洁,严禁堆放杂物或作他用。
