溶剂粘接是在连接的管件内壁和管端外壁均匀涂刷胶黏剂,将管子插入管件内静置固化,使其连接在一起的一种连接方式。用鬃刷或尼龙刷蘸上胶黏剂进行涂刷,胶黏剂涂刷要均匀适量,不得漏涂,不得流淌。承插口涂刷胶黏剂后,应在20s内完成接口操作,否则应清除干净后重来。粘接完成后,应立刻将接头挤出的胶黏剂用干布或棉纱擦拭干净。胶黏剂和丙酮均属易燃品应单独保管,存放于干燥、阴凉、远离火源、安全可靠的地方。......
2023-09-20
热熔连接又称热熔焊接,是采用专用加热工具加热连接部位,使其熔融后,施压连接成一体的连接方式。

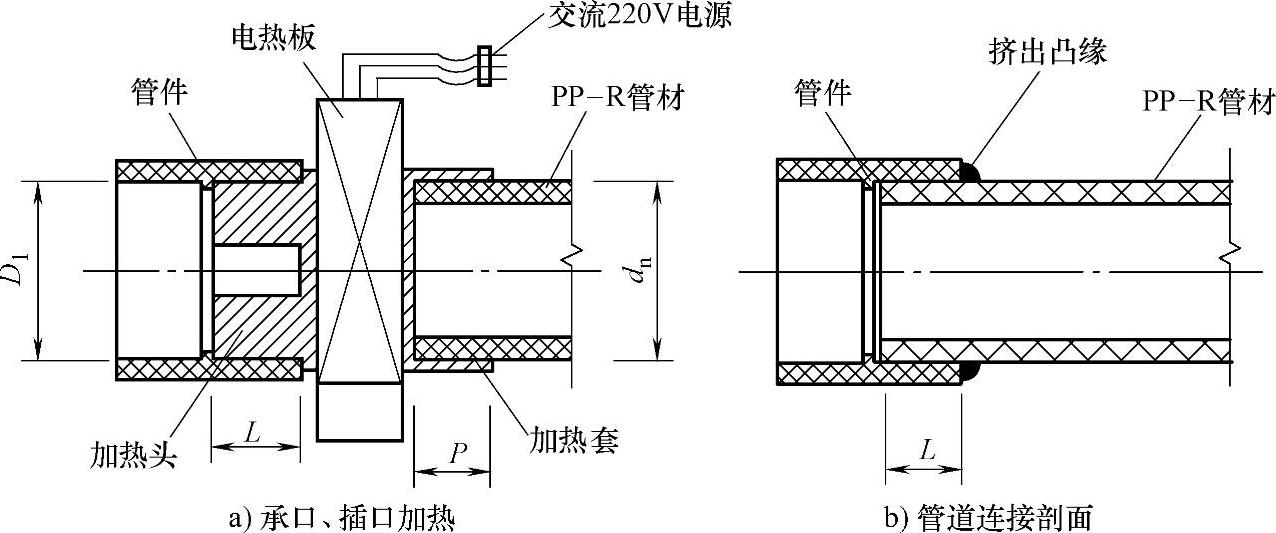

热熔承插连接如图2-15所示。将由相同牌号热塑性材料制作的管材、管件的插口与承口互相连接,采用专用热熔工具将连接部位表面加热熔融,承插冷却后连接成为一个整体。
图2-15 热熔承插连接

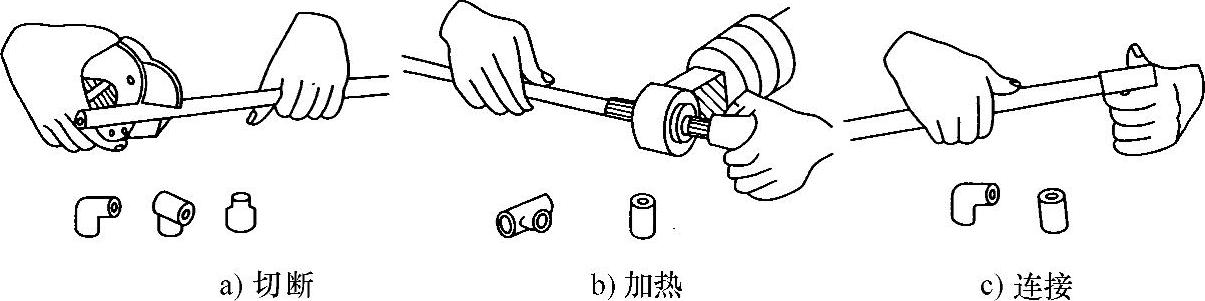

无规共聚聚丙烯(PP-R)管熔接操作过程如图2-16所示。热熔承插连接操作方法及注意事项如下:
图2-16 无规共聚聚丙烯(PP-R)管熔接操作过程
(1)切管。根据实际测量的管段加工长度进行切割下料,当PP- R管外径不大于32mm时,切管应使用切管器,如图2-17所示;当管外径大于32mm时,应采用细齿锯。不管采用何种切割方式,断管后,应对管口进行去毛边、去毛刺、管子断面整圆等。

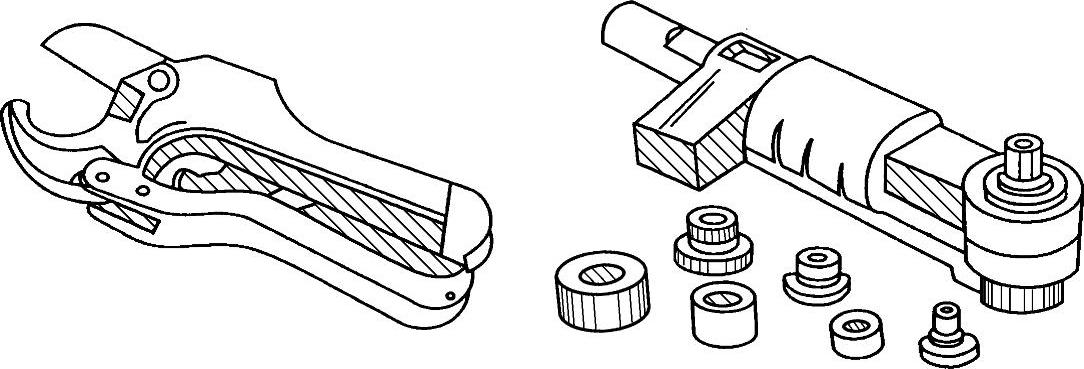

图2-17 无规共聚聚丙烯(PP-R)管切管器和熔接器
(2)标记位置。熔接前,应测量并核对管件承口长度,在管材插入端标出插入长度。
(3)清理。热熔承插前,应用棉布擦净管材、管件连接面及承插连接工具加热面上的污物。
(4)加热。将热熔工具接通电源,熔接器上显示通电加热的红色指示灯亮,升温时间约为6min,熔接器温度能够达到260℃,并能自动控制在260℃,红色指示灯灭表示可以熔接。将连接件及管子推入熔接器的两个相应规格的熔化模具上,管子及连接件分别被加热,管子加热的是外壁,连接件加热的是内壁,加热时间和热熔深度见表2-1。表2-1给出的仅是参考数值,实际的加热时间应根据施工时的环境温度确定。当管子、管件加热一定时间后,管子外壁和管件承口内壁的表面会呈现一层黏膜,当黏膜变成半透明状时,表明可以熔接。
(5)熔接。当管子、管件加热到可熔接的温度时,连接件应迅速脱离熔接器,并用均匀外力将管材插口插入管件的承口内,至管材插入长度的标记位置,且应使管件承口端部形成均匀凸缘。
(6)熔接完毕后,不要使接口受力,应让接口在环境状态下自然冷却,冷却时间见表2-1。

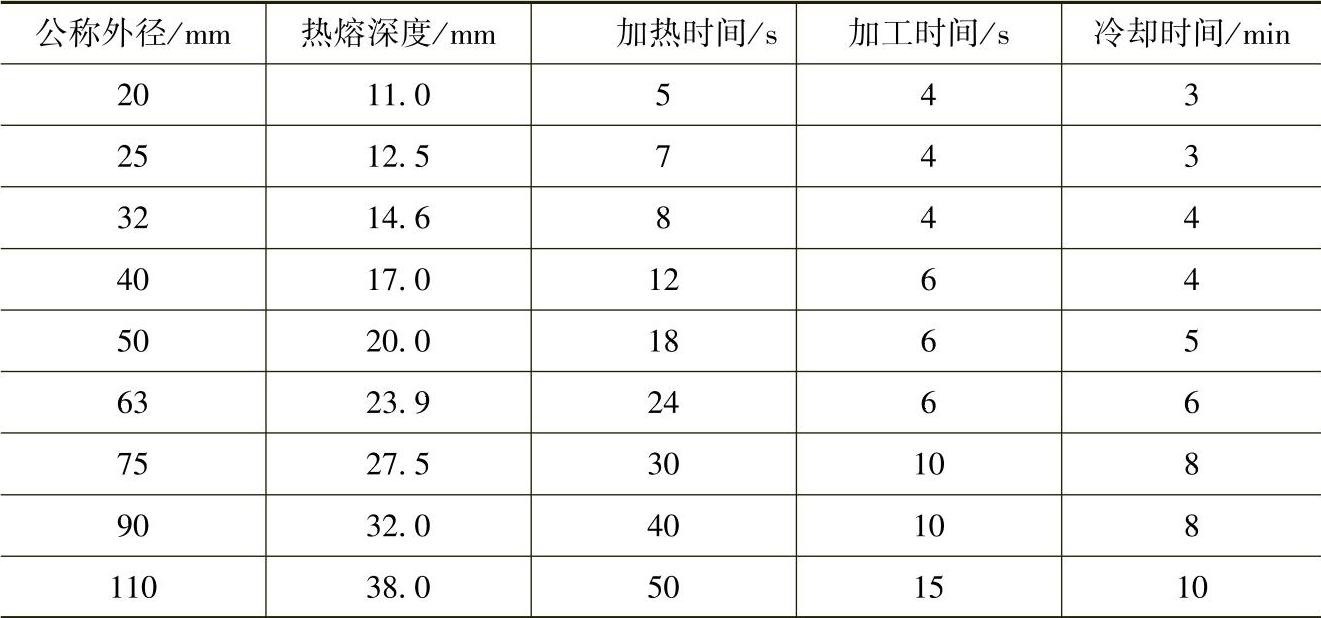

表2-1 PP-R管热熔连接推荐工艺参数(摘自GB/T50349—2005)
注:本表适用的温度为20℃,低于此温度时,加热时间应适当延长;若环境温度为5℃,则加热时间宜延长50%。
有关装修水电工实用技术300问的文章
溶剂粘接是在连接的管件内壁和管端外壁均匀涂刷胶黏剂,将管子插入管件内静置固化,使其连接在一起的一种连接方式。用鬃刷或尼龙刷蘸上胶黏剂进行涂刷,胶黏剂涂刷要均匀适量,不得漏涂,不得流淌。承插口涂刷胶黏剂后,应在20s内完成接口操作,否则应清除干净后重来。粘接完成后,应立刻将接头挤出的胶黏剂用干布或棉纱擦拭干净。胶黏剂和丙酮均属易燃品应单独保管,存放于干燥、阴凉、远离火源、安全可靠的地方。......
2023-09-20
管道安装前,必须熟悉设计施工图样、安装技术资料与施工验收规范的技术要求。室内管道安装前应先设置管卡,要求位置准确,埋设平整牢固。室内给水管道安装允许偏差应符合《施工及验收规范》的规定。所有的室内给水管道在使用前必须进行管道的冲洗,以保证管道内洁净、卫生,有特殊要求时可做管道消毒工作。敷设给水管道需穿过承重墙或基础时,应预留洞口,要求管顶上部预留净空不得小于建筑物沉降量,以防止压坏管道。......
2023-09-20
图4-18 冷热水龙头浴盆安装示意图1—浴盆 2—排水配件 3—龙头 4—弯头 5—存水弯浴盆的安装方法及注意事项如下:在安装浴盆之前,首先检测浴盆是否完整无损害,并且在放到安装位置前要将浴盆容易漏水的部件用硅胶做好防水。......
2023-09-20
排水立管用来排泄所连接的各水平支管排出的污水或废水。排水立管一般设在室内靠排水量大的排水设备或卫生器具的墙角明装,立管安装由下至上进行。图4-3排水立管安装示意图排水立管的安装方法与注意事项如下:安装时,立管外壁离开墙壁要有20mm左右的净空。安装立管时,一定要注意将三通口的方向对准横支管方向,以免在安装时由于三通口的偏斜而影响安装质量。立管底部的弯管处应设支墩。......
2023-09-20
同种材质的PP-R管材和管件之间,应采用热熔连接或电熔连接。直埋在墙体内或地面内的管道,必须采用热(电)熔连接,不得采用螺纹或法兰连接。图3-19热熔焊接机2.质量要求PP-R管道连接的质量要求如下。......
2023-09-01
热熔连接是由相同热塑性塑料制作的管材与管件互相连接时,采用专用热熔机具将连接部位的表面加热,连接接触面处的本体材料互相熔合,冷却后连接成为一个整体。管道热熔连接示意图如图4-35所示。热熔连接技术要求见表4-16。图4-35 管道热熔连接示意图表4-16 热熔连接技术要求注:1.当操作环境温度低于5℃,加热时间延长50%。......
2023-09-01
电路改造完成后装修公司会出一份水电图样,不过有条件的话,最好能用相机将整个改造情况全部照下来,比看图样更直观。③确定洗衣机及电冰箱插座位置时,也要注意这个问题。导线进入器具处绝缘良好,不伤线芯。插座的接地线单独敷设。其他工种在施工时,不要碰坏和碰歪开关、插座。同一房间的开关、插座的安装高度差超出允许偏差范围时,应及时更正。......
2023-09-20
安装在医院手术室、化验室等处的洗涤盆,因工作需要,通常设置肘式开关或脚踏开关。洗涤盆的安装及注意事项如下:洗涤盆的盆架用铸铁盆架或用40mm×5mm的扁钢制作。图4-21 洗涤盆安装图1—洗涤盆 2—龙头 3—托架 4—存水弯 5—螺栓将洗涤盆放于盆架上,纵横方向用水平尺找平、找正。将存水弯拧至外露丝扣2~3牙,按量好的尺寸将短管切断,插入排水管口的一端应做扳边处理。再将存水弯装到排水栓上拧紧找正。......
