首页 理论教育建筑设备施工技术的主要技术措施

建筑设备施工技术的主要技术措施

【摘要】:按照工程的特点,需要采用液压打桩机5台、精密水准仪2台、全站仪2台。图12-3液压打桩机桩基础施工路线。图12-8太阳能电池板a.太阳能电池板在运输和保管过程中,应轻搬轻放,不得受强烈的冲击和振动,不得横置重压。c.太阳能电池板的连接螺栓应有弹簧垫圈和平垫圈,紧固后应将螺栓露出部分及螺母涂刷油漆,做防松处理,并且在各项安装结束后进行补漆。

1.光伏组件支架桩基础施工方法

(1)施工流程。

光伏组件支架桩基础施工的施工流程:场地平整、桩位放线、桩机就位、桩机调整、吊桩定位、垂直检查、试桩、静压桩。

(2)施工机械的选择。

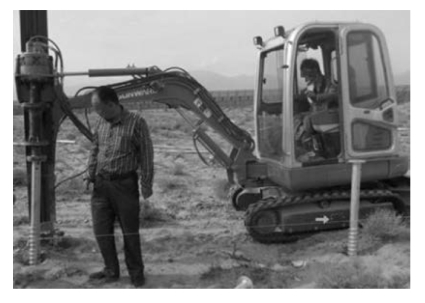

按照工程的特点,需要采用液压打桩机(见图12-3)5台、精密水准仪2台、全站仪2台。

液压打桩机的特点是:采用主动式智能翻转机构,打桩更加快捷、高效,钢板桩定位更加准确,操作更加简易,工作效率可以提高30%;采用独立的回转机构,可以使预制管桩精确定位,360°的全回转设计可提高设备的施工效率;施工速度快,噪声低,不损伤桩头和桩尾等。

图12-3 液压打桩机

(3)桩基础施工路线

为确保桩机行走方便,保证桩位准确控制在规范允许的偏差范围内,根据场地的实际情况,编制可行的桩机行走路线,以提高桩基础施工效率。桩基础施工机械布置及施工路线如图12-4所示。

图12-4 桩基础施工机械布置及施工路线

(4)施工工艺

压桩机的安装,应当按相关程序及说明书进行。桩机就位时应对准桩位,启动平台支腿油缸,校正平台,使平台处于水平位置。

施工前,应根据设计原图并以轴线为基准对样桩逐根进行复核,做好测量记录,复核无误后方可试桩、施工。启动机器起吊预制桩形基础,使桩尖对准桩位中心,缓慢插入土中,在桩顶上扣好桩帽,卸去索具。桩帽与桩周围应有5~10 mm的间隙,桩帽与桩顶之间用相应的硬木衬垫,厚度为10 cm左右。

当桩尖插入桩位,扣好桩帽后,微微启动油缸,当桩入土50 cm时,再次校正桩的垂直度和平台的水平度,保证桩的纵横双向垂直偏差不超过0.5%。然后启动油缸,把桩缓慢下压,控制速度,一般不宜超过2 m/min。施工应连续进行,同一根桩施工过程中的停歇时间不宜超过30 min。

桩的轴线误差应控制在10 mm以内,待桩压平于地面时,必须对每根桩的轴线进行中间验收,误差在标准允许偏差范围内的方可送桩到位。

2.光伏组件安装工程施工

(1)支架安装。

①钢管支柱插入预制混凝土桩头。支架如图12-5所示。支架钢管如图12-6所示。

图12-5 支架

图12-6 支架钢管

②根据图纸区分前后横梁,以免将其混装。

③将前后固定块分别安装在前后横梁上,注意勿将螺栓紧固。

④支架前后底梁安装。将前后横梁放置于钢支柱上,连接底横梁,并用水平仪将底横梁调平调直,将底梁与钢支柱固定。

⑤调平前后梁后,再把所有螺丝紧固。紧固螺丝时应先把所有螺丝拧至八分紧后,再次对前后梁进行校正,合格后再逐个紧固。

⑥整个钢支柱安装好后,应对钢支柱与预制混凝土桩进行二次水泥浆填灌,使其紧密接合,如图12-7所示。

图12-7 支柱与预制混凝土桩

(2)电池组件安装。

①电池板杆件安装。

a.检查电池板杆件的完整性。

b.根据图纸安装电池板杆件。为了保证支架有合理的可调余量,不得将连接螺栓紧固。

②电池板安装面的粗调。

a.调整首末两根电池板固定杆的位置,并将其紧固。

b.将放线绳系于首末两根电池板固定杆的上下两端,并将其绷紧。

c.以放线绳为基准分别调整其余电池板固定杆,使其在一个平面内。

d.预紧固所有螺栓。

③电池板的进场检验。

a.太阳能电池板应无变形、损坏、划伤及裂纹等损伤。

b.测量太阳能电池板在阳光下的开路电压,电池板输出端与标识应吻合。电池板正面玻璃无裂纹和损伤,背面无划伤、毛刺等;安装之前在阳光下测量单块电池板的开路电压,应不低于标称开路电压。

④太阳能电池板(见图12-8)安装。

图12-8 太阳能电池板

a.太阳能电池板在运输和保管过程中,应轻搬轻放,不得受强烈的冲击和振动,不得横置重压。

b.太阳能电池板应自下而上逐块安装,螺杆的安装方向为自内向外,并紧固电池板螺栓。安装过程中必须轻拿轻放,以免破坏表面的保护玻璃。

c.太阳能电池板的连接螺栓应有弹簧垫圈和平垫圈,紧固后应将螺栓露出部分及螺母涂刷油漆,做防松处理,并且在各项安装结束后进行补漆。电池板安装必须做到横平竖直,同方阵内的电池板间距保持一致,并注意电池板接线盒的方向应正确。

⑤电池板调平。

a.将两根放线绳分别系于电池板方阵的上下两端,并将其绷紧。

b.以放线绳为基准分别调整其余电池板,使其在一个平面内。

c.紧固所有螺栓。

⑥电池板接线。

根据电站设计图纸确定电池板的接线方式。电池板接线均应符合设计图纸的要求。接线采用多股铜芯线。接线前应先将线头搪锡处理。接线时应注意勿将正负极接反,保证接线正确。每串电池板连接完毕后,应检查电池板串开路电压是否正确。连接无误后断开一块电池板的接线,保证后续工序的操作安全。将电池板串与控制器的连接电缆连接起来,电缆的金属铠装应做接地处理。
