建筑设备施工技术:卫生器具配件安装指南

【摘要】:安装弹簧阀及浮球阀。③连体式背水箱配件安装。拧紧锁母,转心阀门须朝向与四通平行的一侧,以免影响手提拉杆的安装。在淋浴器锁母外丝丝头处缠生料带并拧入弯头或管箍内,再将淋浴器对准锁母外丝,将锁母拧紧。a.应采用带检查口型的S形存水弯,在脸盆排水栓丝扣下端缠生料带后将存水弯拧至松紧适度。

1.工艺流程

卫生器具配件安装的工艺流程:配件安装→配件调整→配件试验。

2.安装工艺

(1)配件安装。

①高水箱配件安装。

a.根据水箱进水口位置,确定进水弯头阀门的安装位置。拆下水箱进水口的锁母,加上垫片。拆下水箱出水管根母,加上垫片。安装弹簧阀及浮球阀。组装虹吸管天平架及拉链,拧紧根母。

b.固定好组装完毕的水箱,把冲洗管上端插入水箱底部并拧紧,下端与蹲便器的胶皮碗用16号铜丝绑扎3道或4道。冲洗管找正、找平后用单立管卡子固定牢固。

②低水箱配件安装。

a.根据低水箱固定高度及进水点位置,确定进水短管的长度。拆下水箱进水浮球阀根母及水箱冲洗管连接锁母,加上垫片。安装溢水管,把浮球拧在漂杆上,并与浮球阀连接好。调整挑杆的距离,挑杆另一端与扳把连接。

b.冲洗管的安装方法与高水箱冲洗管的相同。

③连体式背水箱配件安装。

a.在进水浮球阀与水箱连接处的孔眼加垫片,适度拧紧。根据水箱高度与预留给水管的位置,确定进水短管的长度,再与进水角阀连接。

b.在水箱排水孔处加胶圈,把排水阀与水箱出水口用根母拧紧,盖上水箱盖,调整把手,与排水阀上端连接。

c.皮碗式冲洗水箱,在排水阀与水箱出水口连接紧固后,根据把手到水箱底部的距离,确定连接挑杆与皮碗的尼龙线的距离并连接好,使挑杆活动自如。

④分体式水箱配件安装。

分体式水箱配件安装的原理和连体式水箱相同,分体式水箱的箱体和坐便器通过冲洗管连接。拆下水箱出水口的根母,加上胶圈,把冲洗管的一端插入根母中,另一端插入坐便器的进水口橡胶碗内,拧牢压盖。安装紧固后的冲洗管的直立端应垂直,横装端应水平或稍倾向坐便器。

⑤延时自闭冲洗阀的安装。

根据冲洗阀中心距地面的高度和冲洗阀至胶皮碗的距离,断好90°弯的冲洗管,使两端吻合,将冲洗阀锁母和胶圈卸下,套在冲洗管直管段上,将弯管的下端插入胶皮腕内40~50 mm,固定牢固。将上端插入冲洗阀内,推上胶圈,调直、找正,将锁母适度拧紧。扳把式冲洗阀的扳手应朝向右侧,按钮式冲洗阀的按钮应朝向正面。

⑥脸盆水龙头安装。

将水龙头根母、锁母卸下,插入脸盆给水孔眼,下面再套上橡胶垫圈,带上根母后将锁母拧至松紧适度。

⑦浴盆混合水龙头的安装。

冷热水管口找平、找正后,将混合水龙头转向对丝缠生料带,戴好护口盘,用自制扳手插入转向对丝内,分别拧入冷热水预留管口并校好尺寸,找平、找正,使护口盘与墙面吻合。然后将混合水龙头对正转向对丝并加上垫片,拧紧锁母找平、找正后,用扳手拧至松紧适度。

⑧给水软管安装。

量好尺寸,配好短管,一端装上角阀。将短管另一端丝扣处缠生料带后在预留给水管口拧至松紧适度(暗装管道戴护口盘,要先将护口盘套在短节上,短管安装完后,将护口盘内填满油灰,向墙面找平、压实并清理外溢油灰)。将角阀与水龙头的锁母卸下,背靠背套在短管上,分别加好紧固垫(料),上端插入水龙头根部,下端插入角阀,找直、找正后分别拧好上下锁母至松紧适度。

⑨小便器配件安装。

a.在小便器角式长柄截止阀的丝扣上缠好生料带。

b.压盖与给水预留口连接,用扳手适度紧固,压盖内加油灰并与墙面吻合严密。

c.角阀的出口对准喷水鸭嘴,确定短管长度,压盖与锁母插入喷水鸭嘴和角阀。

⑩净身盆配件安装。

a.卸下混合阀门及冷热水阀门的阀盖,调整根母。在混合开关的四通下口装上预装好的喷嘴转心阀门。在混合阀门四通横管处套上冷热水阀门的出口锁母,加上胶圈组装在一起,拧紧锁母。在三个阀门门颈处加上胶垫、垫圈,戴好根母。混合阀门上加角型胶垫及少许油灰,扣上长方形镀铬护口盘,戴好根母,将混合阀门上根母拧紧至松紧适度,能使转心阀门盖转动30°,再将冷热水阀门的上根母对称拧紧。分别装好三个阀门的阀盖,拧紧固定螺丝。

b.喷嘴安装。在喷嘴靠瓷面处加1 mm厚的胶垫。抹少许油灰。把铜管的一端与喷嘴连接,另一端与混合阀门四通下的转心阀门连接。拧紧锁母,转心阀门须朝向与四通平行的一侧,以免影响手提拉杆的安装。

c.排水口安装。将排水口加上胶垫后,穿入净身盆排水孔眼,拧入排水三通上口。使排水口与净身盆排水孔眼的凹面相吻合后,在排水口圆盘下加抹油灰,外面加胶垫垫圈,用自制扳手卡入排水口内十字筋,使溢水口对准净身盆溢水孔眼,拧入排水三通上口。

d.手提拉杆安装。在排水三通中口装入挑杆弹簧珠,拧锁母至松紧适度,将手提拉杆插入空心螺栓,用卡具与横桃杆连接,调整定位,使手提拉杆活动自如。

⑪淋浴器安装。

a.镀铬淋浴器安装。

暗装管道时,将冷热水预留管口加试管找平、找正后量好短管尺寸,断管、套丝、缠生料带,装好短管弯头。

明装管道时按规定标高煨好元宝弯,上好管箍。

在淋浴器锁母外丝丝头处缠生料带并拧入弯头或管箍内,再将淋浴器对准锁母外丝,将锁母拧紧。

将固定圆盘上的孔眼找平、找正后做好标识,卸下淋浴器,在标识处栽好铅皮卷。

将锁母外丝口加上垫片,对准淋浴器拧至松紧适度,再将固定圆盘与墙面靠严并固定在墙上。

将淋浴器上部铜管预装在三通口上,使立管垂直,固定圆盘与墙面贴实,孔眼平正,做好标识并栽入铅皮卷,锁母外加上垫片,将锁母拧至松紧适度。

b.铁管淋浴器的组装。由地面向上量出1.15 m,画出阀门中心标高线,再画出冷热阀门中心位置,测量尺寸,预制短管,按顺序组装。立管、喷头找正后栽固定立管卡,将喷头卡住。

⑫排水栓的安装。

a.卸下排水栓根母,放在家具盆排水孔眼内,将一端套好丝扣的短管涂油、缠麻拧上存水弯,外露2~3扣。

b.量出排水孔眼到排水预留管口的尺寸,断好短管并做扳边处理,在排水栓圆盘下加1 mm厚胶垫或垫圈,带上根母。

c.在排水栓丝扣处缠生料带后,使排水栓溢水眼和家具盆溢水孔对准,拧紧根母至松紧适度并调直、找正。

⑬S形存水弯的连接。

a.应采用带检查口型的S形存水弯,在脸盆排水栓丝扣下端缠生料带后将存水弯拧至松紧适度。

b.把存水弯下节的下端缠生料带后插在排水管口内,将胶垫放在存水弯的连接处,调直、找正后拧至松紧适度。

c.用油麻、油灰将下水管口塞严、抹平。

⑭P形存水弯的连接。

a.在脸盆排水口丝扣下端缠生料带后将存水弯拧至松紧适度。

b.把存水弯横节按需要的长度配好,将锁母和护口盘背靠背套在横节上,在端头套上橡胶圈,调整安装高度,然后把胶垫放在锁口内,将锁母拧至松紧适度。

c.在护口盘内填满油灰后找平、抹平,将外溢油灰清理干净。

⑮浴盆排水配件安装(见图6-6)。

图6-6 浴盆的排水

a.将浴盆配件中的弯头与短横管相连接,将短管另一端插入浴盆三通的口内,拧紧锁母。三通的下口插入竖直短管,竖管的下端插入排水管的预留甩口内。

b.将浴盆排水栓圆盘加胶垫,抹铅油,插进浴盆的排水孔眼里。在孔外加胶垫和垫圈,在丝扣上缠生料带,用扳手卡住排水口上的十字筋与弯头拧紧连接好。

c.溢水立管套上锁母,插入三通的上口,并缠紧油麻,对准浴盆溢水孔,拧紧锁母。将排出管接入水封存水弯或存水盒内。

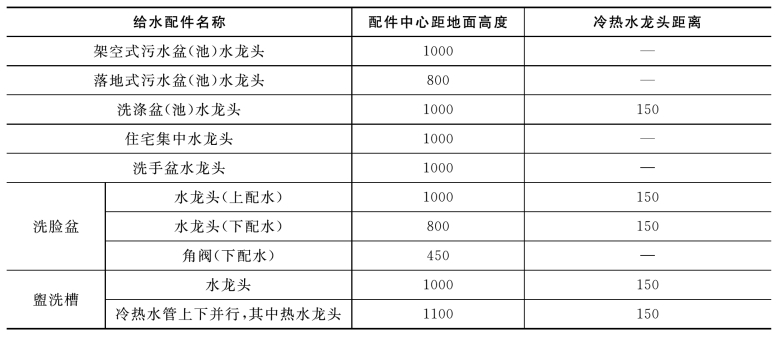

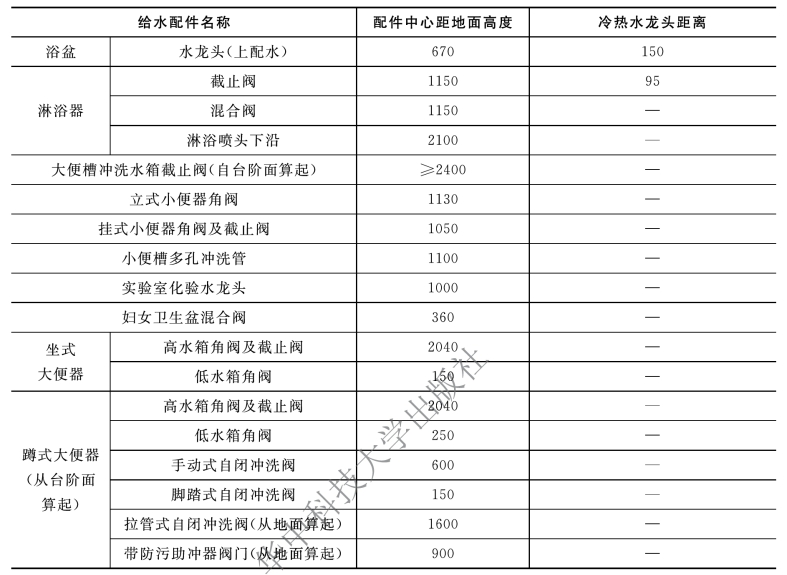

⑯卫生器具给水配件的安装高度见表6-4。

表6-4 卫生器具给水配件的安装高度 单位:mm

续表

⑰地漏与下水管之间的连接(见图6-7)。

图6-7 排水地漏安装图

地漏的排水管口直接插接在下水管道的承口中。由于接口结构形式和安装条件所限,一般无法开口,所以接口材料采用油泥子。安装时,在排水管承口内先抹好油泥子,厚度应与卫生器具排出口相适应,然后将卫生器具排出管插入,调整好卫生器具的水平度、垂直度,再将接口缝隙中的油泥子压实、抹平即可。

(2)配件调整。

配件安装完毕后,检查配件安装的牢固度,应开启方便、朝向合理,器具及配件周围做缝隙处理,抹平,清理干净。

(3)配件试验。

①满水试验。打开器具进水阀门,封堵排水口,观察器具及各连接件是否渗漏,溢水口溢流是否畅通。

②通水试验。器具满水后打开排水口,检查器具连接件,以不渗、不漏、排水通畅为合格。
