焊条电弧焊通常又称为手工电弧焊,是应用最普遍的熔化焊焊接方法,它是利用电弧产生的高温、高热量进行焊接的。在同等条件下,气焊消耗氧气、乙炔气、气焊条,焊条电弧焊消耗电能和电焊条,相比之下焊条电弧焊的成本高于气焊。在一般情况下,气焊用于公称直径小于50mm、管壁厚度小于3.5mm的管道连接;焊条电弧焊用于公称直径等于或大于50mm的管道连接。管道焊接常采用直径为3.2mm的焊条。......
2023-09-01
1.施工工艺
(1)高水箱配件安装
1)根据水箱进水口位置,确定进水弯头和阀门的安装位置,拆下水箱进水口的锁母,加上垫片、拆下水箱出水管的根母,加上垫片,安装弹簧阀及浮球阀,组装虹吸管、天平架及拉链,拧紧根母。
2)固定好组装完毕的水箱,把冲洗管上端插入水箱底部锁母后拧紧,下端与蹲便器的橡胶碗用16号铜丝绑扎3~4道,冲洗管找正找平后用单立管卡子固定牢固。
(2)低水箱配件安装
1)根据低水箱固定高度及进水点位置,确定进水短管的长度,拆下水箱进水漂子门的根母及水箱冲洗管的连接锁母,加垫片,安装溢水管,把浮球拧在漂杆上,并与浮球阀连接好。调整挑杆的距离,挑杆另一端与扳把连接。
2)冲洗管的安装与高水箱冲洗管的安装相同。
(3)连体式背水箱配件安装
1)把进水浮球阀与水箱连接处的孔眼加垫片,拧紧适度,根据水箱高度与预留给水管的位置确定进水短管的长度,与进水八字门连接。
2)在水箱排水孔处加胶圈,把排水阀与水箱出水口用根母拧紧,盖上水箱盖,调整把手,与排水阀上端连接。
3)皮碗式冲洗水箱,在排水阀与水箱出水口连接紧固后,根据把手到水箱底部的距离,确定连接挑杆与皮碗的尼龙线的距离并连接好,使挑杆活动自如。
(4)分体式水箱配件安装
分体式水箱在箱内配件安装的原理和连体式水箱相同,分体式水箱的箱体和坐便器通过冲洗管连接,拆下水箱出水口的根母,加胶圈,把冲洗管的一端插入根母中,拧紧适度;另一端插入坐便器的进水口橡胶碗内,拧牢压盖。安装紧固后的冲洗管的直立端应垂直,横装端应水平或稍倾向坐便器。
(5)延时自闭冲洗阀的安装
根据冲洗阀的中心距地面高度和冲洗阀至橡胶碗的距离,断好90°弯的冲洗管,使两端匹配,将冲洗阀锁母和胶圈卸下,套在冲洗管的直管段上。将弯管的下端插入橡胶碗内40~50mm固定牢固;将上端插入冲洗阀内,推上胶圈,调直找正,将锁母拧至适度。扳把式冲洗阀的扳手应朝向右侧,按钮式冲洗阀的按钮应朝向正面。
(6)脸盆水龙头安装
将水龙头根母、锁母卸下,插入脸盆的给水孔眼,下面再套上橡胶垫圈,带上根母后将锁母拧紧至松紧适度。
(7)浴盆混合水龙头的安装
冷水管、热水管的管口找平、找正后,将混合水龙头的转向对螺纹缠上生料带,带好护口盘;用自制扳手插入转向对螺纹内,分别拧入冷水、热水预留管口并校好尺寸,找平、找正,使护口盘与墙面匹配;然后将混合水龙头对正转向对螺纹并加垫,拧紧锁母找平、找正后用扳手拧至松紧适度。
(8)给水软管安装
量好尺寸,配好短管,装上八字水门;将短管另一端螺纹处缠生料带后拧在预留给水管口至松紧适度(暗装管道带护口盘,要先将护口盘套在短节上,短管上完后,将护口盘内填满油灰,向墙面找平,按实并清理外溢油灰);将八字水门与水龙头的锁母卸下,背靠背套在短管上,分别加好紧固垫(料),上端插入水龙头根部,下端插入八字水门中口,找直、找正后分别拧好上锁母、下锁母至松紧适度。
(9)小便器配件安装
1)将小便器角式长柄截止阀的螺纹上缠好生料带。
2)压盖与给水预留口连接,用扳手适度紧固,压盖内加油灰并使其与墙面匹配严密。
3)角阀的出口对准喷水鸭嘴,确定短管长度,压盖与锁母插入喷水鸭嘴和角阀内。
(10)净身盆配件安装
1)卸下混合阀门及冷水、热水阀门的阀盖,调整根母。在混合开关的四通下口装上预装好的喷嘴转心阀门。在混合阀门四通横管处套上冷水、热水阀门的出口锁母,加胶圈组装在一起,拧紧锁母。将三个阀门的门颈处加胶垫、垫圈,并带好根母。混合阀门上加角形胶垫及少许油灰,扣上长方形镀铬护口盘,带好根母,将混合阀门上的根母拧紧至适度,能使转心阀门盖转动30°。再将冷水、热水阀门的上根母对称拧紧。分别装好三个阀门的门盖,拧紧固定螺栓。
2)喷嘴安装。在喷嘴靠瓷面处加1mm厚的胶垫,抹少许油灰;把铜管的一端与喷嘴连接,另一端与混合阀门四通下的转心阀门连接;拧紧锁母,转心阀门的门梃应该朝向与四通平行一侧,以免影响手提拉杆的安装。
3)排水口安装。排水口加胶垫后穿入净身盆的排水孔眼,拧入排水三通上口;使排水口与净身盆排水孔眼的凹面相匹配后将排水口圆盘下加抹油灰,外面加胶垫、垫圈,用自制扳手卡入排水口内的十字筋,使溢水口对准净身盆的溢水孔眼,拧入排水三通上口。
4)手提拉杆安装。在排水三通中口装入挑杆弹簧珠,拧紧锁母至松紧适度,将手提拉杆插入空心螺栓,用卡具与横挑杆连接,调整定位,使手提拉杆活动自如。
(11)淋浴器安装
1)镀铬淋浴器安装
①暗装管道将冷水、热水预留管口加试管找平、找正后,量好短管尺寸,断管、套螺纹、缠生料带,上好短管弯头。
②明装管道按规定标高揻好元宝弯,上好管箍。
③在淋浴器锁母外螺纹头处缠生料带并拧入弯头或管箍内,再将淋浴器对准锁母外螺纹,将锁母拧紧。
④将固定圆盘上的孔眼找平、找正后做好标志,卸下淋浴器,在标志处栽好铅皮卷。
⑤将锁母外螺纹加垫,对准淋浴器拧至松紧适度,再将固定圆盘与墙面靠严并固定在墙上。
⑥将淋浴器上部铜管预装在三通口上,使立管垂直,固定圆盘与墙面贴实,孔眼平正,做好标志并栽入铅皮卷,锁母外加垫,将锁母拧至松紧适度。
2)铁管淋浴器的组装。由地面向上量出1.15m,画出阀门中心标高线,再画出冷、热阀门口的中心位置,测量尺寸,预制短管,按顺序组装,立管、喷头找正后裁固定立管卡,将喷头卡住。
(12)排水栓的安装
1)卸下排水栓根母,放在家具盆的排水孔眼内,将一端套好螺纹的短管涂油、缠麻拧上存水弯并外露2~3扣。
2)量出排水孔眼到排水预留管口的尺寸,断好短管并做扳边处理。在排水栓圆盘下加1mm胶垫、垫圈,带上根母。
3)在排水栓螺纹处缠生料带后使排水栓溢水眼和家具盆溢水孔对准,拧紧根母至松紧适度并调直找正。
(13)S形存水弯的连接

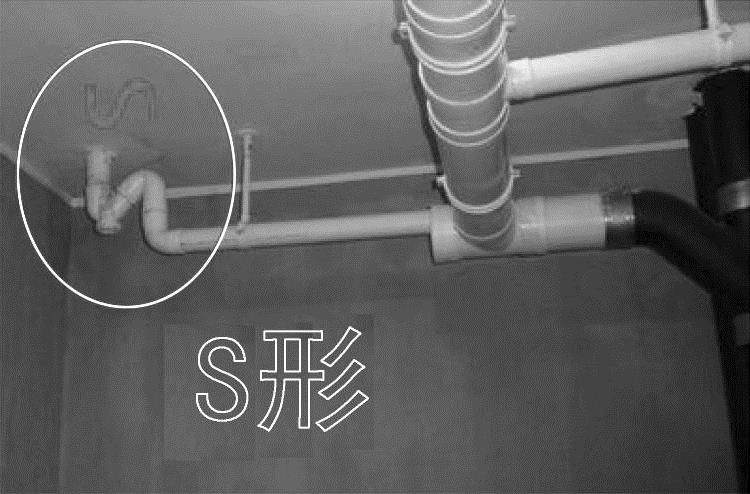

S形存水弯,如图5-33所示。
图5-33 S形存水弯
1)应采用带检查口的S形存水弯,在脸盆排水栓螺纹下端缠生料带后拧上存水弯至松紧适度。
2)把存水弯下节的下端缠生料带后插在排水管口内,将胶垫放在存水弯的连接处,调直找正后拧至松紧适度。
3)用油麻、油灰将下水管口塞严、抹平。
(14)P形存水弯的连接

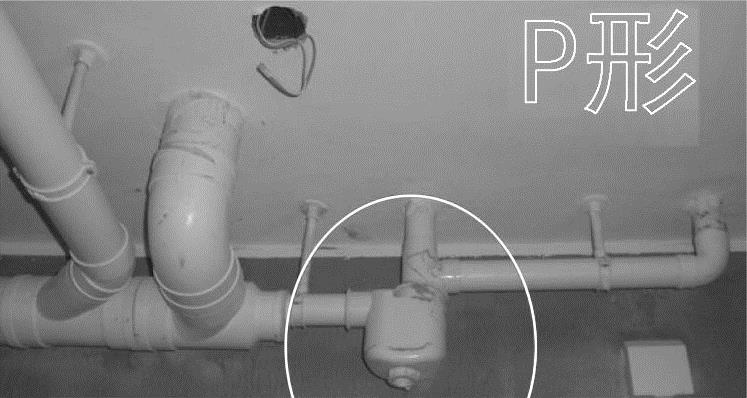

P形存水弯,如图5-34所示。
1)在脸盆排水口螺纹下端缠生料带后拧上存水弯至松紧适度。
图5-34 P形存水弯
2)把存水弯横节按需要长度配好,将锁母和护口盘背靠背套在横节上,在端头套上橡胶圈,调整安装高度至合适;然后把胶垫放在锁口内,将锁母拧至松紧适度。
3)把护口盘内填满油灰后找平、按平,将外溢油灰清理干净。
(15)浴盆排水配件安装
1)将浴盆配件中的弯头与短横管相连接,将短管另一端插入浴盆三通的口内,拧紧锁母。三通的下口插入竖直短管,竖直短管的下端插入排水管的预留甩口内。
2)将浴盆排水栓圆盘加胶垫、抹铅油,插进浴盆的排水孔眼里,在孔外加胶垫和垫圈,在螺纹上缠生料带,用扳手卡住排水口上的十字筋与弯头拧紧连接好。
3)溢水立管套上锁母,插入三通的上口,并缠紧油麻,对准浴盆溢水孔,拧紧锁母。将排出管接入水封存水弯或存水盒内。
(16)卫生器具给水配件的安装高度
卫生器具给水配件的安装高度见表5-21。

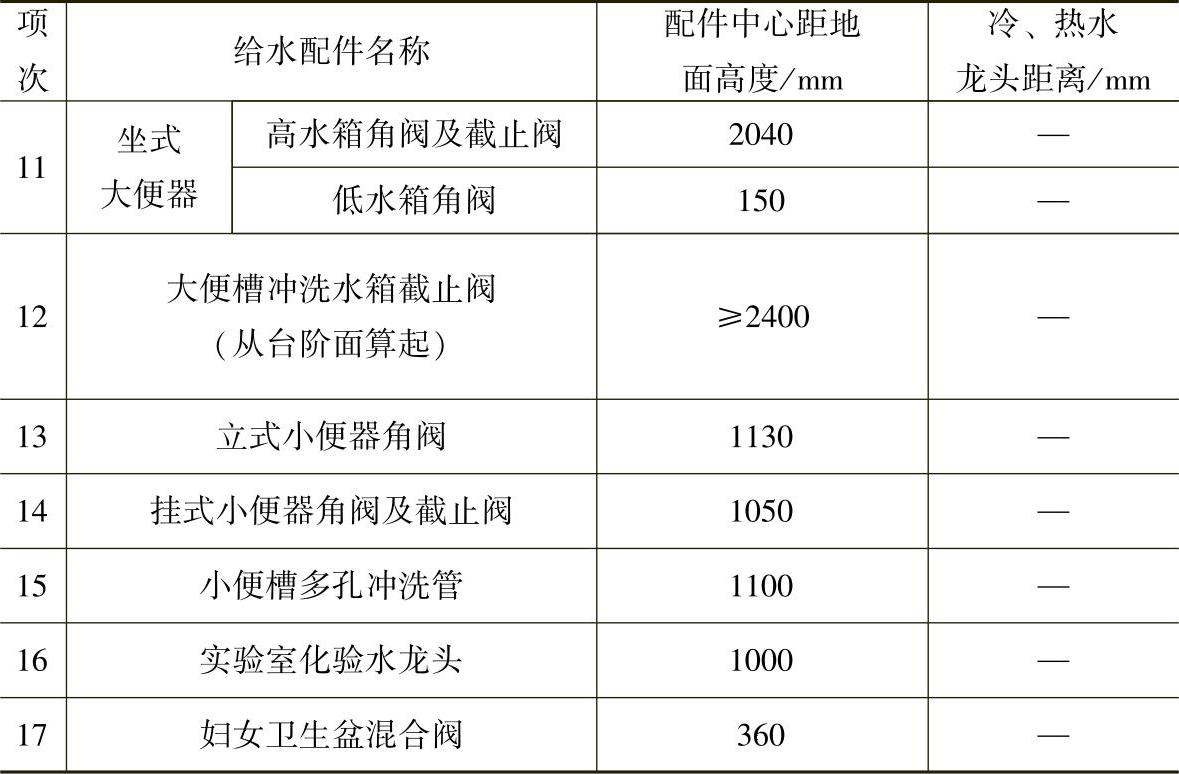

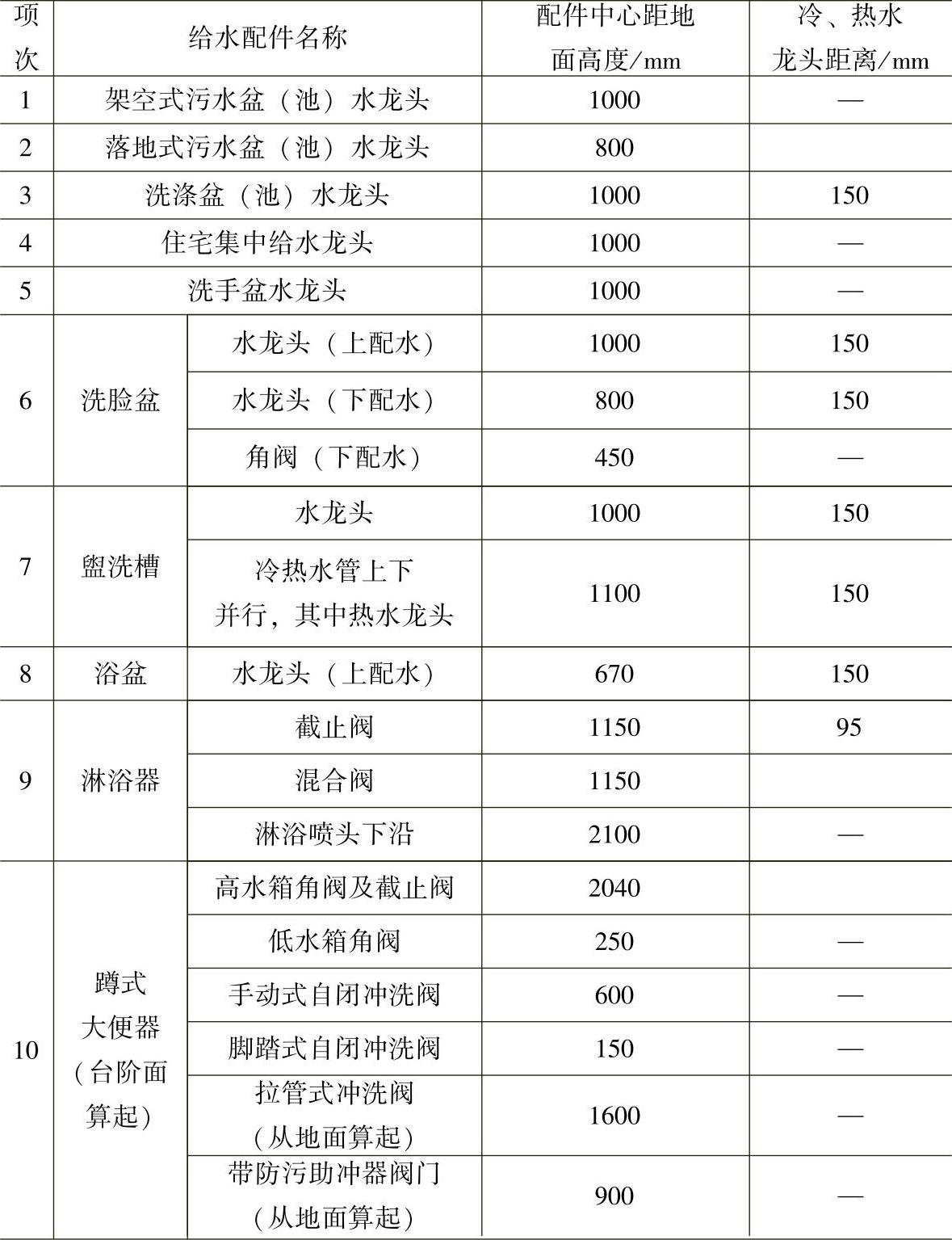

表5-21 卫生器具给水配件的安装高度
(续)
注:装设在幼儿园内的洗手盆、洗脸盆和盥洗槽的水嘴中心距地面的安装高度应为700mm,其他卫生器具给水配件的安装高度,应按卫生器具的实际尺寸相应减少。
(17)连接卫生器具的排水管的管径和最小坡度连接卫生器具的排水管的管径和最小坡度见表5-22。

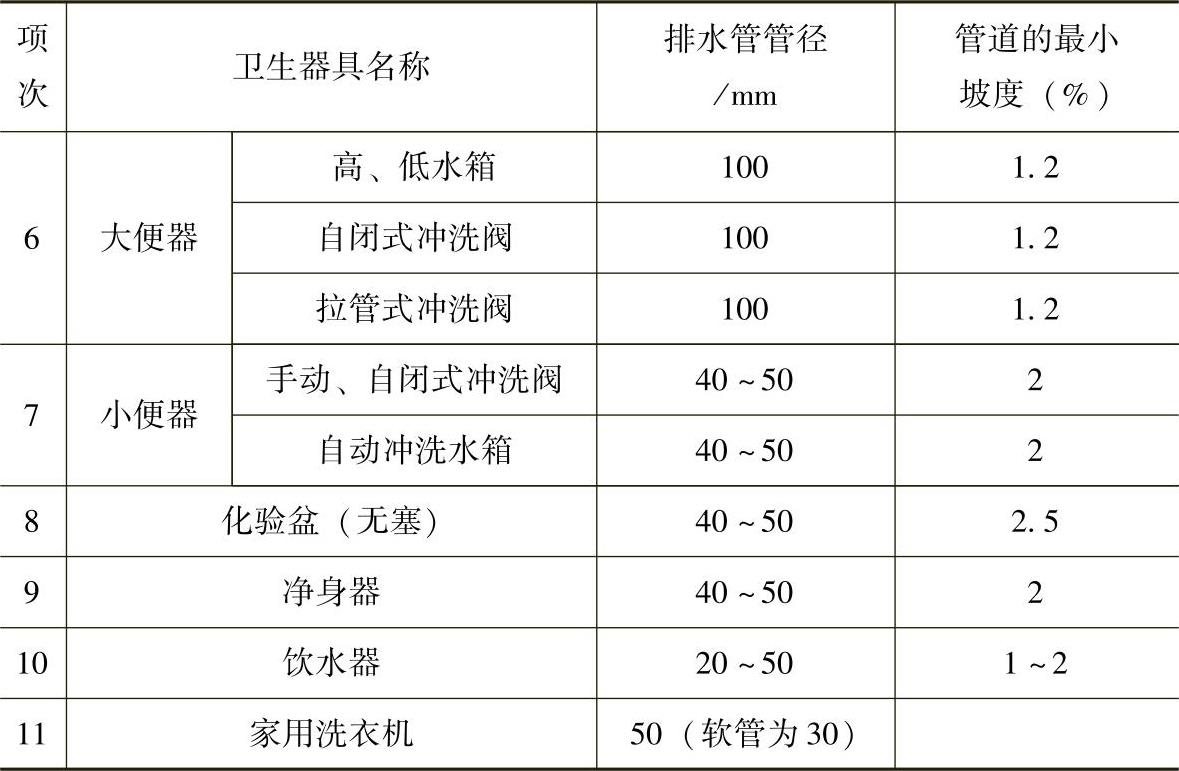

表5-22 连接卫生器具的排水管的管径和最小坡度
(续)
(18)配件调整
配件安装完毕后应进行检查,配件应安装牢固、开启方便、朝向合理。器具及配件周围做缝隙处理,抹平,清理干净。
(19)器具通水试验
1)满水试验。打开器具的进水阀门,封堵排水口,观察器具及各连接件是否渗漏,溢水口溢流是否畅通。
2)通水试验。器具满水后打开排水口,检查器具连接件,以不渗不漏、排水通畅为合格。
2.卫生器具配件安装要点
1)卫生器具配件应完好无损,接口严密,启闭灵活。
2)卫生器具给水配件安装标高的允许偏差应符合表5-23的规定。

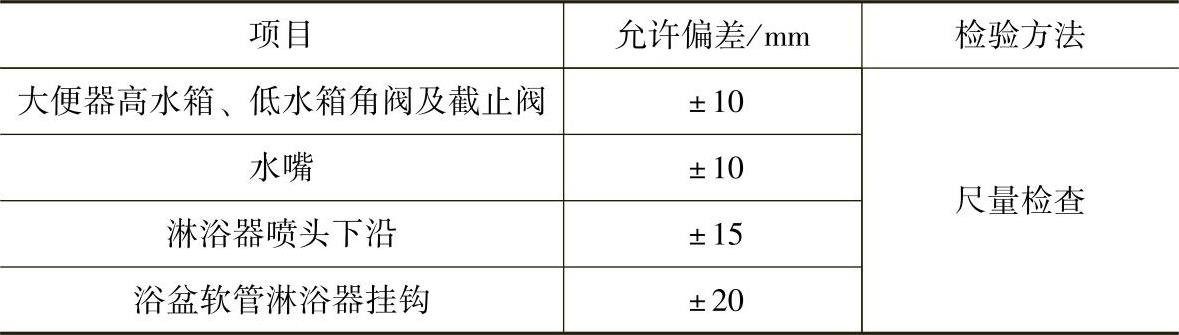

表5-23 卫生器具给水配件安装标高的允许偏差
3)浴盆软管淋浴器挂钩的高度,如设计无要求,应距地面1.8m。
有关水暖工从新手到高手的文章
焊条电弧焊通常又称为手工电弧焊,是应用最普遍的熔化焊焊接方法,它是利用电弧产生的高温、高热量进行焊接的。在同等条件下,气焊消耗氧气、乙炔气、气焊条,焊条电弧焊消耗电能和电焊条,相比之下焊条电弧焊的成本高于气焊。在一般情况下,气焊用于公称直径小于50mm、管壁厚度小于3.5mm的管道连接;焊条电弧焊用于公称直径等于或大于50mm的管道连接。管道焊接常采用直径为3.2mm的焊条。......
2023-09-01
图4-5 沿墙栽埋法固定支架图4-6 预埋钢板焊接固定支架3.射钉和膨胀螺栓固定往建筑结构上安装支架还可采用射钉或膨胀螺栓进行固定。用膨胀螺栓固定支架时,必须先在结构上安装螺栓的位置钻孔。图4-7 射钉固定支架图4-8 国产膨胀螺栓固定图4-9 进口膨胀螺栓进口膨胀螺栓安装方法将螺栓打进直径、深度都与本体相等的孔内,然后用冲子使劲冲,使尾部开口胀开。......
2023-09-01
可用塞尺插入承口检查对口间隙的大小,同时注意对中和对高程的要求。4)管道上的管件、阀门与管道安装同时进行,而消防栓、排气阀等附件在水压试验后再进行安装,各类井室在回填土前完成砌筑。水压试验合格后即可开始土方回填,应从管子两侧同时回填,每层的摊铺厚度为20~30cm,边回填边夯实;同时进行干密度测试,直至回填至地面。④检查安装机具是否配套齐全、良好。2)安装步骤①清理承、插管口,刷一层润滑剂。......
2023-09-01
图4-4 托钩与管卡a)托钩 b)单立管卡 c)双立管卡2.支架制作首先根据选定的形式和规格计算每个支架组合结构中各部分的料长。2)U形卡用圆钢制作。将圆钢调直、量尺、下料后切断,用圆板牙扳手将圆钢的两端套出螺纹,活动支架上的U形卡可套一头螺纹,螺纹的长度以套上固定螺栓后留出2~3扣为宜。3)吊架卡环制作。用圆钢或扁钢制作卡环时,穿螺栓棍的两个小圆环应保持圆、光、平,且两小环中心相对,并与大圆环相垂直。......
2023-09-01
在河道上,一个原来较为平缓的拐弯处垂直于水流产生了一个二次流,它使河流边缘上部的水流到下部边缘,然后流到下部中央,又沿中央向上,最后回到上部边缘。2)溪流的坡度应根据地理条件及排水要求而定。普通溪流的坡度宜为0.5%,急流处为3%左右,缓流处不超过1%。可涉入式溪流的水深应小于0.3m,以免儿童溺水,同时水底应做防滑处理。......
2023-10-03
2)对单出口的消防栓、水平支管,应从箱的端部经箱底由下而上引入。3)对双出口消防栓,有甲、乙、丙型三种安装方式,其安装尺寸应满足设计或标准的要求。5)室外地上消防栓和接合器安装,接口(栓口)中心距地面高为700mm,安装时应先将接合器和消防栓下部的弯头安装在混凝土支墩上,安装应牢固。对墙壁式消防栓和接合器,如设计未要求,进、出口栓口的中心安装高度距地面应为1.10m,其上方应设有防坠落物打击的措施。......
2023-09-01
图1-5b是立管单线图的单线表示法,立面图用铅垂线表示,平面图用圆圈或圆圈加点表示。图1-7b是45°弯头的单线图表示法。等径三通两管的交线为直线。......
2023-09-01
4)轻便式铰板上有一个作用类似于自行车飞轮的“千斤”,当调整扳手两侧的调位销时,即可使“千斤”按顺时针方向或逆时针方向起作用,扳动把手,即可套螺纹。安装板牙时,先将活动标盘的刻线对准固定盘的“0”位,板牙上的标记与铰板上板牙槽旁的标记必须对应。7)加工完毕,铰板不要倒转退出,以免乱螺纹。......
2023-09-01
相关推荐
