小便器配件安装1)将小便器角式长柄截止阀的螺纹上缠好生料带。在喷嘴靠瓷面处加1mm厚的胶垫,抹少许油灰;把铜管的一端与喷嘴连接,另一端与混合阀门四通下的转心阀门连接;拧紧锁母,转心阀门的门梃应该朝向与四通平行一侧,以免影响手提拉杆的安装。4)手提拉杆安装。③在淋浴器锁母外螺纹头处缠生料带并拧入弯头或管箍内,再将淋浴器对准锁母外螺纹,将锁母拧紧。2)铁管淋浴器的组装。......
2023-09-01
1.施工工艺
(1)定位放线
1)依据表5-19确定卫生器具的安装高度。

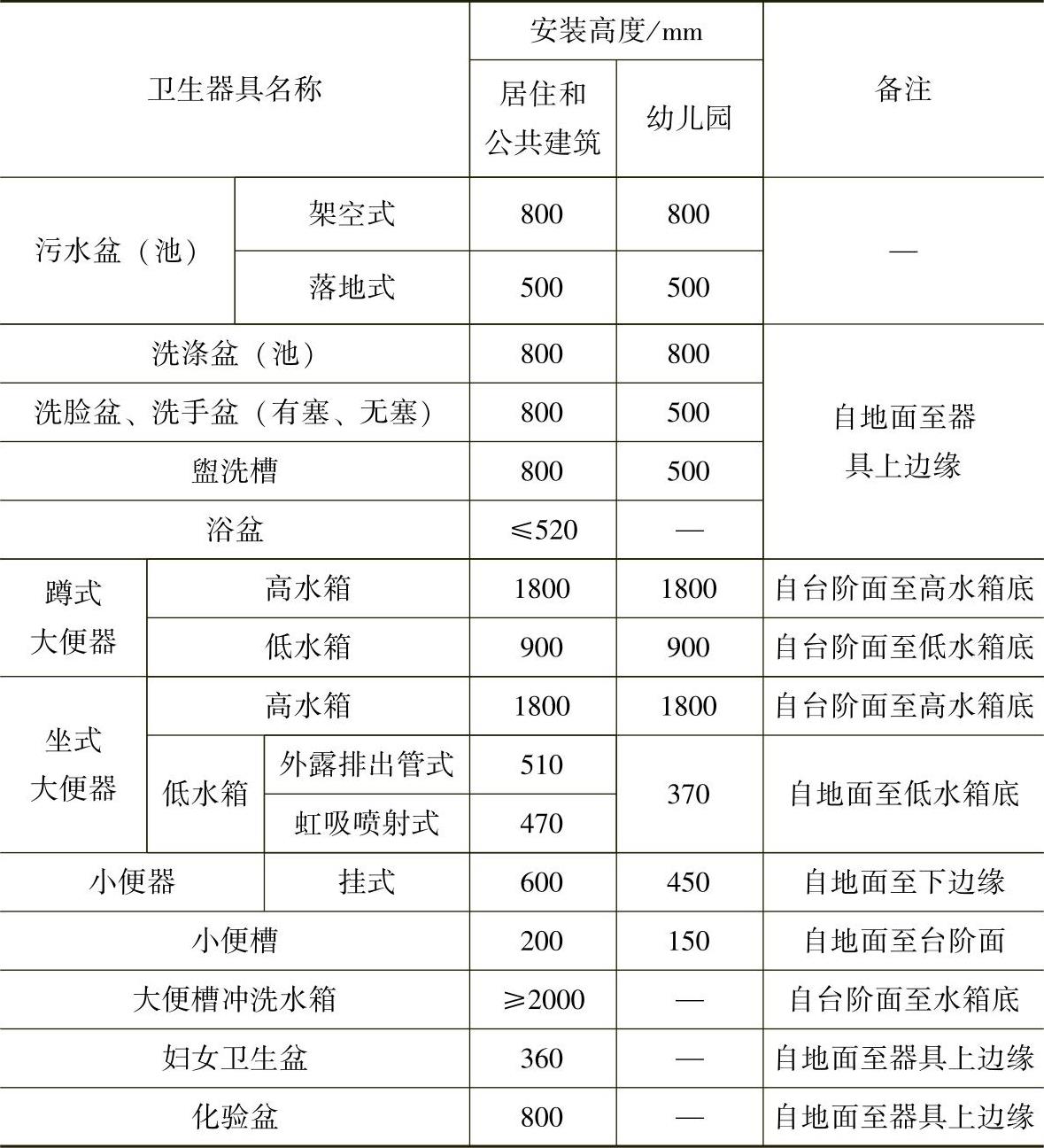

表5-19 卫生器具的安装高度
2)根据土建+0.5m(或1.0m)水平控制线、建筑施工图及器具安装高度确定器具安装位置。
(2)支架安装
1)支架制作
①支架采用型钢,螺栓孔不得使用电、气焊,并不得开孔、扩孔或切割。
②坐便器固定螺栓不小于M6;冲水箱固定螺栓不小于M10;家具盆使用扁钢支架时不小于40mm×3mm,螺栓不小于M8。
③支架制作应牢固、美观,孔眼及边缘应平整光滑,与器具接触面匹配。
④支架制作完成后进行防腐处理。
2)支架安装
①钢筋混凝土墙。找好安装位置后,用墨线弹出准确坐标,打孔后直接使用膨胀螺栓固定支架。
②砖墙。用ϕ20的冲击钻在已经弹出的坐标点上打出相应深度的孔,将孔内杂物清理干净,放入燕尾螺栓,用强度等级不小于32.5级的水泥捻牢。
③轻钢龙骨墙。找好位置后,应增加加固措施。
④轻质隔板墙。固定支架时,应打透墙体,在墙的另一侧增加薄钢板固定,薄钢板必须嵌入墙面内,外表与土建装饰面抹平。
3)支架安装过程中应注意和土建防水工序的配合,如对其防水造成破坏,应及时通知土建处理。
(3)蹲便器、高低水箱安装
1)将橡胶碗套在蹲便器进水口上,套正、套实后紧固。
2)找出排水管口的中心线,并画在墙上,用水平尺(或线坠)找好竖线。
3)将下水管承口内抹上油灰,蹲便器位置下铺垫白灰膏(白灰膏厚度以蹲便器标高符合要求为准),然后将蹲便器排水口插入排水管承口内稳装好。
4)将水平尺放在蹲便器上沿,沿纵、横双向找平、找正,使蹲便器进水口对准墙上中心线。
5)蹲便器两侧用砖砌好抹光,将蹲便器排水口与排水管承口接触处的油灰压实、抹光。然后将蹲便器排水口临时封堵。
6)蹲便器稳装之后,确定水箱出水口的中心位置,向上测量出规定高度(箱底距台阶高1.8m)。
7)根据高水箱固定孔与给水孔的距离确定固定螺栓的高度,在墙上做好标志,安装支架及高水箱。
8)稳装多联蹲便器时,应先找出标准地面标高,向上测量好蹲便器需要的高度,用小线找平,找好墙面距离,然后按上述方法逐个进行稳装。
9)多联高低水箱应按上述做法先挂两端的水箱,然后挂线拉平找直,再稳装中间水箱。
(4)背水箱坐便器安装
1)清理坐便器预留排水口,取下临时管堵,检查管内有无杂物。
2)将坐便器出水口对准预留排水口放平找正,在坐便器两侧固定螺栓孔眼处做好标志。
3)在标志处剔ϕ20mm×60mm的孔洞,栽入螺栓,将坐便器试稳,使固定螺栓与坐便器匹配,移开坐便器。将坐便器排水口及排水管口周围抹上油灰后将坐便器对准螺栓放平、找正,进行安装。
4)对准坐便器尾部中心,在墙上画好垂直线,在距地坪800mm高度画水平线。根据水箱背面固定孔眼的距离,在水平线上做好标志,栽入螺栓。将背水箱挂在螺栓上放平、找正,进行安装。
(5)洗脸盆安装
1)挂式洗脸盆安装
①燕尾支架安装。按照排水管中心在墙上画出竖线,由地面向上量出规定的高度,画出水平线,根据盆宽在水平线上做好标志,栽入支架。将洗脸盆置于支架上找平、找正后将架钩钩在盆下固定孔内,拧紧盆架的固定螺栓,找平、找正。
②铸铁架洗脸盆安装。按上述方法找好十字线,栽入支架,将活动架的固定螺栓松开,拉出活动架将架钩钩在盆下固定孔内,拧紧盆架的固定螺栓,找平、找正。
2)柱式洗脸盆安装
①按照排水管口中心画出竖线,立好支柱,将洗脸盆中心对准竖线放在立柱上,找平后在洗脸盆固定孔眼位置栽入支架。
②将支柱在地面位置做好标志,并放好白灰膏,稳好支柱和脸盆,将固定螺栓加橡胶垫、垫圈,带上螺母拧至松紧适度。
③洗脸盆面找平,支柱找直后将支柱与洗脸盆接触处及支柱与地面接触处用白水泥勾缝抹光。
3)台式洗脸盆安装。待土建做好台面后,按照上述方法固定洗脸盆并找平、找正,盆与台面的缝隙处用密闭膏封好,防止漏水。
(6)净身盆安装
1)清理排水预留管口,取下临时管堵,装好排水三通的下口铜管。
2)将净身盆排水管插入预留排水管口内,将净身盆稳平、找正,做好固定螺栓孔眼和底座的标志,移开净身盆。
3)在固定螺栓孔标志处栽入支架,将净身盆孔眼对准螺栓放好,与原标志匹配后再将净身盆下垫好白灰膏,排水铜管套上护口盘。净身盆找平、找正后稳牢。净身盆底座与地面有缝隙处,嵌入白水泥膏补齐、抹平。
(7)挂式小便器安装
1)根据排水口位置画一条垂线,由地面向上量出规定的高度并画一水平线,根据小便器尺寸在横线上做好标志,再画出上孔眼、下孔眼的位置。
2)在孔眼位置栽入支架,托起小便器挂在螺栓上。把胶垫、垫圈套入螺栓,将螺母拧至松紧适度。将小便器与墙面的缝隙嵌入白水泥膏补齐、抹光。
(8)立式小便器安装
1)按照上述其他卫生器具的安装方法,根据排水口位置和小便器尺寸做好标志,栽入支架。
2)将下水管周围清理干净,取下临时管堵,抹好油灰,在立式小便器下铺垫水泥、白灰膏的混合物(比例为1∶5)。
3)将立式小便器找平、找正后稳装。立式小便器与墙面、地面缝隙嵌入白水泥浆抹平、抹光。
(9)家具盆安装
1)将盆架和家具盆进行试装,检查是否相符。
2)将冷水、热水预留管之间画一平分垂线(只有冷水时,家具盆中心应对准给水管口)。由地面向上量出规定的高度,画出水平线,按照家具盆架的宽度做好标志,剔成ϕ50mm×120mm的孔眼,将盆架找平、找正后用水泥栽牢。
3)将家具盆放于支架上使之与支架匹配,家具盆靠墙一侧缝隙处嵌入白水泥浆勾缝抹光。
(10)浴盆安装
1)浴盆稳装前应将浴盆内表面擦拭干净,同时检查瓷面是否完好。
2)带腿的浴盆先将腿部的螺栓卸下,将拔销母插入浴盆底的卧槽内,把腿扣在浴盆上带好螺母拧紧找平。

3)浴盆如砌砖腿时,应配合土建把砖腿按标高砌好。将浴盆稳于砖台上,找平、找正。浴盆与砖腿缝隙处用1∶3水泥砂浆填充抹平。浴盆安装完成图,如图5-32所示。
图5-32 浴盆安装完成图
(11)器具通水试验
1)器具安装完成后,应进行满水和通水试验,试验前应检查地漏是否畅通,分户阀门是否关好;然后按层段分户分房间逐一进行通水试验。
2)试验时临时封堵排水口,将器具灌满水后检查各连接件不渗不漏;打开排水口,排水通畅为合格。
2.卫生设备安装要点
1)排水栓和地漏的安装应平正、牢固,低于排水表面,周边无渗漏。地漏水封高度不得小于50mm。
2)卫生器具交工前应做满水和通水试验。
3)卫生器具安装的允许偏差和检验方法应符合表5-20的规定。

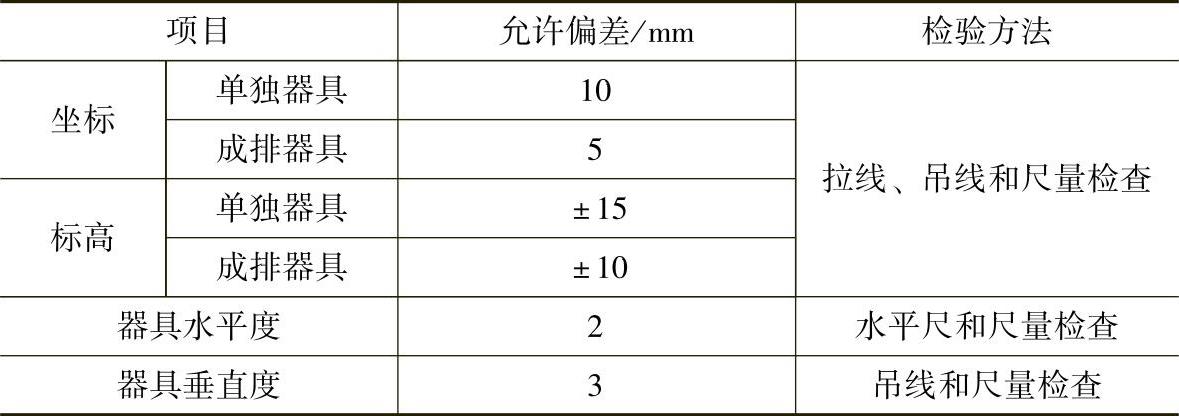

表5-20 卫生器具安装的允许偏差和检验方法
4)有饰面的浴盆,应留有通向排水口的检修门。
5)小便槽冲洗管,应采用镀锌钢管或硬质塑料管。冲洗孔应斜向下安装,冲洗水流同墙面成45°角,镀锌钢管钻孔后应进行二次镀锌。
6)卫生器具的支、托架必须防腐良好,安装平整、牢固,与器具接触紧密、平稳。
有关水暖工从新手到高手的文章
小便器配件安装1)将小便器角式长柄截止阀的螺纹上缠好生料带。在喷嘴靠瓷面处加1mm厚的胶垫,抹少许油灰;把铜管的一端与喷嘴连接,另一端与混合阀门四通下的转心阀门连接;拧紧锁母,转心阀门的门梃应该朝向与四通平行一侧,以免影响手提拉杆的安装。4)手提拉杆安装。③在淋浴器锁母外螺纹头处缠生料带并拧入弯头或管箍内,再将淋浴器对准锁母外螺纹,将锁母拧紧。2)铁管淋浴器的组装。......
2023-09-01
①依据表6-3确定卫生器具安装高度。表6-3卫生器具安装高度续表②根据土建+0.5 m水平控制线、建筑施工图及器具安装高度确定器具安装位置。①蹲便器、高低水箱安装。h.安装多联蹲便器时,应先确定标准地面标高,向上测量好蹲便器需要的高度并找平,确定好与墙面的距离,然后按上述方法逐个进行安装。洗脸盆就位并安装水嘴。⑥立式小便器安装。......
2023-09-01
安装弹簧阀及浮球阀。③连体式背水箱配件安装。拧紧锁母,转心阀门须朝向与四通平行的一侧,以免影响手提拉杆的安装。在淋浴器锁母外丝丝头处缠生料带并拧入弯头或管箍内,再将淋浴器对准锁母外丝,将锁母拧紧。a.应采用带检查口型的S形存水弯,在脸盆排水栓丝扣下端缠生料带后将存水弯拧至松紧适度。......
2023-09-01
供暖管道及附属器具的安装,即按照施工图样、施工验收规范和质量检验评定标准的要求,将散热器安装就位并与管道连接,组成满足生活和生产要求的采暖供热系统。c.在穿墙处设方形补偿器,水平安装。表4-1套筒补偿器预拉伸长度表③波形补偿器。......
2023-09-01
1)卫生器具a.本工程所用卫生洁具的规格型号和颜色均由业主和装修设计确定。与本设计所选用的产品不符时,卫生器具给水排水支管和配件应相应改变。b.卫生洁具给水及排水五金配件应采用与卫生洁具配套的节水型。2)阀门a.生活冷水管和生活热水管上采用铜球阀,公称压力为不小于1.6MPa。b.消防水泵吸水管上采用球墨铸铁闸阀,公称压力不小于1.0MPa;其余部位采用双向型蝶阀,公称压力不小于1.6MPa。......
2023-08-22
室外供热管网担负着向许多热用户供热的任务,为了均衡、安全、可靠地供热,室外供热管网中需要设置一些必要的附属器具。③减压装置前后应安装压力表,减压装置后的管道上还应安装安全阀。安全阀的排气管应接至室外不影响人员安全处。图7-20波纹管补偿器导向支架的设置③套管式补偿器安装。球形补偿器安装注意事项如下。......
2023-09-01
给水干管的中部应设固定支架,以保证管道系统的整体稳定性。给水立管可分为明装和暗装于管道竖井或墙槽内的安装。2)按照确定的顺序,从干管甩口处开始向立管末端顺序安装。每层每趟立管从上至下统一吊线安装卡件,高度应一致;竖井内立管安装时,其卡件宜设置型钢卡架。立管阀门的安装朝向应便于操作和修理。7)如设计要求立管采取热补偿措施,其安装方法同干管。......
