室外给水管道安装:水暖工从新手到高手

【摘要】:可用塞尺插入承口检查对口间隙的大小,同时注意对中和对高程的要求。4)管道上的管件、阀门与管道安装同时进行,而消防栓、排气阀等附件在水压试验后再进行安装,各类井室在回填土前完成砌筑。水压试验合格后即可开始土方回填,应从管子两侧同时回填,每层的摊铺厚度为20~30cm,边回填边夯实;同时进行干密度测试,直至回填至地面。④检查安装机具是否配套齐全、良好。2)安装步骤①清理承、插管口,刷一层润滑剂。

1.承插式刚性接口

(1)普通铸铁管承插式石棉水泥接口

1)下管。在挖好沟槽后,经验槽合格即开始下管。下管方法有人工压绳法(图5-15)和机械下管法。

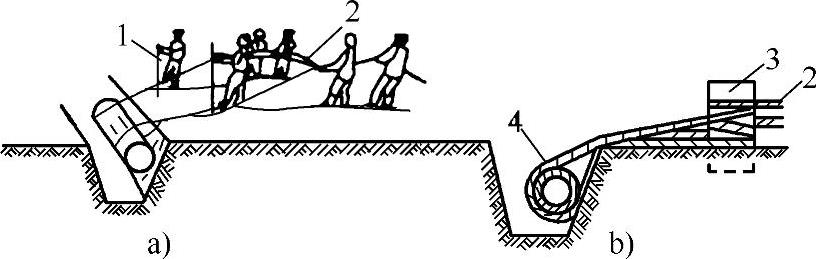

图5-15 人工压绳法

a)撬棍压绳法 b)集中下管法

1—s撬棍 2—下管大绳 3—埋立管 4—下管

2)对口。一般采用人工撬棍对口,听到顶撞声,而有回弹留有间隙,其间隙值见表5-13。可用塞尺插入承口检查对口间隙的大小,同时注意对中和对高程的要求。

5-13 承插铸铁管管口最大间隙 (单位:mm)

3)打口和养护。打口前,先检查管子安装的位置和坡度是否符合设计要求,用铁牙将承口处的环形间隙找匀;再用麻錾打麻(或橡胶圈)至紧密状态,再分层填打石棉水泥灰,直至灰口凹进承口2mm左右为止;然后用湿土覆盖养护48h以上,可进行水压试验

4)管道上的管件、阀门与管道安装同时进行,而消防栓排气阀等附件在水压试验后再进行安装,各类井室在回填土前完成砌筑。

5)沟槽回填土。水压试验合格后即可开始土方回填,应从管子两侧同时回填,每层的摊铺厚度为20~30cm,边回填边夯实;同时进行干密度测试,直至回填至地面。

(2)承插铸铁管膨胀水泥砂浆接口

接口的密封填料采用膨胀水泥砂浆,可避免用锤打击石棉水泥灰的繁重体力劳动,只需分层填入膨胀水泥砂浆,分层捣实即可。

膨胀水泥砂浆配合比:膨胀水泥∶砂∶水=1∶1∶0.3。随用随拌,半小时内用完。

(3)青铅接口

内填油麻,外填青铅。在打好油麻后,将铅熔化,灌入承口内,凝固后卸下卡箍,用铅錾捻打,直至铅表面平滑。

2.承插式柔性接口

(1)承插式球墨铸铁管接口

1)准备工作

①检查管材有无损坏,承插口工作面的尺寸是否在允许范围内。

②将承插口工作面的飞边和污物清除干净。

③橡胶圈形体完整,表面无裂缝。

④检查安装机具是否配套齐全、良好。

2)安装步骤

①清理承、插管口,刷一层润滑剂。

②上胶圈,把胶圈上到承口槽内,用手轻压一遍,使其均匀地卡在槽内。

③将插口中心对准承口中心,安装好手拉葫芦,均匀地使插口推入承口内,如图5-16所示。

图5-16 插口推入承口示意图

(2)预应力钢筋混凝土管接口

一般管径在400mm以上,采用承插式接口、橡胶圈密封材料。其安装方法基本与球墨铸铁相同,其接口大样如图5-17所示。

顶推方法可采用千斤顶法、手拉葫芦法等。

图5-17 预应力钢筋混凝土管口大样
