经检查合格后,临时封堵各预留管口,以免杂物落入,并通知土建填堵孔洞,按规定回填土。检查口安装的朝向应以清通时操作方便为准。图5-11 检查口图5-12 清扫口a)排水管起点清扫口 b)排水管中途清扫口为了清通方便,排水横管清扫口与管道相垂直的墙面距离不得小于200mm;若在排水横管的起点处设置堵头代替清扫口,与墙面的距离不得小于400mm。......
2023-09-01
1.引入管安装
1)给水引入管与排出管的水平净距不小于1.0m;室内给水管与排水管平行敷设时,管间最小水平净距为0.5m,交叉时垂直净距为0.15m。给水管应敷设在排水管的上方。当地下管道较多,敷设有困难时,可在给水管上加钢套管,其长度不应小于排水管管径的3倍,且其净距不得小于0.15m。

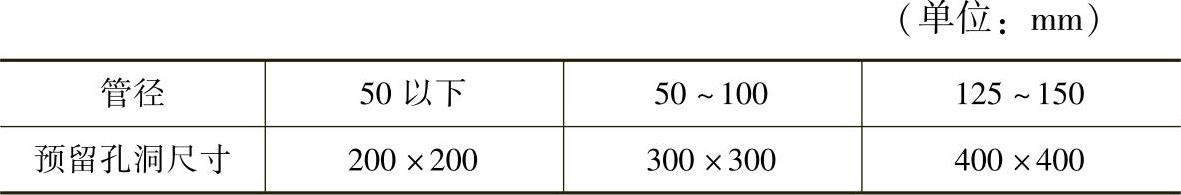

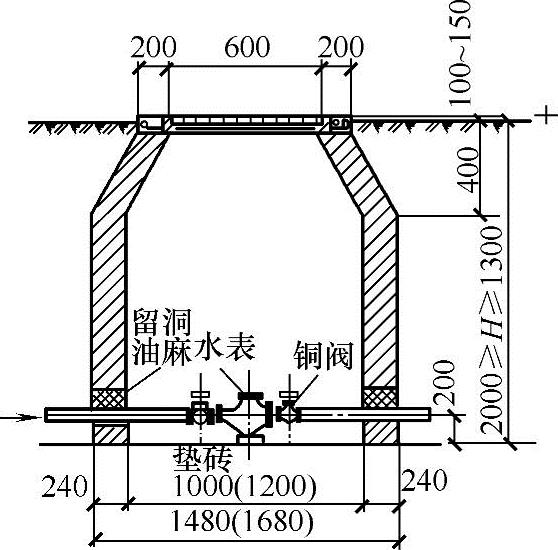

2)引入管穿过承重墙或基础时,应配合土建预留孔洞。给水引入管穿过基础时的预留孔洞尺寸规格见表5-1,给水管道穿基础做法如图5-1所示。
3)引入管及其他管道穿越地下构筑物外墙时应采取防水措施,加设防水套管。
4)引入管应有不小于0.003的坡度坡向室外给水管网,并在每条引入管上装设阀门,必要时还应装设泄水装置。
2.室内给水管道的安装
(1)干管安装
先在主干管中心线上定出各分支干管的位置,标出主干管的中心线;然后测量并记录各管段的长度,并在地面进行预制和预组装,预制的同一方向的干管管头应保证在同一直线上,且管道的变径应在分出支管之后进行。组装好的管子,应在地面上进行检查,若有歪斜、扭曲,则应进行调直。上管时,应将管道滚落在支架上,随即用预先准备好的U形管卡将管子固定,防止管道滚落。采用螺纹连接的管子,则吊上后即可上紧。

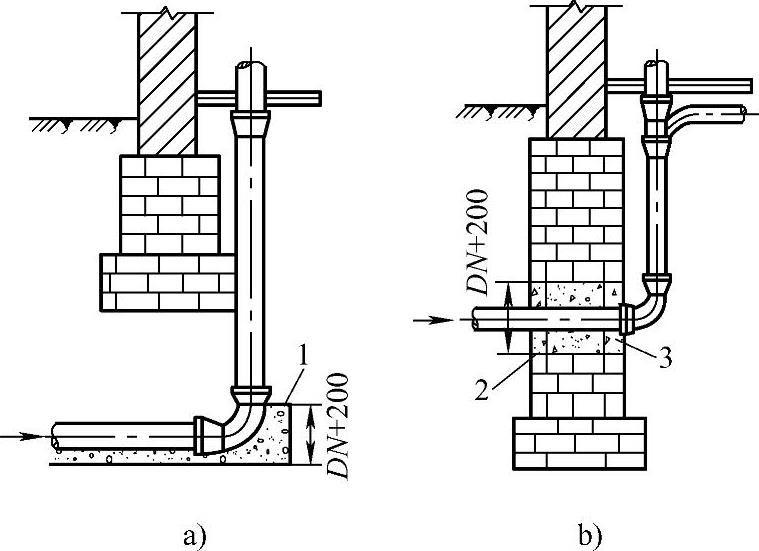

图5-1 给水管道穿基础做法
a)从浅基础下通过 b)穿基础 1—混凝土支座 2—粘土 3—水泥砂浆封口
表5-1 给水引入管穿过基础时的预留孔洞尺寸规格
给水干管的安装坡度不宜小于0.003,以利于管道冲洗及放空。给水干管的中部应设固定支架,以保证管道系统的整体稳定性。
干管安装后,还应进行最后的校正调直,保证整根管子的水平和垂直面都在同一直线上并最后固定;同时,用水平尺在管段上复核,防止局部管段出现“塌腰”或“拱起”的现象。
当给水管道穿越建筑物的沉降缝时,有可能在墙体沉陷时因剪切管道而发生漏水或断裂等,此时给水管道需做防剪切破坏处理。
原则上管道应尽量避免通过沉降缝,当必须通过时,有以下几种处理方法:
1)螺扣弯头法。在管道穿越沉降缝时,利用螺扣弯头把管道做成门形管,利用螺扣弯头的可移动性来缓解墙体沉降不均的剪切。这样,在建筑物沉降过程中,两边的沉降差就可用螺扣弯头的旋转来补偿。这种方法适用于小管径的管道,如图5-2所示。
图5-2 螺扣弯头法

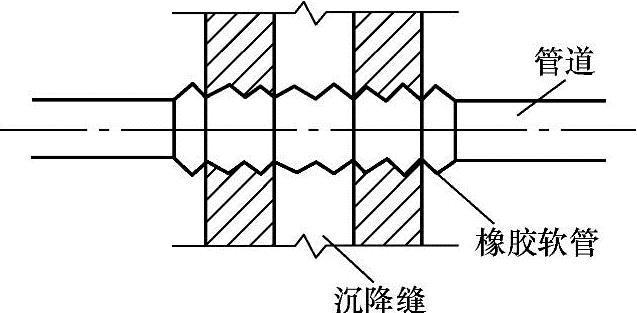

2)橡胶软管法。用橡胶软管连接沉降缝两端的管道,这种做法只适用于冷水管道(t≤20℃),如图5-3所示。
3)活动支架法。把沉降缝两侧的支架做成使管道能垂直位移而不能水平横向位移,如图5-4所示。
图5-3 橡胶软管法
(2)立管安装
干管安装后即可安装立管。给水立管可分为明装和暗装于管道竖井或墙槽内的安装。
1)根据工程现场的实际情况,重新布置、合理安排管井内各种管道的排列,按图样要求检查确认各层预留孔洞、预埋套管的坐标、标高。确定管井内各类管道的安装顺序。
2)按照确定的顺序,从干管甩口处开始向立管末端顺序安装。各种管材的连接应符合相应的管材连接的要求,同时应保证连接牢固,甩口准确、到位,朝向正确,角度合适。
3)立管明装。每层每趟立管从上至下统一吊线安装卡件,高度应一致;竖井内立管安装时,其卡件宜设置型钢卡架。将预制好的立管按编号分层排开,顺序安装,对好调直时的印记。校核预留甩口的高度、方向是否正确。支管的甩口均加好临时螺塞。立管阀门的安装朝向应便于操作和修理。安装完后用线坠吊直找正,配合土建堵好楼板洞。
4)立管暗装。安装在墙内的立管应在结构施工中预留管槽。立管安装后吊直找正,校核预留甩口的高度、方向是否正确。确认无误后进行防腐处理并用卡件固定牢固。支管的甩口应明露并加好临时螺塞。管道安装完毕应及时进行水压试验,试压合格后进行隐蔽工程检查,通过隐蔽工程验收后应配合土建填堵管槽。
5)热水立管除应满足上述要求外,一般情况下立管与干管的连接应采用2个弯头,如图5-5所示。
图5-4 活动支架法
图5-5 热水立管与干管连接
6)给水立管上应安装可拆卸的连接件。
7)如设计要求立管采取热补偿措施,其安装方法同干管。
8)管道安装完成后,按照施工图对安装好的管道的坐标、标高、坡度,以及预留管口的尺寸进行自检,确认准确无误后调整所有支、吊架固定管道,并进行水压试验。
9)试验合格后对镀锌钢管或钢塑复合管的外露螺纹和镀锌层的破损处刷好防锈漆。对保温或在吊顶内等需隐蔽的管道进行隐检,并填写隐蔽工程验收记录,办理隐蔽工程验收手续。
(3)支管安装
立管安装后,就可以安装支管,方法也是先在墙面上弹出位置线,但是必须在所接的设备安装定位后才可以连接,安装方法与立管相同。
安装支管前,先按立管上预留的管口在墙面上画出(或弹出)水平支管安装位置的横线,并在横线上按图样要求画出各分支线或给水配件的位置中心线,再根据横线与位置中心线测出各支管的实际尺寸进行编号记录,根据记录尺寸进行预制和组装(组装长度以方便上管为宜),检查调直后进行安装。
横支管管架的间距根据要求确定,支管宜采用管卡作为支架。
支架安装时,宜有0.002~0.005的坡度坡向立管或配水点。
3.水表的安装
水表安装图,如图5-6所示。水表安装时,应满足下列要求:
图5-6 水表安装图
1)应便于查看、维修,不易污染和损坏,不可暴晒,不可冰冻。
2)安装时应使水流方向与外壳标志的箭头方向一致,不可装反。
3)对于不允许断水的建筑物。水表后应设止回阀,并设旁通管,旁通管的阀门上要加铅封,不得随意开闭,只有在水表修理或更换时才可开启旁通阀。
4)为保证水表计量准确,螺翼式水表前的直管长度应有8~10倍的水表直径,旋翼式水表前应有不小于300mm的直线管段。水表后应设有泄水龙头,以便维修时放空管网中的存水。
5)水表前后均应设置阀门并注意方向性,不得将水表直接放在水表井底的垫层上,而应用红砖或混凝土预制块把水表垫起来,如图5-7所示。

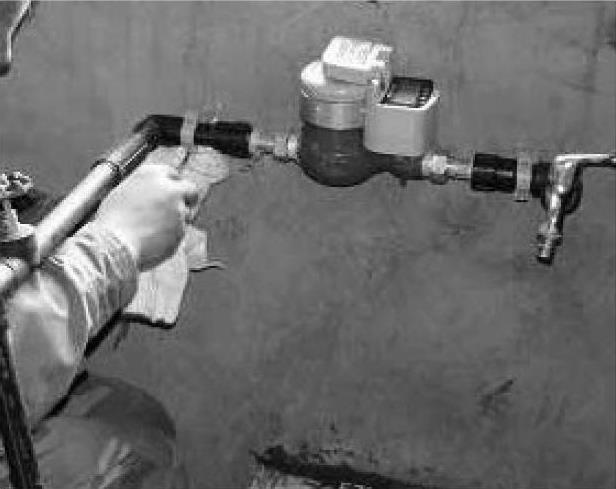

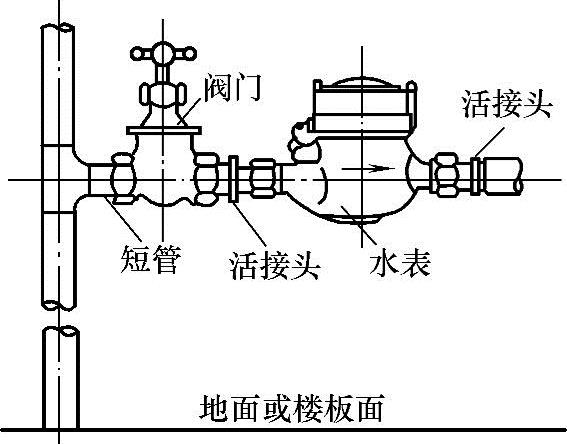

6)对于明装在建筑物内的分户水表,表外壳距墙表面不得大于30mm,水表的后面可以不设阀门和泄水装置,而只在水表前装设一个阀门。为便于维修和更换水表,需在水表前后安装活接头,如图5-8所示。
图5-7 水表节点安装图
图5-8 室内水表安装图(单位:mm)
有关水暖工从新手到高手的文章
经检查合格后,临时封堵各预留管口,以免杂物落入,并通知土建填堵孔洞,按规定回填土。检查口安装的朝向应以清通时操作方便为准。图5-11 检查口图5-12 清扫口a)排水管起点清扫口 b)排水管中途清扫口为了清通方便,排水横管清扫口与管道相垂直的墙面距离不得小于200mm;若在排水横管的起点处设置堵头代替清扫口,与墙面的距离不得小于400mm。......
2023-09-01
对单控开关进行的安装时要将室内总断路器断开,防止触电。图7-52 双控开关照明线路的安装示意图图解演示在进行双控开关的安装前,应首先对连接线和两个双控开关进行检查。图7-53 双控开关接线盒内预留导线双控开关接线盒的安装方法同单控开关接线盒的安装方法相同,在此不再赘述。......
2023-06-24
管道的标志应面向外侧,处于明显位置。③管道安装时,不得有轴向扭曲。①管道安装时,宜选用管材生产厂家的配套管卡。②管道安装时必须按不同管径和要求设置支架、吊架或管卡,位置应准确,埋设应平整牢固。......
2023-09-01
对于蒸汽采暖系统,当室外蒸汽压力高于室内蒸汽系统的工作压力时,应在热力入口的供汽管上设置减压阀、安全阀等。所有管口在上架前,均用角尺进行检测,以保证对口的平齐。2)立管的预制与安装。所有立管均应在测量楼层管段长度后,采用楼层管段预制法进行施工,将预制好的管段按编号顺序运至安装位置。当散热器支管长度大于1.5m时,应在支管处安装管卡或托钩。......
2023-09-01
常见的给水方式有以下几种基本类型:直接给水方式,不设增压及储水设备。可以直接从室外给水管道接管将水引入。单设水箱给水方式。图3-2 直接给水方式图3-3 设有水箱的给水方式缺点:系统一次性投资较大,设备和运行费用较高,安装及维护比较麻烦。利用密闭压力水罐代替水泵、水箱联合给水方式中的高位水箱,形成气压给水方式。变频调速给水方式。当给水系统中流量发生变化时,扬程也会发生变化。......
2023-09-20
考生应重点掌握室外给水系统的组成,室内给水方式的种类及其特点,室内给水管材的种类、特点、安装要求,室内给水设备的种类及各自作用。......
