图3.17挖掘机初压现场图3.18振动压路机干压现场1.干压风积沙施工工艺干压实工艺流程见图3.19。图3.19风积沙干压实工艺流程图水平分层填筑,按沙基放样宽度,每层填筑厚度30~50 cm,用机械按路堤横断面全宽一次推筑成型。表3.27风积沙试验段压实度、含水量检测结果注:表中采用的压实度均为各路段的平均值。......
2023-08-30
兵团垦区的道路大多由原先田间的简易主干道改造而成,且多数与田间渠道伴行,这就为风积沙的湿压提供了便利条件。因此,本文通过对农一师塔南公路和风积沙试槽施工中采用湿压风积沙试验施工的总结,提出了适合兵团垦区低等级、低造价公路风积沙的施工工艺。
1.湿压风积沙施工工艺
湿压风积沙施工工艺流程图。见图3.20。

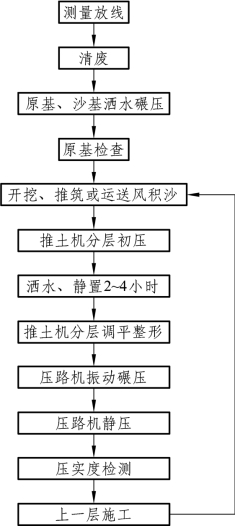

图3.20 风积沙湿压施工工艺流程图
(1)测量放线、清废、推筑或运送风积沙同干压风积沙规定。
(2)分层初压:每推筑一层后,用推土机或挖掘机沿路线纵向大致整平,并碾压3~4遍。碾压时直线段应从路基边缘向内侧逐轮碾压,半 径较小的曲线段应从内侧向外侧逐轮碾压,轮迹应重叠,重叠宽度不小于单轮宽度的 1/2。可采用纵向、横向交错的方式碾压,轮迹布满整个作业面为一遍。
(3)洒水:开挖完毕或每一碾压层分层初压后,利用平地机或铲车进行初平,使得整个路型符合设计要求。对于路线纵坡较大的路段,沿纵向在路沿堆成棱埂,棱埂高度10~15 cm左右,棱埂的长度根据路线的坡度而定,一般不得大于50 m,再采用洒水车静止洒水,使得水面形成径流,水将要流出棱梗为止。对于路线较为平缓的路段,可采用在风积沙路基、垫层两侧修筑棱埂,利用洒水车倒行洒水。水应洒均匀,洒水至饱和后静置2~4 h。
(4)调平复压:在静置后的风积沙和人工路槽上,用推土机履带碾压2~4遍。推土机履带必须重叠1/2覆带宽度,且碾压完整个路幅为一遍。
(5)振动碾压:调平复压结束后,由振动压路机采用高频、低幅振动碾压。碾压时,要从路基路槽两侧边缘向路中碾压,且碾压轮辐重叠不得小于1/3轮辐。碾压直到满足设计所要求的压实度,碾压速度为
3~4 km/h。
(6)静压收光:由于振动碾压使得风积沙表层较松散,所以采用振动压路机或轮胎式压路机静压收光1~2遍,碾压速度为1~3 km/h。
(7)压实度检测:压实质量以压实度控制,采用环刀法测定。压实度应达到规定的标准,若不符合要求时应进行补压,直到合格为止,方可进行下一道工序的作业。
2.湿压风积沙压实效果
1)塔南公路依托工程
风积沙垫层压实度检测结果见表3.29,其中风积沙的最大干密度为1.67 g/cm3、最佳含水量为 16%,压实度标准为 95%,室内回弹模量为72.6 MPa。

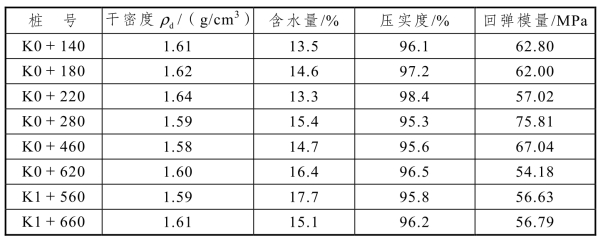

表3.29 风积沙垫层检测结果
由于此段路风积沙层中洒水较好,基本上均大于最佳含水量,碾压效果良好。但应说明,施工过程中由于表层含水量过小,压实度很难达到要求,而在含水量达到的最佳含水量至最佳含水量+2% 时,碾压效果较好,且很容易达到要求。对此在试验工程中均采用洒水到饱和状态,并经浸润后再碾压。为防洒水的不均匀性,采用洒水车洒水。兵团垦区大部分公路分布于灌区,用水相对而言较为方便,所以在兵团垦区使用湿压实是可行的。
2)风积沙试槽

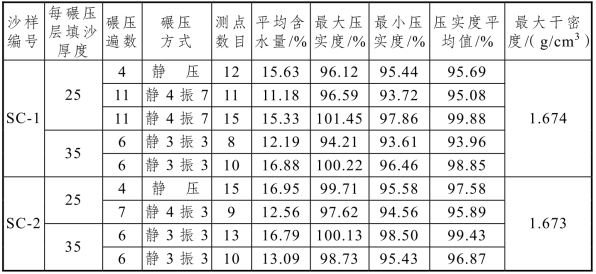

为了进一步检验碾压机械的压实效果和压实质量,在试槽施工过程中,对同一层两种风积沙的碾压效果进行了分析,压实度检测结果见表3.30。
表3.30 风积沙试槽压实效果统计一览表
从表3.30可以看出:
(1)当风积沙的碾压含水量为最佳含水量至最佳含水量+2% 时,在相同的压实功下很容易达到压实度要求。当碾压含水量略小于最佳含水量时,适当增加碾压遍数也易达到压实度要求。
(2)在风积沙施工中,要用最小的压实功能达到最佳的压实效果,碾压含水量应为最佳含水量或稍大于最佳含水量(约大于2%)。
(3)风积沙填筑厚度为35 cm时,在洒水饱和状态或大于最佳含水量+2% 时,也可以压实。
(4)风积沙含粉、黏粒越大,级配相对较好,越易压实。
总之,在用风积沙作路基时,风积沙的填筑厚度宜为90~100 cm或以上,回弹模量值趋于稳定。当风积沙填筑厚度超过90~100 cm后,回弹模量值不随风积沙填筑厚度的变化而变化,仅随干密度的增大而增大。在含水量处于饱和状态或大于最佳含水量+2% 时易于压实。
有关新疆特殊地区公路的文章
图3.17挖掘机初压现场图3.18振动压路机干压现场1.干压风积沙施工工艺干压实工艺流程见图3.19。图3.19风积沙干压实工艺流程图水平分层填筑,按沙基放样宽度,每层填筑厚度30~50 cm,用机械按路堤横断面全宽一次推筑成型。表3.27风积沙试验段压实度、含水量检测结果注:表中采用的压实度均为各路段的平均值。......
2023-08-30
2)施工方法沥青混合料的拌制。施工完成后,及时进行松铺系数的验证,以指导后续施工。一般不用人工不断地整修,只有在特殊情况下,如局部离析,需在现场管理人员的指导下,允许用人工找平或更换混合料,缺陷较严重时应予铲除,并及时调整摊铺机或改进摊铺工艺。②压路机应以缓慢而均匀的速度碾压,本次试验段施工采用两种组合方式进行碾压,并根据试验段结果确定最佳碾压组合。④压实完成24 h后,方能允许施工车辆通行。......
2023-09-22
用于路基干压实的压路机应具备以下技术性能:10~20 t铰接式自动振动压路机振动频率为30~40 Hz;振幅0.4~0.1 mm之间;碾压速度不大于6 km/h。路基干压实时,应采用高频低幅的原则。压实度标准可采用表3.25的规定:表3.25沙漠路基压实度标准沙漠的压实度检测方法可采用环刀法、核子密实度仪法或其他方法。用环刀法试验时,环刀中部应处于压实厚度的 1/2 深度。......
2023-08-30
沙漠公路勘测工作应在前期阶段工作的基础上认真分析公路对周围环境可能产生的影响,通过合理布线和采取相应措施,保护沿线生态环境。表3.11沙漠公路车速统计表km/h3)公路服务水平公路服务水平的划分。......
2023-08-30
封层施工前应严格按照相关结构要求进行原材料试验、配合比设计等准备工作。封层施工前对沙基顶面进行整修和验收。编织布展铺好后,用压路机静压一遍,使编织布与沙基结合紧密,增强沙基表层密度。......
2023-08-30
盐渍土地区公路路基、路面设计与施工技术方案,应根据当地气候特征、工程地质、水文地质、筑路材料、施工条件、环境要求等因素,贯彻因地制宜、经济适用、节约用地、保护环境、技术先进、安全可靠的原则。在盐渍土区域,地表水和地下水对公路的影响较一般区域更为严重。新疆的某一条盐渍土地区道路,设计阶段调查的地下水位在 5 m 以下,而道路建成后地下水变化到 2 m 以内,导致路基出现病害。......
2023-08-30
应充分贯彻因地制宜、就地取材的原则。纯风积沙可采用土工布等材料来加固修筑路基,水源缺乏地区的沙基可采用振动干压实技术。沙漠路基高度应遵循满足强度、减轻沙害、保证安全、经济合理等原则,总体采取填方略大于挖方的设计原则。平沙地路段不宜取土,应加以保护。路基设计宜填挖平衡或填方略大于挖方,挖方弃土宜用于填方路基,多余弃土应置于背风一侧的低洼处,距离路堑坡顶不应小于10 m。......
2023-09-22
采空区是指地下矿产被采出后留下的空洞区,按矿产被开采的时间,可分为老采空区、现采空区和未来采空区。自下而上分段注浆法:将注浆孔一次钻进到设计深度,然后从钻孔的底部往上,逐段安装注浆塞进行注浆,直至孔口的注浆方法。孔口封闭注浆法:在钻孔的孔口安装孔口管,自上而下分段钻孔和注浆,各段注浆时都在孔口安装孔口封闭器进行注浆的方法。......
2023-08-30
相关推荐
