沙漠公路勘测工作应在前期阶段工作的基础上认真分析公路对周围环境可能产生的影响,通过合理布线和采取相应措施,保护沿线生态环境。表3.11沙漠公路车速统计表km/h3)公路服务水平公路服务水平的划分。......
2023-08-30
隔断层法就是在路基某一层位设置一定厚度的隔断层,其根本目的是隔断毛细的上升,防止水分和盐分进入路基上部,从而避免路基或路面遭受破坏。
隔断层类型按采用材料有土工布(膜)隔断层、风积砂或河砂隔断层,砾(碎)石隔断层和沥青砂,油毛毡等隔断层。土工膜、沥青砂、油毛毡属不透水性隔断层,可隔断下层毛细水和气态水上升,砾石和风积砂属透水性隔断层,只可隔断毛细水的上升。
设置隔断层是处治路基盐胀最有效、最简便的措施,应优先考虑采用。一般应用于中强盐渍土地段,特别是硫酸盐渍土地段,受地面水或地下水毛细水影响的基,标高受限制的挖方路堑或被利用的原有路基含量超限路段。
1.土工合成材料隔断层
土工合成材料常用的有复合土工膜或土工膜,铺设时路基表面平整度与横坡应符合要求。并按设计要求设保护层。当设下保护层时应对路基表面的杂物、石子等进行清扫,下保护层的压实度应达到相应路基所要求的压实度。当不设下保护层时,路基的表面应清捡平整,严禁有尖硬棱角的碎、砾石块凸出路基表面。
用复合土土膜或土工膜作不透水隔断层已普遍采用,一般效果良好,但有的土工膜也出现过问题,主要是施工时土工膜上下的保护层材料选用不当或过厚,水分聚集形成软夹层,影响路基质量。此外,土工膜隔断层的横坡应控制在一定范围内,过小影响横向排水,过大不利于路基稳定。
土工合成材料应按路基横断面相应的宽度全断面铺设,并铺设平展紧贴下承层,不允许有褶皱。在沿路线纵向铺设时,应先由外侧向内侧铺筑。根据路基的纵坡与横坡,低的一幅接头在下,高的一幅接头在上。土工合成材料铺设应保证其整体性,相邻两幅采用焊接或缝接时,其接头应摺向下坡方向;如搭接时,搭接宽度不应小于 20 cm。铺筑完后要仔细检查有无破损处,发现后应在破损处的上面加铺大小适当能防止破损处漏水的土工和成材料进行补强。
土工合成材料铺设完成后,严禁行人、牲畜和各种车辆通行,并应尽快填筑上保护层或填料,以避免其受到阳光长时间的直接暴晒。第一层填料(含保护层或排水层)应采取轻型推土机、前置式装载机或人工摊铺,厚度不得小于 30 cm,土中不得夹有带棱角的石块。在距土工合成材料层8 cm以内的填料,其最大粒径不得大于 6 cm。运料车应采取倒行卸料或人工倒运摊铺的方法,一切车辆、施工机械只容许沿路堤的轴线方向行驶。距居民区、农耕区近的地段施工时,必须采取当天上料全面覆盖的方法分段铺设。
土工合成材料在存放以及铺设过程中,应尽量避免长时间暴晒或暴露,以免其性能老化。施工时应严格避免运料车及其他施工机械在已摊铺并张拉定位的土工合成材料上直接醚压,以免车轮对其产生推移或造成损伤。填料也不允许直接卸在土工合成材料上面,必须卸在已摊铺完备的土上面上。
在土工膜上填筑粗粒土的路段,应设上保护层。保护层摊平后先碾压 2~3 遍,再铺一层粗粒土,与上保护层一起碾压,两者的厚度之和不应超过 40 cm。土工合成材料的进场检验、运输、存放等应严格执行《土工合成材料应用技术规范》有关规定;其质量和保护层的规格,应符合设计和表2.19要求。

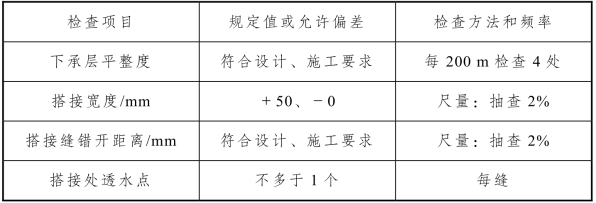

表2.19 隔离层工程土工合成材料施工质量标准表
2.砾(碎)石隔断层
砾(碎)石隔断层(如图2.27)材料进场时应进行严格检查,必须满足设计规定要求。砾(碎)石隔断层的粒径及反滤层的质量应符合设计规定,其实测项目按《公路工程质量检验评定标准》(JTG F80/1—2017)有关规定执行。
砾(碎)石隔断层应按设计厚度先铺设包边沙砾土,再全层一次铺填,路拱横坡不小于 2%,用平地机或大型推土机摊铺平整,并用人工配合找平。

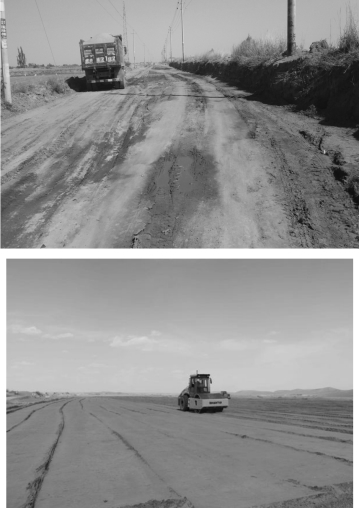

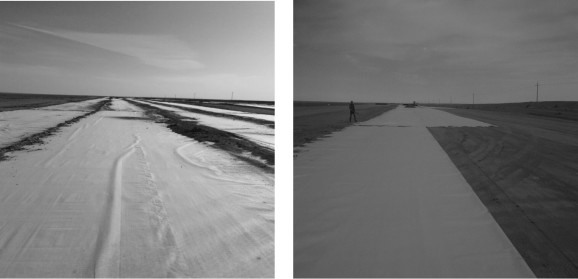

图2.27 土工布隔断层
由于砾(碎)石隔断层材料级配较均匀,细砂少,不易压实,因此碾压之前用平地机或大型推土机摊铺平整,使表面无明显凹凸之处,再用重型振动压路机碾压。砾(碎)石隔断层压实宜先用履带推土机稳压 1~2 遍,再用 12 t 以上的振动压路机碾压,由路基两侧向中间碾压,纵向轮碾应互相平行,并按试验确定的压实遍数碾压,以达到所要求的密实程度。

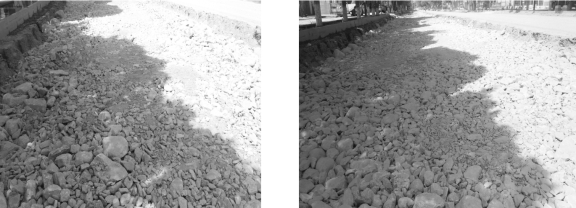

砾(碎)石隔断层(图2.28)不使用土质路基的压实度来判定其密实程度,《盐渍土地区公路设计与施工指南》规定以通过 12 t 以上的重型振动压路机进行压实试验,当压实层顶面稳定、不再有下沉轮迹时,可判为密实状态。砾(碎)石经振动压密后,再铺反滤层(土工织物)及上层填料,一次性碾压。
图2.28 砾石隔断层
3.风积沙或河沙隔断层
新疆的风积沙的总盐含量为 0.05%~0.55% 之间,黏粒含量少,具有可压缩时间短、沉降量小、徐变小、承载力高等特点,是良好的筑路材料,可用它做基底处理或隔断层,也可作为路基填料或路面垫层。用风积沙或河沙作为路基填料或隔断层,其质量指标应符合设计规定,如图2.29。
图2.29 风积沙隔断层
在干旱缺水地区风积沙填筑与压实,应根据当地自然条件和压实机械先做小范围的试验,选用合适的填筑与压实工艺。风积沙的填筑与压实是保证工程质量的关键,应遵循下列要求:
(1)风积沙路基必须采用机械化施工,重型振动压路机压实。
(2)风积沙表层 0~1.5 m 范围内天然含水量一般为 1% 左右。路基施工如用水不便,可采用干压实工艺,要求压实密度达到95% 以上。
(3)风积沙设计厚度大于 60 cm 时,应采用分层填筑,每层松铺厚度 30~40 cm;设计厚度≤60 cm时,可一次全厚度填筑。
(4)风积沙在干燥状态下压实度可达到 95%~100%,采用振动压实振压功能的深度可达到 60 cm。所以在条件许可时可采用全厚度(60 cm)填筑的干压实工艺。在新疆塔里木沙漠公路采用干压实工艺,既解决了干旱缺水难题,又保证了工程质量和施工进度,效果良好,列为沙漠公路施工的重大成果。干压实工艺流程分初压、复压、振动碾压、表层碾压。风积沙干压实施工工艺流程:
分层填筑包边土→分层填风积沙→分层初压→调平复压→振动碾压→铺土工布及沙砾层→表层碾压。
有关新疆特殊地区公路的文章
沙漠公路勘测工作应在前期阶段工作的基础上认真分析公路对周围环境可能产生的影响,通过合理布线和采取相应措施,保护沿线生态环境。表3.11沙漠公路车速统计表km/h3)公路服务水平公路服务水平的划分。......
2023-08-30
盐渍土地区公路路基、路面设计与施工技术方案,应根据当地气候特征、工程地质、水文地质、筑路材料、施工条件、环境要求等因素,贯彻因地制宜、经济适用、节约用地、保护环境、技术先进、安全可靠的原则。在盐渍土区域,地表水和地下水对公路的影响较一般区域更为严重。新疆的某一条盐渍土地区道路,设计阶段调查的地下水位在 5 m 以下,而道路建成后地下水变化到 2 m 以内,导致路基出现病害。......
2023-08-30
采空区是指地下矿产被采出后留下的空洞区,按矿产被开采的时间,可分为老采空区、现采空区和未来采空区。自下而上分段注浆法:将注浆孔一次钻进到设计深度,然后从钻孔的底部往上,逐段安装注浆塞进行注浆,直至孔口的注浆方法。孔口封闭注浆法:在钻孔的孔口安装孔口管,自上而下分段钻孔和注浆,各段注浆时都在孔口安装孔口封闭器进行注浆的方法。......
2023-08-30
分层松铺厚度根据土质类别、压实机具功能、碾压遍数等经过试验确定,但最大松铺厚度不应超过 30 cm;当用 12 t 以上振动式压路机碾压时,粗粒土和风积沙的松铺厚度可适当加厚。图2.22路基纵横向土质台阶3)台背回填桥涵与挡土墙等构造物的背后填土,应选用透水性好的非盐溃土分层填筑,松铺层厚度不应超过 20 cm,钢筋混凝土明盖板涵台背不设搭板时,宜设置水泥稳定沙砾过渡段。......
2023-08-30
因此路基工程基本完工后,施工单位应会同质量检查人员,按设计文件进行检查。根据检查情况施工单位编制整修计划、措施,并进行路基整修。路基工程完工后,在路面未施工前或交付使用前,如有损坏,施工单位应负责维修。应对路基场地清理,特殊土质地段处理,防护加固工程基础开挖等项目进行隐蔽工程检查验收和中间验收。......
2023-08-30
1)地貌新疆地貌自北向南依次为阿尔泰山、准噶尔盆地、天山、塔里木盆地、昆仑山系,形成以山地和盆地为主的5大地貌单元。2)气候新疆属于典型的大陆性干旱气候。年平均降水量只有 147 mm,具有降水稀少、地域分布不均的特征。气温具有北疆低于南疆,山区低于平原,且随海拔高度增加而递减的分布规律。且新疆属多风地区,风力巨大。此外,新疆地区还分布有大面积的盐渍土,以及冻土、黄土、沼泽软土等特殊土。......
2023-08-30
风积沙防治公路盐胀病害的工程实例盐胀病害在新疆公路中较为普遍,为此对公路盐胀病害的治理措施和盐胀控制效果进行了路况调查,现将各调查路段进行说明。这一含水量足以使膜上含一定量的 Na2SO4 盐渍土发生胀裂的路面破坏,而且由于施工中的错误,恰好形成了上下路段的对比,两段未填风积沙的路段,恰好一前一后将填筑风积沙的路段夹到了中间。玉阿公路充分证明了这一点。......
2023-08-30
施工中必须按设计要求,做好施工场地及附近的临时排水设施,并尽量与永久性排水设施相结合。路基填料应及时摊铺、碾压,每层均确保不小于 1.5% 的路拱横坡,使施工中雨水能及时顺利排出。......
2023-08-30
