1.材料
在高层建筑的地下室及人防工程中,采用合成高分子卷材作全外包防水,能较好地适应钢筋混凝土结构沉降、开裂、变形的要求,并具有抵抗地下水化学侵蚀的能力。
防水卷材的品种规格和层数,应根据地下工程防水等级、地下水水位高低及水压力作用状况、结构构造形式和施工工艺等因素确定。卷材防水层的卷材品种可按表8-1选用。卷材防水层的厚度应符合表8-2的规定。

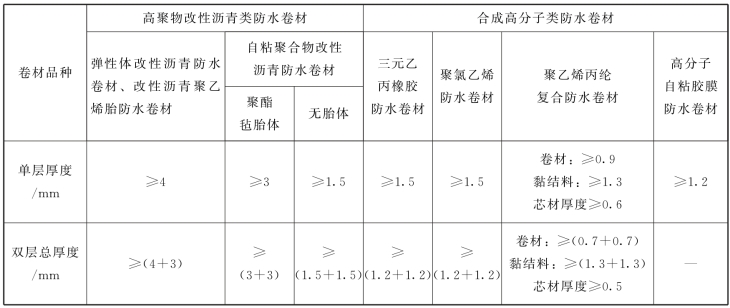

表8-1 卷材防水层的卷材品种
表8-2 不同品种卷材的厚度要求
2.施工工艺
(1)高层建筑采用箱形基础时,地下室一般多采用整体全外包防水做法。
1)外贴法。外贴法是将立面卷材防水层直接粘贴在需要防水的钢筋混凝土结构外表面上。采用外防外贴法铺贴卷材防水层时,应符合下列规定:
卷材防水层施工外帖法
①应先铺平面,后铺立面,交接处应交叉搭接。
②临时性保护墙宜采用石灰砂浆砌筑,内表面宜做找平层。
③从底面折向立面的卷材与永久性保护墙的接触部位,应采用空铺法施工;卷材与临时性保护墙或围护结构模板的接触部位,应将卷材临时贴附在该墙上或模板上,并应将顶端临时固定。
④当不设保护墙时,从底面折向立面的卷材接槎部位应采取可靠的保护措施。
⑤混凝土结构完成,铺贴立面卷材时,应先将接槎部位的各层卷材揭开,并将其表面清理干净,如卷材有局部损伤,应及时进行修补;卷材接槎的搭接长度,高聚物改性沥青类卷材应为150mm,合成高分子类卷材应为100mm;当使用两层卷材时,卷材应错槎接缝,上层卷材应盖过下层卷材。
卷材防水层甩槎、接槎构造如图8-1所示。

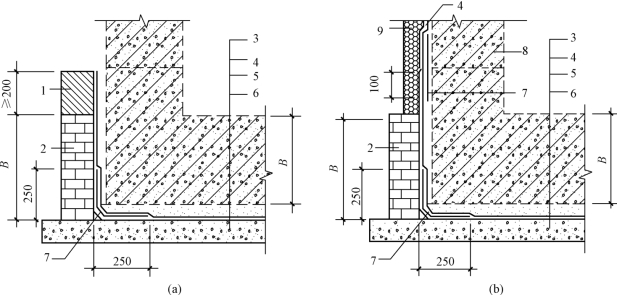

图8-1 卷材防水层甩槎、接槎构造
(a)甩槎;(b)接槎
1—临时保护墙;2—永久保护墙;3—细石混凝土保护层;4—卷材防水层;5—水泥砂浆找平层;6—混凝土垫层;7—卷材加强层;8—结构墙体;9—卷材保护层
卷材防水层施工内帖法
2)内贴法(图8-2)。内贴法是在施工条件受到限制,外贴法施工难以实施时,不得不采用的一种防水施工法,它的防水效果不如外贴法。其做法是先做好混凝土垫层及找平层,在垫层混凝土边沿上砌筑永久性保护墙,并在平、立面上同时抹砂浆找平层后,刷基层处理剂,完成卷材防水层粘贴,然后在立面防水层上抹一层15~20mm厚的1∶3水泥砂浆,平面铺设一层30~50mm厚的1∶3水泥砂浆或细石混凝土,作为防水卷材的保护层。最后进行地下室底板和墙体钢筋混凝土结构的施工。
(2)卷材铺贴要求。地下防水层及结构施工时,地下水水位要设法降至底部最低标高下300mm,并防止地面水流入,否则应设法排除。卷材防水层施工时,气温不宜低于5℃,最好在10℃~25℃时进行。铺贴各类防水卷材应符合下列规定:
1)应铺设卷材加强层。
图8-2 地下室工程内贴法卷材防水构造
1—素土夯实;2—素混凝土垫层;3—水泥砂浆找平层;4—基层处理剂;5—基层胶粘剂;6—卷材防水层;7—沥青油毡保护隔离层;8—细石混凝土保护层;9—地下室钢筋混凝土结构;10—5mm厚聚乙烯泡沫塑料保护层;11—永久性保护墙;12—填嵌密封膏
2)结构底板垫层混凝土部位的卷材可采用空铺法或点粘法施工,其黏结位置、点粘面积应按设计要求确定;侧墙采用外防外贴法的卷材及顶板部位的卷材应采用满粘法施工。
3)卷材与基面、卷材与卷材间的黏结应紧密、牢固;铺贴完成的卷材应平整顺直,搭接尺寸应准确,不得产生扭曲和皱褶。
4)卷材搭接处和接头部位应粘贴牢固,接缝口应封严或采用材性相容的密封材料封缝。
5)铺贴立面卷材防水层时,应采取防止卷材下滑的措施。
6)铺贴双层卷材时,上、下两层和相邻两幅卷材的接缝应错开1/3~1/2幅宽,且两层卷材不得相互垂直铺贴。
3.质量要求
(1)所选用的合成高分子防水卷材的各项技术性能指标,应符合标准规定或设计要求,并应有现场取样进行复核验证的质量检测报告或其他有关材料的质量证明文件。
(2)卷材的搭接缝宽度和附加补强胶条的宽度,均应符合设计要求。一般搭接缝宽度不宜小于100mm,附加补强胶条的宽度不宜小于120mm。
(3)卷材的搭接缝以及与附加补强胶条的黏结必须牢固,封闭严密,不允许有皱折、孔洞、翘边、脱层、滑移或存在渗漏水隐患的其他外观缺陷。
(4)卷材与穿墙管之间应黏结牢固,卷材的末端收头部位必须封闭严密。
有关高层建筑施工(第3版)的文章
主通道为结构设计中车辆通行道路,采用宽7m 和厚250mm 的C30混凝土。图5-36B0层预制板支撑节点图5-37坐浆区域示意5.3.2.4吊装施工本工程的预制构件总体吊装顺序如下。......
2023-11-21
④焊接时不得损害非焊接部位的卷材。⑤浇筑结构混凝土时不得损伤防水层。6)卷材防水层完工并经验收合格后应及时做保护层。保护层应符合下列规定:①顶板的细石混凝土保护层与防水层之间应设置隔离层。②底板的细石混凝土保护层厚度应大于50mm。7)卷材防水层的施工质量检验数量应按铺贴面积每100m2抽查1处,每处10m2,且不得少于3处。表4-5 卷材防水层施工质量主控项目检验2)卷材防水层施工质量一般项目检验应符合表4-6的规定。......
2023-09-27
基坑工程控制地下水水位的方法有降低地下水水位、隔离地下水两种。降低地下水水位的方法有集水沟明排水及降水井降水。轻型井点的布置应根据基坑的形状与大小、地质和水文情况、工程性质、降水深度等确定。当H值小于降水深度6m时,可用一级井点;当H值稍大于6m且地下水水位离地面较深时,可采用降低总管埋设面的方法,仍可采用一级井点;当一级井点达不到降水深度要求时,可采......
2023-08-29
冻结施工在上海中心地下室内进行。图7-24洞门凿除6)接收暗挖段施工由于本次冻结加固是在矩形顶管机切口距地下连续墙10 cm时,停止顶进后再进行水平冻结,洞门凿除完成后,矩形顶管机外壳已被冻住,若按常规继续顶进矩形顶管机,需要解冻,在解冻过程中可能会带来水土流失和上方管线沉降,因此矩形顶管机未再顶进,仍继续维持冻结。......
2023-10-09
在人民路隧道南线盾构浦西人民路接收段约180 m范围内,施工环境极其复杂,施工风险极大。4)老旧砖砌雨污水总管破坏南线隧道南侧这根百年砖砌雨污水总管距南线隧道结构最近处仅2.9 m,与南线隧道“擦肩而过”,是南线盾构施工的主要风险源之一。......
2023-10-09
大型机械施工前,需对施工人员进行安全生产教育,严禁违章操作。同时,在上述区域周边需设立警示标牌,以防意外。现场设立专员统一指挥施工,避免指挥混乱。5)围护结构地下连续墙施工时,在已完成的槽段接头处用接头刷连续清洗,直至接头刷无泥土为止,以防止接头处出现夹泥,产生冷缝,引起渗漏。注浆扩散半径充分达到设计要求后方可停止,以加强地下连续墙的抗渗功能。相邻搭接搅拌桩应连续施工,施工间歇不得超过24 h。......
2023-10-09
人工湖设计的首要问题是根据造园者的意图确定湖在平面图上的位置。人工湖的平面构图主要是进行湖岸线的平面设计。部分基址地下水位较高的人工湖湖体施工时,则必须特别注意地下水的排放以防止湖底受地下水挤压而被抬高。打桩时,沿湖池外缘15~30cm打一圈木桩,第一根桩为基准桩,其他桩皆以此为准。基准桩即湖体的池缘高度。桩打好后,注意保护好标志桩、基准桩,并预先计划好开挖方向及土方堆积方法。湖底做法应因地制宜。......
2023-10-03
相关推荐
