为了保证焊缝质量、焊透以及装配的准确性,不仅需要将钢板边缘刨成或铲成坡口,还需将边缘刨直或铣平。
常用的边缘加工方法主要有铲边、刨边、铣边、碳弧气刨和气割坡口等。
1.铲边
对加工质量要求不高,并且工作量不大的边缘加工,可采用铲边。铲边有手工铲边和机械铲边(风动铲锤)两种,手工铲边的工具有手锤和手铲等,机械铲边的工具有风动铲锤和铲头等。风动铲锤是用压缩空气作动力的一种风动工具。它由进气管、扳机、推杆、阀柜和锤体等主要部分组成,使用时将输送压缩空气的橡皮管接在进气管上,按动扳机,即可进行铲削工作。
用手工铲边应将零件卡在老虎钳上,施工人员需戴平光眼镜和手套以防铁片弹出伤目和擦破手指,但拿小锤的手不宜戴手套。进行铲边时在铲到工件边缘尽头时,应轻敲凿子,以防凿子突然滑脱而擦伤手指。
一般手动铲边和机械铲边的构件,其铲线尺寸与施工图纸尺寸要求不得相差1mm。铲边后的棱角垂直误差不得超过弦长的1/3000,且不得大于2mm。
铲边时应注意以下事项:
(1)开动空气压缩机前,应放出储风罐内的油、水等混合物。
(2)铲前应检查空气压缩机设备上的螺栓、阀门是否完整,风管是否破裂漏风等。
(3)铲边时,铲头要注机油或冷却液,以防止铲头退火。
(4)铲边结束后应卸掉铲锤,并妥善保管,冬期施工后应盘好铲锤风带放入室内,以防止带内存水冻结。
(5)铲边时,对面不应有人或障碍物。
(6)高空铲边时,施工人员应系好安全带。
2.刨边
刨边要在刨边机上进行。将需切削的板材固定在作业台上,由安装在移动刀架上的刨刀来切削板材的边缘。刀架上可以同时固定两把刨刀,以同方向进刀切削,也可在刀架往返行程时正反向切削。

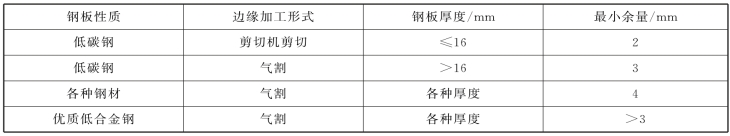

刨边加工有刨直边和刨斜边两种。刨边加工的加工余量随钢材的厚度、钢板的切割方法的不同而不同,一般的刨边加工余量为2~4mm,下料时可参考表7-4预放刨削余量,并应用符号注明刨斜边或刨直边。
表7-4 刨边加工余量
被刨削的钢板放上机床后,可用刀架上的划线盘测定其刨削线,并予调整,然后用千斤顶压牢钢板。刨刀的中心线应略高于被刨钢板的中心线,这样可在刨削时,使刨刀的力向下压紧钢板而不使钢板颤动,以防止损坏刨刀和机床。刨直边的钢板可以将数块叠在一起进行,以提高生产效率。
刨边机的刨削长度一般为3~15m,当构件较薄时,可采用多块钢板同时刨边。如果构件长度大于刨削长度,可用移动构件的方法进行刨边。如果条形构件的侧弯曲较大,刨边前应先校直。必须将气割加工的构件边缘的残渣消除干净再刨边,从而减少切削量并提高刀具寿命。刨削时的进刀量和走刀速度可参考表7-5。
表7-5 刨削时的进刀量和走刀速度
3.铣边
对于有些构件的端部,可采用铣边(端面加工)的方法代替刨边,铣边是为了保持构件的精度。如起重机梁、桥梁等接头部分,钢柱或塔架等金属抵撑部位,能使其力由承压面直接传至底板支座,以减少连接焊缝的焊脚尺寸,其加工质量优于刨边的加工质量。
此种铣边加工,一般是在端面铣床或铣边机上进行的。端面铣削也可在铣边机上进行。铣边机的结构与刨边机相似,但加工时用盘形铣刀代替刨边机走刀箱上的刀架和刨刀。其生产效率较高。刨边与铣边的加工质量标准比较见表7-6。
表7-6 刨边与铣边的加工质量标准比较
4.碳弧气刨
碳弧气刨的切割原理是直流反接(工件接负极),通电后电弧将工件熔化,压缩空气将熔化金属吹掉,从而达到刨削或切削金属的目的。碳弧气刨专用碳棒用石墨制造,为提高导电能力外镀纯铜皮。碳棒的规格主要有φ6、φ7、φ8、φ10及5mm×15mm等。
碳弧气刨就是把碳棒作为电极,与被刨削的金属间产生电弧。此电弧具有6000℃左右高温,足以把金属加热到熔化状态,然后用压缩空气的气流把熔化的金属吹掉,达到刨削或切削金属的目的。
碳弧气刨的应用范围:用碳弧气刨挑焊根,比采用风凿生产率高,特别适用于仰位和立位的刨切,噪声比风凿小,并能降低劳动强度;采用碳弧气刨翻修有焊接缺陷的焊缝时,容易发现焊缝中各种细小的缺陷;碳弧气刨还可以用来开坡口,清除铸件上的毛边和浇冒口,以及铸件中的缺陷等,同时还可以切割金属如铸铁、不锈钢、铜、铝等。
当用碳弧气刨方法加工坡口或清焊根时,刨槽内的氧化层、淬硬层、顶碳或铜迹必须彻底打磨干净。但碳弧气刨在刨削过程中会产生一些烟雾,如施工现场通风条件差,对操作者的健康就会有影响,因此,施工现场必须具备良好的通风条件和通风措施。
5.气割坡口

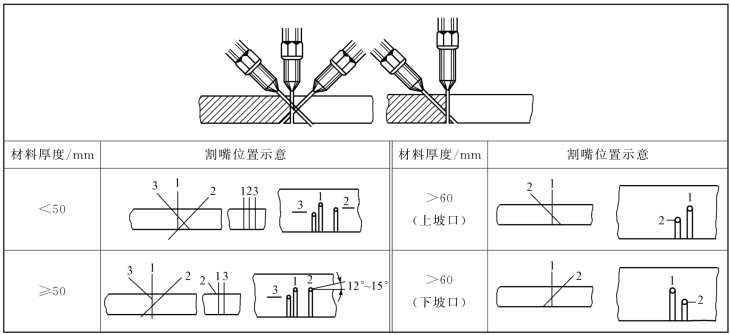

气割坡口包括手工气割和用半自动、自动气割机进行坡口切割。其操作方法和使用的工具与气割相同。所不同的是,气割坡口将割炬嘴偏斜成所需要的角度,对准要开坡口的地方运行割炬。由于此种方法简单易行、效率高,能满足开V形、X形坡口的要求,所以已被广泛采用,但要注意切割后需清理干净氧化铁残渣。气割机切割坡口时割嘴的位置见表7-7。
表7-7 气割机切割坡口时割嘴的位置
有关高层建筑施工(第3版)的文章
咸蛋的加工方法比皮蛋及其他蛋制品简单易行,加工费用低廉,加工时间比较短,加工技术也容易掌握。食盐有一定的防腐能力,可以抑制微生物的生长,使蛋内容物的分解和变化速度延缓,所以咸蛋的保存期比较长。......
2023-06-15
在钢结构的制作中,常用的加工方法有钻孔、冲孔、扩孔、铰孔等,施工时可根据不同的技术要求合理选用。构件制作应优先采取钻孔。冲孔采用转塔式多工位数控冲床可大大提高加工效率。这样扩孔时导向性好,切削平稳,可增大切削用量并改善加工质量。......
2023-08-29
框架整体校正是在主要流水区安装完成后进行的。进行框架校正时,采用激光经纬仪以基准点为依据对框架标准柱进行垂直度观测,对钢柱顶部进行垂直度校正,使其在允许范围内。框架其他柱子的校正不用激光经纬仪,通常采用丈量测定法。任何一节框架钢柱的校正,均以下节钢柱顶部的实际柱中心线为准。激光经纬仪须经常检验,以保证仪器本身的精度。偏差超过允许值时应校正钢柱。......
2023-08-29
另外,对浇筑后的混凝土进行二次振捣,能排除混凝土因泌水而在粗集料、水平钢筋下部生成的水分和空隙,提高混凝土与钢筋的握裹力,防止因混凝土沉落而出现的裂缝,减小内部微裂,增加混凝土密实度,使混凝土的抗压强度提高10%~20%,从而提高抗裂性。混凝土的收缩值和极限拉伸值,除与上述水泥用量、骨料品种级配、水胶比、骨料含泥量等有关外,还与施工工艺和施工质量密切相关。......
2023-08-29
桩基础是工程结构中常采用的基础形式之一。建筑基桩检测技术规范表2-4桩基础检测方法及检测目的2.检测工作程序检测工作程序应按图2-20进行。图2-20检测工作程序框图2)进一步明确委托方的具体要求。3)检测项目现场实施的可行性。检测方案宜包含以下内容:工程概况、检测方法及其依据的标准、抽样方案、所需的机械或人工配合、试验周期。当基础埋置深度较大时,桩身完整性检测应在基坑开挖至基底标高后进行。......
2023-08-29
隧道模是在大模板施工的基础上,将现浇墙体的模板和现浇楼板的模板结合为一体的大型空间模板,由三面模板组成一节,形如隧道。隧道模施工实现了墙体和楼板一次支模,一次绑钢筋,一次浇筑成型。采用隧道模工艺,需要配备起重能力较大的塔式起重机。然后,用专用牵引工具将隧道模拖出,进入挑出墙面的挑平台上,用塔式起重机吊运至需要的地段,再进行下一循环。......
2023-08-29
基坑工程控制地下水水位的方法有降低地下水水位、隔离地下水两种。降低地下水水位的方法有集水沟明排水及降水井降水。轻型井点的布置应根据基坑的形状与大小、地质和水文情况、工程性质、降水深度等确定。当H值小于降水深度6m时,可用一级井点;当H值稍大于6m且地下水水位离地面较深时,可采用降低总管埋设面的方法,仍可采用一级井点;当一级井点达不到降水深度要求时,可采......
2023-08-29
除很小的基坑外,一般基坑开挖均应优先采用机械开挖方案。为保持基坑底土体的原状结构,应根据土体情况和挖土机械类型,在坑底以上保留5~30cm土层由人工挖除。施工监测计划是基坑开挖施工组织计划的重要组成部分,从工程实践来看,凡是在基坑施工过程中进行了详细监测的工程,其失事率远小于未进行监测的基坑工程。为预防在基坑开挖过程中出现意外,应事先对工程进展情况预估,并制订可行的应急措施,做到防患于未然。......
2023-08-29
