液压升降整体脚手架应用指南

【摘要】:液压升降整体脚手架指依靠液压装置,附着在建(构)筑物上,实现整体升降的脚手架。液压升降整体脚手架施工区域内应有防雷设施,并应设置相应的消防设施。液压升降整体脚手架施工用电应符合现行行业标准《施工现场临时用电安全技术规范》的有关规定。查明原因、隐患排除后,方可继续进行升降工作。每完成一个单体工程,应对液压升降整体脚手架部件、液

液压升降整体脚手架指依靠液压装置,附着在建(构)筑物上,实现整体升降的脚手架。其架体结构如图4-1所示,其架体结构尺寸应符合下列要求:

(1)架体结构高度不应大于5倍楼层高;

(2)架体全高与支承跨度的乘积不应大于110m2

(3)架体宽度不应大于1.2m;

(4)直线布置的架体支承跨度不应大于8m,折线或曲线布置的架体中心线处支承跨度不应大于5.4m;

(5)水平悬挑长度不应大于跨度的1/2,且不得大于2m;

(6)当两主框架之间架体的立杆作承重架时,纵距应小于1.5m,纵向水平杆的步距不应大于1.8m。

液压升降整体脚手架安全技术规程

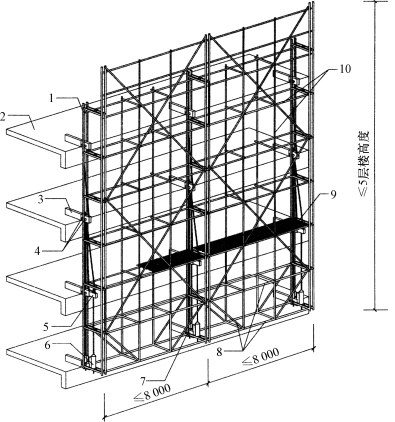

图4-1 液压升降整体脚手架总装配示意(单位:mm)

1—竖向主框架;2—建筑结构混凝土楼面;3—附着支承结构;4—导向及防倾覆装置;5—悬臂(吊)梁;6—液压升降装置;7—防坠落装置;8—水平支承结构;9—工作脚手架;10—架体结构

(一)一般规定

(1)技术人员和专业操作人员应熟练掌握液压升降整体脚手架的技术性能及安全要求。

(2)遇到雷雨、大雾、大雪、6级及以上大风天气时,必须停止施工。架体上人员应对设备、工具、零散材料、可移动的铺板等进行整理、固定,并应做好防护,全部人员撤离后应立即切断电源

(3)液压升降整体脚手架施工区域内应有防雷设施,并应设置相应的消防设施

(4)在液压升降整体脚手架的安装、升降、拆除过程中,应统一指挥,在操作区域应设置安全警戒。

(5)液压升降整体脚手架的安装、升降、使用、拆除作业,应符合现行行业标准《建筑施工高处作业安全技术规范》(JGJ80—2016)的有关规定。

(6)液压升降整体脚手架施工用电应符合现行行业标准《施工现场临时用电安全技术规范》(JGJ46—2005)的有关规定。

(7)在升降过程中作业人员必须撤离工作脚手架。

(二)液压升降整体脚手架的安装

(1)液压升降整体脚手架应由有资质的安装单位施工。

(2)安装单位应核对脚手架搭设构(配)件、设备及周转材料的数量、规格,查验产品质量合格证、材质检验报告等文件资料。构(配)件、设备、周转材料应符合下列规定:

1)钢管应符合现行国家标准《直缝电焊钢管》(GB/T13793—2016)的规定;

2)钢管脚手架的连接扣件应采用可锻铸铁制作,其材质应符合现行国家标准《钢管脚手架扣件》(GB15831—2006)的规定,且在螺栓拧紧的扭力矩达到65N·m时,不得发生破坏;

3)脚手板应采用钢、木、竹材料制作,其材质应符合相应的国家现行标准的有关规定;4)安全围护材料及辅助材料应符合相应的国家现行标准的有关规定。

(3)应核实预留螺栓孔或预埋件的位置和尺寸。

(4)应查验竖向主框架、水平支承、附着支承、液压升降装置、液压控制台、油管、各液压元件、防坠落装置、防倾覆装置、导向部件的数量和质量。

(5)应设置安装平台,安装平台应能承受安装时的垂直荷载。高度偏差应小于20mm,水平支承底平面高差应小于20mm。

(6)架体的垂直度偏差应小于架体全高的0.5%,且不应大于60mm。

(7)在安装过程中竖向主框架与建筑结构间应采取可靠的临时固定措施,确保竖向主框架稳定。

(8)架体底部应铺设脚手板,脚手板与墙体间隙不应大于50mm,操作层脚手板应满铺、铺牢,孔洞直径宜小于25mm。

(9)剪刀撑斜杆与地面的夹角应为45°~60°。

(10)在每个竖向主框架所覆盖的每一楼层处应设置一道附着支承及防倾覆装置。

(11)防坠落装置应设置在竖向主框架处,防坠吊杆应附着在建筑结构上,且必须与建筑结构可靠连接。每一升降点应设置一个防坠落装置,且在使用和升降工况下都必须起作用。

(12)防坠落装置与液压升降装置联动机构的安装,应先使液压升降装置处于受力状态,调节螺栓,将防坠落装置打开,防坠杆件应能自由地在装置中间移动;当液压升降装置处于失力状态时,防坠落装置应能锁紧防坠杆件。

(13)在竖向主框架位置设置上、下两个防倾覆装置后,才能安装竖向主框架。

(14)液压升降装置应安装在竖向主框架上,并应有可靠的连接。

(15)控制台应布置在所有机位的中心位置,两边均设排油管;油管应固定在架体上,应有防止碰撞的措施,转角处应圆弧过渡。

(16)在额定工作压力下,应保压30min,所有的管接头滴漏总量不得超过3滴油。

(17)架体的外侧防护应采用安全密目网,安全密目网应布设在外立杆内侧。

(18)液压升降整体脚手架安装后应按表4-1的要求进行验收。

表4-1 液压升降整体脚手架安装后验收表

续表

(三)液压升降整体脚手架的升降

(1)液压升降整体脚手架提升或下降前应按表4-2的要求进行检查,检查合格后方能发布升降令。

表4-2 液压升降整体脚手架升降前准备工作检查表

续表

(2)在液压升降整体脚手架升降过程中,应设立统一信号,统一指挥。参与的作业人员必须服从指挥,确保安全。

(3)升降时应进行检查,并应符合下列要求:

1)液压控制台的压力表、指示灯、同步控制系统的工作情况应无异常现象;

2)各个机位建筑结构受力点的混凝土墙体或预埋件应无异常变化;

3)各个机位的竖向主框架、水平支承结构、附着支承结构、导向、防倾覆装置、受力构件应无异常现象;

4)各个防坠落装置的开启情况和失力锁紧工作应正常。

(4)当发现异常现象时,应停止升降工作。查明原因、隐患排除后,方可继续进行升降工作。

(四)液压升降整体脚手架的使用

(1)液压升降整体脚手架提升或下降到位后,应按表4-3的要求进行检查,检查合格后方可使用。

表4-3 液压升降整体脚手架升降后使用前安全检查表

(2)在使用过程中严禁下列违章作业:

1)架体上超载、集中堆载;

2)利用架体作为吊装点和张拉点;

3)利用架体作为施工外模板的支模架

4)拆除安全防护设施和消防设施;

5)碰撞构件或扯动架体;

6)其他影响架体安全的违章作业。

(3)施工作业时,应有足够的照度。

(4)液压升降整体脚手架在使用过程中,应每个月进行一次检查,并应符合表4-1的要求,检查合格后方可继续使用。

(5)作业期间,应每天清理架体、设备、构配件上的混凝土、尘土和建筑垃圾。

(6)每完成一个单体工程,应对液压升降整体脚手架部件、液压升降装置、控制设备、防坠落装置等进行保养和维修。

(7)液压升降整体脚手架的部件及装置出现下列情况之一时,应予以报废:

1)焊接结构件严重变形或严重锈蚀;

2)螺栓发生严重变形、严重磨损、严重锈蚀;

3)液压升降装置主要部件损坏;

4)防坠落装置的部件发生明显变形。

(五)液压升降整体脚手架的拆除

(1)液压升降整体脚手架的拆除工作应按专项施工方案执行,并应对拆除人员进行安全技术交底。

(2)液压升降整体脚手架的拆除工作宜在低空进行。

(3)拆除后的材料应随拆随运,分类堆放,严禁抛掷。
