2.2.2.1 施工定额中对劳动消耗定额的解释
(1)劳动消耗定额又称为人工消耗定额,简称劳动定额或人工定额,是指在正常生产技术组织条件下完成单位合格产品所必需的劳动消耗量的标准。它反映生产工人劳动生产率的平均水平。
(2)劳动定额按其表现形式有时间定额和产量定额两种。
① 时间定额。
时间定额是指在一定的生产技术和生产组织条件下,某工种、某技术等级的工人小组或个人,完成单位合格产品所必须消耗的工作时间。时间定额以工日为计量单位,即工日/m³、工日/m2、工日/m 等。每一个工日按 8 h 计算。
时间定额的计算公式为
时间定额是在实际工作中经常采用的一种劳动定额形式,它的单位单一,具有便于综合、累计的优点,在计划、统计、施工组织、编制预算中经常采用此种形式。
② 产量定额。
产量定额是指在一定的生产技术和生产组织条件下,某工种、某技术等级的工人小组或个人,在单位时间(工日)内完成合格产品的数量。
产量定额的计量单位,以单位时间的产品计量单位表示,如 m3/工日、m2/工日、t/工日、块/工日等。产量定额具有形象化的特点,在工程施工时便于分配任务。
产量定额的计算公式为
产量定额是根据时间定额计算的。其高低与时间定额成反比,两者互为倒数关系。
2.2.2.2 预算定额中对劳动消耗定额的解释
预算定额中人工消耗指标包括了各种用工量,有基本用工、辅助用工、超运距用工和人工幅度差 4 项,其中后三项综合称为其他用工。
1.基本用工
基本用工是指完成一定计量单位分项工程或结构构件所需消耗的主要用工,如砌筑墙体时的瓦工、支混凝土模板时的模板工等。其消耗量计算公式可表示为
2.辅助用工
辅助用工是指预算定额中基本用工以外的材料加工等用工,如砌筑墙体时砂浆搅拌用工,劳动定额所规定的运输距离以内的砂、水泥、砖等材料运输用工,等。
3.超运距用工
超运距用工是指编制预算定额时,材料、半成品等运输距离超过过去定额(或施工定额)所规定的运输距离,而增加的工日数量。
4.人工幅度差
人工幅度差是指劳动定额中没有包括而在预算定额中又必须考虑的工时消耗,也即在正常施工条件下所必须发生的各种零星工序用工,如各工种间的工序搭接、交叉作业互相配合所造成的不可避免的停歇用工,施工机械在单位工程之间变换位置或临时移动水电线路所造成的间歇用工,施工过程中水电维修、隐蔽工程检验收等质量检查而影响的操作用工,等。
人工幅度差系数一般取10%~30%,各地方略有不同。
【例2-1】 试利用劳动定额确定每10 m3 一砖内墙的人工消耗量。
【解】 每 10 m3 一砖内墙的人工消耗量计算见表2-2。

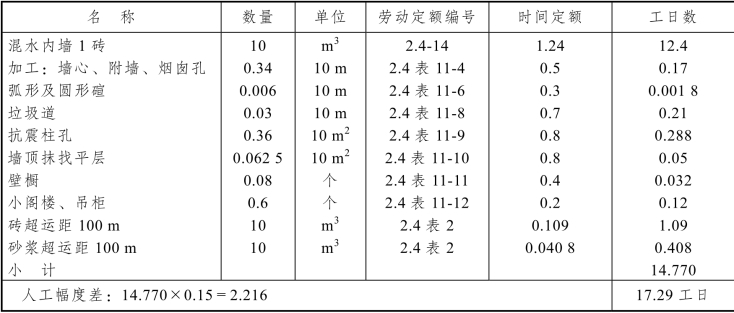

表2-2 每10 m3 一砖内墙的人工消耗量
2.2.2.3 劳动消耗量的确定——现场测定
对于劳动定额缺项的新工艺、新结构往往需要测定,要到工程场地核实,科学地测定和计算定额的用工。对于建筑工程消耗量定额的用工数量的确定,这种方法运用相当广泛。
工人在工作班内消耗的工作时间,按其消耗的性质可分为两大类:必需消耗的时间和损失时间。
必需消耗的时间是工人在正常施工条件下,为完成一定产品(工作任务)所消耗的时间。它是制定定额的主要根据。
损失时间是和产品生产无关,而和施工组织与技术上的缺点有关,是与工人在施工过程中的个人过失或某些偶然因素有关的时间消耗。工人工作时间的分类一般如图 2-1 所示。

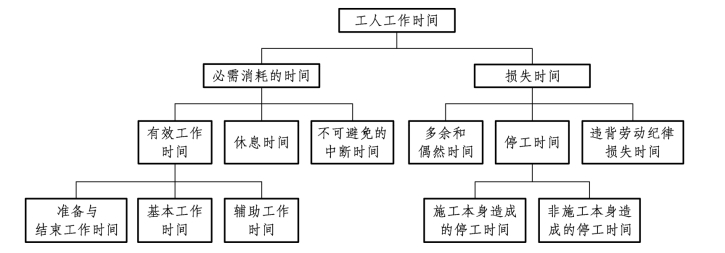

图2-1 工人工作时间分类图
【例2-2】 某一土方开挖工程,施工方案为:采用反铲挖土机挖土,液压推土机推土(平均推土距离为 50 m),为防止超挖和扰动地基土,按开挖总土方量的 20% 作为人工清底、修边坡工程量。现场实测的有关数据如下:
人工连续作业挖 1 m3 土方需要基本工作时间为 90 min,辅助工作时间、准备与结束工作时间、不可避免的中断时间、休息时间分别占基本延续时间的 2%、2%、1.5%、20.5%,人工幅度差为 10%。试确定此土方开挖工程的人工消耗量。
【解】 计算每 1 m3 土方人工开挖的工作延续时间:
则土方人工开挖工程的时间定额:
每 100 m3 此土方开挖工程的人工消耗量:
2.2.2.4 劳动消耗量的确定——经验估工法
所谓经验估工法,是根据老工人、施工技术人员和定额员的实践经验,并参照有关技术资料,结合施工图纸、施工工艺、施工技术组织条件和操作方法等进行分析、座谈讨论反复平衡确定人工消耗量的方法。由于参与估工的上述人员之间存在着经验和水平的差异,同一个项目往往会提出一组不同的数值,此时应根据统计法原理进行优化以确定出平均值。其计算公式如下:
式中 t——定额优化时间(平均水平);
a——先进作业时间(乐观估计);
m——一般的作业时间(最大可能);
b——后进作业时间(保守估计)。
【例 2-3】 某分项工程,经专家估计其用工量为:最长16 工日,最短10 工日,最有可能为14 工日,试确定此分项工程的人工耗用量。
【解】 此分项工程的人工耗用量为
有关装配式钢结构工程计量与计价的文章
)2.2.4.2机械台班消耗定额表现形式机械台班定额按其表现形式的不同,可分为机械台班时间定额和机械台班产量定额,通常以台班产量定额为主。已知机械台班产量定额为 40 块。2.机械台班消耗量定额的编制方法确定正常的施工条件。......
2023-08-29
住宅产业化是我国住宅业发展的必由之路,因为这将成为我国经济发展的新的增长点。装配式钢结构住宅体系易于实现工业化、标准化制作,而与之相配的墙体材料可以采用节能、环保的新型材料,可再生重复利用,符合可持续发展战略,因此,装配式钢结构住宅的推广必将大大促进住宅产业化的快速发展,提高我国住宅产业的发展水平。目前,发展、推广装配式钢结构住宅已具备物质基础、技术和政策支持等有利条件。......
2023-08-29
图4-3钢框架结构体系图4-4集成式组合楼板图4-5典型节点连接全装配式钢结构框架体系具有以下几个特点:第一,采用薄柔构件;第二,采用端板式全螺栓连接的柱梁节点;第三,利用节点域剪切耗能充分、稳定的特点;第四,可利用填充墙体材料提高结构体系的刚度和承载力。1.框架钢结构体系简介框架结构一般可分为单层单跨、单层多跨和多层多跨等结构形式,以满足不同建筑造型和功能的需求,见图4-6。......
2023-08-29
图1-2建筑安装工程费用项目组成2.工程量清单计价费用项目组成上述费用的命名、组成是按“常规”进行编制的,不能完全适应工程量清单计价的需要。“综合单价费用组成”是工程量清单计价活动中的依据。......
2023-08-29
图3-5工程量清算计价费用组成3.2.2.1分部分项工程费用分部分项工程量清单费用采用综合单价计价。综合单价是指完成工程量清单中单位项目所需的人工费、材料费、施工机械使用费、管理费和利润,并考虑风险因素。......
2023-08-29
为了规范市场竞争行为,上海市金属结构行业协会曾多次召开专题会议,商讨钢结构定额的编制,并与上海市标准定额总站沟通了很长时间,取得了政府各部门的支持。其中,金属结构工程量清单计价规范授予了上海市金属结构行业协会来完成。装配式钢结构工程量清单项目的细化与配套的定额编制亟须解决。全国其他省份也积极运作,新的装配式钢结构规范实施细则和配套的定额将应运而生。......
2023-08-29
相关推荐
