与《08清单计价规范》比较发生了以下几点的变化:项目划分方面:园路园桥工程,增加踏(蹬)道、石汀步、栈道。将园桥工程“仰天石、地伏石、石望柱、栏杆、扶手、栏板、撑鼓”等与仿古建筑工程重复的项目取消。为减少局限性,路牙铺设及桥基础项目取消“混凝土强度等级”内容。园路园桥工程工程量清单项目设置及工程量计算规则,见表1-15。......
2023-08-28
与《08清单计价规范》比较发生以下几点变化:
项目划分方面:栽植花木,增加垂直墙体绿化种植、花卉立体布置、植草砖内植草(籽)、挂网、箱/钵栽植等项目。
项目特征方面:栽植乔木项目将“胸径”调整为“规格”;栽植灌木项目增加了“起挖方式”,将“灌丛高”调整为“规格”;栽植竹类项目增加了“根盘丛径”;栽植棕榈类项目增加了“地径”;栽植绿篱项目增加了“单位面积株数”,将“株距”改为“蓬径”;栽植攀缘植物项目增加了“地径”和“单位长度株数”;栽植色带项目增加了“单位面积株数”,将“株距”改为“株高或蓬径”;栽植花卉项目增加了“单位面积株数”,将“株距”改为“株高或蓬径”;栽植水生植物项目增加了“株高或蓬径或芽数/株”以及“单位面积株数”;清除草皮项目中的“丛高”改为“草皮种类”;栽植色带项目中“苗木种类”改为“苗木、花卉种类”。
工程量计算规则及计量单位方面:栽植乔木及栽植竹类项目取消计量单位“株(丛)”;栽植灌木项目增加“m2”为计量单位;栽植竹类项目增加“丛”为计量单位;栽植攀缘植物项目增减了“m”为计量单位。栽植花卉项目增加了“丛”、“缸”为计量单位;栽植水生植物增减了“缸”为计量单位。
工作内容方面:取消“支撑、草绳绕树干”,将其移至措施项目处。
其他变化:
(1)将《08清单计价规范》E.1.4节相关内容移至附录A.2作为“注”的内容,并另外增加内容:
1)冠颈又称冠幅应为苗木灌丛垂直投影面的最大直径和最小直径间的平均值。
2)蓬径应为灌木、灌丛垂直投影面的直径。
3)地径应为地表面向上0.1m高处树干直径。
4)干颈应为地表面向上0.3m高处树干直径。
5)苗木移(假)植应按花木栽植相关项目单独编码列项。
6)土球包裹材料、树干输液保湿及喷洒生根剂等费用应包含在相应项目内。
(2)修改了以下内容:
1)干径与胸径的高度位置不同,故将干径的规定调整为“干径应为地表面向上0.3m高处树干直径”。
2)种植施工期间的养护属于正常的种植程序,如同混凝土浇水养护。《城市绿化工程施工及验收规范》(CJJ82—2012)对于绿化工程验收时间是有明确规定的,如:栽植乔木、灌、攀缘植物,应在一个年成长周期满后方可验收;秋季种植的宿根花卉、球根花卉应在第二年春季发芽出土后验收。目前很多业主实际要求承包人在工程竣工验收通过后继续负责一段时间养护,故明确栽植花木项目的“养护期应为招标文件中要求苗木种植结束后承包人负责的养护时间。
3)《城市绿化工程施工及验收规范》(CJJ82—2012)对于绿化项目的成活率是有明确要求的,如:乔、灌木的成活率应达到95%以上,花卉成活率应达到95%以上;作为承包人应按照上述规范要求施工移交,考虑到现实发包人提出超出规范标准的成活率要求,故在标注中明确“发包人如有成活率要求时,应在项目特征中加以描述”。

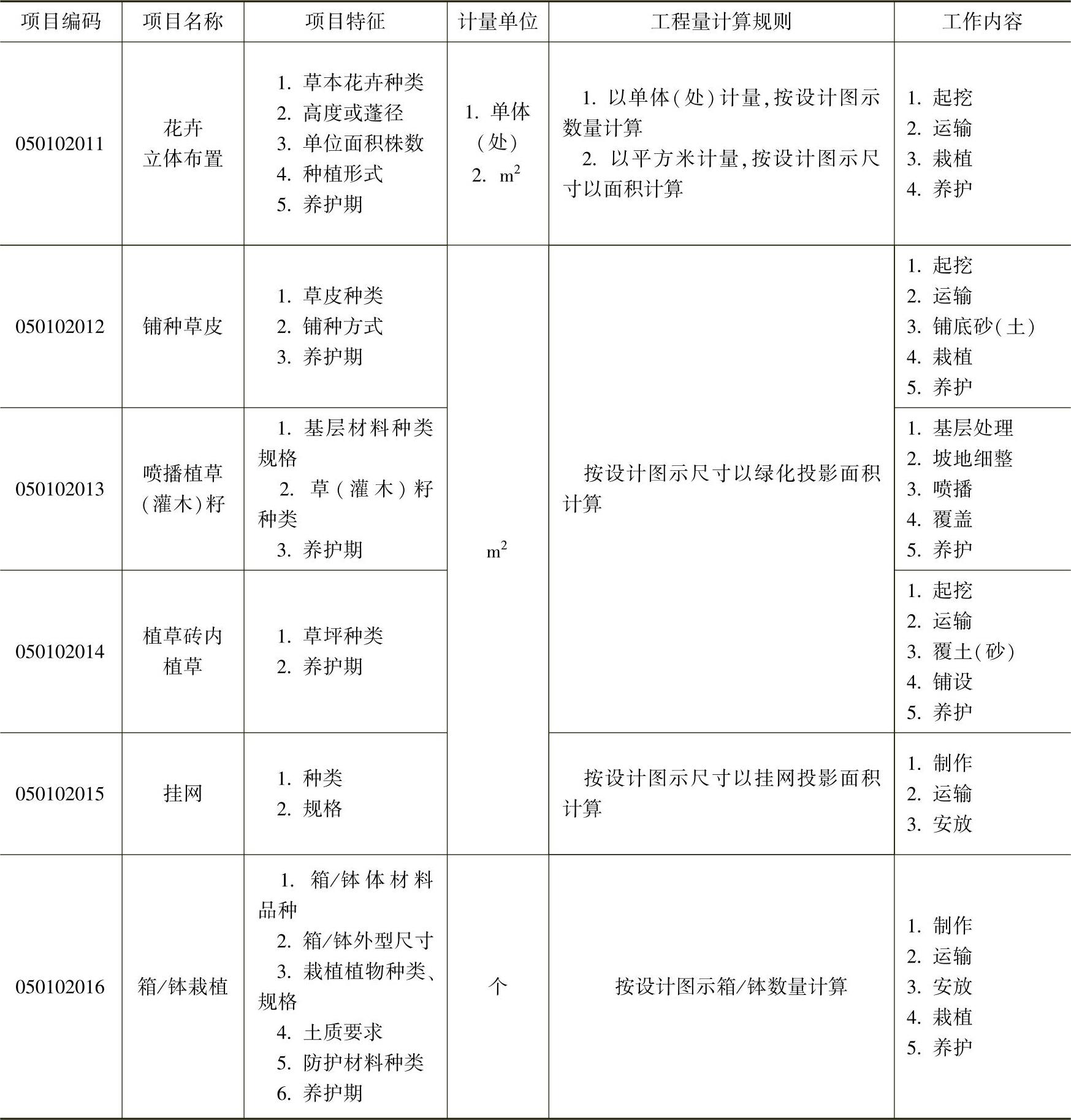

栽植花木工程量清单项目设置及工程量计算规则,见表1-8。
表1-8 栽植花木工程量清单项目设置及工程量计算规则
(续)
(续)
【例1-5】 某园林种植绿地如图1-6所示,已知人工整理绿地面积为2400m2,试求其工程量。
【解】 根据工程量计算规则:
(1)栽植乔木。
法国梧桐——5株 香樟——5株 广玉兰——5株
合欢——2株 水杉——3株 龙爪槐——6株
(2)栽植灌木。
碧桃——4株 樱花——3株 红枫——3株
(3)栽植棕榈类。
棕榈——4株
说明:喷播植草面积=总的绿地面积-绿篱面积-栽植花卉的面积。

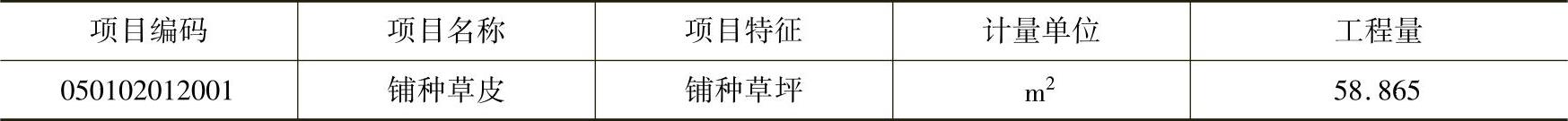

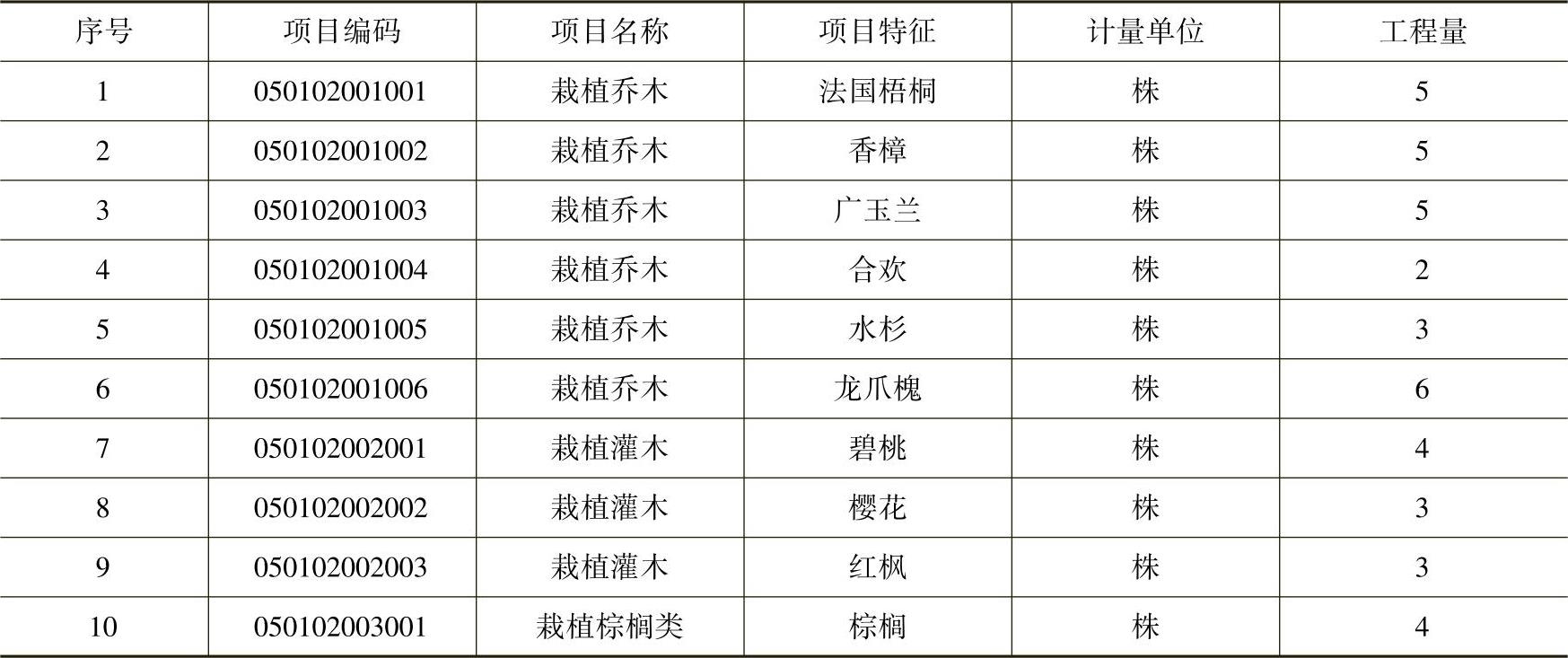

工程量计算结果见表1-9。

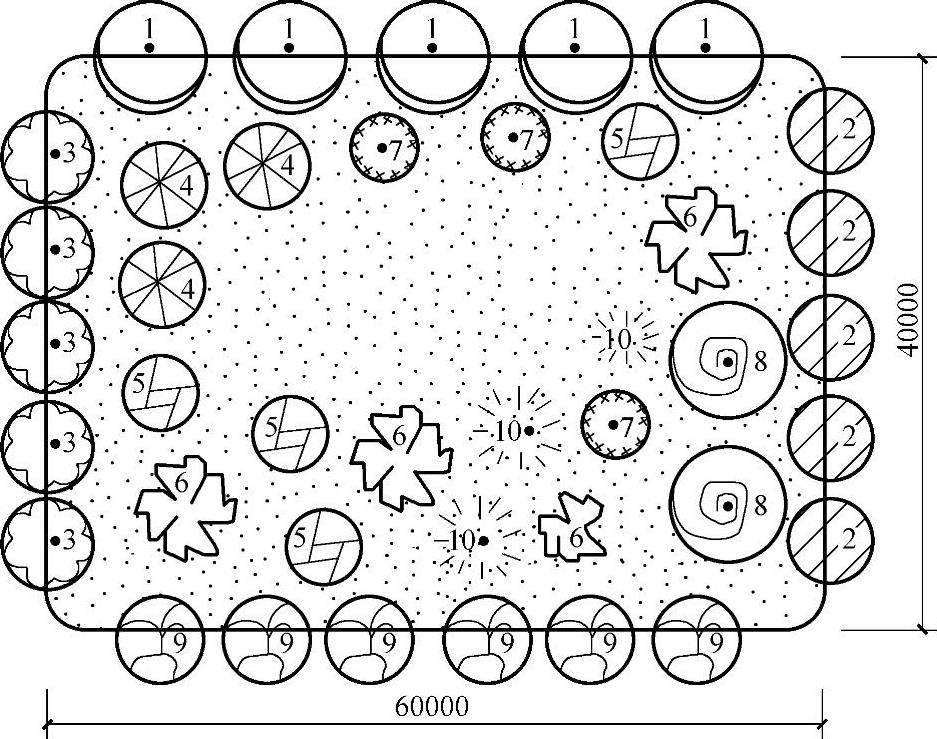

图1-6 某园林种植绿地示意图
1—法国梧桐 2—香樟 3—广玉兰 4—水杉 5—碧桃 6—棕榈 7—樱花 8—合欢 9—龙爪槐 10—红枫
表1-9 工程量计算表
【例1-6】 如图1-7所示为某公园局部绿化示意图,整体为草地及踏步,踏步厚度为110mm,灰土厚度为250mm,其他尺寸见图中标注,求铺植的草坪工程量。
【解】 根据工程量计算规则:
图1-7 某公园局部绿化示意图
a)平面图 b)踏步平面图
工程量计算结果见表1-10。
表1-10 工程量计算表
【例1-7】 根据图1-8所示某绿地栽植示意图,试求其工程量。
图1-8 某绿地局部示意图
1—垂柳 2—广玉兰 3—水生植物
注:垂柳3株;广玉兰6株;水生植物100丛。
【解】 根据工程量计算规则:
(1)栽植乔木。
垂柳——3株 广玉兰——6株
(2)栽植水生植物。
水生植物——100丛
工程量计算见表1-11。
表1-11 工程量计算表
有关园林绿化工程造价员工作笔记的文章
与《08清单计价规范》比较发生了以下几点的变化:项目划分方面:园路园桥工程,增加踏(蹬)道、石汀步、栈道。将园桥工程“仰天石、地伏石、石望柱、栏杆、扶手、栏板、撑鼓”等与仿古建筑工程重复的项目取消。为减少局限性,路牙铺设及桥基础项目取消“混凝土强度等级”内容。园路园桥工程工程量清单项目设置及工程量计算规则,见表1-15。......
2023-08-28
1.专业划分更加具体精细“13计价规范”将2008版清单计价规范中的六个专业,重新进行了精细化调整,调整后分为九个专业,即房屋建筑与装饰工程、仿古建筑工程、通用安装工程、市政工程、园林绿化工程、矿山工程、构筑物工程、城市轨道交通工程、爆破工程。......
2023-09-18
我国长时期采用的施工图预算法 和工程量清单计价法,表面上是“方法”的区别,然而远远不仅如此。因此,我国传统预算方法是社会主义公有制的产物,而工程量清单计价方式是产生于资本主义商品经济社会,市场定价是基本的特征。国外分包商工程量清单分项产品的报价和结算价格,就是以产品全面综合单价反映的商品结算价。表6-1传统预算方法与工程量清单计价方法的区别......
2023-06-23
接地母线工程量=25×=25.98清单工程量计算表见表3-69。表3-71 清单工程量计算表分部分项工程和单价措施项目清单与计价表见表3-72。根据接地干线的末端,必须高出地面0.5m的规定,所以接地母线加上0.5m)清单工程量计算结果见表3-73。避雷网工程量=×=176.63避雷引下线工程量=[×3-2×3]×=74.81接地极制作安装工程量=5根接地母线埋设工程量=×=61.72清单工程量计算结果见表3-74。......
2023-10-04
定额计价时,是按工程定额划分的分项工程项目;清单计价时是指清单项目。目前,工程量计算规则包括以下两大类:1)现行国家标准《建设工程工程量清单计价规范》各附录中规定的计算规则。工程单价是指完成单位工程基本构造要素的工程量所需要的基本费用。1)工程定额计价方法下的分项工程单价是指概算、预算定额基价,通常是指工料单价,仅包括人工、材料、机械台班费用,是人工、材料、机械台班定额消耗量与其相应单价的乘积。......
2023-08-27
图6-1工程量清单计价的编制流程图2.编制步骤工程量复核。1)项目复核包括分部分项工程量清单,措施项目清单,其他项目清单所列的项目。如平整场地,《计价规范》规定工程量按建筑物首层面积计算;按定额计价时,定额规定工程量按建筑物外墙外边线每边各加2m,以平方米计算。工程量清单应采用综合单价计价。依据《建设工程工程量清单计价规范》要求,工程量清单各部分费用的计算公式如下所述。......
2023-06-23
作为评标基础的标底价格要按照国家工程造价管理部门规定的定额和有关取费标准制定,标底价格的最高数额受到国家批准的工程概算控制。招标单位可以在标底价格的基础上,择优确定中标单位和工程中标价格。暂列金额是指招标人在工程量清单中暂定并包括在合同价款中的一笔款项。暂估价是指招标人在工程量清单中提供的用于支付必然发生但暂时不能确定价格的材料的单价以及专业工程的金额。......
2023-08-27
