《规范》中群桩承载力为单桩承载力之和,所以桩基础验算即为单桩的受力验算。
上部结构的荷载,通过承台传给桩,在承台上作用的荷载大小和桩的布置决定桩基中各桩所受力的大小。设计中必须清楚上部结构荷载是如何分配到每根单桩上的,并使其不超过单桩承载力。
1.群桩中单桩桩顶竖向力的计算

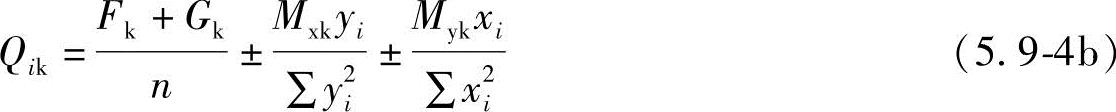

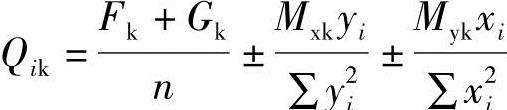

群桩中单桩桩顶竖向力应按下列公式计算。
(1)竖向力作用 轴心竖向力作用下
偏心竖向力作用下
式中 Fk——相应于作用的标准组合时,作用于桩基承台顶面的竖向力(kN);
Gk——桩基承台自重及承台上土自重标准值(kN);
Qk——相应于作用的标准组合时,轴心竖向力作用下任一单桩的竖向力(kN);
n——桩基中的桩数;
Qik——相应于作用的标准组合时,偏心竖向力作用下第i根桩的竖向力(kN);
Mxk、Myk——相应于作用的标准组合时,作用于承台底面通过桩群形心的x、y轴的力矩(kN·m);
xi、yi——第i根桩至桩群形心的y、x轴线的距离(m)。
(2)水平力作用
式中 Hk——相应于作用的标准组合时,作用于承台底面的水平力(kN);
Hik——相应于作用的标准组合时,作用于任一单桩的水平力(kN)。
2.单桩承载力验算
单桩承载力验算应符合下列规定。
(1)竖向力作用 轴心竖向力作用下
Qk≤Ra (5.9-5a)
偏心竖向力作用下,除应满足式(5.9-5a)外,尚应满足下列要求
Qikmax≤1.2Ra( 5.9-5b)
式中 Ra——单桩竖向承载力特征值(kN)。
(2)水平力作用
Hik≤RHa(5.9-5c)
式中 RHa——单桩水平承载力特征值。
图5.9-1 【例5.9-4】、【例5.9-5】图

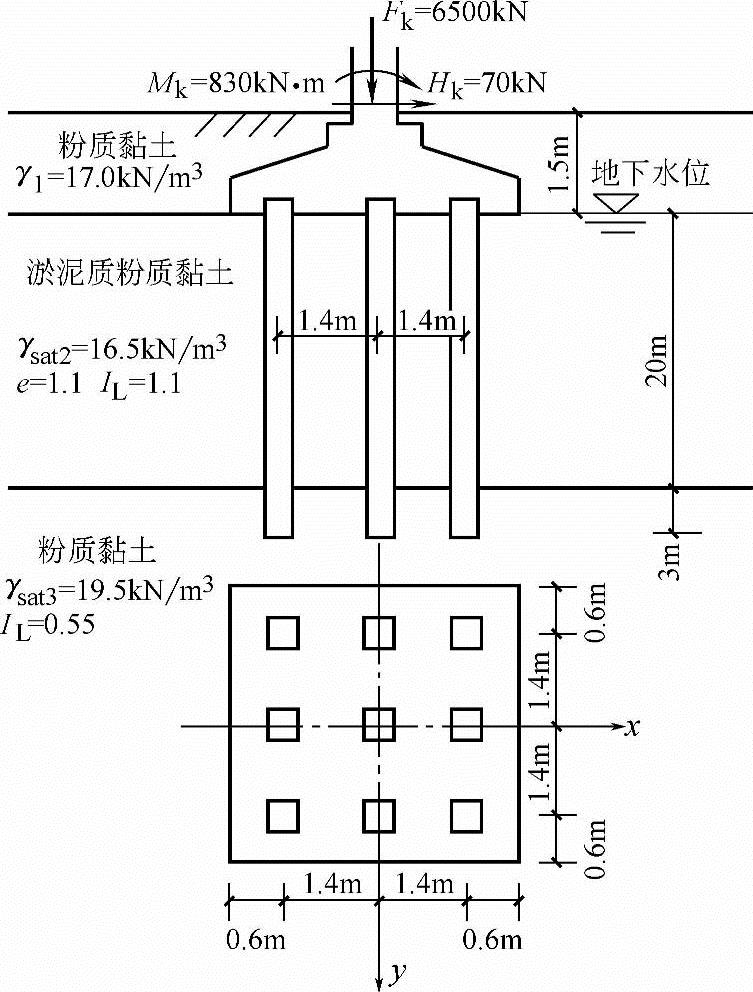

【例5.9-4】、【例5.9-5】 如图5.9-1所示,某柱下桩基础作用于地面的荷载标准值为:Fk=6500kN,Mk=830kN·m,Hk=70kN。承台尺寸为4.0m×4.0m,选用预制钢筋混凝土打入桩9根,每排3根,纵横行列式排列,等桩间距为1.4m,桩的断面为40cm×40cm,桩长(承台下)为23m,桩尖打入粉质黏土层内3.0m。承台底面在地面下1.5m处。地基土层的工程地质资料如图5.9-1所示,取γG=20kN/m3。
【例5.9-4】 单桩所承受的最大竖向力标准值Qkmax与下列哪项数值最为接近?
(A)821kN (B)833.5kN
(C)874.4kN (D)887kN
答案:(D)

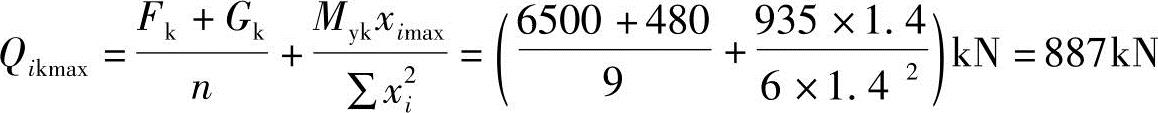

解答:由式(5.9-4b)计算

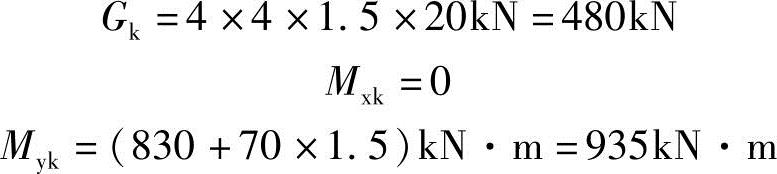

其中
受到最大竖向力应为最外端的桩,xmax=1.4m。
【例5.9-5】 若求得单桩承载力特征值Ra=950kN,建筑物包括基础轴心作用的总竖向作用标准值Fk+Gk=14000kN,设计采用预制桩应至少需要多少根?
(A)9 (B)11 (C)15 (D)18
答案:(C)

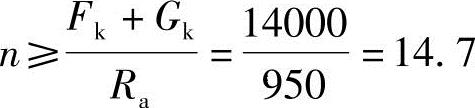

解答:在轴心荷载作用下,单桩竖向力可按求得。
轴心荷载作用下,要求竖向力应小于或等于单桩竖向承载力特征值,即Qk≤Ra。
因此,桩数,设计所需桩数至少为15根。
有关全国一、二级注册结构工程师专业考试教程的文章
岩石锚杆基础适用于直接建在基岩上的柱基,以及承受拉力或水平力较大的建筑物基础。灌浆前,应将锚杆孔清理干净。 某岩石锚杆基础,锚杆孔直径采用80mm,孔深度为1200mm。锚杆筋体采用HRB335级钢筋,其直径为20mm,插入孔内长度为1150mm。......
2023-08-28
2)地震作用按水平地震影响系数最大值的10%采用,桩承载力仍按5.11.4节1之取用,但应扣除液化土层的全部摩阻力及桩承台下2m深度范围内非液化土的桩周摩阻力。......
2023-08-28
提示:圆形截面对中性轴的面积矩S=0.212πd3/8。见《建筑地基基础设计规范》表8.1.2注4,超过300kPa时应进行抗剪验算。根据《建筑地基基础设计规范》表3.0.1,地基基础设计等级为丙级,根据第3.0.2条及表3.0.2,框架结构大于5层时应进行地基变形验算。题6~10:某多层框架结构厂房柱下矩形独立基础,柱截面为1.2m×1.2m,基础宽度为3.6m,抗震设防烈度为7度,设计基本地震加速度为0.15g。......
2023-08-25
当桩端持力层为密实砂卵石或其他承载力类似的土层时,对单桩竖向承载力很高的大直径端承型桩,可采用深层平板载荷试验确定桩端土的承载力特征值,试验方法应按《规范》附录D。7)参加统计的试桩,当满足其极差不超过平均值的30%时,可取其平均值为单桩竖向极限承载力。......
2023-08-28
重/难点分析重点分析:除法的验算是在学习了两位数除以一位数的除法计算的基础上进行的。对学生来说有点困难,可以给予学生充分的思考时间,放手让学生独立完成有余数的除法的验算。对于学生验算意识和验算习惯的培养,教师在教学中往往采用的是“要求”或“命令”的被动方式,学生产生不了验算的心理需要,体验不到验算的意义。......
2023-07-27
板中配置的抗冲切箍筋或弯起钢筋,应符合构造规定。配置抗冲切钢筋的冲切破坏锥体以外的截面,尚应按第2.8.1节的要求进行受冲切承载力计算,此时,um应取配置抗冲切钢筋的冲切破坏锥体以外0.5h0处的最不利周长。......
2023-08-28
所以这四个字的小篆写法是:“赵、钱、孙”三字不能按照简化字的偏旁来书写。小篆属于古文字,应该按照古代的规范而非现在真书的规范来书写。而读、牍、渎、黩、赎所从的“卖”,小篆作此字读若育,实际上就是“鬻”的古字。......
2024-08-28
3)最大裂缝宽度验算《混凝土结构设计规范》把钢筋混凝土构件和预应力混凝土构件的裂缝控制等级分为3个等级。因此,当计算最大裂缝宽度超过允许值不大时,常可用减小钢筋直径的方法解决,必要时可适当增加配筋率。例如,对直接承受吊车荷载的受弯构件,因吊车荷载满载的可能性较小,且已取φ=1,所以可将计算求得的最大裂缝宽度乘以0.85;对于e0/h0≤0.55的偏心受压构件,试验表明最大裂缝宽度小于允许值,因此可不予验算。......
2023-09-19
相关推荐
