某市道路排水工程施工图如图7-1所示,该路段排水为雨污合流管,排水管位于道路中心线南、北两侧各15.0m处,其管道采用ϕ800mm钢筋混凝土企口管(Ⅱ、Ⅲ级管),管段长2m,管道接口采用钢丝网水泥砂浆抹带接口,管道敷设采用人机配合;钢筋混凝土管基础采用120°C15商品混凝土基础,模板采用组合钢模板;检查井规格为井内径2000mm。管沟土方为三类土(管沟挖土由原地面标高向下挖),采用放坡方式,人工配合机械挖土,人工挖土占总体积的比例为8.7%,机械挖土采用反铲挖掘机(斗容量1.0m3)在沟槽端头挖土作业(不装车)。机械回填土部分用夯实机夯实。(管道接口作业坑和沿线各种井室所需增加开挖的土方量按沟槽全部土方量的3%,每座检查井回填土扣除体积按4.5m3考虑)
问题:
1.试计算桩号0+120~0+265段北侧排水管道的挖土方、回填土方(不考虑支管及收水井)的总工程量,并分别计算其中人工挖土方、机械挖土方、人工回填土方和机械回填土方的工程量。
2.试计算桩号0+120~0+265段北侧120°钢筋混凝土管基础工程量及钢筋混凝土管道敷设工程量。

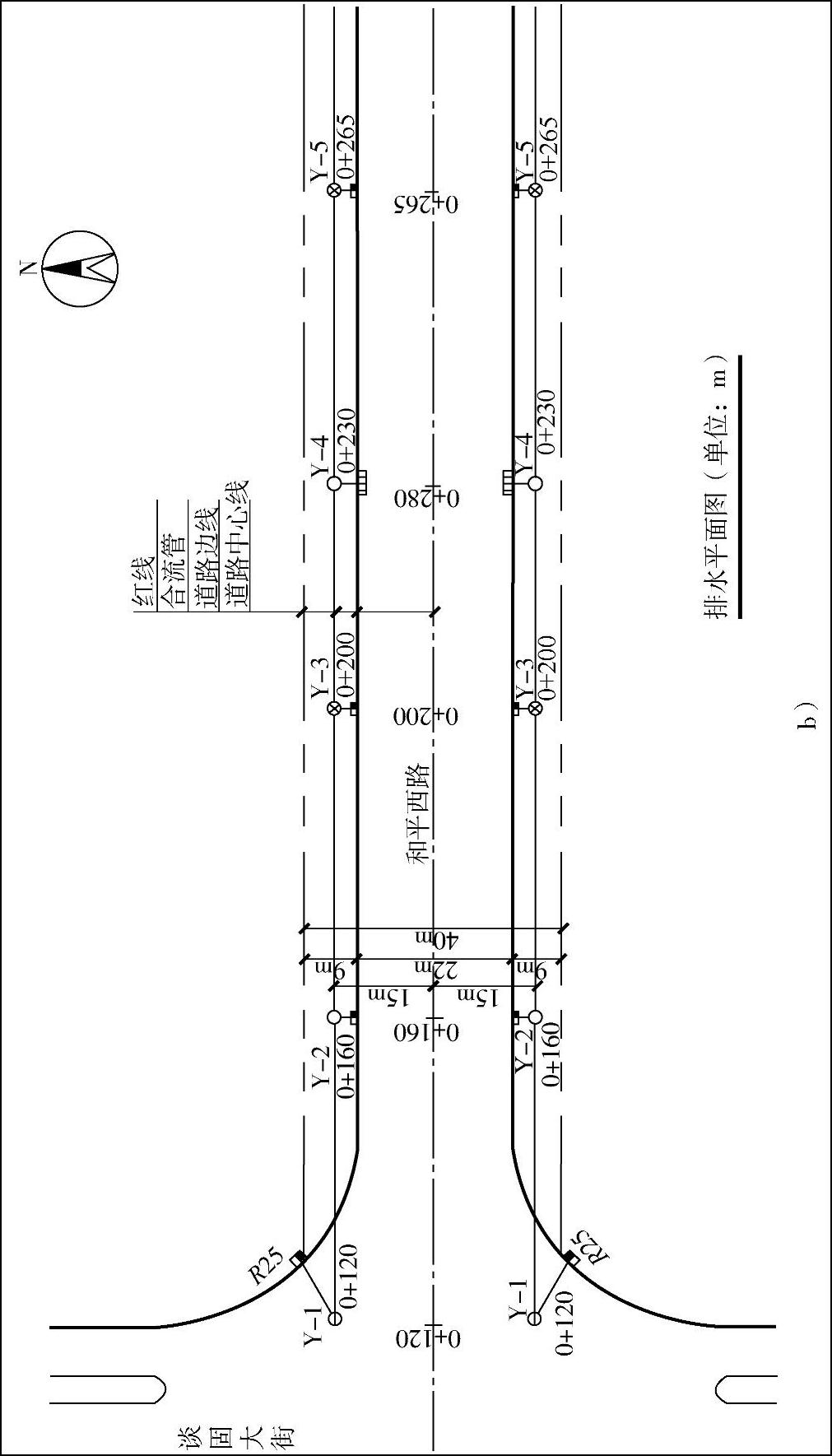

图7-1 某市道路排水工程施工图

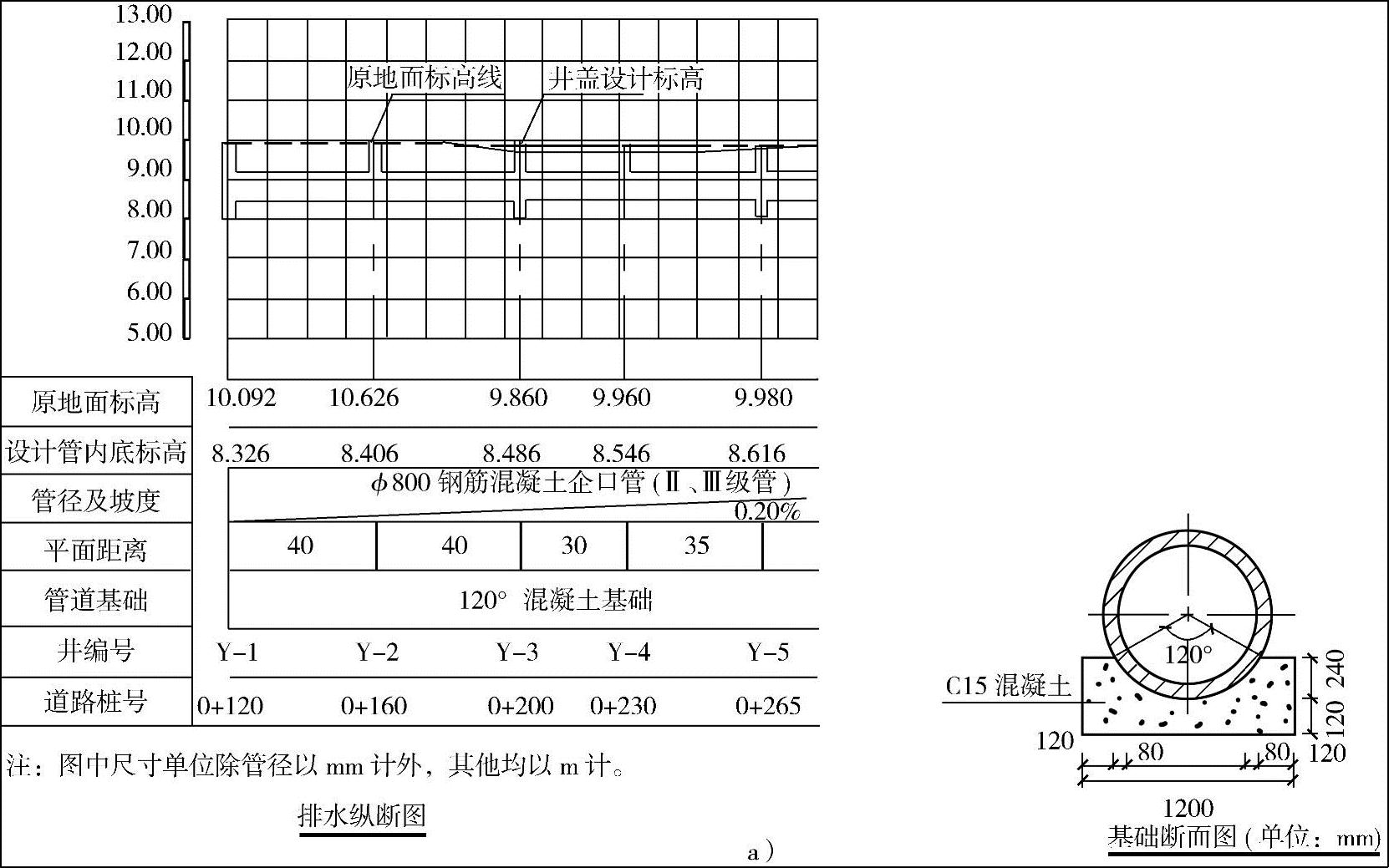

图7-1 某市道路排水工程施工图(续)
解:工程量计算见表7-1。

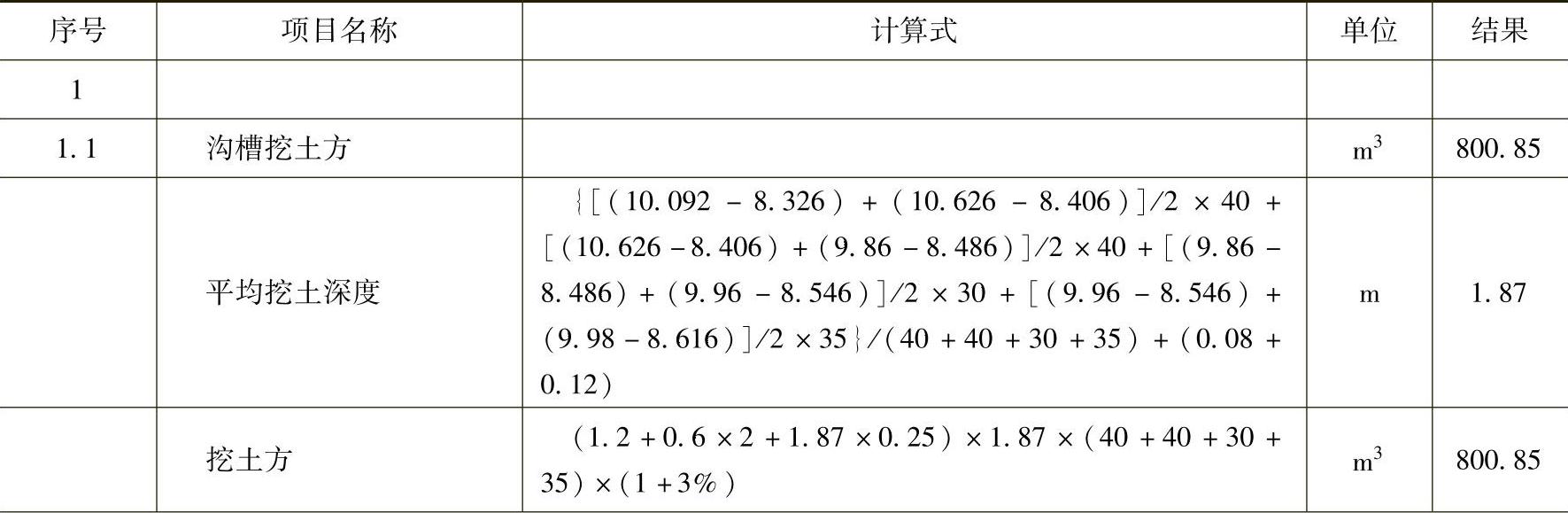

表7-1 工程量计算表
(续)
有关零基础成长为造价员髙手.市政工程造价员的文章
一般市政工程其他项目费按实际发生或经批准的施工组织设计方案计算。3)预留金、材料购置费、总承包服务费和零星项目对招标人是参考,可以补充,但对于投标人来说是不能补充的,须按招标人提供的工程量清单执行。材料暂估价是指招标人购置材料的预留费用。专业工程暂估价。总承包单位配合协调招标人对分包工程施工单位进度、质量控制时的费用。......
2023-08-27
当洞口石质坚硬稳定时,可仅设洞口环框,起加固洞口和减少洞口雨后漏水等作用。当地形较陡,地质条件较差,仰坡下滑可能性较大,而修筑翼墙又受地形、地质条件限制时,可采用柱式洞门。......
2023-08-27
一般采用与建筑总平面图相同的比例,常用1∶1000、1∶500、1∶300等;范围较大的厂区或者小区的给水排水平面图常用1∶5000、1∶2000。由于在室外给水排水平面图中,主要反映室外管道的布置,所以在平面图中,原有房屋以及道路、围墙等附属设施,基本上按照建筑总平面图的图例绘制,但都是用细实线画出其轮廓线,原有的各种给水和其他压力流管线,用中实线绘制。......
2023-08-27
根据工程实践经验,在地层软弱而且墙体的入土深度又不大时,墙底处显示较大的水平位移,墙体旁出现较大的地表沉降。4)盖挖逆作法施工基坑暴露时间短,用于城市街区施工时,可尽快恢复路面,对道路交通影响较小。1)盖挖法施工时,混凝土结构水平施工缝的处理较为困难。盖挖法每次分部开挖与浇筑或衬砌的深度,应综合考虑基坑稳定、环境保护、永久结构形式和混凝土浇筑作业等因素来确定。......
2023-08-27
2.导入PDF文件单击“添加图纸”按钮右边的下拉箭头→单击弹出的“导入布局或PDF”按钮→选择PDF图纸所在的文件夹,并选择需要导入的电子图→在“请选择空间”下拉列表框中,选择待导入的PDF图中的页码→选择完成后,单击“打开”按钮,可将图纸导入PDF文件。......
2023-08-27
将消石灰粉或生石灰粉掺入各种粉碎或原来松散的土中,经拌和、压实及养护后得到的混合料,称为石灰稳定土。水泥稳定土基层:是指在粉碎的或原来松散的骨料或土中掺入适量的水泥和水,经拌和后得到的混合料通过压实及养护,当其抗压强度达到要求时所得到的结构层。山皮石用于道路的底基层。由矿料和沥青组成具有一定级配要求的混合料。......
2023-09-18
深层水泥搅拌桩是利用水泥作为固化剂,通过深层搅拌机械在地基将软土或砂等和固化剂强制拌和,使软土地基硬结而提高地基强度,效果显著,处理后可成桩、墙等。当用于处理泥炭土或地下水具有侵蚀性时,应通过试验确定其适用性。冬期施工时应注意低温对处理效果的影响。石灰桩指的是为加速软弱地基的固结,在地基上钻孔并灌入生石灰而成的吸水柱体。......
2023-09-18
相关推荐
