【摘要】:某路路基工程施工,土方量为200000m3,均属普通土,采用人工开挖,手扶拖拉机配合运输,运距300m,求预算中的工、料、机消耗量。③为保证路基边缘的压实度需加宽填筑时,所需的土、石方数量。1)路基盲沟的工程量为设计设置盲沟的长度。8)工程量计算规则。④砌筑工程的工程量为砌体的实际体积,包括构成砌体的砂浆体积。1)袋装砂井及塑料排水板处理软土地基,工程量为设计深度,定额材料消耗中已包括砂袋或塑料排水板的预留长度。

某路路基工程施工,土方量为200000m3,均属普通土,采用人工开挖,手扶拖拉机配合运输,运距300m,求预算中的工、料、机消耗量。

【实例详解】 查《公路工程预算定额》项目1-1-6(表6-1)和项目1-1-8(表6-3),得

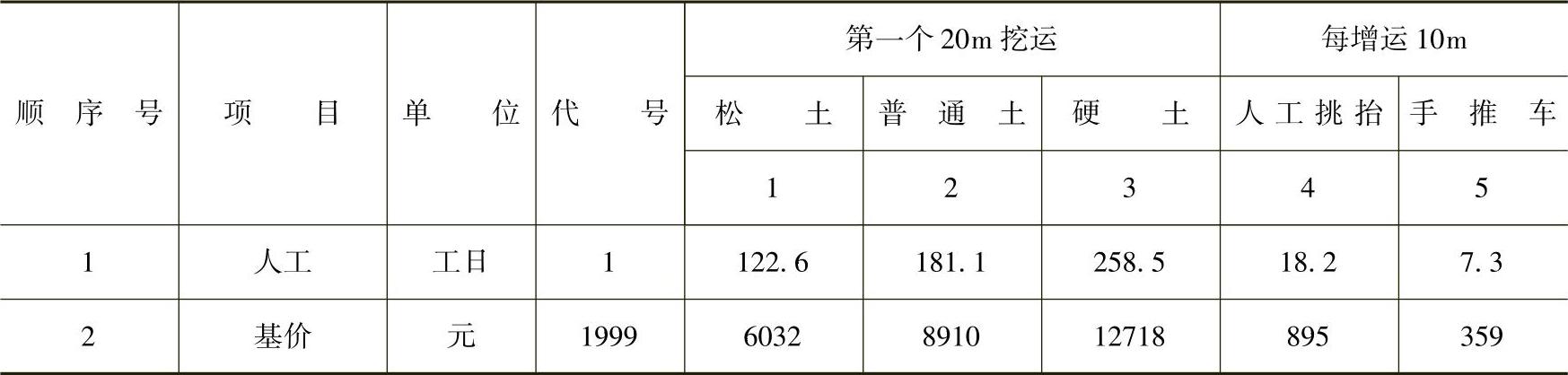

(1)人工挖土

人工:200000工日/1000×181.1=36220工日

(2)手扶拖拉机配合运输

6-1 人工挖运土方(1000m3天然密实方) 工作内容:挖松;装土;运送;卸除;空回。

注:1.当采用人工挖、装,机动翻斗车运输时,其挖、装所需的人工按第一个20m挖运定额减去30.0工日计算。

2.当采用人工挖、装、卸,手扶拖拉机运输时,其挖、装、卸所需的人工按第一个20m挖运定额计算。

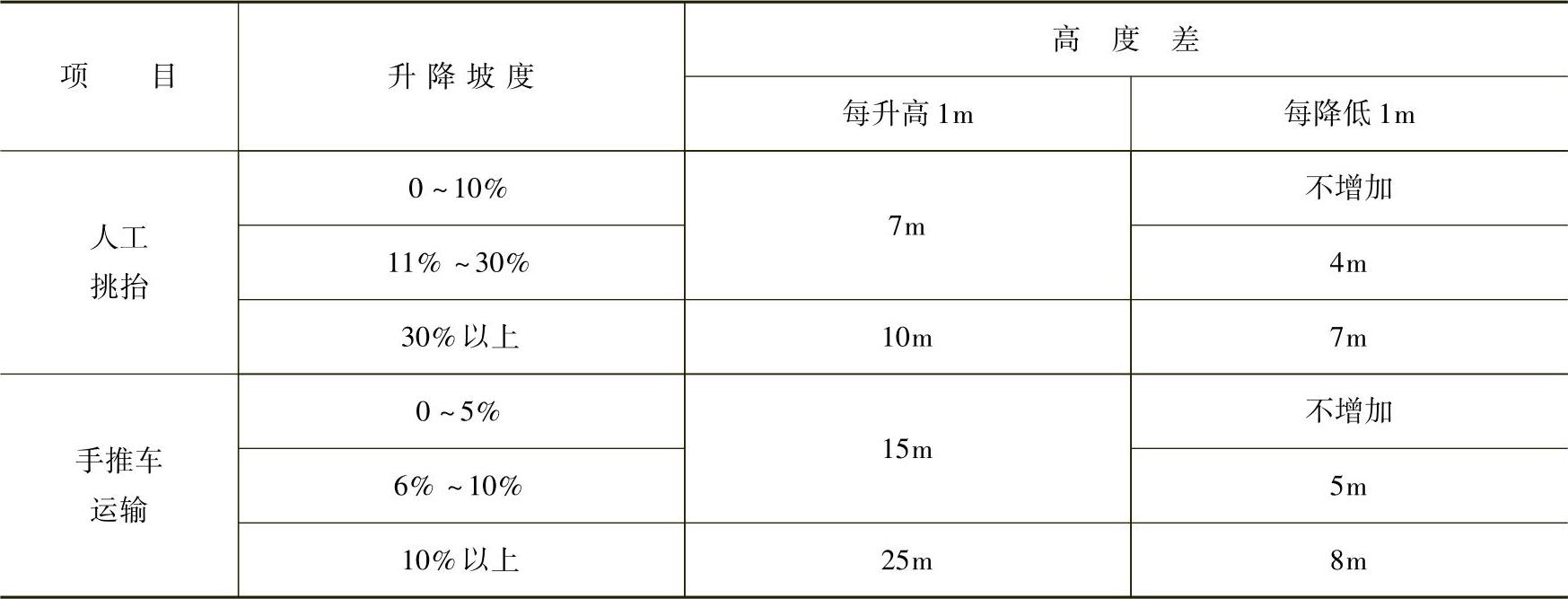

3.如遇升降坡时,除按水平距离计算运距外,并按表6-2增加运距。

6-2 遇升降坡时增加运距

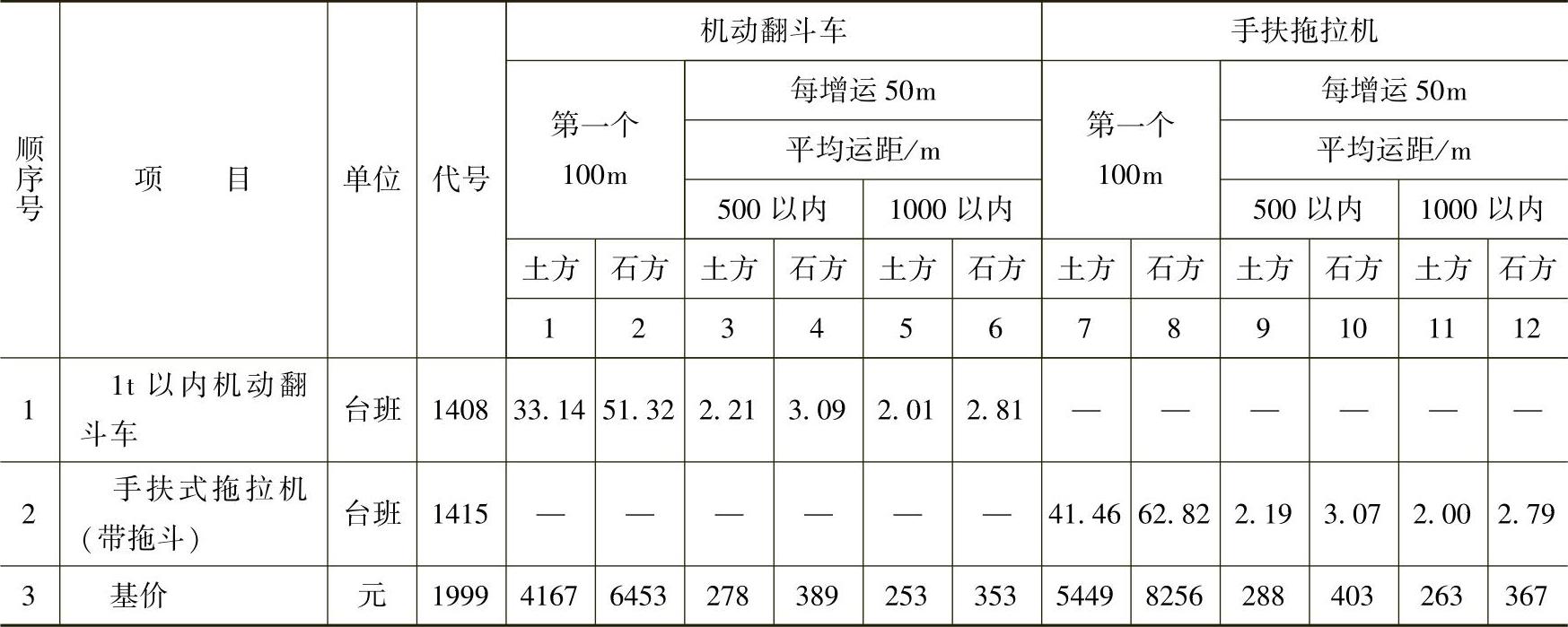

6-3 机动翻斗车手扶拖拉机配合人工运土石方(1000m3天然密实方) 工程内容:等待装、卸车、运送、空回。

注:1.本表不包括人工挖土、开炸石方及装、卸车的工料消耗,需要时按“人工挖运土方”和“人工开炸石方”定额附注的有关规定计算。

2.本表不适用运距超过1000m的情况。

知识必备

1.路基工程概算规则

(1)说明。

路基工程定额包括伐树、挖根、除草、清除表土,土方工程,机械碾压路基,石方工程,洒水汽车洒水,路基零星工程,路基排水工程,软土地基处理,砌石防护工程,混凝土防护工程,抛石防护工程,各式挡土墙,铺草皮、编篱及铁丝(木、竹)笼填石护坡,防风固沙,防雪、防沙设施,抗滑桩等项目。

土壤岩石类别按开挖的难易程度将土壤、岩石分为六类。

土壤分为三类:松土、普通土、硬土。

岩石分为三类:软石、次坚石、坚石。

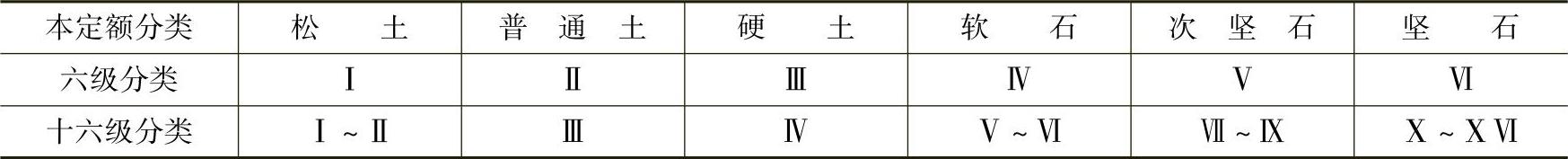

土、石分类与六级土、石分类和十六级土、石分类对照见表6-4。

(2)路基土石方工程。

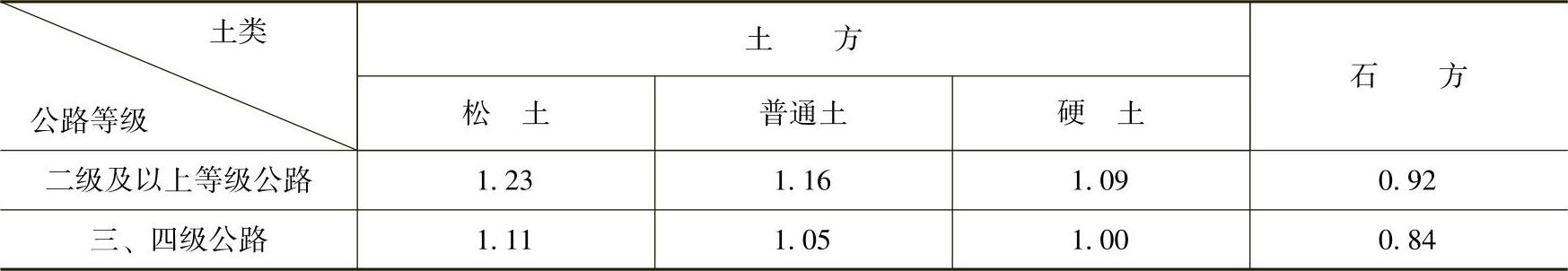

1)土石方体积的计算。除定额中另有说明者以外,土方挖方按天然密实体积计算,填方按压(夯)实后的体积计算,石方爆破按天然密实体积计算。当以填方压实体积为工程量,采用以天然密实方为计量单位的定额时,所采用的定额应乘以表6-5中的系数。

其中,推土机铲运机施工土方的增运定额按普通土栏目的系数计算,人工挖运土方的增运定额和机械翻斗车、手扶拖拉机运输土方、自卸车运输土方的运输定额在表6-5的基础上增加0.03的土方运输损耗,但弃方运输不应计算运输损耗。

6-4石分类

6-5 当以填方压实体积为工程量 采用以天然密实方为计量单位的定额时所采用的定额系数

2)下列数量应由施工组织设计提出,并用路基填方数量计算。

①清除表土或零填方地段的基底压实、耕地填前夯(压)实后,回填至原地面标高所需的土、石方数量。

②因路基沉陷需增加填筑的土、石方数量。

③为保证路基边缘的压实度需加宽填筑时,所需的土、石方数量。

3)路基土石方开挖定额中,已包括开挖边沟消耗的工、料和机械台班数量,因此,开挖边沟的数量应合并在路基土、石方数量内计算。

4)路基土石方机械施工定额中,已根据一般的路基施工情况,综合了一定比例的因机械达不到而由人工施工的因素,使用定额时,机械施工路段的工程量应全部采用机械施工定额。

5)各种开炸石方定额中,均已包括清理边坡工作。

6)抛坍爆破定额中,已根据一般地面横坡的变化情况进行了适当的综合,其工程量按抛坍爆破设计计算。抛坍爆破的石方清运及增运定额,是按设计数量乘以(1-抛坍率)编制

7)自卸汽车运输路基土、石方定额项目,仅适用于平均运距在15km以内的土、石方运输,当平均运距超过15km时,应按社会运输的有关规定计算其运输费用。当运距超过第一个定额运距单位时,其运距尾数不足一个增运定额单位的半数时按一个增运定额运距单位计算。

8)路基零星工程项目已根据公路工程施工的一般含量综合了整修路拱、整修路基边坡、挖土质台阶、挖截水沟、填前压实以及其他零星回填土方等工程,使用定额时,不得因具体工程的含量不同而变更定额。

(3)路基排水工程。

1)路基盲沟的工程量为设计设置盲沟的长度

2)轻型井点降水定额按50根井管为一套,不足50根的按一套计算。井点使用天数按日历天数计算,使用时间按施工组织的设计来确定。

3)砌筑工程的工程量为砌体的实际体积,包括构成砌体的砂浆体积。

4)预制混凝土构件的工程量为预制构件的实际体积,不包括预制构件空心部分的体积。

5)雨水箅子的规格与定额不同时,可按设计用量抽换定额中铸铁箅子的消耗。

(4)路基防护工程。

1)未列出的其他结构形式的砌石防护工程,需要时按“桥涵工程”项目的有关定额计算。

2)除注明者外,均不包括挖基,基础垫层的工程内容,需要时按“桥涵工程”项目的有关定额计算。

3)除注明者外,均已包括按设计要求需要设置的伸缩缝、沉降缝的费用。

4)除注明者外,均已包括水泥混凝土的拌和费用。

5)植草护坡定额中均已综合考虑粘结剂、保水剂、营养土、肥料、覆盖薄膜等的费用,使用定额时不得另行计算。

6)现浇拱形骨架护坡可参考现浇框格(架)式护坡进行计算。

7)预应力锚索护坡定额中的脚手架系按钢管脚手架编制的,脚手架宽度按2.5m考虑。

8)工程量计算规则。

①铺草皮工程量按所铺边坡的坡面面积计算。

②护坡定额中以100m2或1000m2为计量单位的子目的工程量,按设计需要防护的边坡坡面面积计算。

③木笼、竹笼、铁丝笼填石护坡的工程量按填石体积计算。

④砌筑工程的工程量为砌体的实际体积,包括构成砌体的砂浆体积。

⑤预制混凝土构件的工程量为预制构件的实际体积,不包括预制构件中空心部分的体积。

⑥预应力锚索的工程量为锚索(钢绞线)长度与工作长度的质量之和。

⑦加筋土挡土墙及现浇锚碇板式挡土墙的工程量为墙体混凝土的体积。加筋土挡土墙墙体混凝土体积为混凝土面板、基础垫板及檐板的体积之和。现浇锚碇板式挡土墙墙体混凝土体积为墙体现浇混凝土的体积,定额中已综合了锚碇板的数量,使用定额时不得将锚碇板的数量计入工程量内。

⑧抗滑桩挖孔工程量按护壁外缘所包围的面积乘设计孔深计算。

(5)路基软基处理工程。

1)袋装砂井及塑料排水板处理软土地基,工程量为设计深度,定额材料消耗中已包括砂袋或塑料排水板的预留长度。

2)振冲碎石桩定额中不包括污泥排放处理的费用,需要时另行计算。

3)挤密砂桩和石灰砂桩处理软土地基定额的工程量为设计桩断面面积乘以设计桩长。

4)粉体喷射搅拌桩和高压旋喷桩处理软土地基定额的工程量为设计桩长。

5)粉体喷射搅拌桩定额中的固化材料的掺入比是按水泥15%、石灰25%计算的,当掺入比或桩径不同时,可按下式调整固化材料的消耗

式中 Q——设计固化材料消耗;

Q0——定额固化材料消耗;

D——设计桩径;

D0——定额桩径;

m——设计固化材料掺入比;

m0——定额固化材料掺入比。

6)高压旋喷桩定额中的浆液是按普通水泥浆编制的,当设计采用添加剂或水泥用量与定额不同时,可按设计确定的有关参数计算水泥浆。按下式计算水泥的消耗量

式中 Mc——水泥用量(kg);

ρw——水的密度(kg/m3);

dc——水泥的相对密度,可取3.0;

H——喷射长度(m);

υ——提升速度(m/min);

q——单位时间喷浆量;

α——水灰比

β——损失系数,一般取0.1~0.2。

7)CDG桩处理软土地基定额的工程量为设计桩长乘以设计桩径的混凝土体积。定额中已综合考虑了扩孔、桩头清除等因素的增加量,使用定额时,不应将这部分数量计入工程量内。

8)土工布的铺设面积为锚固沟外边缘所包围的面积,包括锚固沟的底面积和侧面积。定额中不包括排水内容,需要时另行计算。

9)强夯定额适用于处理松、软的碎石土、砂土、低饱和度的粉土与黏性土、湿陷性黄土、杂填土和素填土等地基。定额中已综合考虑夯坑的排水费用,使用定额时不得另行增加费用。夯击遍数应根据地基土的性质由设计确定,低能量满夯不能作为夯击遍数计算。

10)堆载预压定额中包括了堆载四面的放坡,沉降观测,修坡道增加的工、料、机消耗以及施工中测量放线和定位的工、料消耗,使用定额时均不得另行计算。

11)软土地基垫层的工程量为设计体积。

12)抛石挤淤的工程量为设计抛石体积。

13)路基填土掺灰的工程量为需进行处理的填土的压实体积。

14)软基处理工程定额中均包括机具清洗及操作范围内的料具搬运。

2.路基工程预算规则

(1)本章定额包括路基土、石方、排水和软基处理工程等项目。

定额工程内容除注明者外,均包括:

1)各种机械1km内由停车场至工作地点的往返空驶。

2)工具小修。

3)钢钎淬火。

(2)路基土石方工程。

1)“人工挖运土方”“人工开炸石方”“机械打眼开炸石方”“抛坍爆破石方”等定额中,已包括开挖边沟消耗的人工、材料和机械台班数量,因此,开挖边沟的数量应合并在路基土、石数量内计算。

2)各种开炸石方定额中,均已包括清理边坡工作。

3)机械施工土、石方,挖方部分因机械达不到而需由人工完成的工程量应由施工组织设计确定。其中,人工操作部分,按相应定额乘以1.15的系数。

4)抛坍爆破石方定额按地面横坡坡度划分,地面横坡变化复杂,为简化计算,凡变化长度在20m以内,以及零星变化长度累计不超过设计长度的10%时,可并入附近路段计算。

5)自卸汽车运输路基土、石方定额项目和洒水汽车洒水定额项目,仅适用于平均运距在15km以内的土、石方或水的运输,当平均运距超过15km时,应按社会运输的有关规定计算其运输费用。当运距超过第一个定额运距单位时,其运距尾数不足一个增运定额单位的半数时不计算,等于或超过半数时按一个增运定额运距单位计算。

6)路基加宽填筑部分如需清除时,按刷坡定额中普通土子目计算;清除的土方如需远运,按土方运输定额计算。

7)下列数量应由施工组织设计提出,并入路基填方数内计算。

①清除表土或零填方地段的基底压实、耕地填前夯(压)实后,回填至原地面标高所需的土、石方数量。

②因路基沉陷需增加填筑的土、石方数量。

③为保证路基边缘的压实度须加宽填筑时,所需的土、石方数量。

8)工程量计算规则。

①土石方体积的计算。除定额中另有说明者外,土方挖方按天然密实体积计算,填方按压(夯)实后的体积计算,石方爆破按天然密实体积计算。当以填方压实体积为工程量,采用以天然密实方为计量单位的定额时,所采用的定额应乘以表6-5中的系数。

其中推土机、铲运机施工土方的增运定额按普通土栏目的系数计算,人工挖运土方的增运定额和机械翻斗车、手扶拖拉机运输土方、自卸车运输土方的运输定额在表6-5的基础上增加0.03的土方运输损耗,但弃方运输不应计算运输损耗。

②零填及挖方地段基底压实面积等于路槽底面宽度(m)和长度(m)的乘积。

③抛坍爆破的工程量,按抛坍爆破设计计算。

④整修边坡的工程量,按公路路基长度计算。

(3)排水工程。

1)边沟、排水沟、截水沟的挖基费用按人工挖截水沟、排水沟定额计算,其他排水工程的挖基费用按土、石方工程的相关定额计算。

2)边沟、排水沟、截水沟、急流槽定额均未包括垫层的费用,需要时按有关定额另行计算。

3)雨水箅子的规格与定额不同时,可按设计用量抽换定额中铸铁箅子的消耗。

4)工程量计算规则。

①砌筑工程的工程量为砌体的实际体积,包括构成砌体的砂浆体积。

②预制混凝土构件的工程量为预制构件的实际体积,不包括预制构件中空心部分的体积。

③挖截水沟、排水沟的工程量为设计水沟断面面积乘以水沟长度与水沟圬工体积之和。

④路基盲沟的工程量为设计设置盲沟的长度。

⑤轻型井点降水定额按50根井管为一套,不足50根的按一套计算。井点使用天数按日历天数计算,使用时间按施工组织的设计来确定。

(4)软基处理工程。

1)袋装砂井及塑料排水板处理软土地基,工程量为设计深度,定额材料消耗中已包括砂袋或塑料排水板的预留长度。

2)振冲碎石桩定额中不包括污泥排放处理的费用,需要时另行计算。

3)挤密砂桩和石灰砂桩处理软土地基定额的工程量为设计桩断面面积乘以设计桩长。

4)粉体喷射搅拌桩拌合高压旋喷桩处理软土地基定额的工程量为设计桩长。

5)高压旋喷桩定额中的浆液是按普通水泥浆编制的,当设计采用添加剂或水泥用量与定额不同时,可按设计要求进行抽换。

6)土工布的铺设面积为锚固沟外边缘所包围的面积,包括锚固沟的底面积和侧面积。定额中不包括排水内容,需要时另行计算。

7)强夯定额适用于处理松、软的碎石土、砂土、低饱和度的粉土与黏性土、湿陷性黄土、杂填土和素填土等地基。定额中已综合考虑夯坑的排水费用,使用定额时不得另行增加费用。夯击遍数应根据地基土的性质由设计确定,低能量满夯不能作为夯击遍数计算。

8)堆载预压定额中包括了堆载四面的放坡、沉降观测、修坡道增加的工、料、机消耗以及施工中测量放线、定位的工、料消耗,使用定额时均不得另行计算。

3.清单计量规则

路基工程清单计价计量规则见表6-6。

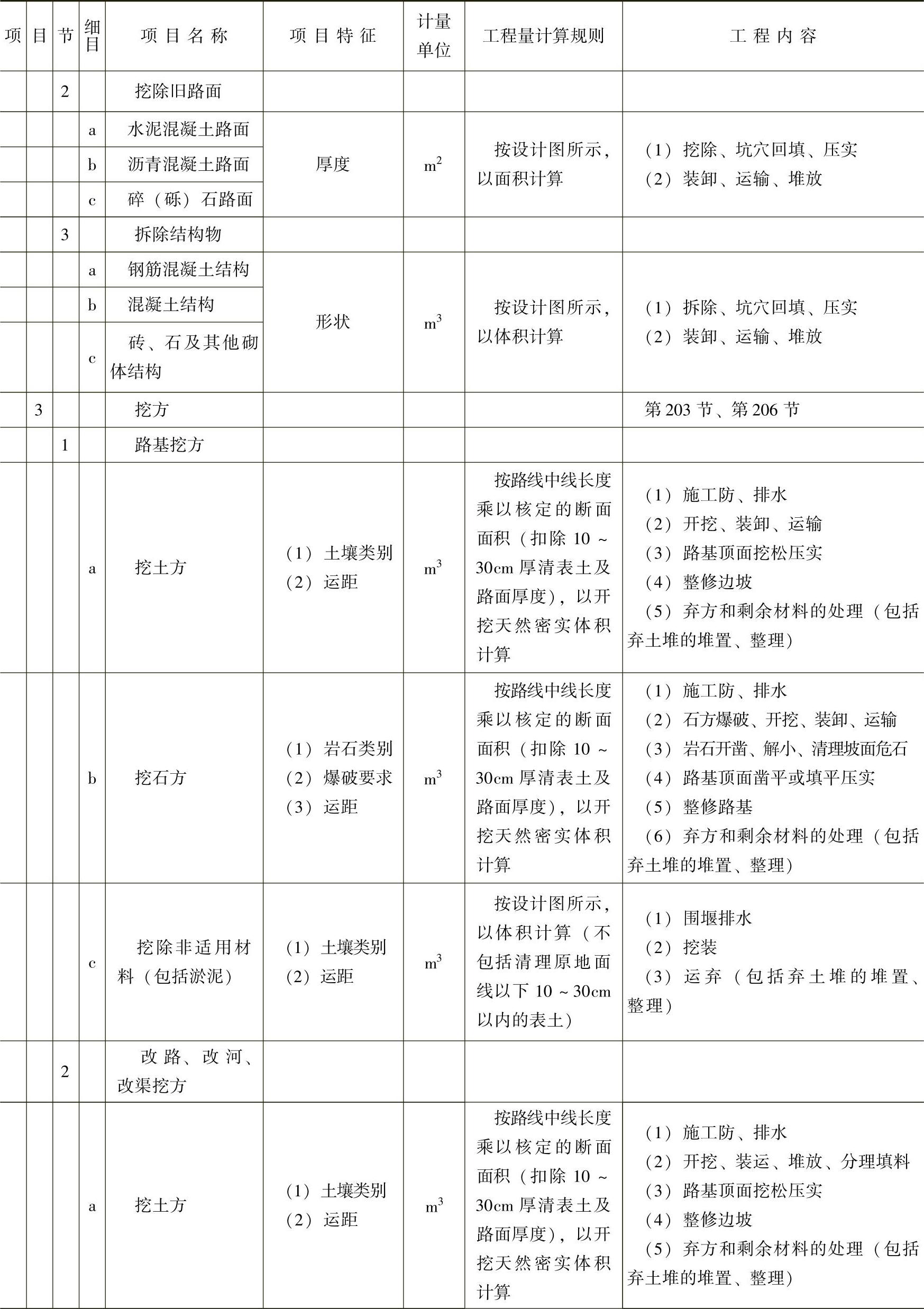

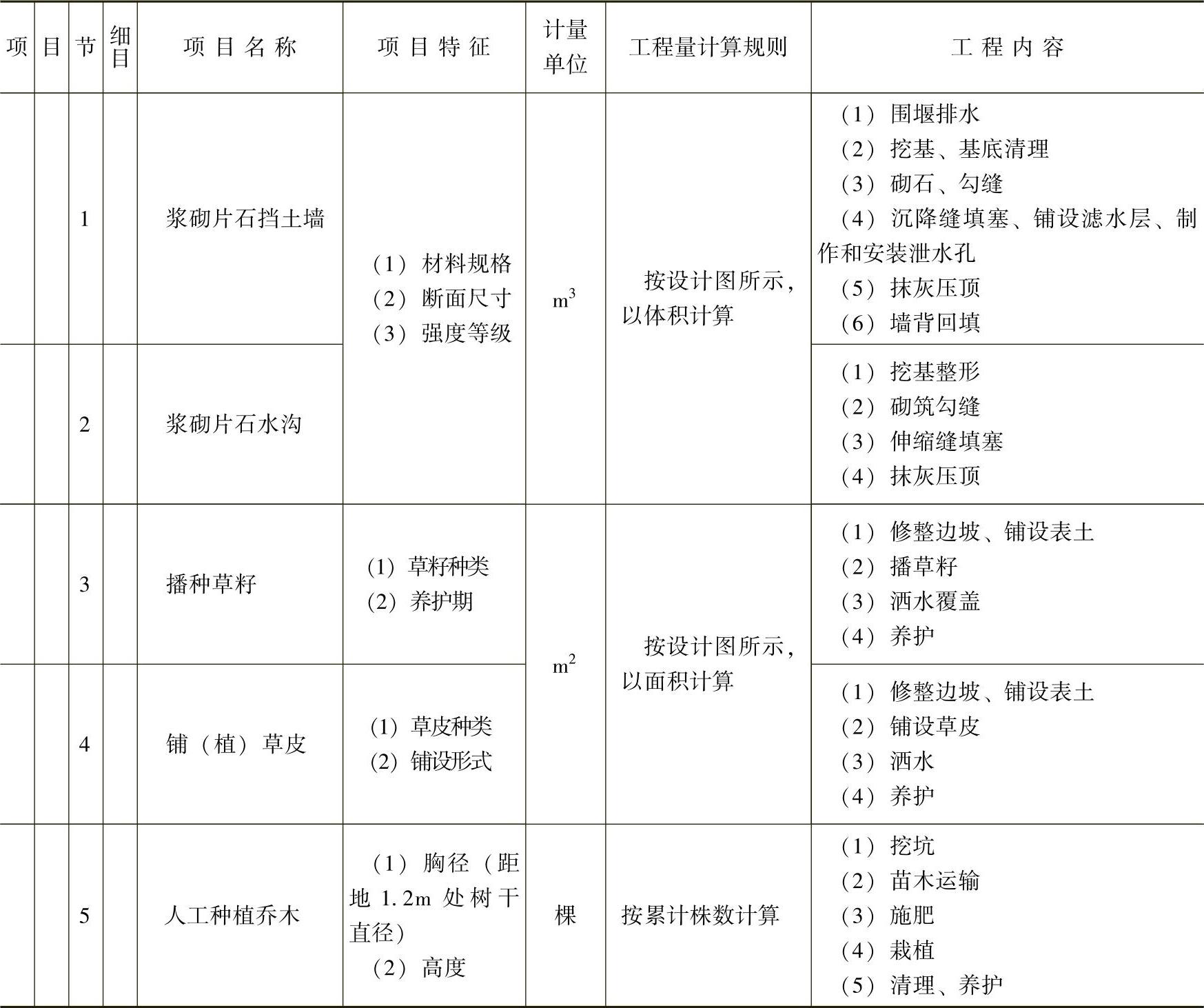

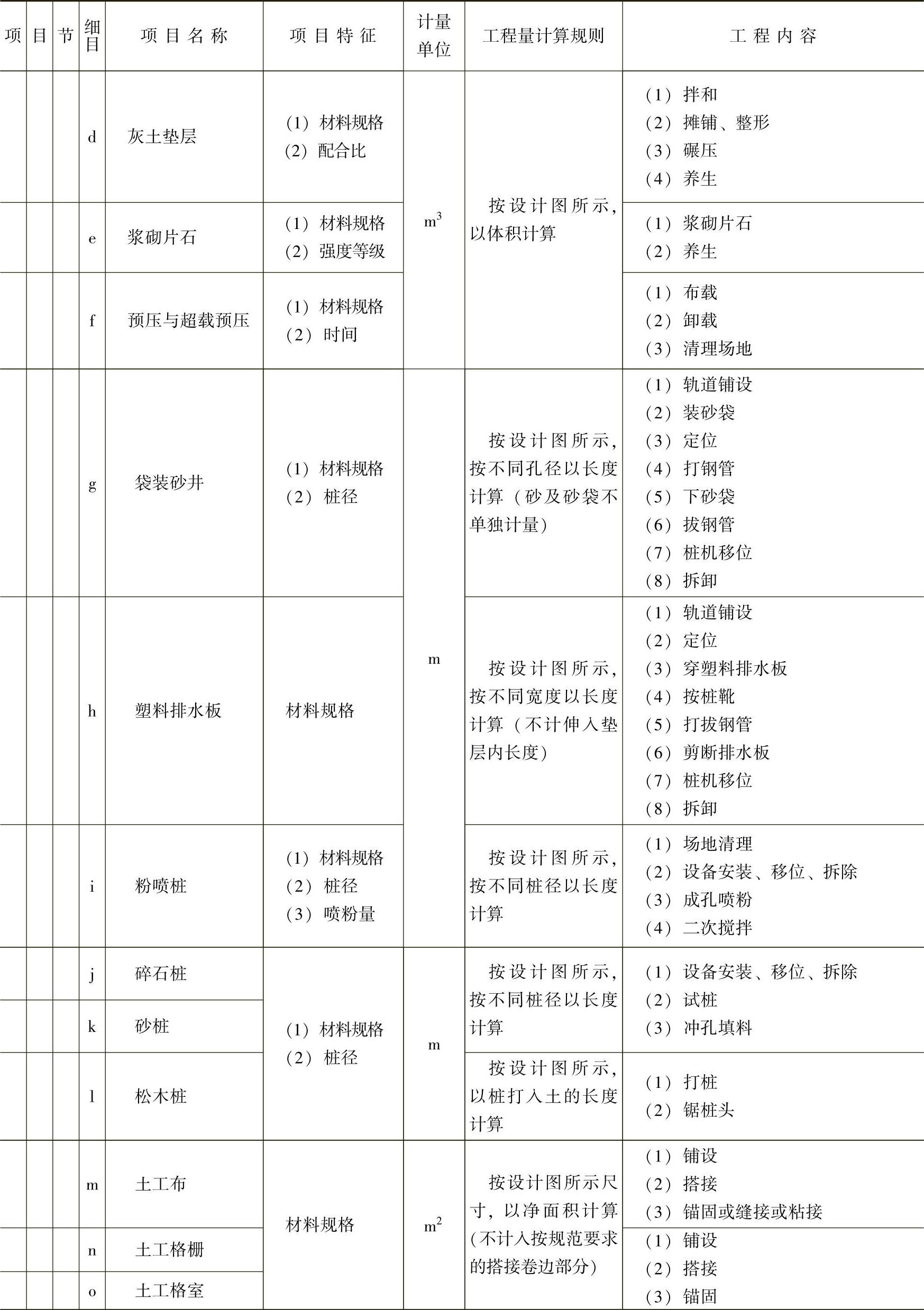

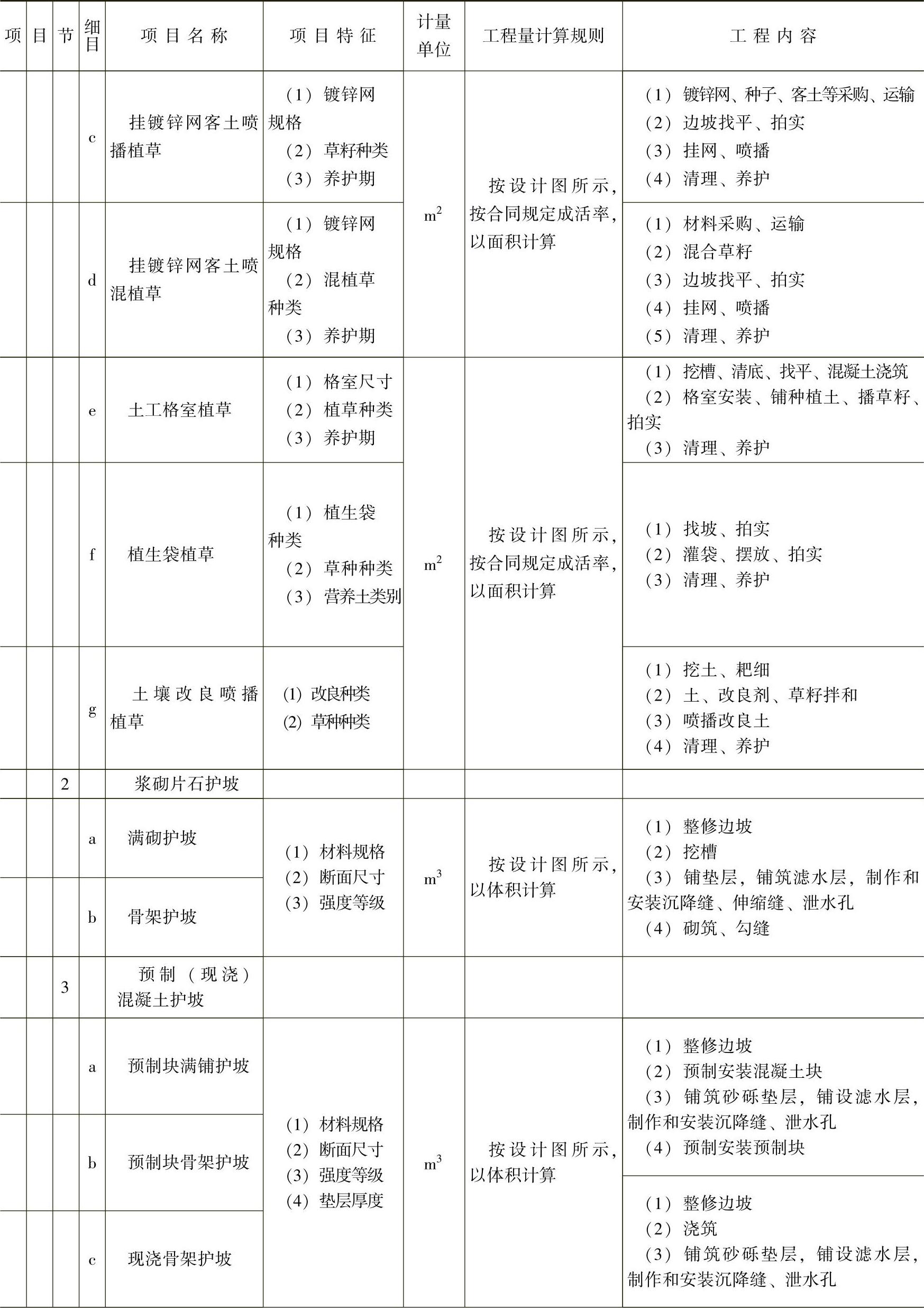

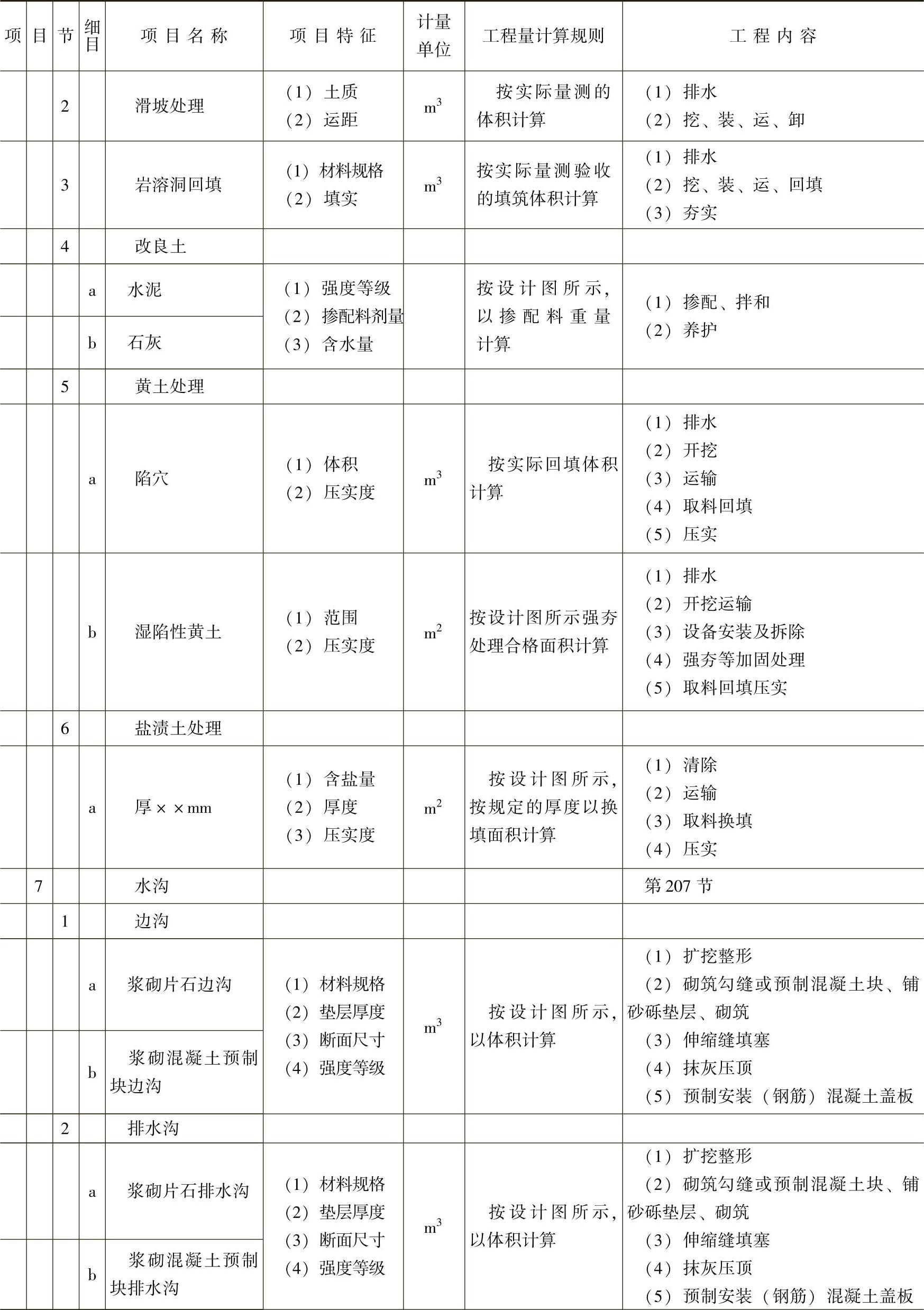

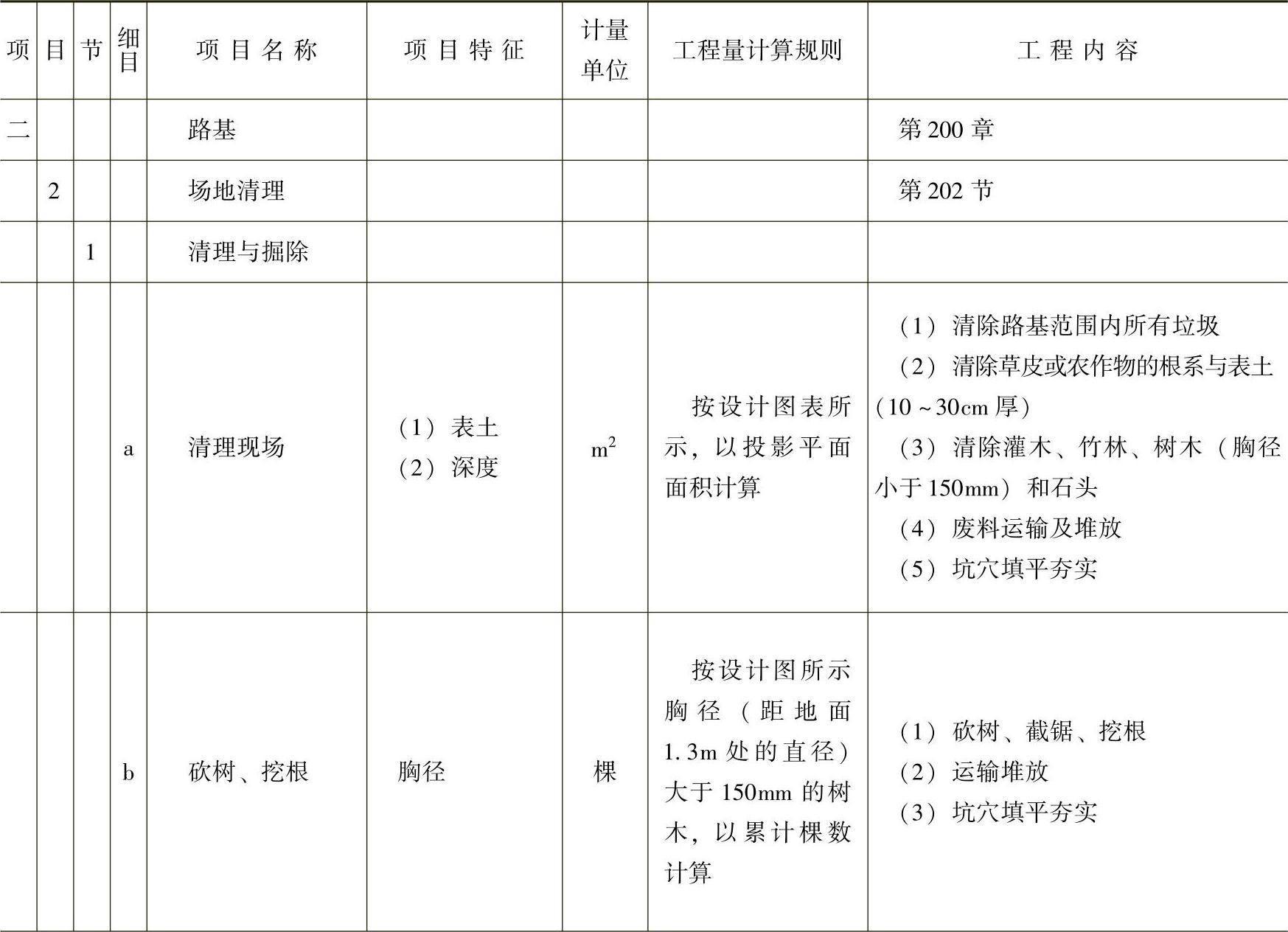

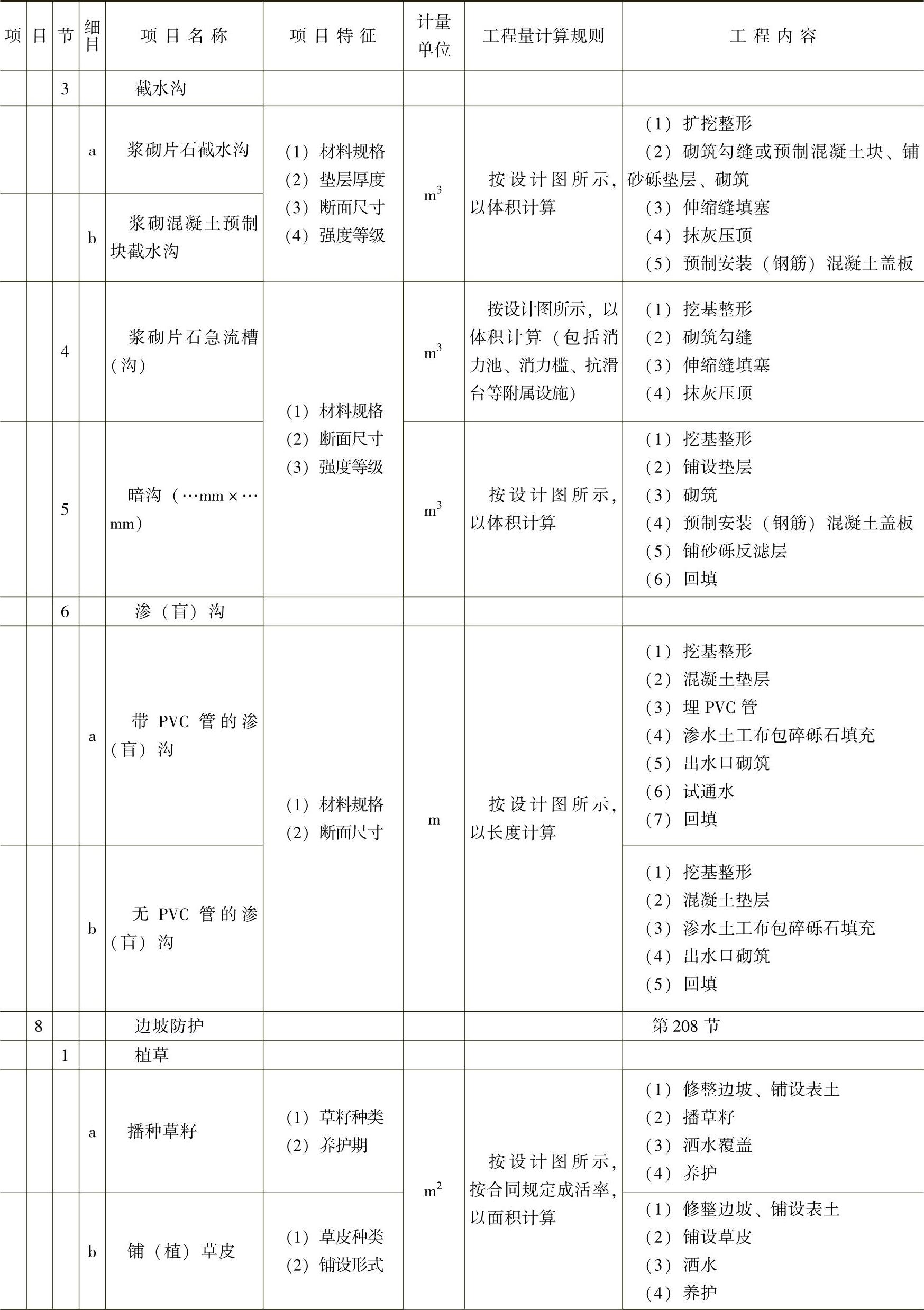

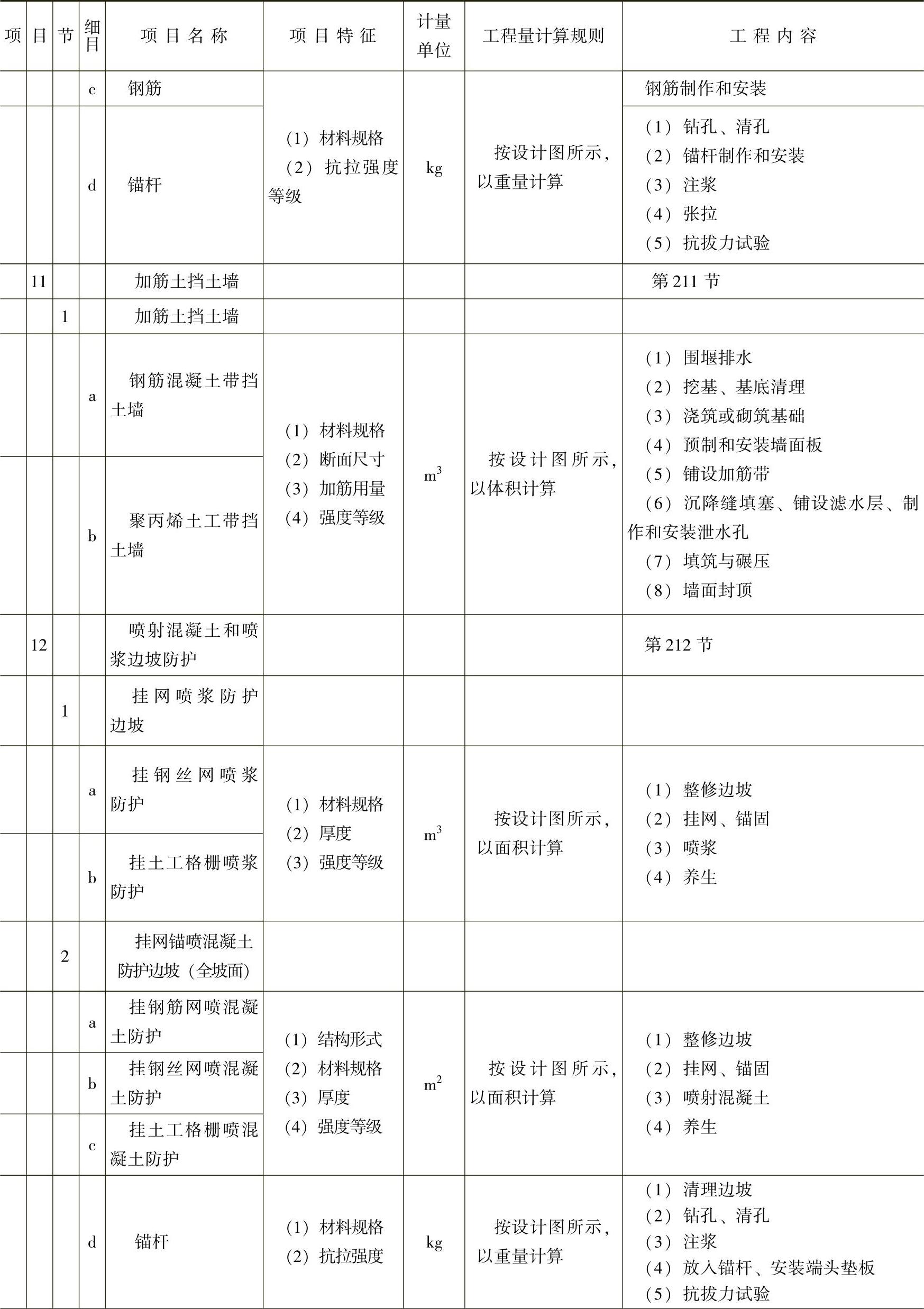

6-6 路基工程量清单计量规则

(续)

(续)

(续)

(续)

(续)

(续)

(续)

(续)

(续)

(续)

(续)

注:1.路基石方的界定。用不小于165kW推土机单齿松土器无法勾动,须用爆破、钢楔或气钻方法开挖,且体积大于或等于1m3的孤石为石方。

2.土石方体积用平均断面积法计算。但与似棱体公式计算方式计算结果比较,如果误差超过5%时,采用似棱体公式计算。

3.路基挖方以批准的路基设计图所示界限为限,均以开挖天然密实体积计量。其中包括边沟、排水沟、截水沟、改河、改渠、改路的开挖。

4.挖方作业应保持边坡稳定,应做到开挖与防护同步施工,如因施工方法不当,排水不良或开挖后未按设计及时进行防护而造成的塌方,则塌方的清除和回填由承包人负责。

5.借土挖方按天然密实体积计量,借土场或取土坑中非适用材料的挖除、弃运及场地清理、地貌恢复、施工便道便桥的修建与养护、临时排水与防护作为借土挖方的附属工程,不另行计量。

6.路基填料中石料含量等于或大于70%时,按填石路堤计量;小于70%时,按填土路堤计量。

7.路基填方以批准的路基设计图所示界限为限,按压实后路床顶面设计高程计算。应扣除跨径大于5m的通道、涵洞空间体积,跨径大于5m的桥则按桥长的空间体积扣除。为保证压实度两侧加宽超填的增加体积,零填零挖的翻松压实,均不另行计量。

8.桥涵台背回填只计按设计图或工程师指示进行的桥涵台背特殊处理数量。但在路基土石方填筑计量中应扣除涵洞、通道台背及桥梁桥长范围外台背特殊处理的数量。

9.回填土是指填方路基(扣除10~30cm清表)路段挖除非适用材料后好土的回填。

10.填方按压实的体积以立方米计量,包括挖台阶、摊平、密实、整型,其开挖作业在挖方中计量。

11.项目未明确指出的工程内容如养护、场地清理、脚手架的搭拆、模板的安装、拆除及场地运输等均包含在相应的工程项目中,不另行计量。

12.排水、防护、支挡工程的钢筋、锚杆、锚索除锈制作和安装运输及锚具、锚垫板、注浆管、封锚、护套、支架等,包括在相应的工程项目中,不另行计量。

13.取弃土场的防护、排水及绿化在相应工程项目中计量。
