工程量清单的项目设置规则是为了统一工程量清单项目号、项目名称、计算单位、工程量计算而制定的,是编制工程量清单的依据。在《公路工程工程量清单计量计价规则》中,对工程量清单项目的设置作了明确的规定。......
2023-08-26
1.计算总则
总则包括:保险费、竣工文件、施工环保、临时道路、临时用地、临时供电设施、电信设施、承包人驻地建设费用。
(1)保险费分为工程一切险和第三方责任险。
工程一切险是为永久工程、临时工程和设备及已运至施工工地用于永久工程的材料和设备所投的保险。
第三方责任险是对因实施本合同工程而造成的财产(本工程除外)的损失和损害或人员(业主和承包人雇员除外)的死亡或伤残所负责任进行的保险。
(2)竣工文件编制费是承包人对承建工程在竣工后按我国交通部发布的《公路工程竣工验收办法》的要求,编制竣工图表、资料所需的费用。
(3)施工环保费是承包人在施工过程中采取预防和消除环境污染措施所需的费用。
(4)临时道路(包括便道、便桥、便涵、码头)是承包人为实施与完成工程建设所必须修建的设施,包括工程竣工。
(5)临时用地费是承包人为完成工程建设,临时占用土地的租用费。工程完工后承包人应自费负责恢复到原来的状况,不另行计量。
(6)临时供电设施、电信设施费是承包人为完成工程建设所需的临时电力、电信设施的架设与拆除的费用,不包括使用费。
(7)承包人的驻地建设费是指承包人为工程建设必须临时修建的承包人住房、办公房、加工车间、仓库、实验室和必要的供水、卫生、消防设施所需的费用,其中包括拆除并恢复到原来的自然状况的费用。
工程量清单计量规则见表5-16。

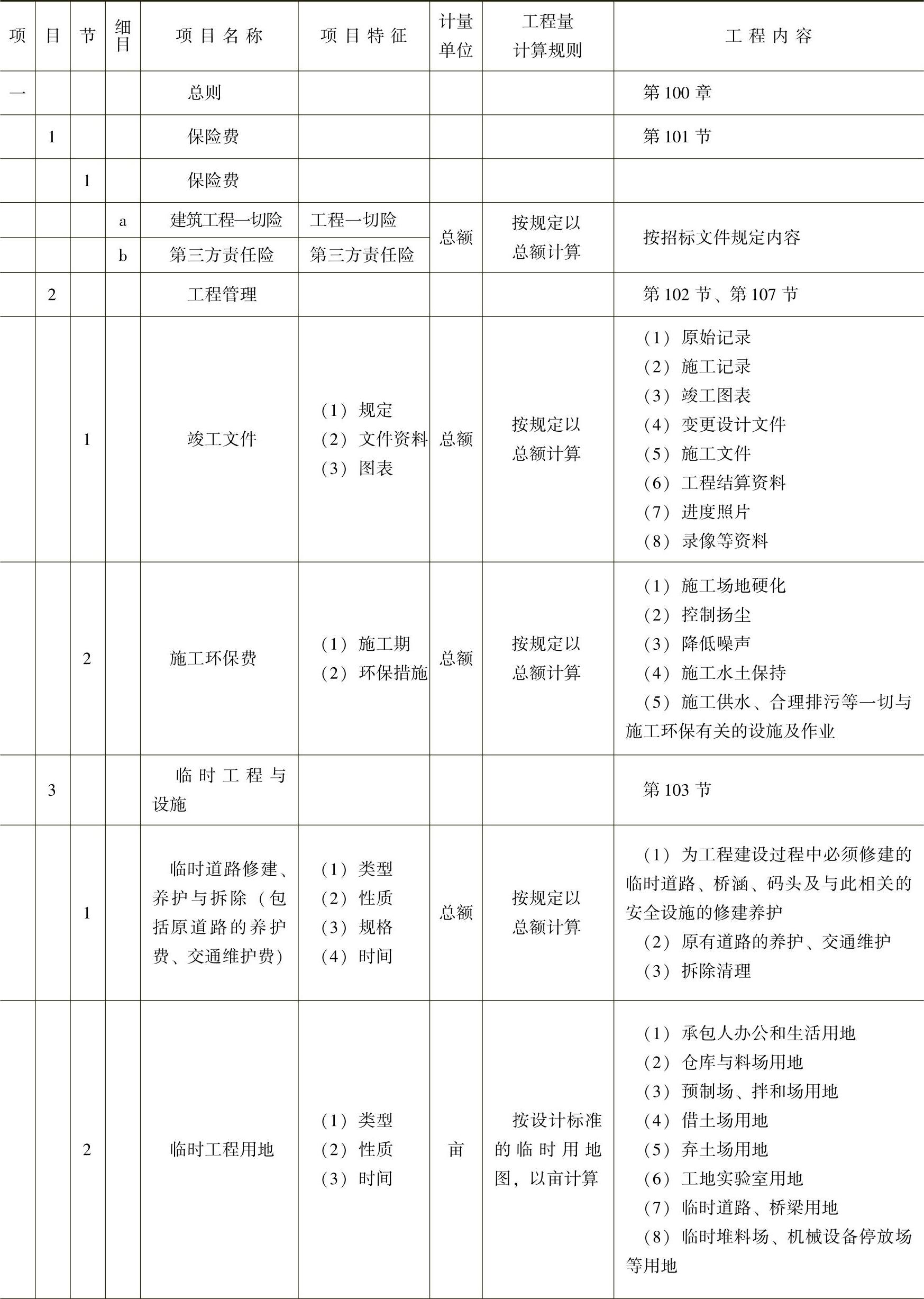

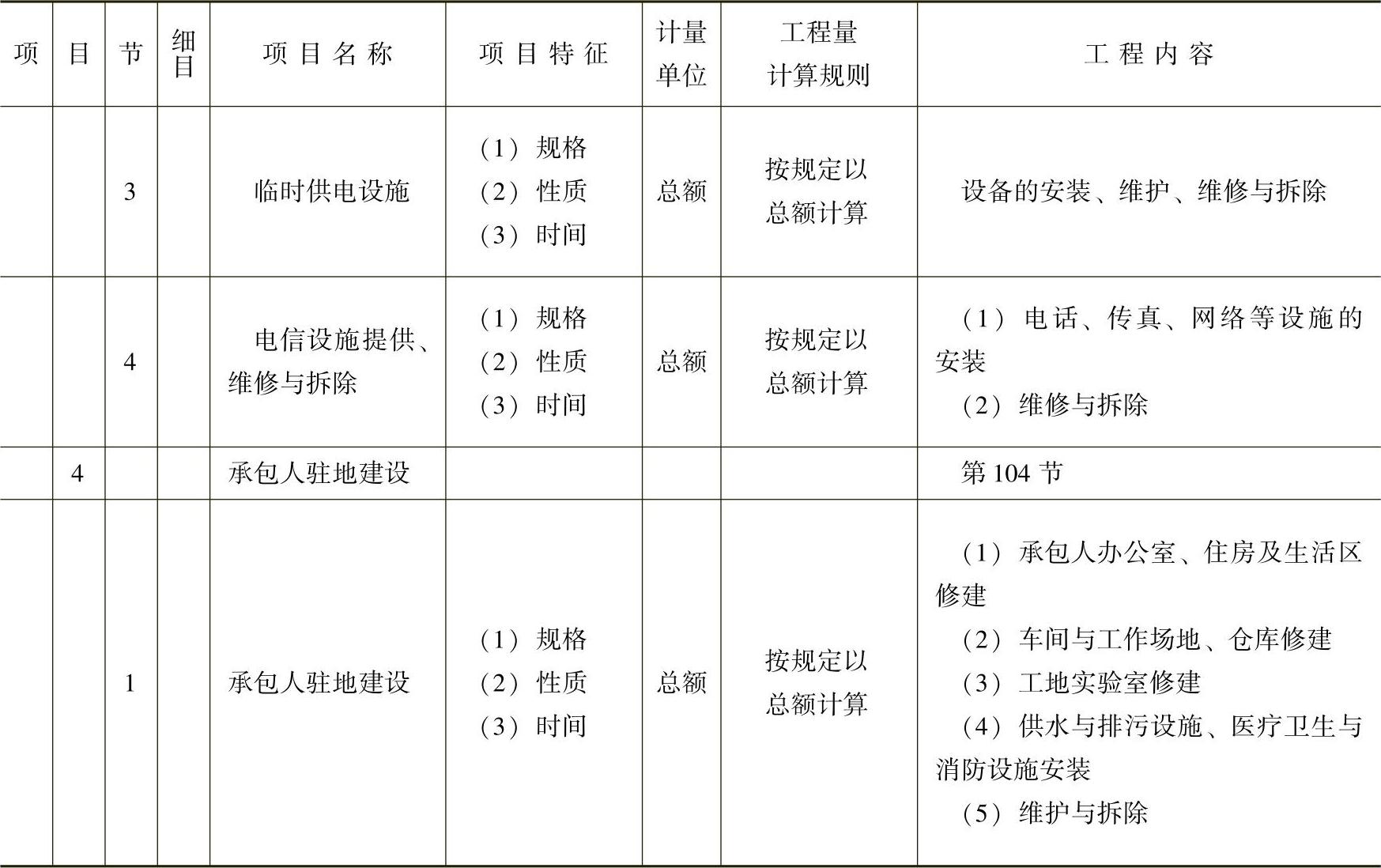

表5-16 工程量清单计量规则
(续)
注:本表工程内容列中的内容对应清单计价规范中章节细目,可按所示章节内容查找余同。
2.注意事项
(1)计算工程量应按照一定的顺序依次进行,既可节省时间加快计算速度,又可避免漏算或重复计算。
1)按施工顺序计算法。按施工顺序计算法是按照工程施工顺序的先后次序来计算工程量。如桥梁按照基础、下部、上部、附属结构等顺序进行。
2)按图样分项编号顺序计算法。此法就是按照图样上所注结构构件、配件的编号顺序计算工程量。如计算混凝土结构、门窗等分项工程,均可以按照此顺序进行计算。
(2)工程量计算的步骤。
1)根据工程内容和计算规则中规定的项目列出需要计算工程量的分部分项工程。
2)根据一定的计算顺序和计算规则列出计算式进行数值计算。
3)根据施工图的要求确定有关数据代入计算式进行数值计算。
4)对计算结果的计量单位进行调整,使之与计量规则中规定的相应分部分项工程的计量单位保持一致。
(3)施工图列出的工程项目(工程项目所包括的内容及范围)必须与计量规则中规定的相应工程相一致,这样才能准确地套用工程单价。计算工程量除必须熟悉施工图外,还必须熟悉计量规则中每个工程项目所包括的内容和范围。
(4)必须按工程量计算规则计算。工程量计算规则是综合和确定各项消耗指标的基本依据,也是具体工程测算和分析资料的准绳。
(5)必须按图样计算。工程量计算时,应严格按照图样所注尺寸进行计算,不得任意加大或缩小,也不得任意增加或减少,以免影响工程量计算的准确性。图样中的项目,要认真反复清查,不得漏项少算或重复多算。
(6)必须列出计算式。在列计算式时,必须分清部位并详细列项标出计算式,注明计算结构构件的所处部位和轴线,同时保留工程量计算书作为复查依据。工程量计算式应力求简单明了,醒目易懂,并要按一定的顺序排列,以便于审核和校对。
(7)计算必须准确。工程量计算的精度将直接影响到造价的精度,因此,数量计算要准确。一般工程量的精度应按计量规则中的有关规定执行。
(8)计量单位必须一致。工程量的计量单位,必须与计量规则中规定的计量单位相一致,这样才能准确地套用工程量单价。有时由于所采用的制作方法和施工要求不同,其计算工程量的计量单位是有区别的,应予以注意。
(9)必须注意计算顺序。为了计算时不漏项目,又不产生重复计算,应按照一定的顺序进行计算。
(10)力求分层分段计算。要结合施工图尽量做到按结构层次,或按施工方案的要求分段计算,或按使用的材料不同分别进行计算。这样,在计算工程量时既可避免漏项,又可为编制工、料、机分析和安排施工进度计划提供数据。
(11)必须注意统筹计算。各个分项工程项目的施工顺序、相互位置及构造尺寸之间存在内在联系。通过了解这种内在联系之间的关系,寻找简化计算过程的途径,以达到快速、高效的目的。
(12)必须自我检查复核。工程量计算完毕后,必须进行自我复核,检查其项目、算式、数据及小数点等有无错误和遗漏,以避免预算审查时返工重算。
有关公路工程识图与预算快学一本通的文章
工程量清单的项目设置规则是为了统一工程量清单项目号、项目名称、计算单位、工程量计算而制定的,是编制工程量清单的依据。在《公路工程工程量清单计量计价规则》中,对工程量清单项目的设置作了明确的规定。......
2023-08-26
工程量清单中的任何内容不得随意删除或涂改。工程量清单中的所有需要招标人明确的单位或数量,招标人应填写;工程量清单列明的所有需要填报的单价和合价,投标人均应填报,未填入单价或总额价,其费用视为已包括在工程量清单的其他单价或总额价中,施工单位必须按监理工程师指令完成工程量清单中未填入单价或总额价的工程细目,但不能得到结算与支付。......
2023-08-26
在工程招标投标中采用工程量清单计价是国际上较为通行的做法。图5-1 工程造价工程量清单计价过程示意图从图5-1中可以看出,其编制过程可以分为两个阶段:工程量清单格式的编制和利用工程量清单来编制招标标底和投标报价。投标报价是在建设单位提供的工程量计算结果的基础上,根据企业自身所掌握的各种信息、资料,结合企业定额编制得出的。标底价格或投标报价的计算过程基本一致,由下列步骤构成。......
2023-08-26
工程量清单应采用统一格式,一般应由封面、说明、工程细目、专项暂定金额汇总表、计日工明细表、工程量清单汇总表组成。工程量清单第100章内列有上述保险费的支付细目,投标人根据上述保险费费率计算出保险费,填入工程量清单。对作业和材料的一般说明或规定,未重复写入工程量清单内,在给工程量清单各细目标价前,应参阅招标文件中计量规则、技术规范的有关部分。......
2023-08-26
配管、配线工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表3-84的规定执行。表3-84 配管、配线注:1.配管、线槽安装不扣除管路中间的接线箱(盒)、灯头盒、开关盒所占长度。在配管清单项目计量时,设计无要求时上述规定可以作为计量接线盒、拉线盒的依据。......
2023-10-04
图6-1工程量清单计价的编制流程图2.编制步骤工程量复核。1)项目复核包括分部分项工程量清单,措施项目清单,其他项目清单所列的项目。如平整场地,《计价规范》规定工程量按建筑物首层面积计算;按定额计价时,定额规定工程量按建筑物外墙外边线每边各加2m,以平方米计算。工程量清单应采用综合单价计价。依据《建设工程工程量清单计价规范》要求,工程量清单各部分费用的计算公式如下所述。......
2023-06-23
表4-53 匾额、楹联(对联)及博古架(多宝格)14.木作防火处理木作防火处理工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表4-54的规定执行。......
2023-08-20
试分别列出该工程砖细博风、屋面瓦作分部分项工程量清单,凡按《房屋建筑与装饰工程工程量计算规范》相关项目编码列项的不计算。图4-90 总平面图图4-91 正立面图图4-92 侧立面图图4-93 屋脊详图图4-94 1—1剖面图表4-59 砖细博风清单工程量计算表表4-60 分部分项工程和单价措施项目清单与计价表(续)表4-61 屋面工程清单工程量计算表表4-62 分部分项工程和单价措施项目清单与计价表(续)......
2023-08-20
相关推荐
