首页 理论教育施工定额以及其重要性

施工定额以及其重要性

【摘要】:施工定额是以同一性质的施工过程或工序为测量对象,确定建筑安装工人在正常施工条件下,为完成单位合格产品所需劳动、机械、材料消耗的数量标准,建筑安装企业定额一般称为施工定额。施工定额是由劳动定额、材料消耗定额和机械台班定额组成的,是最基本的定额。施工定额是施工企业进行科学管理的基础。

施工定额是以同一性质的施工过程或工序为测量对象,确定建筑安装工人在正常施工条件下,为完成单位合格产品所需劳动、机械、材料消耗的数量标准,建筑安装企业定额一般称为施工定额。施工定额是施工企业直接用于建筑工程施工管理的一种定额。施工定额是由劳动定额、材料消耗定额和机械台班定额组成的,是最基本的定额。

施工定额是施工企业进行科学管理的基础。施工定额是施工企业编制施工预算,进行工料分析和“两算对比”的基础;它是编制施工组织设计、施工作业设计和确定人工、材料及机械台班需要量计划的基础;是施工企业向工作班(组)签发任务单、限额领料的依据;是组织工人班(组)开展劳动竞赛,实行内部经济核算、承发包、计取劳动报酬和奖励工作的依据;是编制预算定额和企业补充定额的基础。

1.劳动定额的确定

劳动定额又称人工定额,是建筑安装工人在正常施工(生产)条件下,在一定的生产技术和生产组织条件下,在平均先进水平的基础上制定的。它表明每个建筑安装工人生产单位合格产品的所必需消耗的劳动时间,或在单位时间所生产的合格产品的数量。

劳动定额的作用主要表现在组织生产和按劳分配两个方面。在一般情况下,两者是相辅相成的,即生产决定分配,分配促进生产。当前对企业基层推行的各种形式的经济责任制的分配形式,无一不是以劳动定额作为核算基础的。

确定劳动定额消耗量的是时间定额。时间定额是在拟定基本工作时间、辅助工作时间、不可避免中断时间、准备与结束的工作时间,以及休息时间的基础上制定的。

(1)拟定基本工作时间:基本工作时间在必需消耗的工作时间中所占比例最大。在确定基本工作时间时,必须细致、精确。基本工作时间消耗一般应根据计时观察资料来确定。其做法是,首先确定工作过程每一组部分的工时消耗,然后再综合得出工作过程的工时消耗。如果组成部分的产品计量单位和工作过程的产品计量单位不符,应先求出不同计量单位的换算系数,进行产品计量单位的换算,然后再相加,求得工作过程的工时消耗。

(2)拟定辅助工作时间和准备与结束工作时间:辅助工作和准备与结束工作时间的确定方法与基本工作时间相同。但是,如果这两项工作时间在整个工作班工作时间消耗中所占比例在5%~6%,则可归纳为一项,以工作过程的计量单位表示,确定出工作过程的工时消耗。

如果在计时观察时不能取得足够的资料,也可采用工时规范或经验数据来确定。如具有现行的工时规范,可以直接利用工时规范中规定的辅助和准备与结束工作时间的百分率来计算。

(3)拟定不可避免的中断时间:在确定不可避免中断时间的定额时,必须注意由工艺特点所引起的不可避免中断才可列入工作过程的时间定额。

不可避免中断时间也需要根据测时资料通过整理分析获得,也可以根据经验数据或工时规范,以占工作日的百分率表示此项工时消耗的时间定额。

(4)拟定休息时间:休息时间应根据工作班作息制度、经验资料、计时观察资料,以及对工作的疲劳程度作全面分析来确定。同时,应考虑尽可能利用不可避免中断时间作为休息时间。

从事不同工种、工作的工人,疲劳程度有很大差别。为了合理确定休息时间,往往要对从事各种工作的工人进行观察、测定,以及进行生理和心理方面的测试,以便确定其疲劳程度。国内外往往按工作轻重和工作条件好坏,将各种工作划分为不同的级别。如我国某地区工时规范将体力劳动分为六类:最沉重、沉重、较重、中等、较轻、轻便,见表4-7。

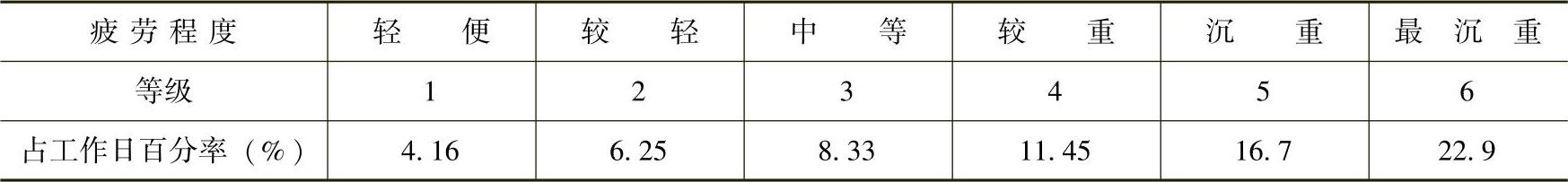

4-7 休息时间占工作日的百分率


划分出疲劳程度的等级,就可以合理规定休息需要的时间了。

(5)拟定定额时间:确定的基本工作时间、辅助工作时间、准备与结束工作时间、不可避免中断时间和休息时间之和,就是劳动定额的时间定额。根据时间定额可计算出产量定额,时间定额和产量定额互成倒数。

利用工时规范,可以计算劳动定额的时间定额。计算公式为

作业时间=基本工作时间+辅助工作时间

规范时间=准备与结束工作时间+不可避免中断时间+休息时间

工序作业时间=基本工作时间+辅助工作时间=基本工作时间×[1-辅助时间(%)]

定额时间=作业时间×[1-规范时间(%)]

2.机械台班使用定额

在建筑安装工程中,有些工程产品或工作是由工人来完成的,有些是由机械来完成的,有些则是由人工和机械配合共同完成的。由机械或人机配合来完成的产品或工作中,就包含机械工作时间。

机械台班使用定额或称机械台班消耗定额,是指在正常施工条件下,合理的劳动组合和使用机械,完成单位合格产品或某项工作所必需的机械工作时间,包括准备与结束时间、基本工作时间、辅助工作时间、不可避免的中断时间以及使用机械的工人生理需要与休息时间。

(1)机械台班使用定额的形式按其表现形式不同,可分为时间定额和产量定额。

1)机械时间定额是指在合理劳动组织与使用机械条件下,完成单位合格所必需的工作时间,包括有效工作时间(正常负荷下的工作时间和降低负荷下的工作时间),不可避免的中断时间,不可避免的无负荷工作时间。机械时间定额以“台班”表示,即一台机械工作—个作业班时间。一个作业班时间为8h。


由于机械必须由工人小组配合,所以完成单位合格产品的时间定额,同时列出人工时间定额。即


2)机械产量定额是指在合理劳动组织与使用机械条件下,机械在每个台班时间内应完成合格产品的数量。即


机械时间定额和机械产量定额互为倒数关系。

复式表示法形式有


(2)确定正常的施工条件。拟定机械工作正常条件,主要是拟定工作地点的合理组织和合理的工人编制。

1)工作地点的合理组织,就是对施工地点机械和材料的放置位置、工人从事操作的场所,作出科学合理的平面布置和空间安排。它要求施工机械和操纵机械的工人在最小范围内移动,但又不阻碍机械运转和工人操作;应使机械的开关和操纵装置尽可能集中地装置在操纵工人的近旁,以节省工作时间和减轻劳动强度;应最大限度发挥机械的效能,减少工人的手工操作。

2)拟定合理的工人编制,就是根据施工机械的性能和设计能力,工人的专业分工和劳动工效,合理确定操纵机械的工人和直接参加机械化施工过程的工人编制人数。

(3)确定机械1h纯工作正常生产率。确定机械正常生产率时,必须首先确定机械纯工作1h的正常生产率。

机械纯工作时间,就是指机械的必需消耗时间。机械1h纯工作正常生产率,就是在正常施工组织条件下,具有必需的知识和技能的技术工人操纵机械1h的生产率。

根据机械工作特点不同,机械1h纯工作正常生产率的确定方法,也有所不同。对于循环动作机械,确定机械纯工作1h正常生产率的计算公式为


机械纯工作1h正常生产率=机械纯工作1h正常循环次数×一次循环生产的产品数量

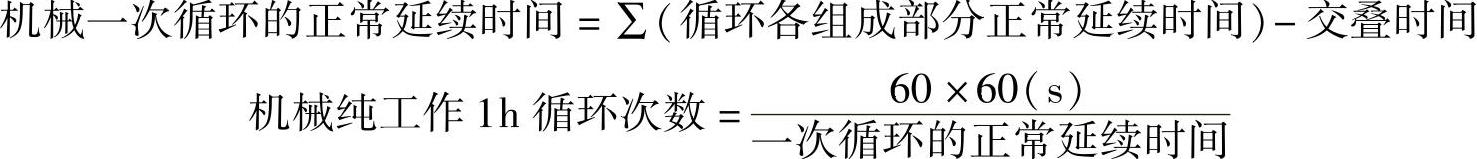

根据现场观察资料和机械说明书确定各循环组成部分的延续时间;将各循环组成部分的延续时间相加,减去各组成部分之间的交叠时间,求出循环过程的正常延续时间;计算机械纯工作1h的正常循环次数;计算循环机械纯工作1h的正常生产率。

对于连续动作机械,确定机械纯工作1h正常生产率要根据机械的类型和结构特征,以及工作过程的特点来进行。计算公式为


工作时间内的产品数量和工作时间的消耗,要通过多次现场观察和机械说明书来取得数据。

对于同一机械进行作业属于不同的工作过程,如挖掘机所挖土壤的类别不同,碎石机所破碎的石场硬度和粒径不同,均需分别确定其纯工作1h的正常生产率。

(4)确定施工机械的正常利用系数。确定施工机械的正常利用系数,是指机械在工作班内对工作时间的利用率。机械的利用系数和机械在工作班内的工作状况有着密切的关系。所以,要确定机械的正常利用系数,首先需拟定机械工作班的正常工作状况,保证合理利用工时。

确定机械正常利用系数,要计算工作班正常状况下准备与结束工作,机械启动、机械维护等工作所必需消耗的时间,以及机械有效工作的开始与结束时间,从而进一步计算机械在工作班内的纯工作时间和机械正常利用系数。机械正常利用系数的计算公式为


(5)计算施工机械台班定额。计算施工机械定额是编制机械定额工作的最后一步。在确定了机械工作正常条件、机械1h纯工作正常生产率和机械正常利用系数之后,采用下列公式计算施工机械的产量定额

施工机械台班产量定额=机械1h纯工作正常生产率×工作班纯工作时间

施工机械台班产量定额=机械1h纯工作正常生产率×工作班延续时间×机械正常利用系数


3.材料消耗定额

材料消耗定额是指在正常施工(生产)条件下,在节约和合理使用材料的情况下,生产单位合格产品所必需消耗的一定品种、规格的材料、半成品、配件等的数量标准。

材料消耗定额是编制材料需要量计划、运输计划、供应计划,计算仓库面积,签发限额材料单和经济核算的根据。制定合理的材料消耗定额,是组织材料正常供应,保证生产顺利进行,以及合理利用资源,减少积压、浪费的必要前提。

施工中材料的消耗,可分为必需的材料消耗和损失的材料消耗两类性质。

必需消耗的材料,是指在合理用料的条件下,生产合格产品所需消耗的材料。其包括直接用于建筑和安装工程的材料;不可避免的施工废料;不可避免的材料损耗。

必需消耗的材料属于施工正常消耗,是确定材料消耗定额的基本数据。其中:直接用于建筑和安装工程的材料,编制材料净用量定额;不可避免的施工废料和材料废料,编制材料损耗定额。

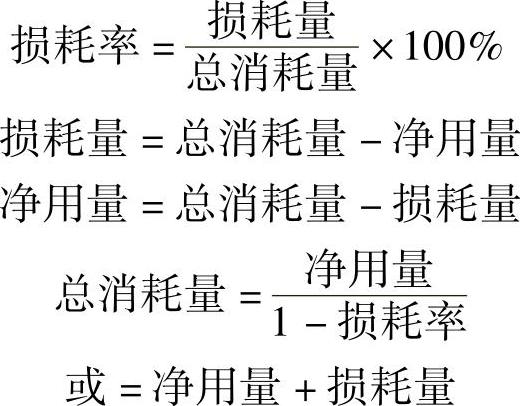

材料各种类型的损耗量之和称为材料损耗量,除去损耗量之后净用于工程实体上的数量称为材料净用量,材料净用量与材料损耗量之和称为材料总消耗量,损耗量与总消耗量之比称为材料损耗率,它们的关系用公式表示,即


为了简便,通常将损耗量与净用量之比,作为损耗率。即


在编制材料消耗定额时,某些工序定额、单项定额和综合定额中涉及周转材料的确定和计算,如劳动定额中的架子工程、模板工程等。

周转性材料在施工过程中不属于通常的一次性消耗材料,而是可多次周转使用,经过修理、补充才逐渐消耗尽的材料。如模板、钢板柱、脚手架等,实际上它也作为一种施工工具和措施。在编制材料消耗定额时,应按多次使用、分次摊销的办法确定。

周转性材料消耗的定额量是指每使用一次摊销的数量,其计算必须考虑一次使用量、周转使用量、回收价值和摊销之间的关系。
