1.人工工日消耗量的确定
预算定额中人工工日消耗量是指在正常施工生产条件下,生产单位合格产品必需消耗的人工工日数量,是由分项工程所综合的各个工序劳动定额包括的基本用工、其他用工以及劳动定额与预算定额工日消耗量的幅度差三部分组成的。
(1)基本用工。
基本用工是指完成单位合格产品所必需消耗的技术工种用工。其包括以下几个方面。
1)完成定额计量单位的主要用工。按综合取定的工程量和相应劳动定额进行计算。计算公式如下
基本用工=∑(综合取定的工程量×劳动定额)
例如工程实际中的砖基础,有一砖厚、一砖半厚、二砖厚等之分,用工各不相同,在预算定额中由于不区分厚度,需要按统计的比例,加权平均(即上述公式中的综合取定)得出用工量。
2)按劳动定额规定应增加计算的用工量。例如砖基础埋深超过1.5m,超过部分要增加用工。预算定额中应按一定比例给予增加。又例如砖墙项目要增加附墙烟囱孔、垃圾道、壁橱等零星组合部分的加工。
3)由于预算定额是以劳动定额子目综合扩大的,包括的工作内容较多,施工的工效视具体部位而异,需要另外增加用工,列入基本用工内。
(2)其他用工。预算定额内的其他用工,包括材料超运距运输用工和辅助工作用工。
1)材料超运距用工。材料超运距用工是指预算定额取定的材料、半成品等运距,超过劳动定额规定的运距应增加的工日。其用工量以超运距(预算定额取定的运距减去劳动定额取定的运距)和劳动定额计算。计算公式为
超运距用工=ᥐ(超运距材料数量×时间定额)
2)辅助工作用工。辅助工作用工是指劳动定额中未包括的各种辅助工序用工,如材料的零星加工用工、土建工程的筛沙、淋石灰膏、洗石子等增加的用工量。辅助工作用工量一般按加工的材料数量乘以时间定额计算。
(3)人工幅度差。人工幅度差是指预算定额对在劳动定额规定的用工范围内没有包括,而在一般正常情况下又不可避免的一些零星用工,常以百分率计算。一般在确定预算定额用工量时,按基本用工、超运距用工、辅助工作用工之和的10%~15%范围内取定。人工幅度差按机械幅度差计算,见表4-4。其计算公式为
人工幅度差(工日)=(基本用工+超运距用工+辅助用工)×人工幅度差百分率

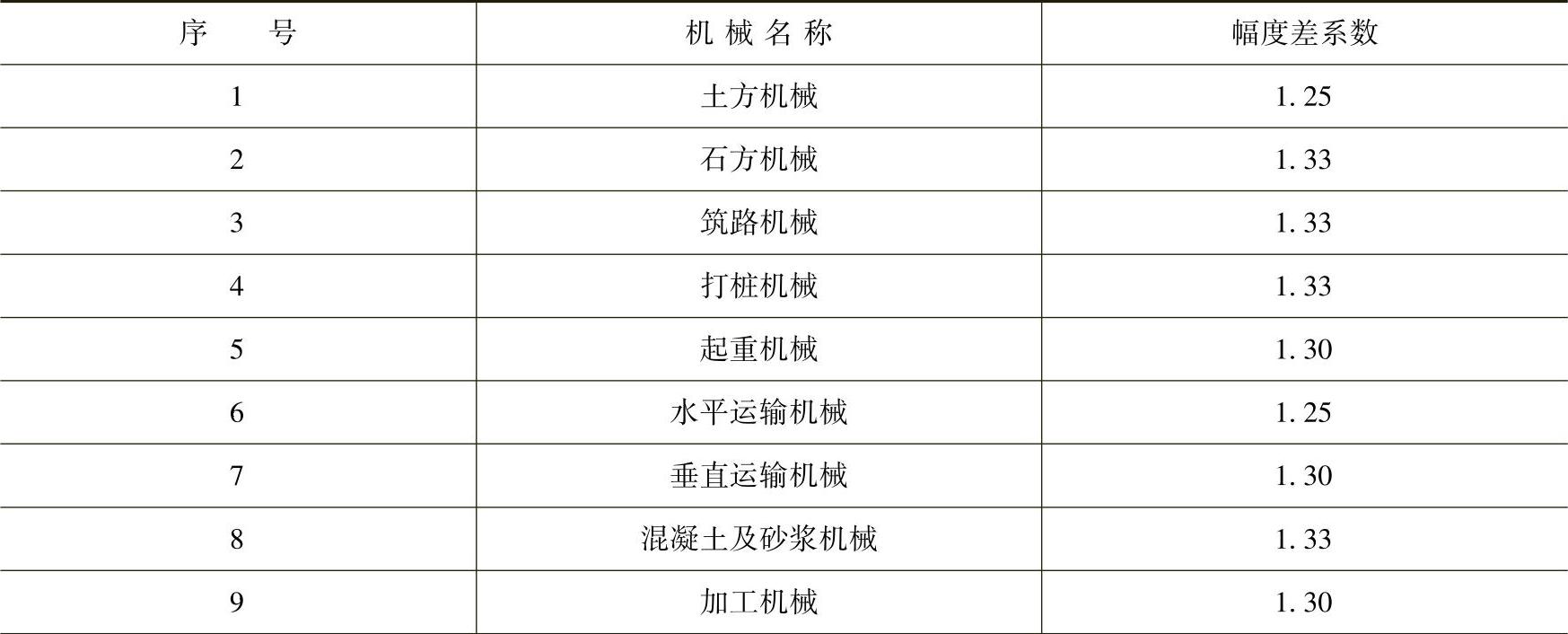

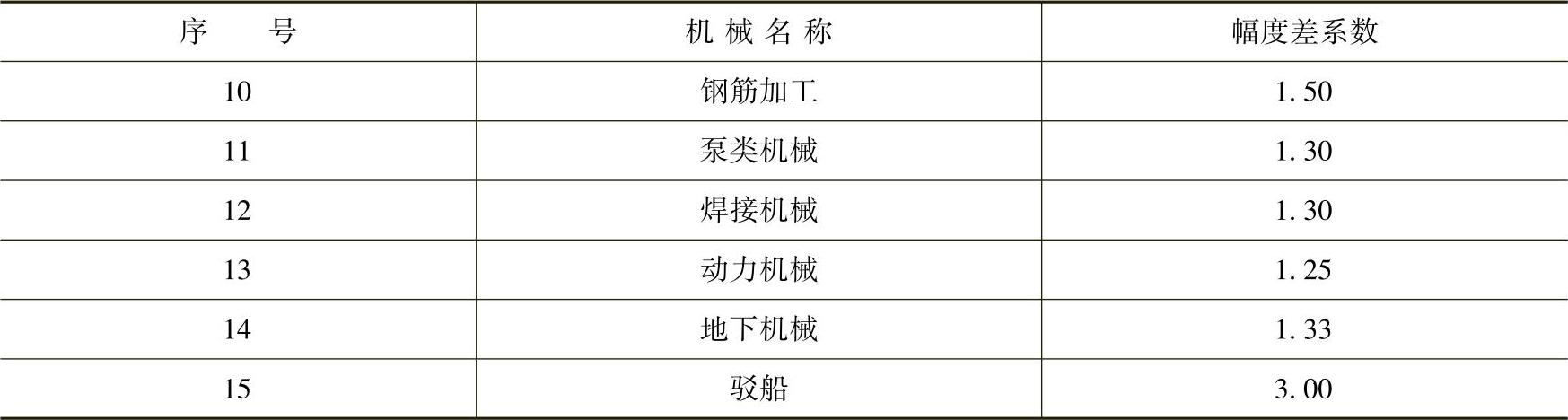

表4-4 机械幅度差
(续)
2.材料消耗量的确定
预算定额中的材料消耗量是在合理和节约使用材料的条件下,生产单位假定建筑安装产品(即分部分项工程或结构件)必需消耗的一定品种规格的材料、半成品、构配件等的数量标准。材料消耗量计算方法主要有以下几个方面。
(1)凡有标准规格的材料,按规范要求计算定额计量单位的耗用量,如砖、防水卷材、块料等。
(2)凡设计图标注尺寸及下料要求的按设计图尺寸计算材料净用量,如门窗制作用材料、木方、板料等。
(3)换算法。各种胶结、涂料等材料的配合比用料,可以根据要求条件换算,得出材料用量。
(4)测定法。测定法包括实验室试验法和现场观察法。实验室试验法是指各种强度等级的混凝土及砌筑砂浆配合比的耗用原材料数量的计算,需按照规范要求试配经过试压合格以后并经过必要的调整后得出的水泥、砂、石子、水的用量。对新材料、新结构且不能用其他方法计算定额消耗用量时,需用现场测定方法来确定,根据不同条件可以采用写实记录法和观察法,得到定额的消耗量。
材耗损耗量,是指在正常条件下不可避免的材料损耗,如现场内材料运输及施工操作过程中的损耗等。材料损耗率见表4-5,主要材料周转使用次数见表4-6,其关系式如下
材料损耗率=损耗量/净用量×100%
材料损耗量=材料净用量×损耗率
材料消耗量=材料净用量+损耗量
或材料消耗量=材料净用量×(1+损耗率)

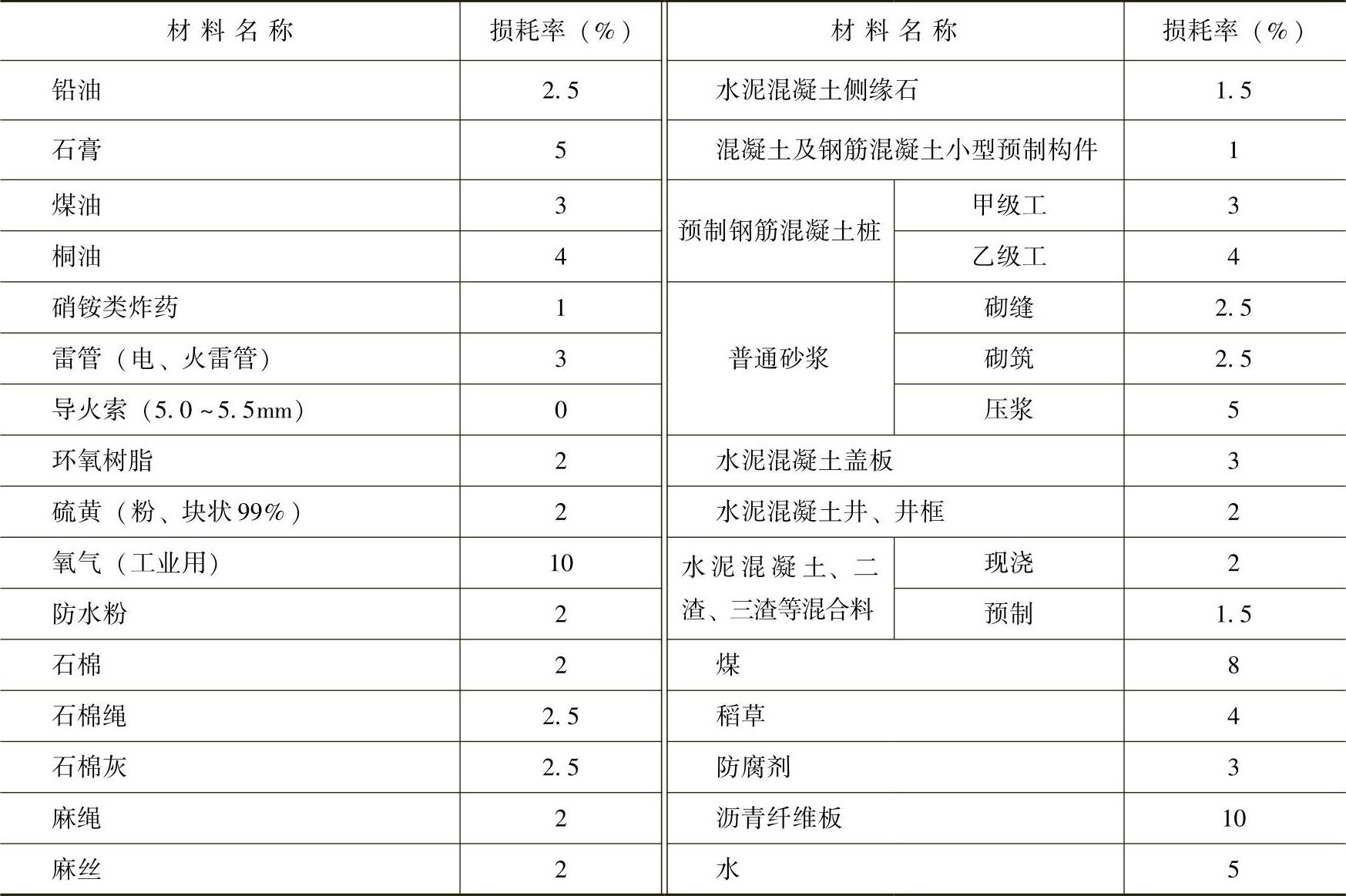

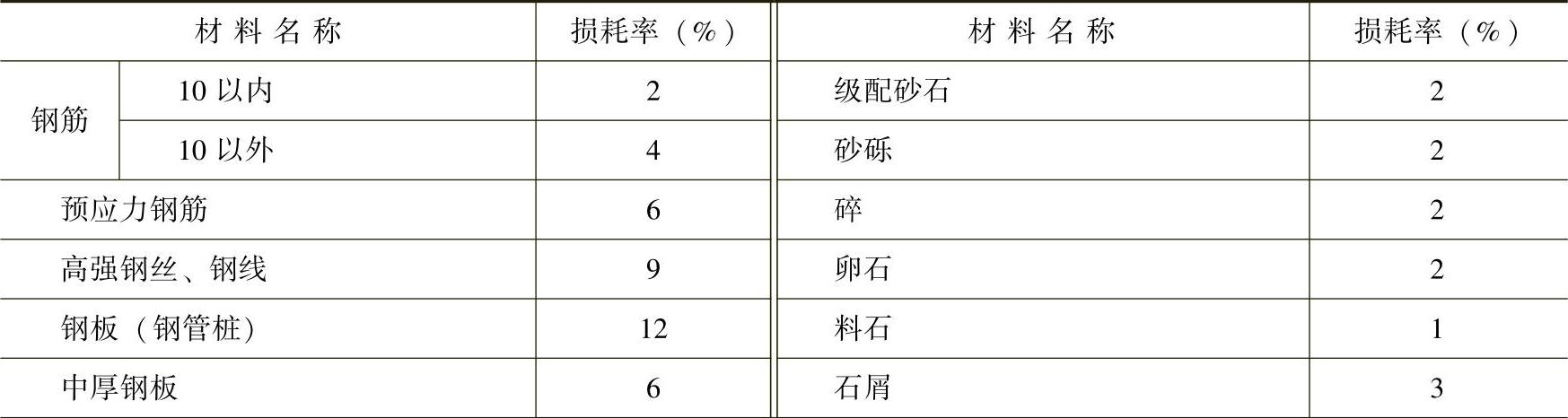

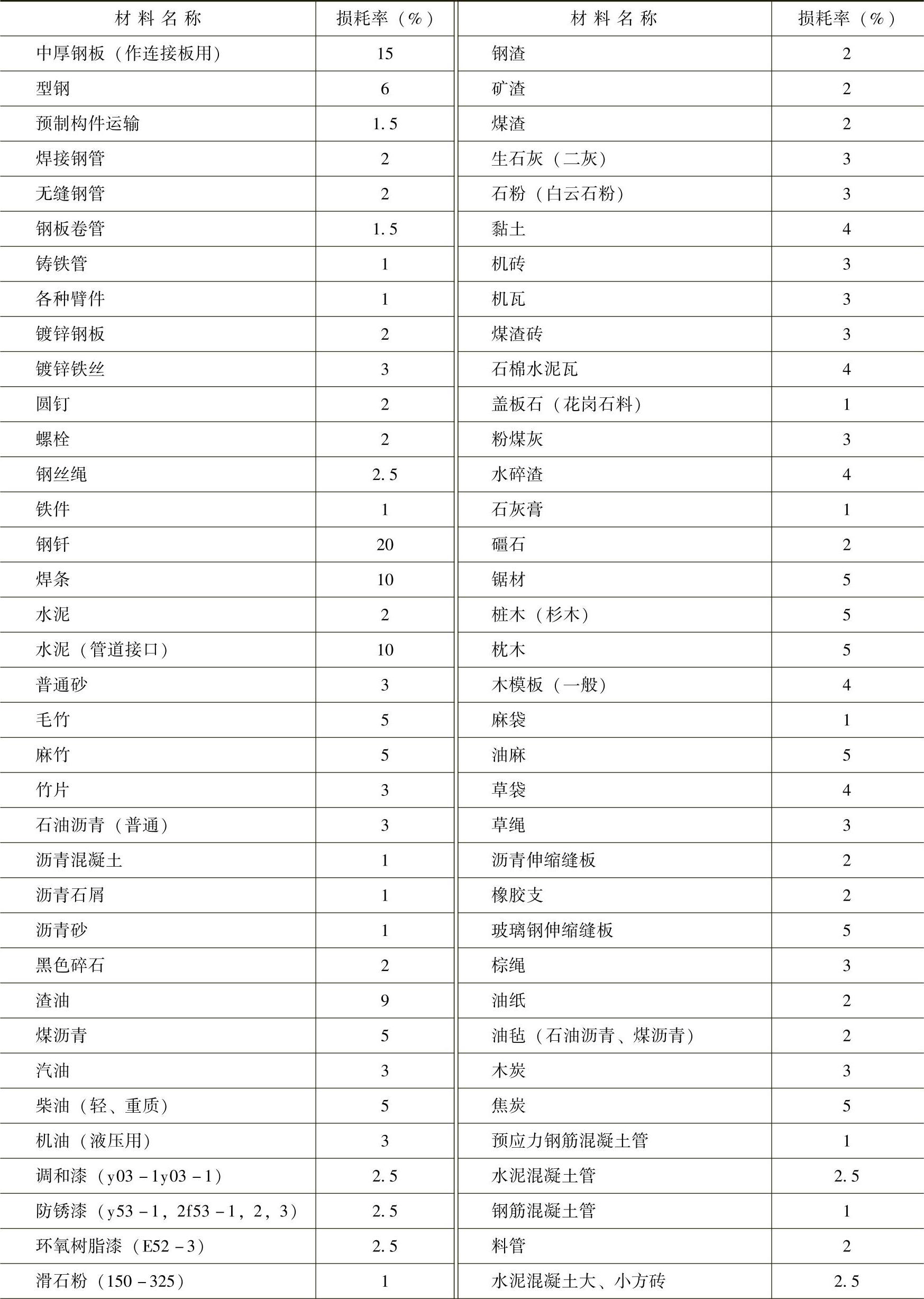

表4-5 材料损耗率
(续)
(续)

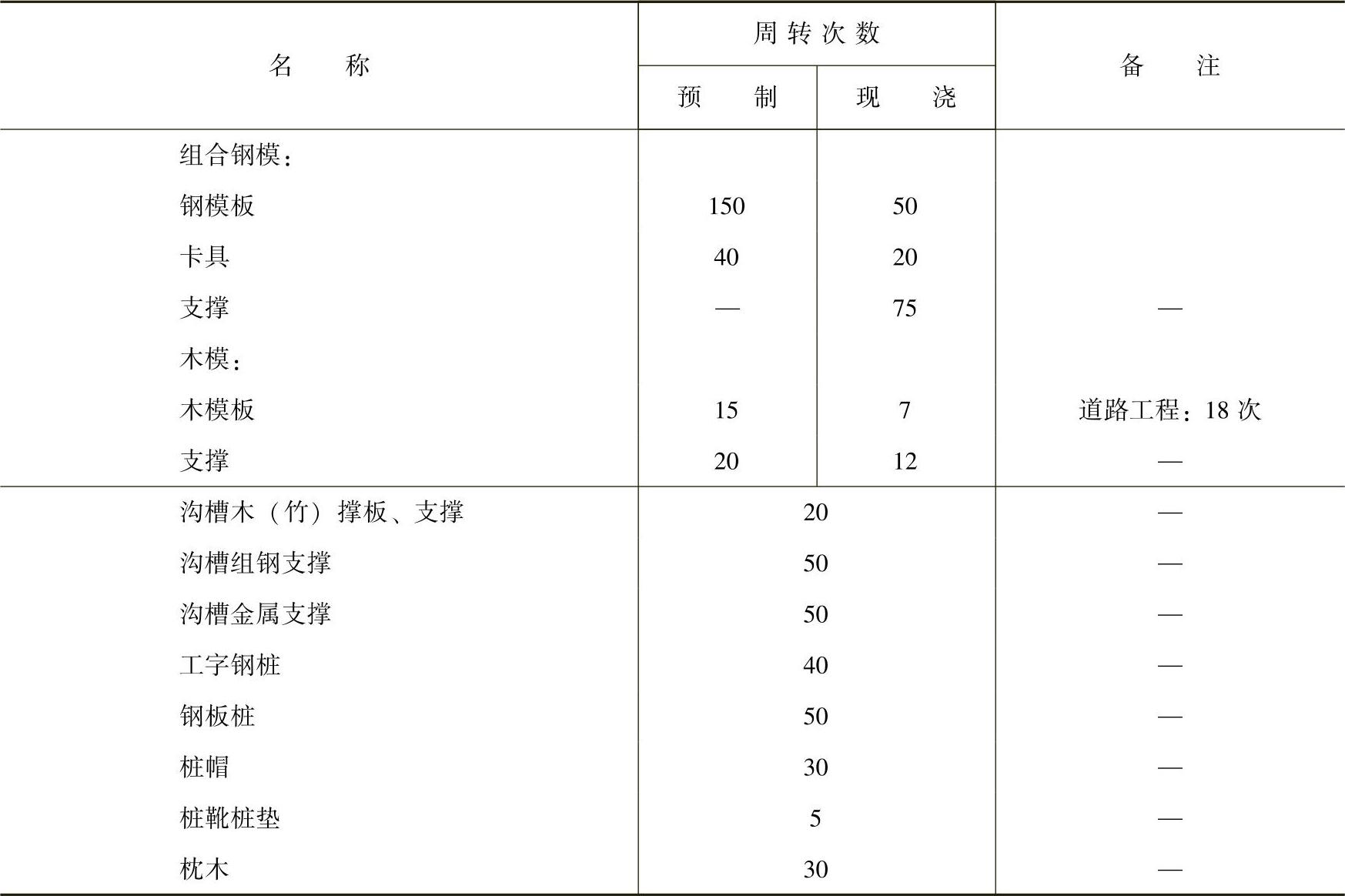

表4-6 主要材料周转使用次数
其他材料的确定。一般按工艺测算并在定额项目材料计算表内列出名称、数量,并依编制期价格以其他材料占主要材料的比率计算,列在定额材料栏之下,定额内可不列材料名称及消耗量。
3.机械台班消耗量的计算
预算定额中的机械台班消耗量是指在正常施工条件下,生产单位合格产品(分部分项工程或结构件)必需消耗的某类型号施工机械的台班数量。它由分项工程综合的有关工序劳动定额确定的机械台班消耗量以及劳动定额与预算定额的机械台班幅度差组成。
垂直运输机械依工期定额分别测算台班量,以台班/100m2建筑面积表示。
确定预算定额中的机械台班消耗量指标,应根据《全国统一建筑安装工程劳动定额》中各种机械施工项目所规定的台班产量加机械幅度差进行计算。若按实际需要计算机械台班消耗量,不应再增加机械幅度差。
机械幅度差是指在劳动定额(机械台班量)中未曾包括的,而机械在合理的施工组织条件下所必需的停歇时间,在编制预算定额时,应予以考虑。其内容包括以下几个方面。
(1)施工机械转移工作面及配套机械互相影响损失的时间。
(2)在正常的施工情况下,机械施工中不可避免的工序间歇。
(3)检查工程质量影响机械操作的时间。
(4)临时水、电线路在施工中移动位置所发生的机械停歇时间。
(5)工程结尾时,工作量不饱满所损失的时间。
机械幅度差系数一般根据测定和统计资料取定。大型机械幅度差系数为:土方机械1.25,打桩机械1.33,吊装机械1.3,其他均按统一规定的系数计算。
由于垂直运输用的塔式起重机、卷扬机及砂浆和混凝土搅拌机按小组配合,应以小组产量计算机械台班产量,不另增加机械幅度差。
综上所述,预算定额的机械台班消耗量按下式计算
预算定额机械耗用台班=施工定额机械耗用台班×(1+机械幅度差系数)
占比重不大的零星小型机械按劳动定额小组成员计算出机械台班使用量,以“机械费”或“其他机械费”表示,不再列台班数量。
有关公路工程识图与预算快学一本通的文章
考点汇集考点1 人工单价的组成和确定方法一、组成人工日工资单价由计时工资或计件工资、奖金、津贴补贴以及特殊情况下支付的工资组成。3)人工单价的组成内容。考点3 施工机械台班单价的组成和确定方法施工机械台班单价由七项费用组成,包括折旧费、大修理费、经常修理费、安拆费及场外运费、人工费、燃料动力费、其他费用等。......
2023-08-18
知识目标● 掌握机械零件常见的失效形式、失效原因及各种毛坯生产方法的特点● 熟悉零件材料选择的原则、方法和步骤,毛坯成形方法的选择原则。。在选材时应根据零件的工作条件、失效形式,找出该零件选用材料的主要力学性能指标。零件材料选择不当,引发的后果非常惨痛。时隔两年,还是在这条阿尔伯特运河上,另一座钢铁大桥在严寒中遭到了同样的命运。......
2023-06-24
(一)机械化衬砌的主要设备机械化衬砌的主要设备包括衬砌机、削坡机、混凝土布料机、磨光机、切缝机、填缝机和人工台车等。(二)衬砌机械化施工设备的选配选配原则是:机械性能可靠,工作稳定高效,操作简便适用。具体应根据渠道的坡长、坡度、垫层型式、施工部位等合理选配衬砌机。在坡长较短、衬砌厚度较小的情况下,可选用振动碾压衬砌机。......
2023-11-07
人工湖设计的首要问题是根据造园者的意图确定湖在平面图上的位置。人工湖的平面构图主要是进行湖岸线的平面设计。部分基址地下水位较高的人工湖湖体施工时,则必须特别注意地下水的排放以防止湖底受地下水挤压而被抬高。打桩时,沿湖池外缘15~30cm打一圈木桩,第一根桩为基准桩,其他桩皆以此为准。基准桩即湖体的池缘高度。桩打好后,注意保护好标志桩、基准桩,并预先计划好开挖方向及土方堆积方法。湖底做法应因地制宜。......
2023-10-03
材料防水即预制外墙板板缝及其他部位的接缝,采用各种弹性或弹塑性的防水密缝膏嵌填,以达到板缝严密堵塞雨水通路的方法。表8-3材料种类及性能2.施工方法嵌填法与刷涂法施工。密封膏嵌填、修补完毕后,要及时揭掉防污条。所用工具应及时清洗干净。2)将轧片机调整至施工所需密封腻子厚度,将轧辊用水润湿,防止粘辊。4)最后在表面涂刷691涂料,用以保护密封腻子,增强防水效果,并增加美感。......
2023-08-29
A.锚杆台车 B.混凝土喷射机C.混凝土搅拌站 D.搅拌运输车E.混凝土输送泵3.对于土方填筑工程,公路路基工程施工时选择的机械与设备主要有()。A.装药台车 B.凿岩台车C.搅拌运输车 D.混凝土输送泵E.混凝土喷射机7. 在合理配置施工机械时,公路施工机械化与管理,研究机械的施工配置及合理运用施工机械,是为了达到()的目的。......
2023-08-26
图5-1用经纬仪投测中心轴线外控法是在建筑物外部,利用经纬仪,根据建筑物轴线控制桩进行轴线的竖向投测。当施工场地比较宽阔时多使用外控法。高层建筑的基础工程完工后,将经纬仪安置在轴线控制桩A1、、B1和上,把建筑物主轴线精确地投测到建筑物的底部,并设立标志,如图5-1所示的a1、、b1和,以供下一步施工及向上投测之用。......
