4)分摊分摊的目的,在于将工程量清单中没有单独开列、而在实际施工过程中必须发生的合理费用,分摊到“多个”相关清单项目内。常见的分摊项目有“拌和站建设费”“弃土场建设费”等。例如:将混凝土拌和站一座分摊到路面的306-1 和312-1 清单中。纵横公路造价软件特别强化了清单调价功能,可成批调清单的“工料机消耗量、单价、费率”;乘系数后,所有单价分析表数据自动调整。......
2023-08-24
第一步:建文件、建项目、完善项目属性→第二步:确定费率文件→第三步:建立工程量清单→第四步:定额选择、输入定额工程量→第五步:定额调整→第六步:清单100 章费用计算→第七步:补充定额编制→第八步:工料机分析与单价计算→第九步:分摊→第十步:调价→第十一步:报表输出→第十二步:数据交换。
2)新建建设项目及造价文件(同6.1),项目类型选择“工程量清单”
3)清单范本
建立工程量清单方法:一是从清单范本(2018)选择清单;二是从Excel 复制再粘贴到纵横软件中或直接导入Excel 清单。
清单第100 章费用计算实例(图6.29):
根据招标文件,工程一切险=各章清单合计-第三方责任险的0.4%(不含工程一切险本身)。
图6.29

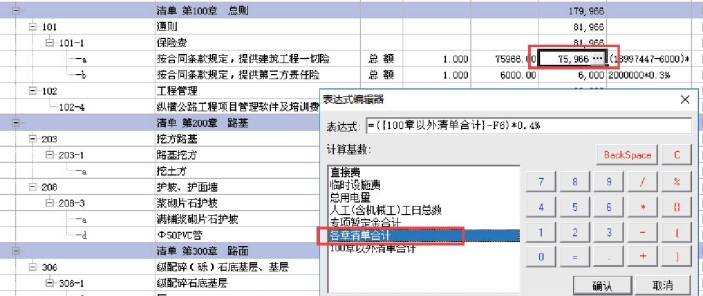

①点击一切险的金额列,点击,弹出表达式编辑器。
②双击{各章清单合计}取得基数,完成“=({各章清单合计}-F6)∗0.4%”的计算式,系统自动计算金额。
对某些已知单价的清单项目,可以在数量单价列直接输入单价,系统自动计算结果。
对于专项暂定金额项目,在软件造价书主窗口的“专项暂定”列勾选,选择“材料”“工程设备”“专项工程”即可。
4)分摊
分摊的目的,在于将工程量清单中没有单独开列、而在实际施工过程中必须发生的合理费用,分摊到“多个”相关清单项目内。 常见的分摊项目有“拌和站建设费”“弃土场建设费”等。
例如:将混凝土拌和站一座(金额150 000 元)分摊到路面的306-1 和312-1 清单中。
操作要点:
①建立分摊项目:点击左侧工具栏上的分摊图标切换到分摊窗口;输入分摊项名称:混凝土拌和站(图6.30)。
图6.30
确定分摊项金额:采用“数量单价”进行分摊,输入如下(图6.31):
图6.31

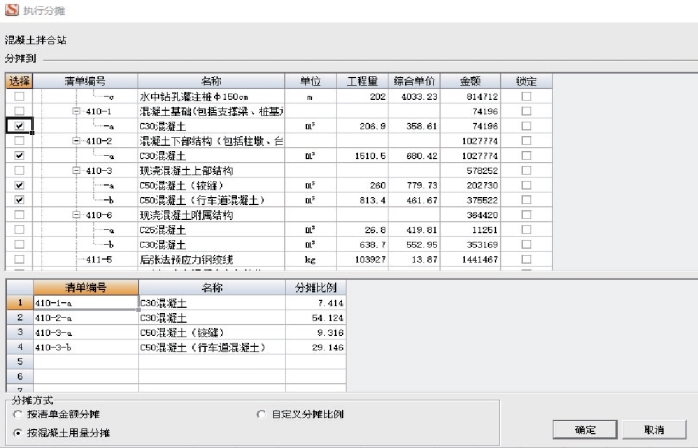

②执行分摊:点击窗口左上角的“执行分摊”,勾选参与费用分摊的清单,选择分摊方式即可(图6.32)。
图6.32
③查看分摊结果:执行分摊后,在对应的已分摊清单下的数量窗口下可查看。 分摊项在清单或者报表里,是作为一项独立的费用出现的。
④取消分摊:在纵横软件里,点击菜单栏的“计算(L)”选择“取消所有分摊”即可。
5)调价
在激烈的投标竞争中,“速度”就是制胜武器。 纵横公路造价软件特别强化了清单调价功能,可成批调清单的“工料机消耗量、单价、费率”;乘系数后,所有单价分析表数据自动调整。
(1)操作要点
①点击调价按钮进入到调价窗口。
②点“成批调整工料机消耗”,在人工、材料、机械方框内分别输入系数,确定。
提示:如有需要,也可选择“费率/单价”调整系数,操作亦然。
③点击“正向调价”,即可得到调价前和调价后单价、金额。
④也可以直接输入反向目标,点“反向调价”软件会自动调整到目标值。
(2)调价方案的比对
纵横公路造价软件中保存“调价前”与“调价后”两套报表(全部报表),用户可按招标文件的要求选择任意一套报表打印。
在招标过程中,常需对几个报价方案进行对比分析,这时就可以利用纵横公路造价软件与EXCEL 无缝衔接的特点,将清单项目及各个调价方案的报价复制到EXCEL 中进行分析比对。
有关道路桥梁工程概预算(第2版)的文章
4)分摊分摊的目的,在于将工程量清单中没有单独开列、而在实际施工过程中必须发生的合理费用,分摊到“多个”相关清单项目内。常见的分摊项目有“拌和站建设费”“弃土场建设费”等。例如:将混凝土拌和站一座分摊到路面的306-1 和312-1 清单中。纵横公路造价软件特别强化了清单调价功能,可成批调清单的“工料机消耗量、单价、费率”;乘系数后,所有单价分析表数据自动调整。......
2023-08-24
图4.1成本预测的基本程序1)准备阶段准备阶段包括确立预测目标、收集资料、选择预测方法3 个步骤。3)提交预测报告阶段该阶段主要包括提出报告和追踪反馈两个步骤:①提出预测报告。预测结果得到确认后,便可提出预测报告。预测报告中至少包括预测结论及建议两项内容。......
2023-08-24
实际定额为:115.5×1.15=132.825(工日)总劳动量为:6 500÷1 000×132.825=863.36(工日)2)“路面工程”章说明运用实例“路面工程”章共有7 条说明,第1 节说明6 条,第2 节说明10 条,第3 节说明3 条,现举一例说明其使用。确定工程的预算定额。4)预算定额后5 章说明运用实例列出下列预算定额:装载机装,15 t 以内自卸汽车运土,运距9 km。指出、两定额的区别。......
2023-08-24
某高速公路的一段,路基土方挖方土质为普通土,平均运距30 m 的有1 000 000 m3,平均运距50 m 的有1 000 000 m3,平均运距200 m 的有1 000 000 m3,平均运距3 000 m 的有1 000 000 m3。提出不同机械施工方式的预算定额工程细目名称、定额表号及定额直接费。......
2023-08-24
1)案例背景本工程为某国道的一部分,简称××改建一级公路,编制桩号为K0+000 ~K5+000。2)编制依据属性表数据①工程所在地:山东省德州市。⑤利润7.42%,税率10%。第二部分费用土地使用及拆迁补偿费,青苗补偿按30×4 000=120 000 元计算。工程类别属于路面,查《编制办法》,雨季施工增加费费率为0.501%。主副食运费补贴费率:距离选10 km,工程类别属于路面,查《编制办法》,基本费用费率0.13%。......
2023-08-24
工程概预算是决定工程结构物设计价值的造价文件,是基本建设管理工作中的重要环节。概预算文件编制质量的好坏,对国家基本建设资金是否能正确合理地使用有重大的影响。首先,概预算有货币的指标体系。会计的有关科目应和概预算一致,才能对照工程概预算各费用项目,进行成本分析。同时,通过对在建项目的概预算完成情况的统计,可以及时了解工程的进度。......
2023-08-24
我国公路工程定额具有科学性、系统性、统一性、权威性、相对稳定性的特点。在社会主义市场经济的条件下,定额必然牵涉各有关方面的经济关系和利益关系。5)定额的相对稳定性定额所反映的是一定时期内的施工技术和先进工艺的水平,所以表现为一定的稳定性。......
2023-08-24
根据施工项目成本控制的要求和特点,其控制内容和流程如下:成本标准的制定成本控制标准是衡量成本应该控制在事先规定的范围之内的一种尺度。生产消耗定额、限额以及预算、计划等都可以成为成本控制的标准。为了有效地控制成本,应以达到平均先进水平的各种生产消耗定额作为成本标准,如产量定额、工日定额、材料与机具耗用定额等,然后将其纳入成本计划,这样才能随成本的形成过程进行控制。......
2023-08-24
相关推荐
